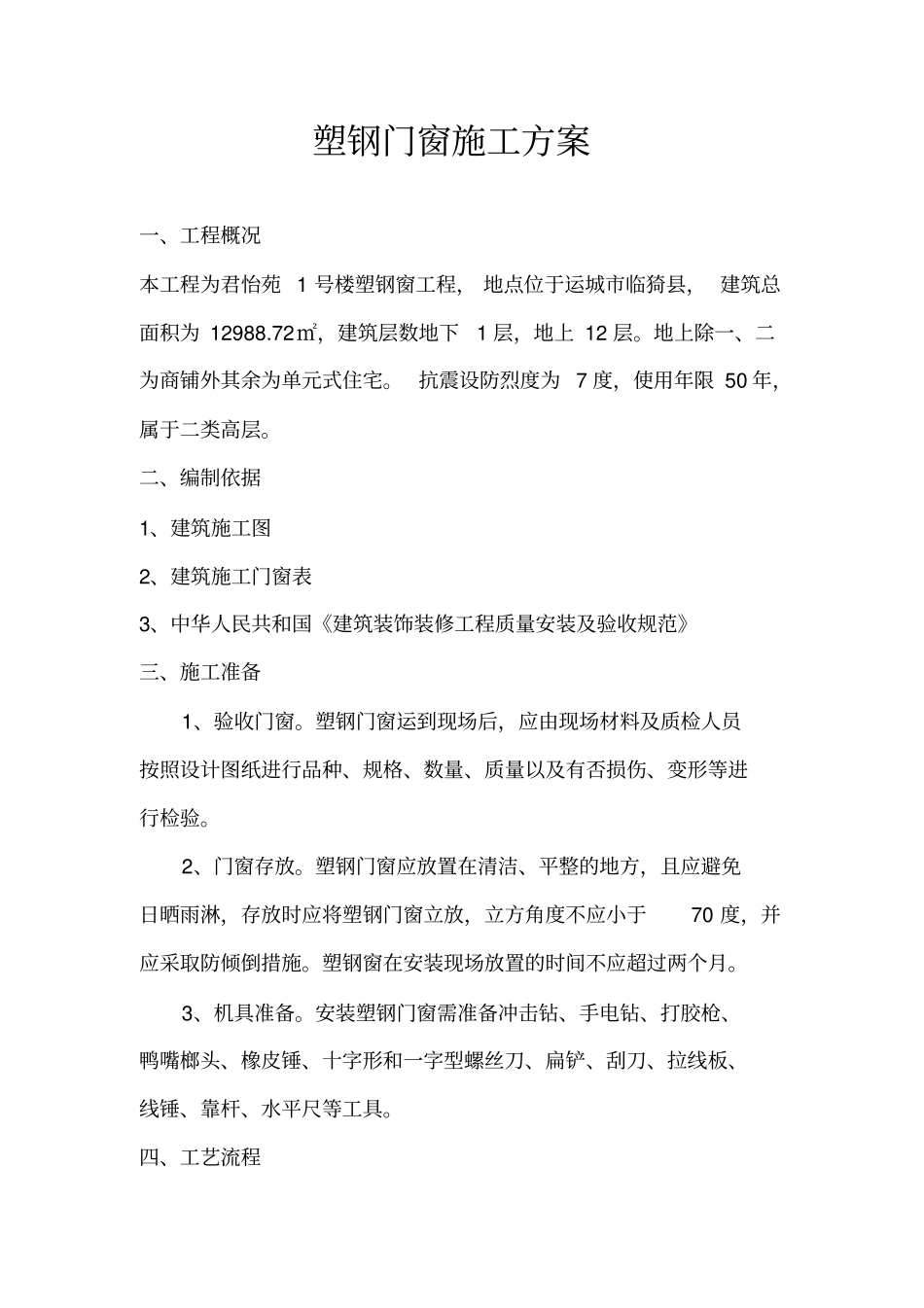

塑钢门窗施工方案一、工程概况本工程为君怡苑 1 号楼塑钢窗工程, 地点位于运城市临猗县, 建筑总面积为 12988
72㎡,建筑层数地下1 层,地上 12 层
地上除一、二为商铺外其余为单元式住宅
抗震设防烈度为 7 度,使用年限 50 年,属于二类高层
二、编制依据1、建筑施工图2、建筑施工门窗表3、中华人民共和国《建筑装饰装修工程质量安装及验收规范》三、施工准备1、验收门窗
塑钢门窗运到现场后,应由现场材料及质检人员按照设计图纸进行品种、规格、数量、质量以及有否损伤、变形等进行检验
2、门窗存放
塑钢门窗应放置在清洁、平整的地方,且应避免日晒雨淋,存放时应将塑钢门窗立放,立方角度不应小于70 度,并应采取防倾倒措施
塑钢窗在安装现场放置的时间不应超过两个月
3、机具准备
安装塑钢门窗需准备冲击钻、手电钻、打胶枪、鸭嘴榔头、橡皮锤、十字形和一字型螺丝刀、扁铲、刮刀、拉线板、线锤、靠杆、水平尺等工具

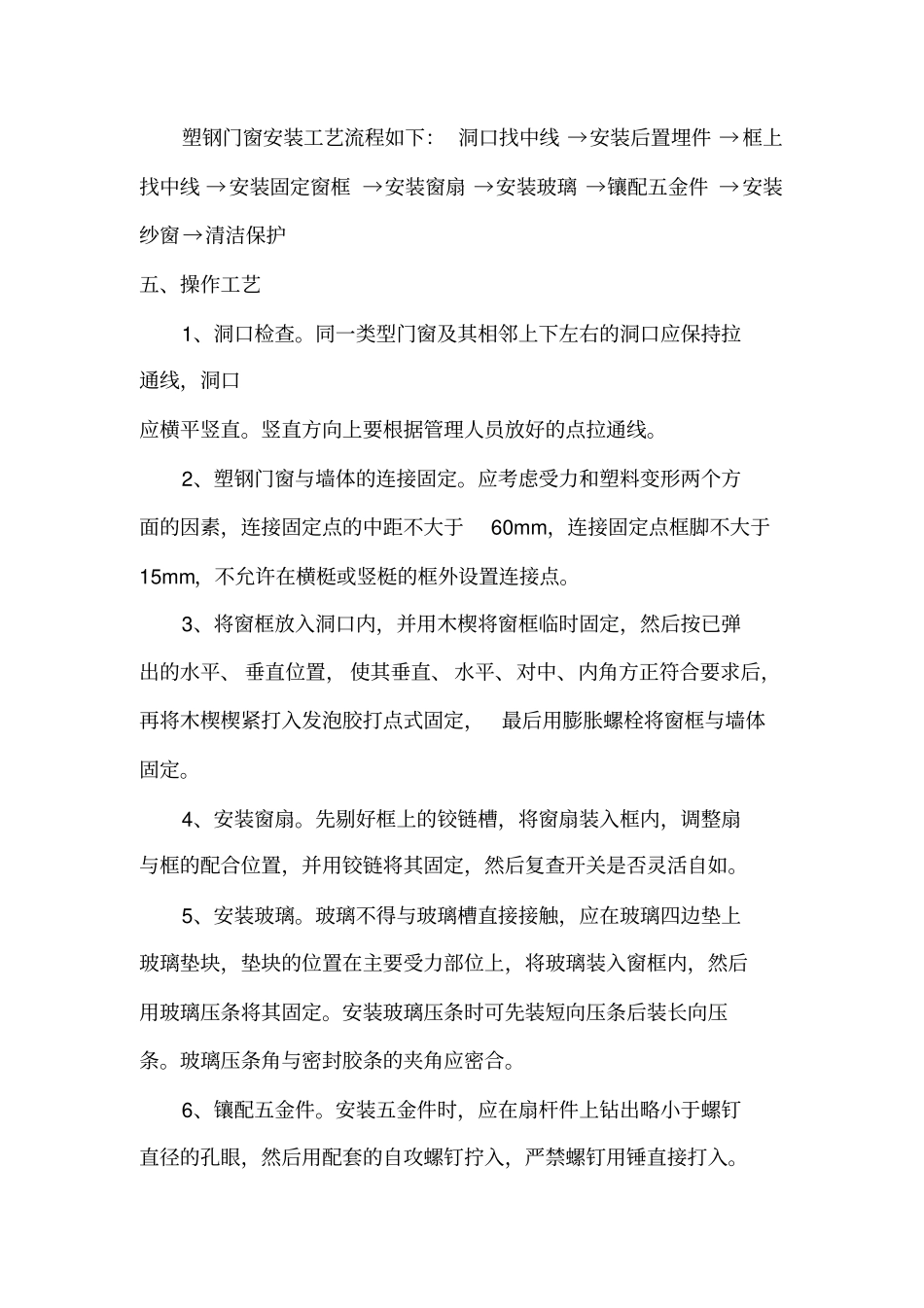

四、工艺流程塑钢门窗安装工艺流程如下: 洞口找中线 →安装后置埋件 →框上找中线 →安装固定窗框 →安装窗扇 →安装玻璃 →镶配五金件 →安装纱窗→清洁保护五、操作工艺1、洞口检查
同一类型门窗及其相邻上下左右的洞口应保持拉通线,洞口应横平竖直
竖直方向上要根据管理人员放好的点拉通线
2、塑钢门窗与墙体的连接固定
应考虑受力和塑料变形两个方面的因素,连接固定点的中距不大于60mm,连接固定点框脚不大于15mm,不允许在横梃或竖梃的框外设置连接点
3、将窗框放入洞口内,并用木楔将窗框临时固定,然后按已弹出的水平、 垂直位置, 使其垂直、水平、对中、内角方正符合要求后,再将木楔楔紧打入发泡胶打点式固定,最后用膨胀螺栓将窗框与墙体固定
4、安装窗扇
先剔好框上的铰链槽,将窗扇装入框内,调整扇与框的配合位置,并用铰链将其固定,然后复查开关是否灵活自如
5、安装玻璃
玻璃不得与玻璃槽直
