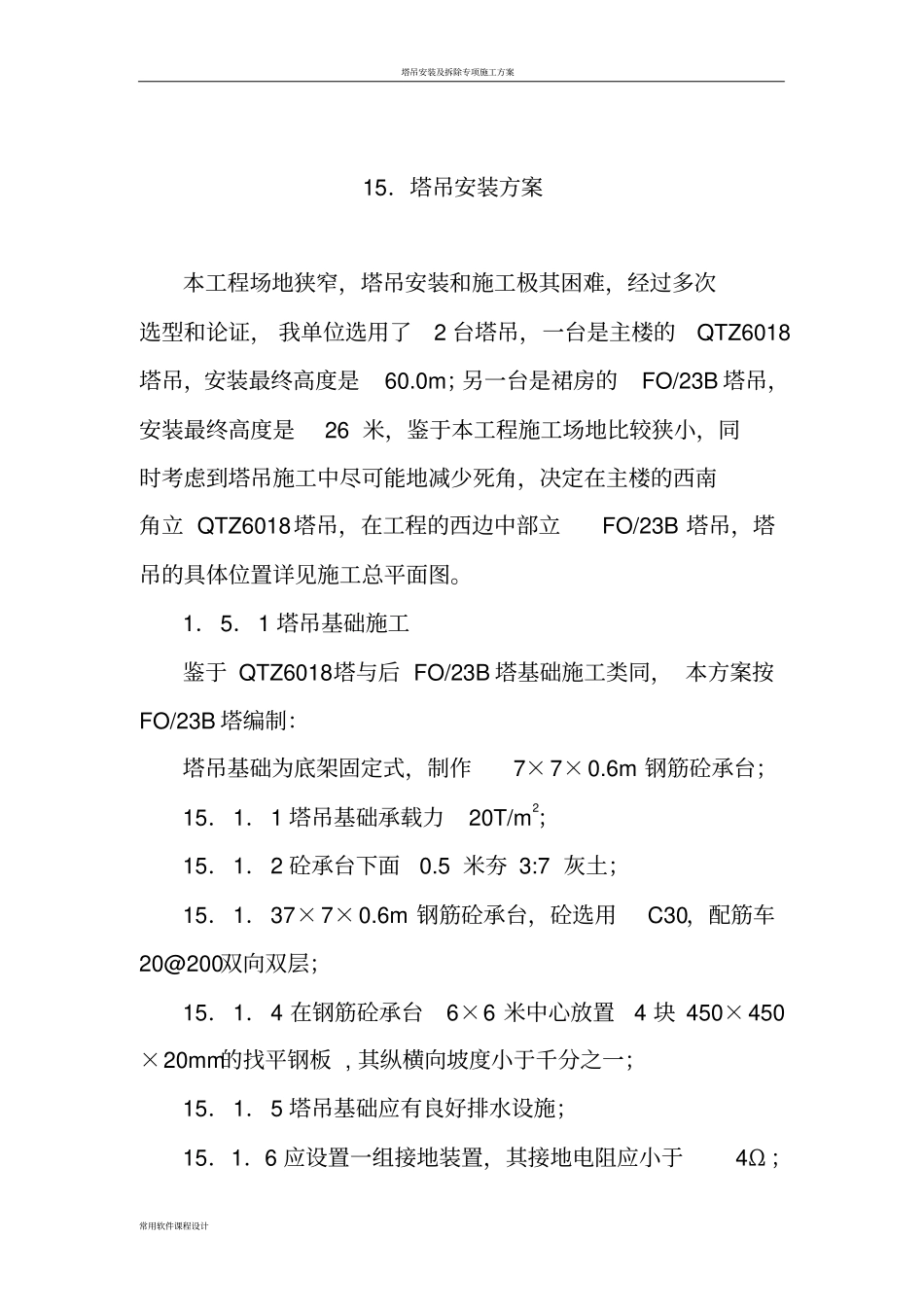

塔吊安装及拆除专项施工方案常用软件课程设计15.塔吊安装方案本工程场地狭窄,塔吊安装和施工极其困难,经过多次选型和论证, 我单位选用了2 台塔吊,一台是主楼的QTZ6018塔吊,安装最终高度是60
0m;另一台是裙房的FO/23B 塔吊,安装最终高度是26 米,鉴于本工程施工场地比较狭小,同时考虑到塔吊施工中尽可能地减少死角,决定在主楼的西南角立 QTZ6018塔吊,在工程的西边中部立FO/23B 塔吊,塔吊的具体位置详见施工总平面图
1.5.1 塔吊基础施工鉴于 QTZ6018塔与后 FO/23B 塔基础施工类同, 本方案按FO/23B 塔编制:塔吊基础为底架固定式,制作7×7×0
6m 钢筋砼承台;15.1.1 塔吊基础承载力20T/m2;15.1.2 砼承台下面0
5 米夯 3:7 灰土;15.1.37×7×0
6m 钢筋砼承台,砼选用C30,配筋车20@200双向双层;15.1.4 在钢筋砼承台6×6 米中心放置4 块 450×450×20mm的找平钢板 , 其纵横向坡度小于千分之一;15.1.5 塔吊基础应有良好排水设施;15.1.6 应设置一组接地装置,其接地电阻应小于4Ω ;塔吊安装及拆除专项施工方案常用软件课程设计15.2 安装前的准备1.认真了解现场的布局和土质情况,清理周围障碍物,平整场地

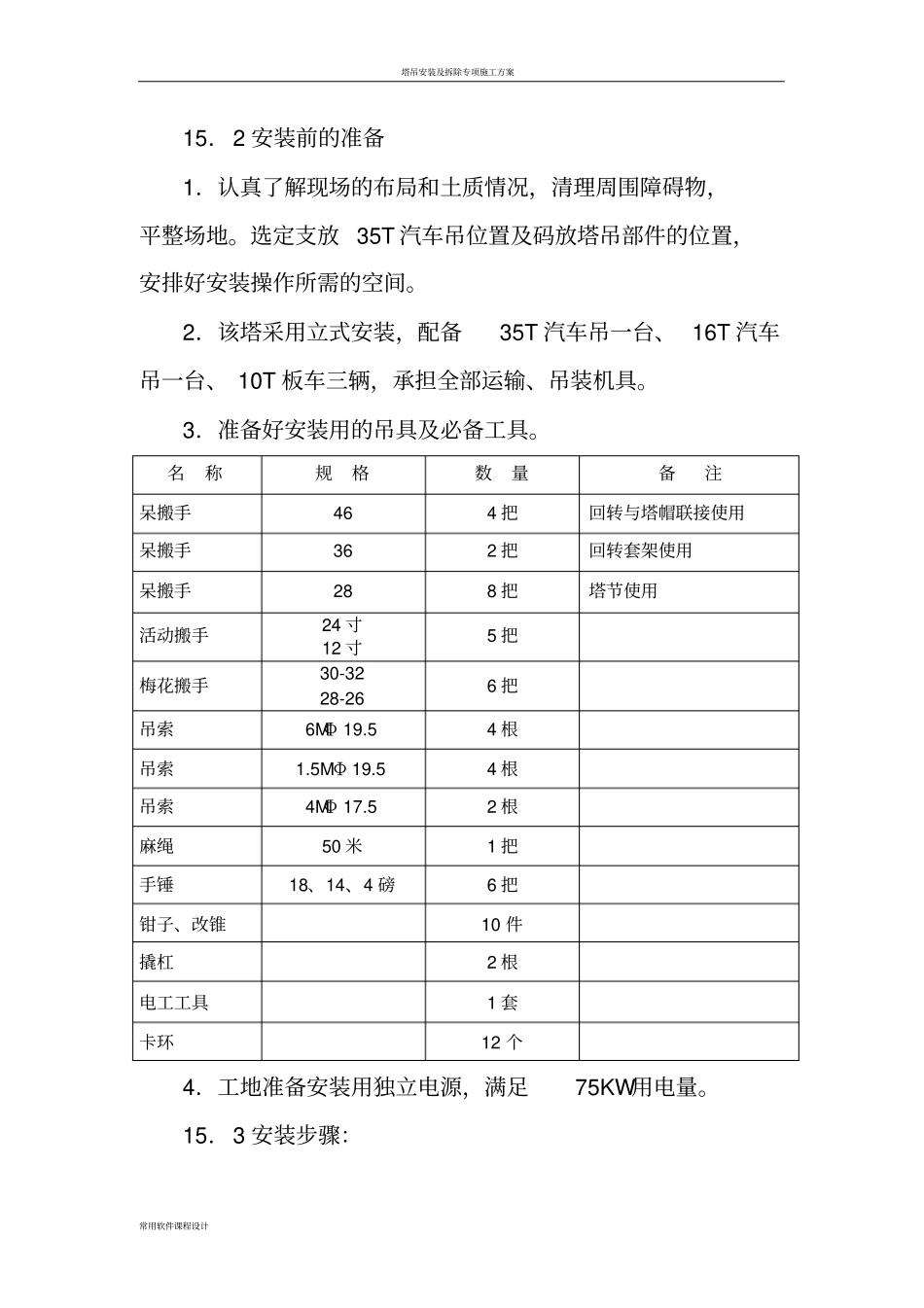

选定支放 35T 汽车吊位置及码放塔吊部件的位置,安排好安装操作所需的空间
2.该塔采用立式安装,配备35T 汽车吊一台、 16T 汽车吊一台、 10T 板车三辆,承担全部运输、吊装机具
3.准备好安装用的吊具及必备工具
名称规格数量备注呆搬手46 4 把回转与塔帽联接使用呆搬手36 2 把回转套架使用呆搬手28 8 把塔节使用活动搬手24 寸12 寸5 把梅花搬手30-32 28-26 6 把吊索6MΦ 19
5 4 根吊索1
5MΦ 19
5 4 根吊索4MΦ 1
