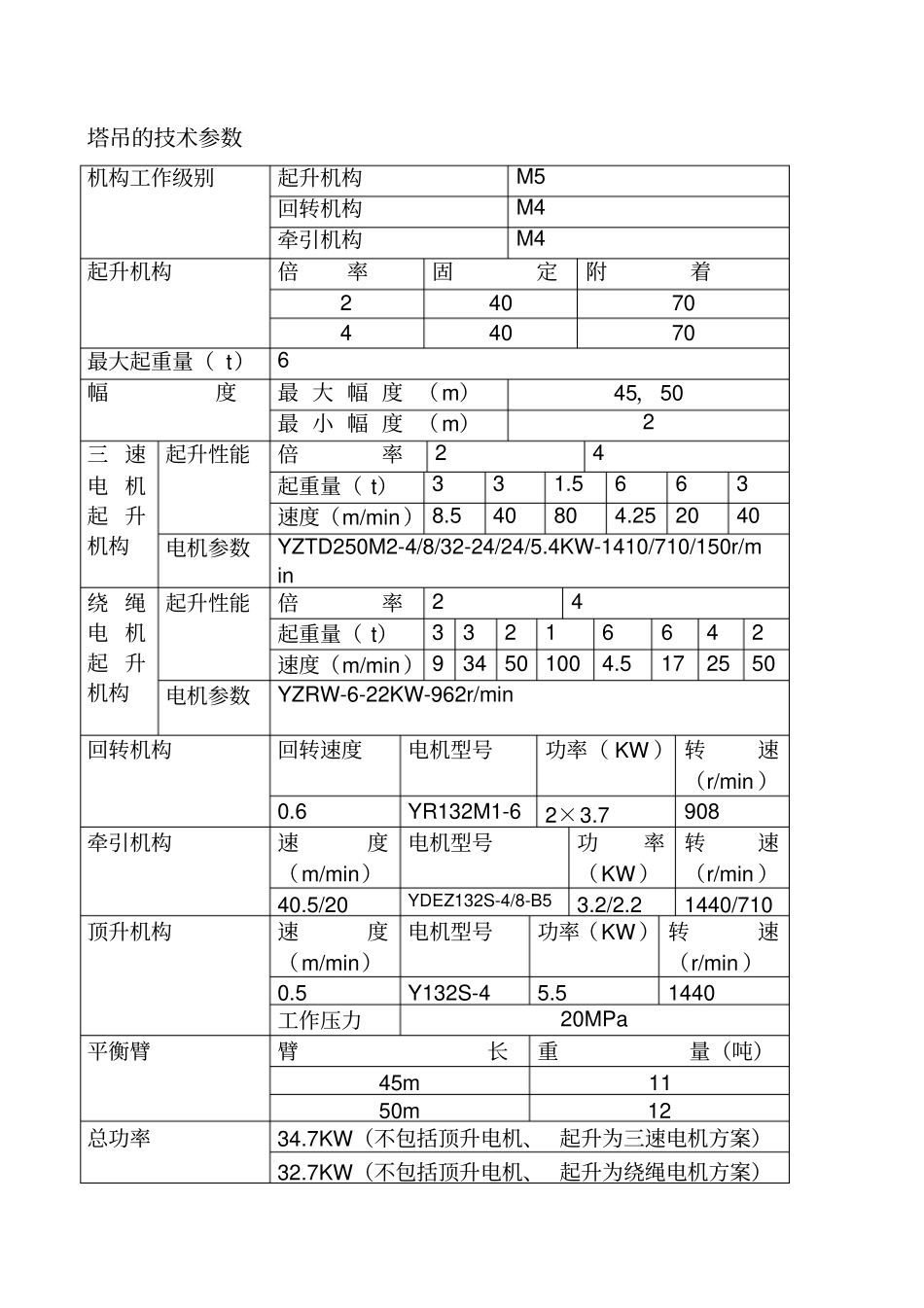

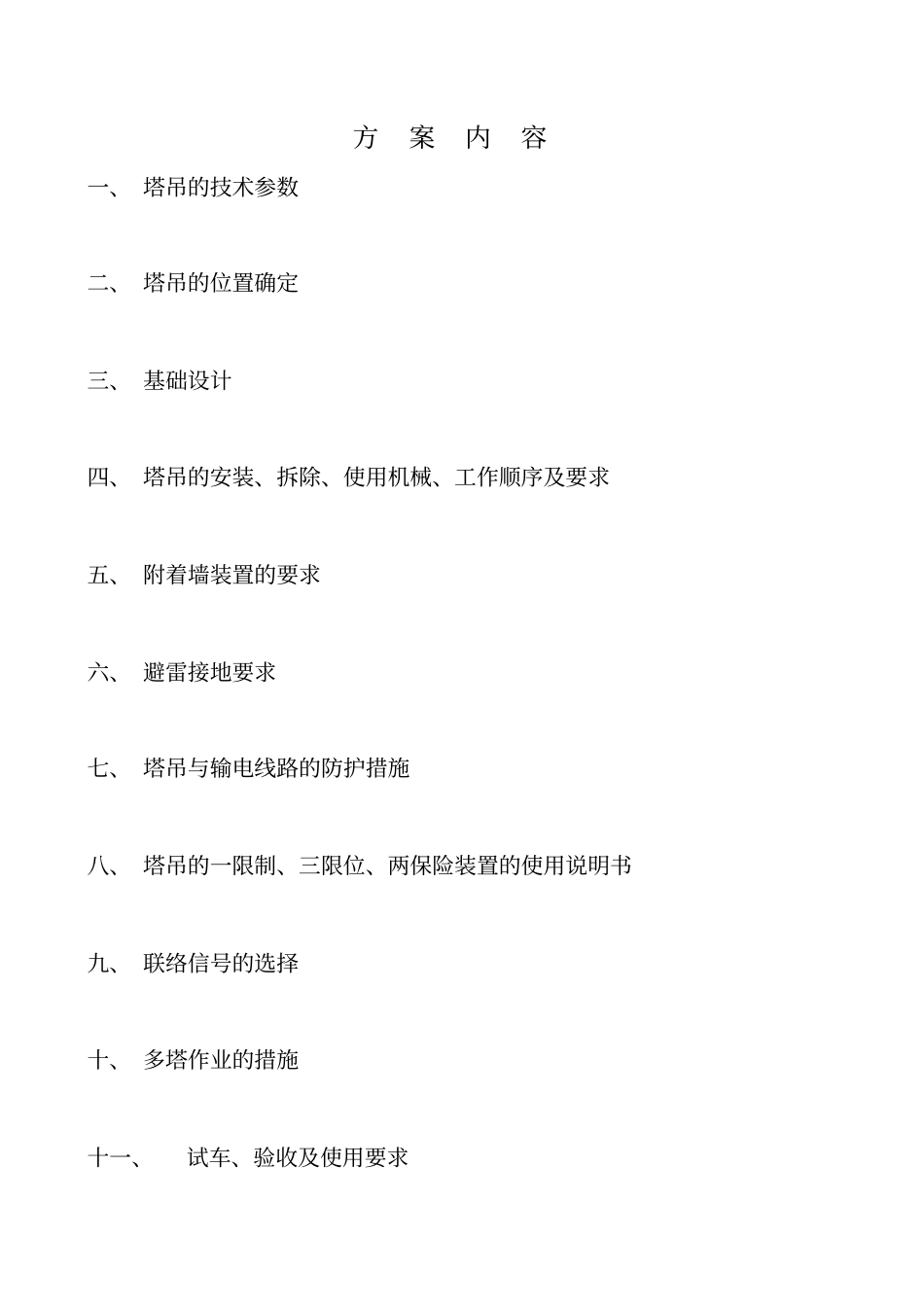

塔吊安装拆除方案大连金州中心锅炉房工程项目部建设单位:大连阿尔滨集团有限公司二 00 六年六月二十日方案内容一、 塔吊的技术参数二、 塔吊的位置确定三、 基础设计四、 塔吊的安装、拆除、使用机械、工作顺序及要求五、 附着墙装置的要求六、 避雷接地要求七、 塔吊与输电线路的防护措施八、 塔吊的一限制、三限位、两保险装置的使用说明书九、 联络信号的选择十、 多塔作业的措施十一、试车、验收及使用要求塔吊的技术参数机构工作级别起升机构M5 回转机构M4 牵引机构M4 起升机构倍率固定附着2 40 70 4 40 70 最大起重量( t)6 幅度最 大 幅 度 (m)45,50 最 小 幅 度 (m)2 三 速电 机起 升机构起升性能倍率2 4 起重量( t)3 3 1
5 6 6 3 速度(m/min) 8
5 40 80 4
25 20 40 电机参数YZTD250M2-4/8/32-24/24/5
4KW-1410/710/150r/min 绕 绳电 机起 升机构起升性能倍率2 4 起重量( t)3 3 2 1 6 6 4 2 速度(m/min) 9 34 50 100 4
5 17 25 50 电机参数YZRW-6-22KW-962r/min 回转机构回转速度电机型号功率( KW ) 转速(r/min )0
6 YR132M1-6 2×3
7 908 牵引机构速度(m/min)电机型号功率(KW )转速(r/min )40
5/20 YDEZ132S-4/8-B5 3
2 1440/710 顶升机构速度(m/min)电机型号功率(KW ) 转速(r/min )0
5 Y132S-4 5
5 1440 工作压力20MPa 平衡臂臂长重量(吨)45m 11 50m 12 总功率34
7KW(不包括顶升电机、 起升为三速电机方案)32
7KW(不包括顶升电机、 起升为绕绳电
