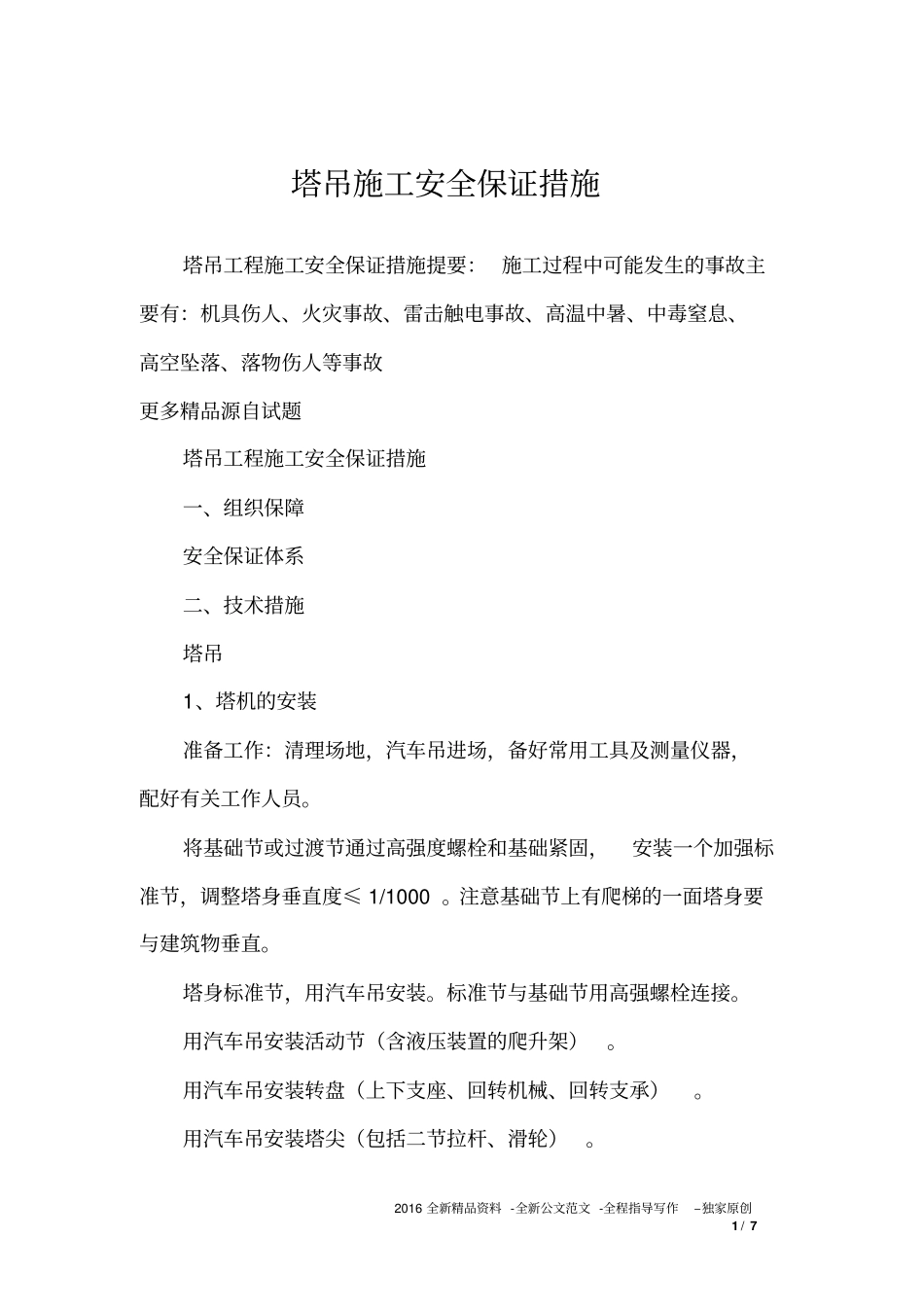

2016 全新精品资料 -全新公文范文 -全程指导写作–独家原创1 / 7塔吊施工安全保证措施塔吊工程施工安全保证措施提要: 施工过程中可能发生的事故主要有:机具伤人、火灾事故、雷击触电事故、高温中暑、中毒窒息、高空坠落、落物伤人等事故更多精品源自试题塔吊工程施工安全保证措施一、组织保障安全保证体系二、技术措施塔吊1、塔机的安装准备工作:清理场地,汽车吊进场,备好常用工具及测量仪器,配好有关工作人员
将基础节或过渡节通过高强度螺栓和基础紧固,安装一个加强标准节,调整塔身垂直度≤ 1/1000
注意基础节上有爬梯的一面塔身要与建筑物垂直
塔身标准节,用汽车吊安装
标准节与基础节用高强螺栓连接
用汽车吊安装活动节(含液压装置的爬升架)
用汽车吊安装转盘(上下支座、回转机械、回转支承)
用汽车吊安装塔尖(包括二节拉杆、滑轮)

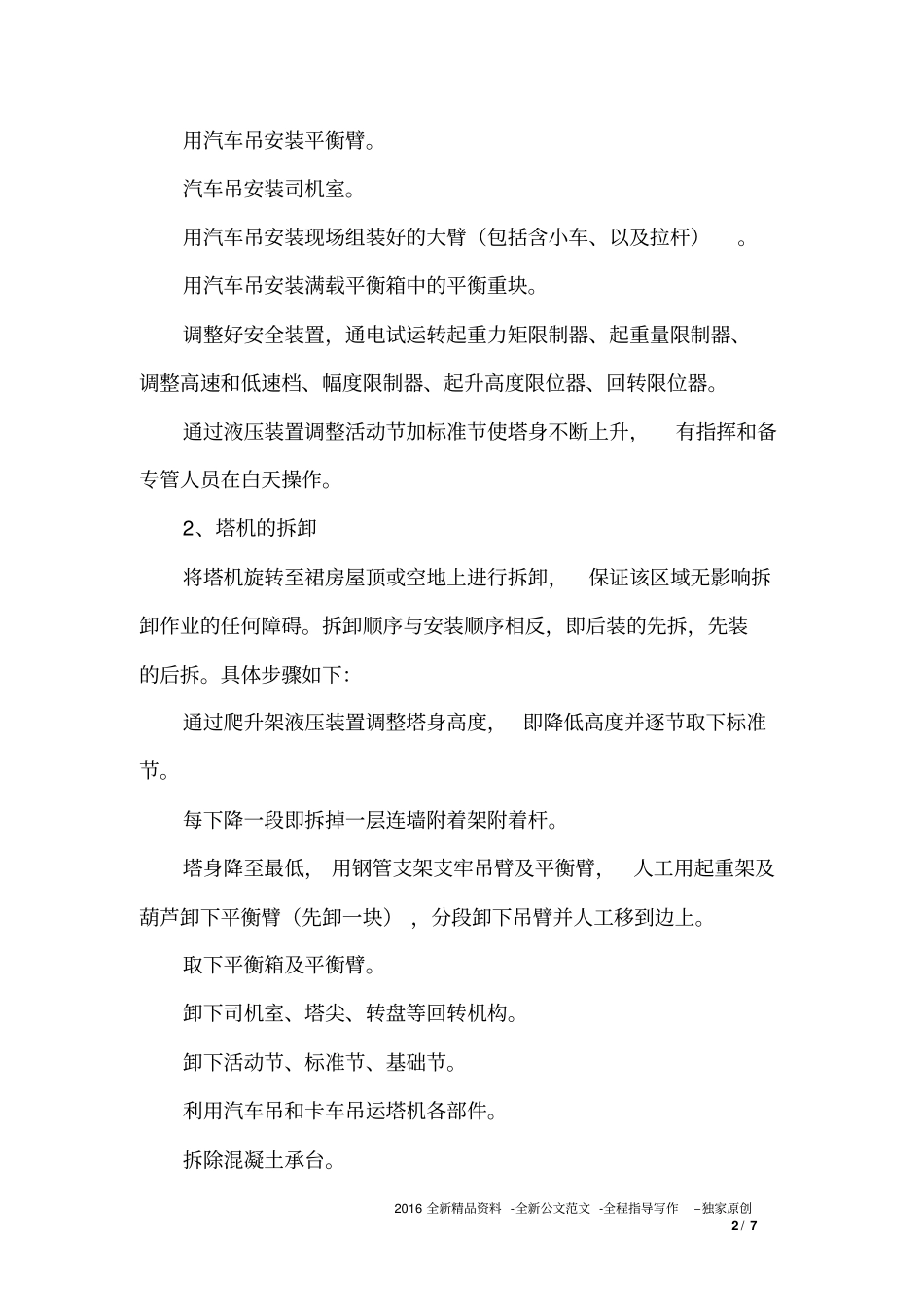

2016 全新精品资料 -全新公文范文 -全程指导写作–独家原创2 / 7用汽车吊安装平衡臂
汽车吊安装司机室
用汽车吊安装现场组装好的大臂(包括含小车、以及拉杆)
用汽车吊安装满载平衡箱中的平衡重块
调整好安全装置,通电试运转起重力矩限制器、起重量限制器、调整高速和低速档、幅度限制器、起升高度限位器、回转限位器
通过液压装置调整活动节加标准节使塔身不断上升,有指挥和备专管人员在白天操作
2、塔机的拆卸将塔机旋转至裙房屋顶或空地上进行拆卸,保证该区域无影响拆卸作业的任何障碍
拆卸顺序与安装顺序相反,即后装的先拆,先装的后拆
具体步骤如下:通过爬升架液压装置调整塔身高度, 即降低高度并逐节取下标准节
每下降一段即拆掉一层连墙附着架附着杆
塔身降至最低, 用钢管支架支牢吊臂及平衡臂,人工用起重架及葫芦卸下平衡臂(先卸一块) ,分段卸下吊臂并人工移到边上
取下平衡箱及平衡臂
卸下司机室、塔尖、转盘等回转机构
卸下活动节、标准节、基础节

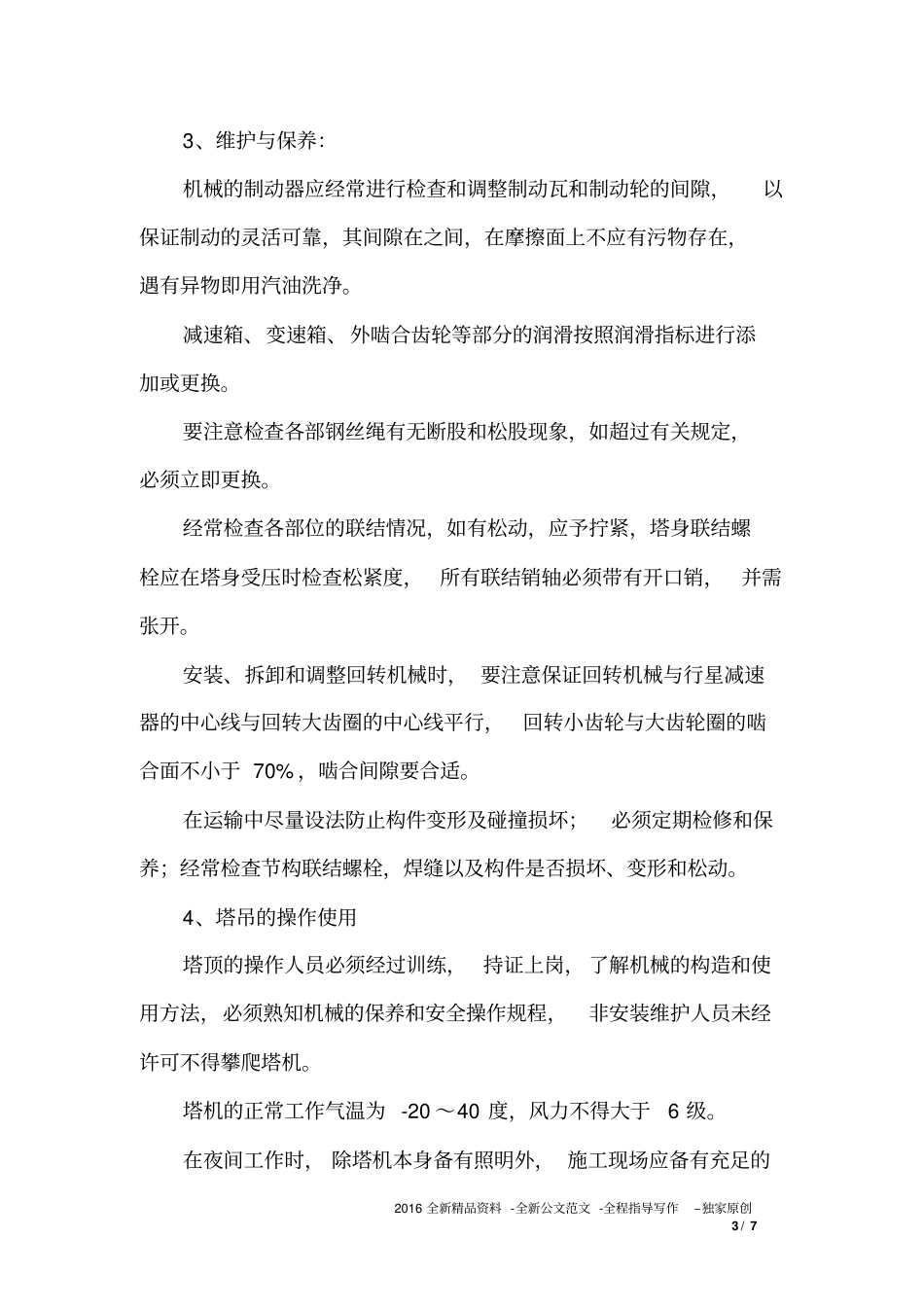

利用汽车吊和卡车吊运塔机各
