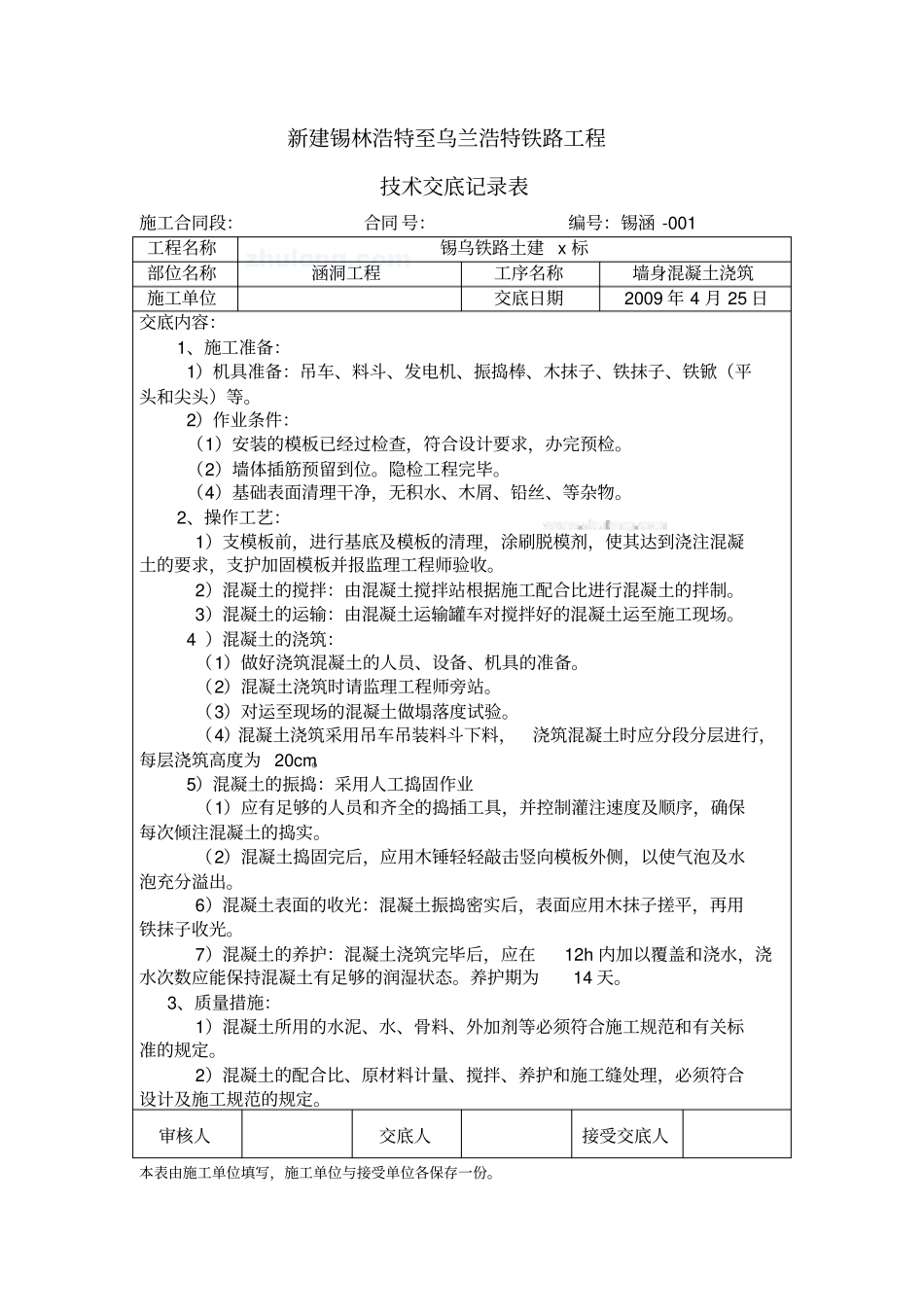

新建锡林浩特至乌兰浩特铁路工程技术交底记录表施工合同段:合同 号:编号:锡涵 -001 工程名称锡乌铁路土建 x 标部位名称涵洞工程工序名称墙身混凝土浇筑施工单位交底日期2009 年 4 月 25 日交底内容:1、施工准备:1)机具准备:吊车、料斗、发电机、振捣棒、木抹子、铁抹子、铁锨(平头和尖头)等。2)作业条件:(1)安装的模板已经过检查,符合设计要求,办完预检。(2)墙体插筋预留到位。隐检工程完毕。(4)基础表面清理干净,无积水、木屑、铅丝、等杂物。2、操作工艺:1)支模板前,进行基底及模板的清理,涂刷脱模剂,使其达到浇注混凝土的要求,支护加固模板并报监理工程师验收。2)混凝土的搅拌:由混凝土搅拌站根据施工配合比进行混凝土的拌制。3)混凝土的运输:由混凝土运输罐车对搅拌好的混凝土运至施工现场。 4 )混凝土的浇筑:(1)做好浇筑混凝土的人员、设备、机具的准备。(2)混凝土浇筑时请监理工程师旁站。(3)对运至现场的混凝土做塌落度试验。(4)混凝土浇筑采用吊车吊装料斗下料,浇筑混凝土时应分段分层进行,每层浇筑高度为 20cm。5)混凝土的振捣:采用人工捣固作业(1)应有足够的人员和齐全的捣插工具,并控制灌注速度及顺序,确保每次倾注混凝土的捣实。(2)混凝土捣固完后,应用木锤轻轻敲击竖向模板外侧,以使气泡及水泡充分溢出。6)混凝土表面的收光:混凝土振捣密实后,表面应用木抹子搓平,再用铁抹子收光。7)混凝土的养护:混凝土浇筑完毕后,应在12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期为14 天。3、质量措施:1)混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。2)混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合设计及施工规范的规定。审核人交底人接受交底人本表由施工单位填写,施工单位与接受单位各保存一份。新建锡林浩特至乌兰浩特铁路工程技术交底记录表施工合同段:合同 号:编号:锡涵 -001 工程名称锡乌铁路土建 x 标部位名称涵洞工程工序名称墙身混凝土浇筑施工单位交底日期2009 年 4 月 25 日交底内容:3)评定混凝土强度的试块,必须按标准的规定取样、制作、养护和试验。其强度必须符合施工规范的规定,必须做同条件养护试验。4)浇筑墙身混凝土必须连续进行,如必须间歇, 其间歇时间应尽量缩短,并应在前段混凝土初凝之前,将下一段混凝土浇筑完毕。5)浇筑混凝土时应派专人经...
