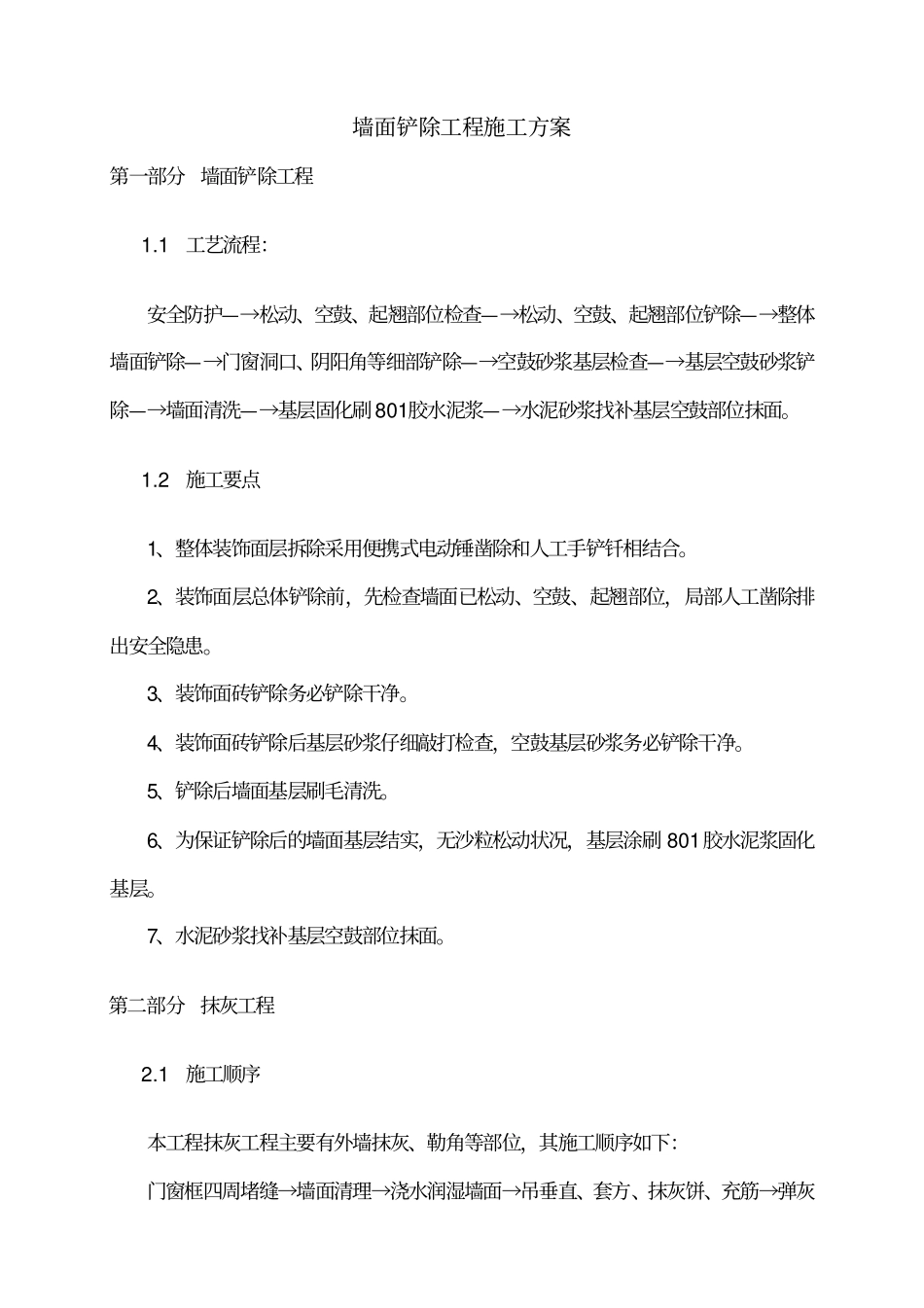

墙面铲除工程施工方案第一部分 墙面铲除工程1
1 工艺流程:安全防护—→松动、空鼓、起翘部位检查—→松动、空鼓、起翘部位铲除—→整体墙面铲除—→门窗洞口、阴阳角等细部铲除—→空鼓砂浆基层检查—→基层空鼓砂浆铲除—→墙面清洗—→基层固化刷801胶水泥浆—→水泥砂浆找补基层空鼓部位抹面
2 施工要点1、整体装饰面层拆除采用便携式电动锤凿除和人工手铲钎相结合
2、装饰面层总体铲除前,先检查墙面已松动、空鼓、起翘部位,局部人工凿除排出安全隐患
3、装饰面砖铲除务必铲除干净
4、装饰面砖铲除后基层砂浆仔细敲打检查,空鼓基层砂浆务必铲除干净
5、铲除后墙面基层刷毛清洗
6、为保证铲除后的墙面基层结实,无沙粒松动状况,基层涂刷 801胶水泥浆固化基层
7、水泥砂浆找补基层空鼓部位抹面

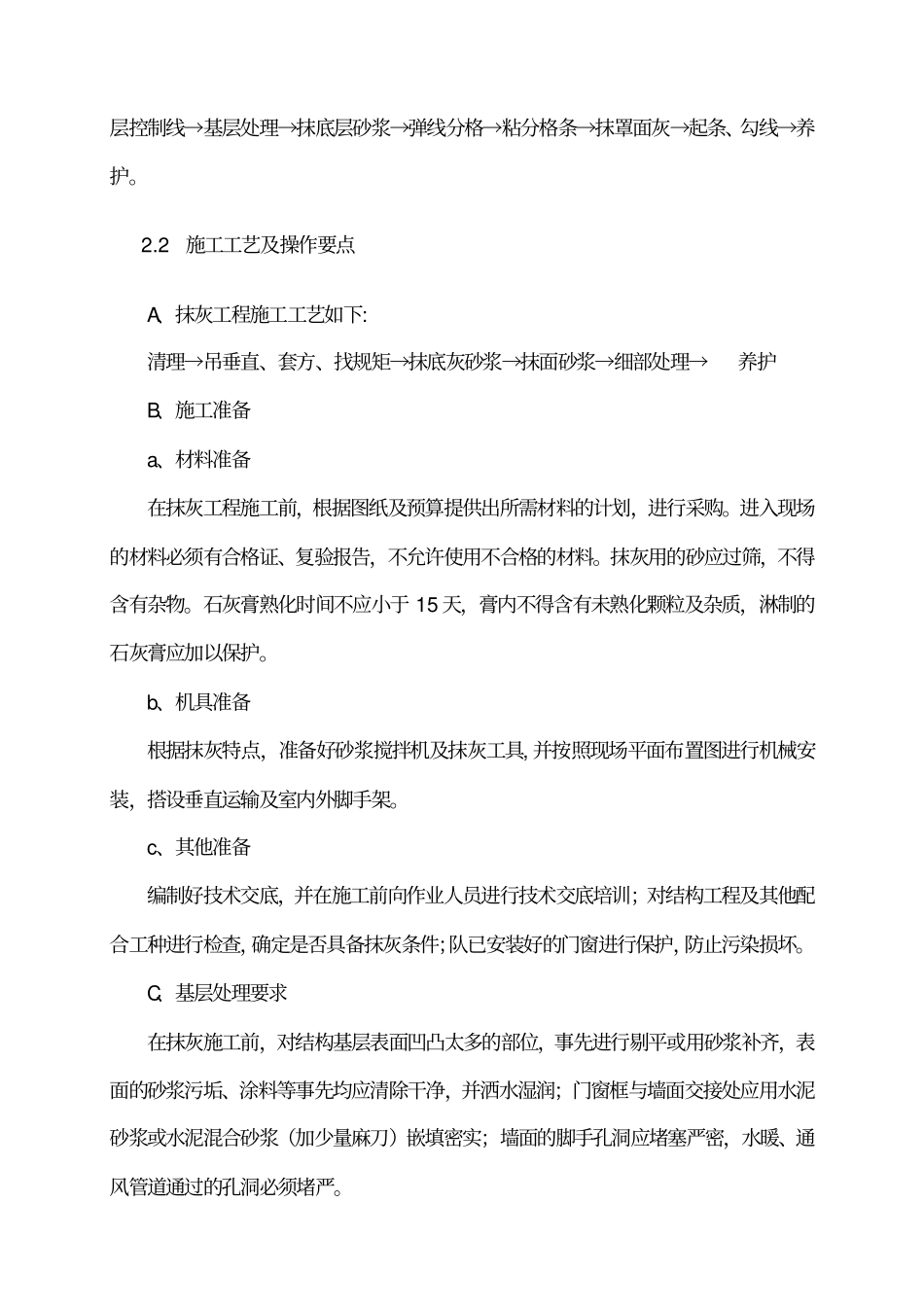

第二部分 抹灰工程2
1 施工顺序本工程抹灰工程主要有外墙抹灰、勒角等部位,其施工顺序如下:门窗框四周堵缝→墙面清理→浇水润湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→弹线分格→粘分格条→抹罩面灰→起条、勾线→养护
2 施工工艺及操作要点A、抹灰工程施工工艺如下: 清理→吊垂直、套方、找规矩→抹底灰砂浆→抹面砂浆→细部处理→养护B、施工准备a、材料准备在抹灰工程施工前,根据图纸及预算提供出所需材料的计划,进行采购
进入现场的材料必须有合格证、复验报告,不允许使用不合格的材料
抹灰用的砂应过筛,不得含有杂物
石灰膏熟化时间不应小于 15 天,膏内不得含有未熟化颗粒及杂质,淋制的石灰膏应加以保护
b、机具准备根据抹灰特点,准备好砂浆搅拌机及抹灰工具, 并按照现场平面布置图进行机械安装,搭设垂直运输及室内外脚手架
c、其他准备编制好技术交底,并在施工前向作业人员进行技术交底培训;对结构工程及其他配合工种进行检查,确定是否具备抹灰条件;队已安装好的门窗进行保护,防止污染损坏
