外墙保温砂浆施工方案方案一:外墙保温砂浆施工方案第一部分外墙外保温砂浆施工方案(外饰面面砖)一、材料1、水泥:强度等级普通硅酸盐水泥,其技术性能应符合现行国家标准 《硅酸盐水泥、 普通硅酸盐水泥》(GB175— 1999)的规定
2、中砂:细度模数应符合现行国家行业标准《普通混凝土用砂质量标准及检验方法》( JGJ52— 927)的规定,筛除大于㎜颗粒,含泥量少于3%
3、界面处理剂: 重量强度等级水泥:中砂: 界面剂按 1:1:1 重量比,搅拌成均匀浆状
4、胶粉料、聚苯颗粒、聚苯颗粒保温浆料、抗裂砂浆、玻纤网格布、金属六角网应满足性能要求
二、工具与机具1、强制式砂浆搅拌机、垂直运输机械、水平运输车、射钉枪等
2、常用抹灰工具及抹灰的专用检测工具、经纬仪及放线工具、水桶、 剪子、滚刷、 铁锨、 扫帚、 手锤、 錾字、 劈纸刀、托线尺、靠尺、探针、钢尺等
3、吊篮或专用保温施工脚手架
三、施工准备1、施工前应清除基层表面的灰尘、油污、碎屑、螺栓眼处理等,并冲水试验无渗漏后进行喷浆,混凝土墙采用界面剂厚度为2 ㎜—㎜

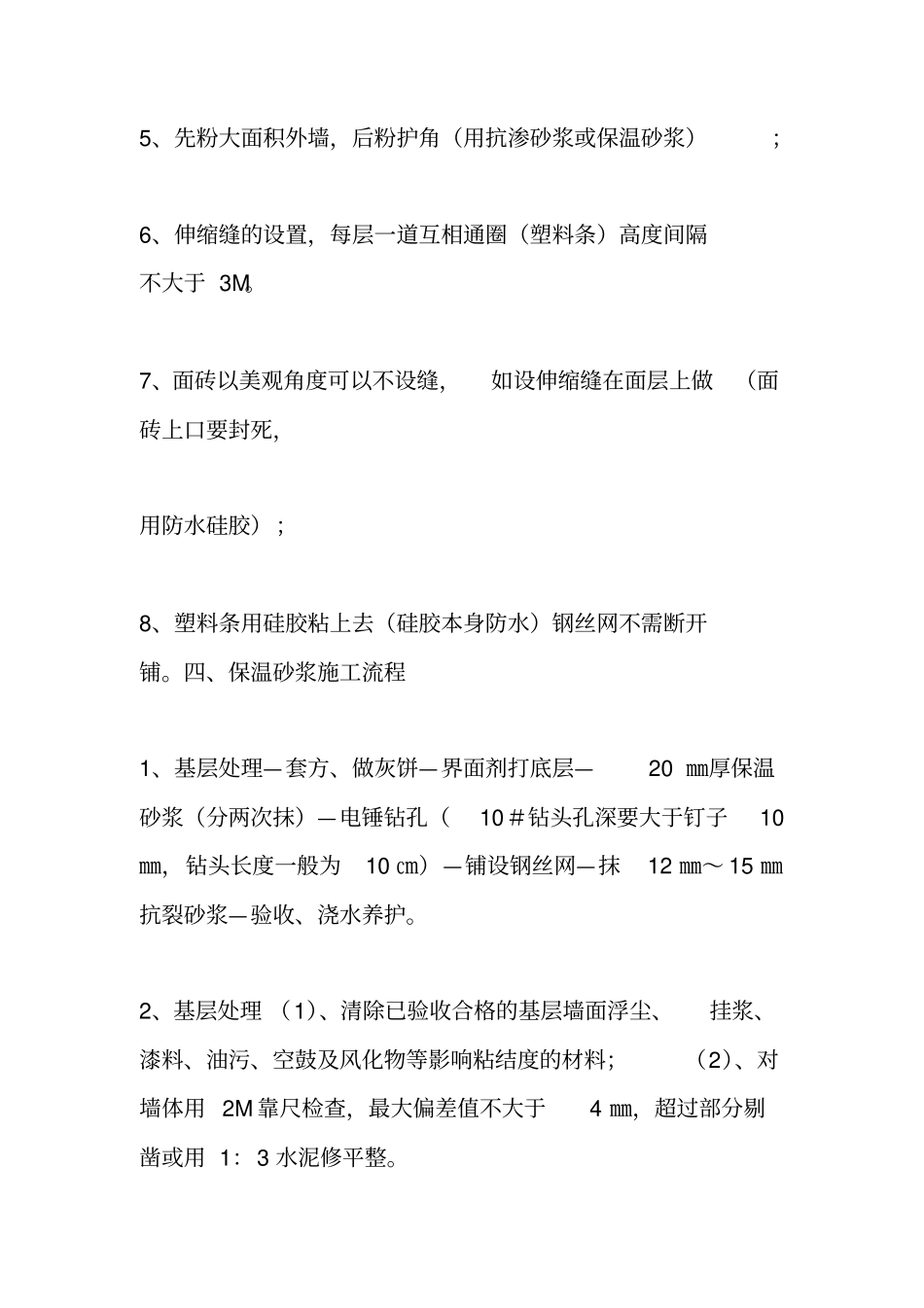

2、孔洞应修平整,基层应达到一般抹灰基层标准; 3、外墙窗边、门边用抗渗砂浆(或水泥砂浆)粉; 4、钢丝网铺到窗边、门边30 ㎜— 50 ㎜;5、先粉大面积外墙,后粉护角(用抗渗砂浆或保温砂浆);6、伸缩缝的设置,每层一道互相通圈(塑料条)高度间隔不大于 3M
7、面砖以美观角度可以不设缝,如设伸缩缝在面层上做(面砖上口要封死,用防水硅胶);8、塑料条用硅胶粘上去(硅胶本身防水)钢丝网不需断开铺
四、保温砂浆施工流程1、基层处理—套方、做灰饼—界面剂打底层—20 ㎜厚保温砂浆(分两次抹)—电锤钻孔(10#钻头孔深要大于钉子10㎜,钻头长度一般为10 ㎝)—铺设钢丝网—抹12 ㎜~ 15 ㎜抗裂砂浆—验收、浇水养护
2、基层处理 (1)、清除已验收合格的基层墙
