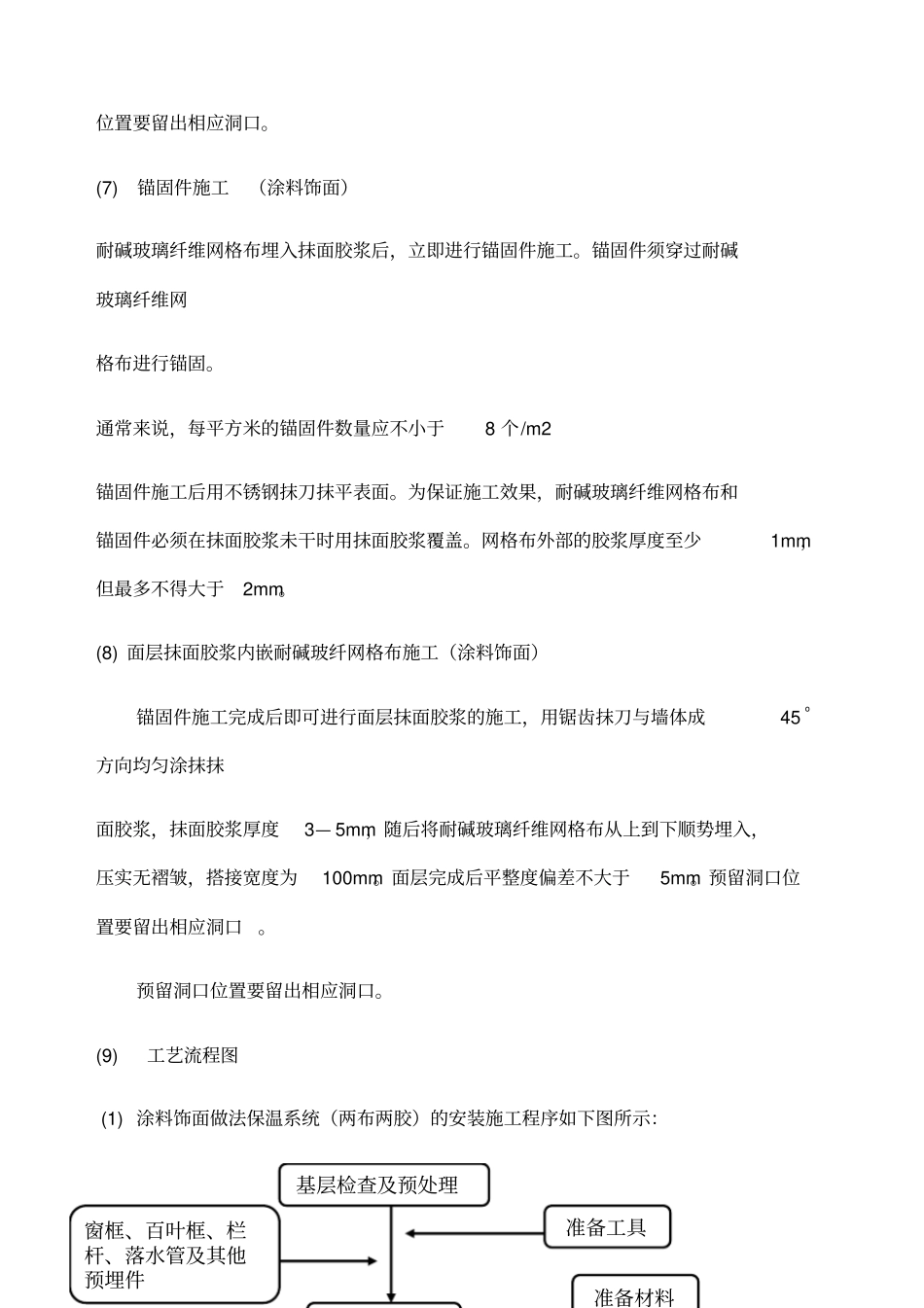

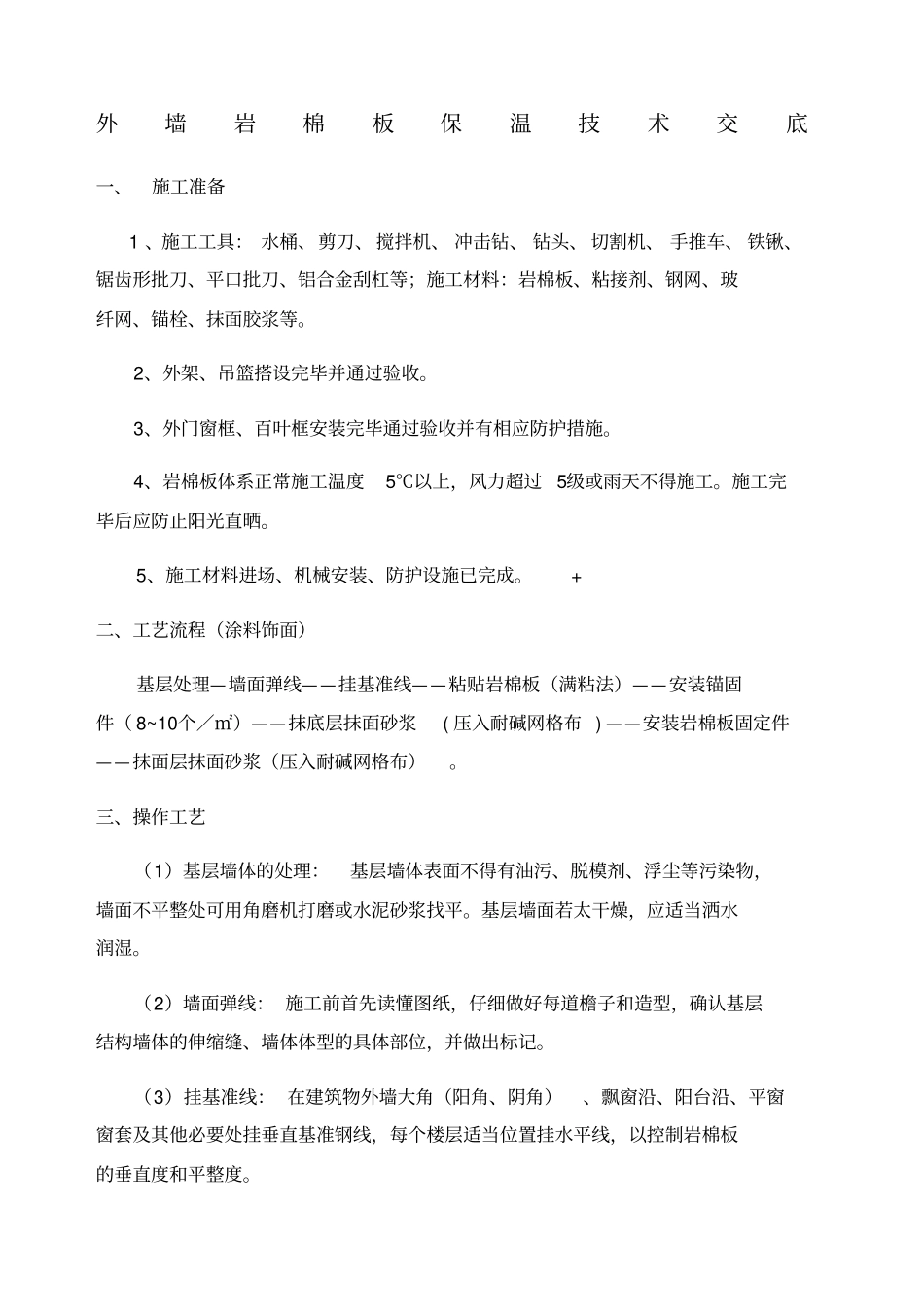

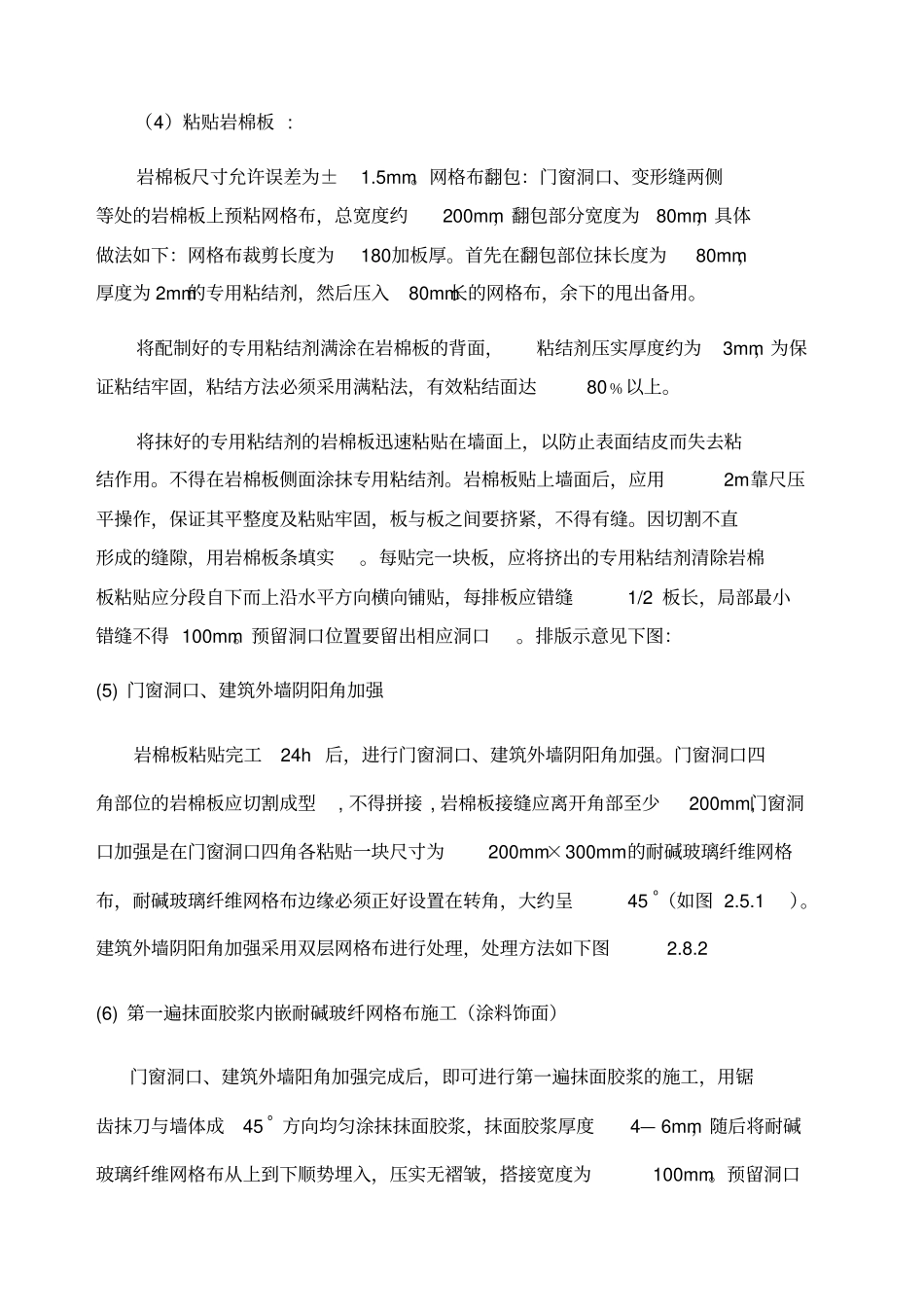

外墙岩棉板保温技术交底一、施工准备 1 、施工工具: 水桶、剪刀、 搅拌机、 冲击钻、 钻头、 切割机、 手推车、 铁锹、锯齿形批刀、平口批刀、铝合金刮杠等;施工材料:岩棉板、粘接剂、钢网、玻纤网、锚栓、抹面胶浆等。2、外架、吊篮搭设完毕并通过验收。3、外门窗框、百叶框安装完毕通过验收并有相应防护措施。4、岩棉板体系正常施工温度5℃以上,风力超过 5级或雨天不得施工。施工完毕后应防止阳光直晒。5、施工材料进场、机械安装、防护设施已完成。+ 二、工艺流程(涂料饰面)基层处理—墙面弹线——挂基准线——粘贴岩棉板(满粘法)——安装锚固件( 8~10个/㎡)——抹底层抹面砂浆( 压入耐碱网格布 ) ——安装岩棉板固定件——抹面层抹面砂浆(压入耐碱网格布)。三、操作工艺(1)基层墙体的处理:基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处可用角磨机打磨或水泥砂浆找平。基层墙面若太干燥,应适当洒水润湿。(2)墙面弹线: 施工前首先读懂图纸,仔细做好每道檐子和造型,确认基层结构墙体的伸缩缝、墙体体型的具体部位,并做出标记。(3)挂基准线: 在建筑物外墙大角(阳角、阴角)、飘窗沿、阳台沿、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。(4)粘贴岩棉板 : 岩棉板尺寸允许误差为±1.5mm。网格布翻包:门窗洞口、变形缝两侧等处的岩棉板上预粘网格布,总宽度约200mm,翻包部分宽度为80mm,具体做法如下:网格布裁剪长度为180加板厚。首先在翻包部位抹长度为80mm,厚度为 2mm的专用粘结剂,然后压入80mm长的网格布,余下的甩出备用。将配制好的专用粘结剂满涂在岩棉板的背面,粘结剂压实厚度约为3mm,为保证粘结牢固,粘结方法必须采用满粘法,有效粘结面达80﹪以上。将抹好的专用粘结剂的岩棉板迅速粘贴在墙面上,以防止表面结皮而失去粘结作用。不得在岩棉板侧面涂抹专用粘结剂。岩棉板贴上墙面后,应用2m靠尺压平操作,保证其平整度及粘贴牢固,板与板之间要挤紧,不得有缝。因切割不直形成的缝隙,用岩棉板条填实。每贴完一块板,应将挤出的专用粘结剂清除岩棉板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝1/2 板长,局部最小错缝不得 100mm。预留洞口位置要留出相应洞口。排版示意见下图:(5) 门窗洞口、建筑外墙阴阳角加强岩棉板粘贴完工 24h 后,进行门窗洞口、建筑外墙阴阳角加强。门窗洞口四角部位的岩棉...
