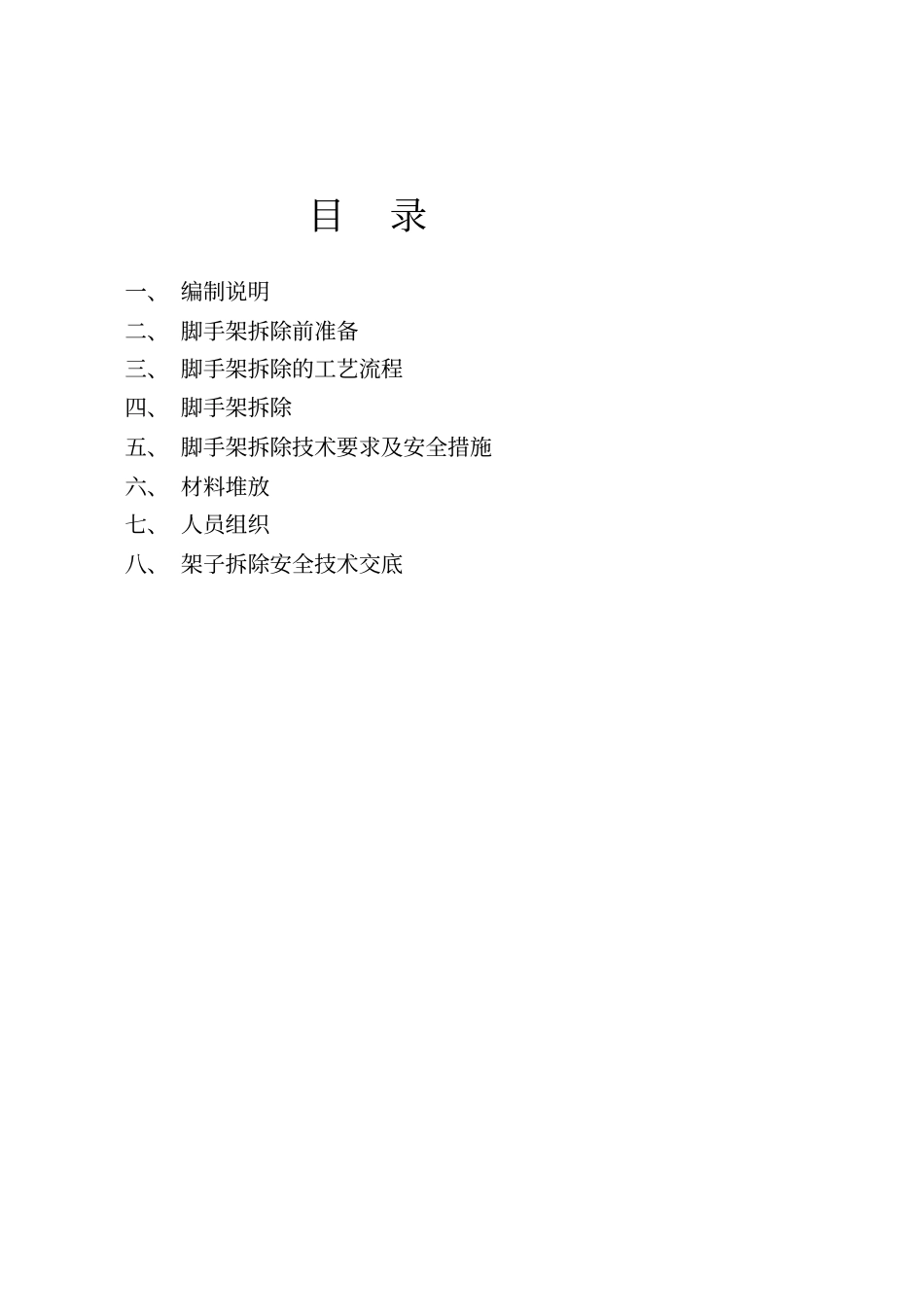

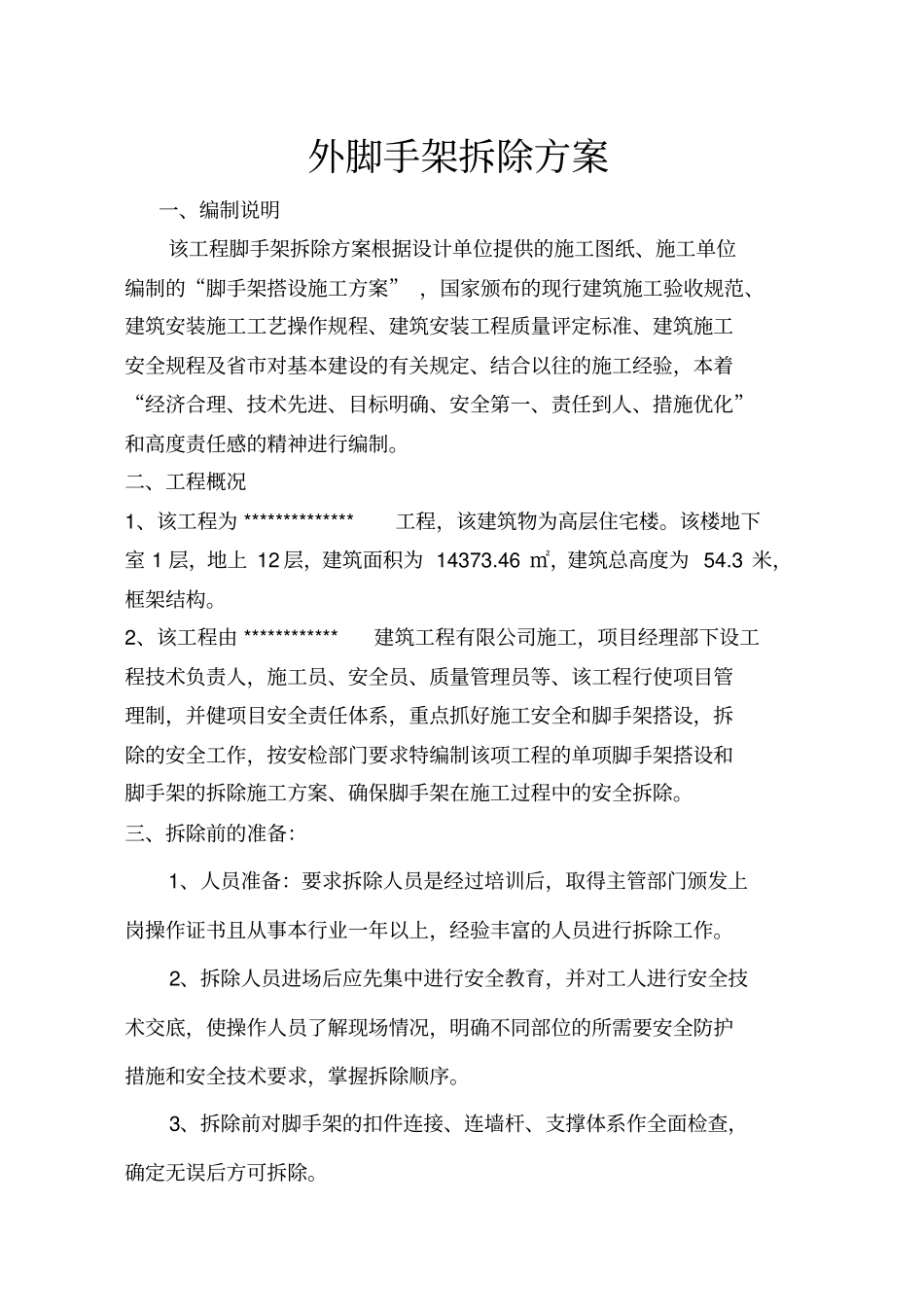

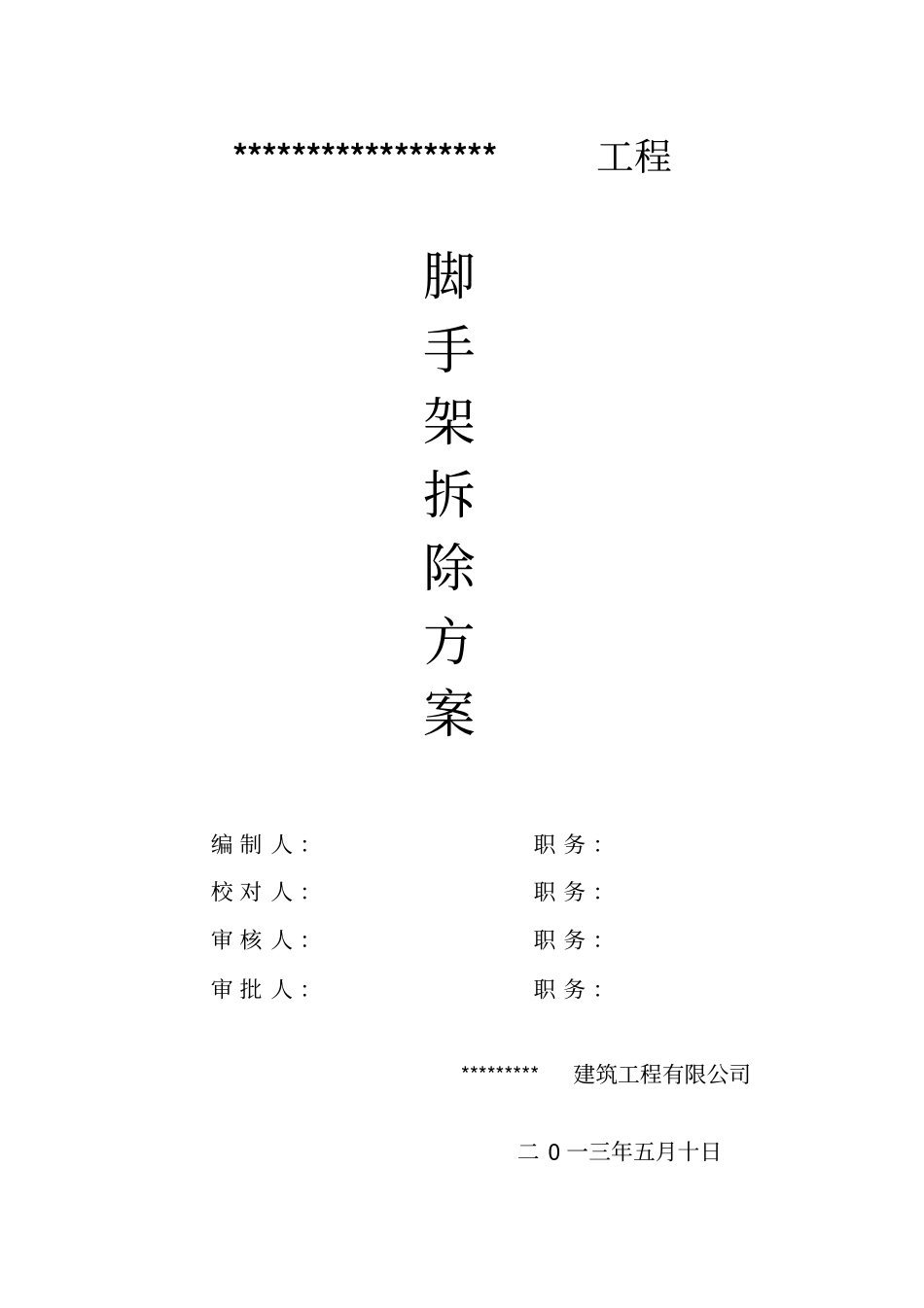

******************工程脚手架拆除方案编 制 人 :职 务 :校 对 人 :职 务 :审 核 人 :职 务 :审 批 人 :职 务 :*********建筑工程有限公司二 0 一三年五月十日目录一、 编制说明二、 脚手架拆除前准备三、 脚手架拆除的工艺流程四、 脚手架拆除五、 脚手架拆除技术要求及安全措施六、 材料堆放七、 人员组织八、 架子拆除安全技术交底外脚手架拆除方案一、编制说明该工程脚手架拆除方案根据设计单位提供的施工图纸、施工单位编制的“脚手架搭设施工方案” ,国家颁布的现行建筑施工验收规范、建筑安装施工工艺操作规程、建筑安装工程质量评定标准、建筑施工安全规程及省市对基本建设的有关规定、结合以往的施工经验,本着“经济合理、技术先进、目标明确、安全第一、责任到人、措施优化”和高度责任感的精神进行编制。二、工程概况1、该工程为 **************工程,该建筑物为高层住宅楼。该楼地下室 1 层,地上 12 层,建筑面积为 14373.46 ㎡,建筑总高度为 54.3 米,框架结构。2、该工程由 ************建筑工程有限公司施工,项目经理部下设工程技术负责人,施工员、安全员、质量管理员等、该工程行使项目管理制,并健项目安全责任体系,重点抓好施工安全和脚手架搭设,拆除的安全工作,按安检部门要求特编制该项工程的单项脚手架搭设和脚手架的拆除施工方案、确保脚手架在施工过程中的安全拆除。三、拆除前的准备:1、人员准备:要求拆除人员是经过培训后,取得主管部门颁发上岗操作证书且从事本行业一年以上,经验丰富的人员进行拆除工作。2、拆除人员进场后应先集中进行安全教育,并对工人进行安全技术交底,使操作人员了解现场情况,明确不同部位的所需要安全防护措施和安全技术要求,掌握拆除顺序。3、拆除前对脚手架的扣件连接、连墙杆、支撑体系作全面检查,确定无误后方可拆除。4、清除脚手架上的材料,工具和杂物。四、脚手架拆除工艺流程 :1、拆除顺序:安全网挡脚板(或侧挡板)脚手板扶手(栏杆)剪刀撑(随每步脚手架拆除)大横杆小横杆立柱→连接杆,逐步向下2、拆除时应统一指挥,按后装先拆、先装后拆的顺序拆除。3、拆除时应从一端走向另一端,自上而下,逐层地进行。4、同一层架体拆除应先上后下,先外后里的顺序进行,最后拆除连墙杆。5、连墙杆、通长水平杆和剪刀撑等,必须在脚手架拆卸到相关位置时方可拆除。6、严禁在同一垂直方向同时拆除脚手架,做到一步一清。五...
