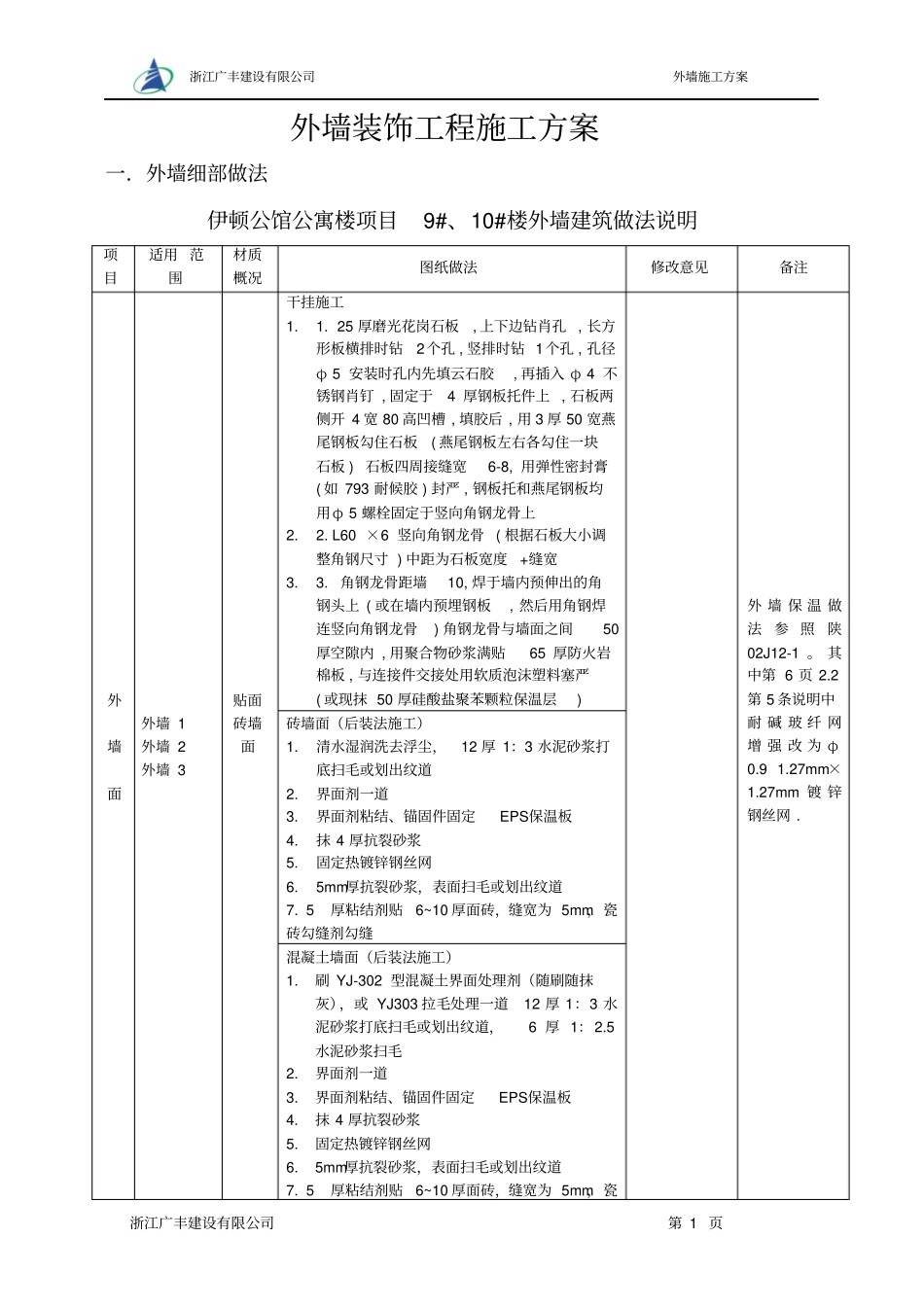

浙江广丰建设有限公司外墙施工方案浙江广丰建设有限公司第 1 页外墙装饰工程施工方案一.外墙细部做法伊顿公馆公寓楼项目9#、10#楼外墙建筑做法说明项目适用 范围材质概况图纸做法修改意见备注外墙面外墙 1 外墙 2 外墙 3 贴面砖墙面干挂施工1.1. 25 厚磨光花岗石板, 上下边钻肖孔 , 长方形板横排时钻2个孔 , 竖排时钻 1个孔 , 孔径φ 5 安装时孔内先填云石胶, 再插入 φ 4 不锈钢肖钉 , 固定于4 厚钢板托件上 , 石板两侧开 4 宽 80 高凹槽 , 填胶后 , 用 3 厚 50 宽燕尾钢板勾住石板( 燕尾钢板左右各勾住一块石板 ) 石板四周接缝宽6-8, 用弹性密封膏( 如 793 耐候胶 ) 封严 , 钢板托和燕尾钢板均用φ 5 螺栓固定于竖向角钢龙骨上2.2. L60 ×6 竖向角钢龙骨 ( 根据石板大小调整角钢尺寸 ) 中距为石板宽度+缝宽3.3. 角钢龙骨距墙10, 焊于墙内预伸出的角钢头上 ( 或在墙内预埋钢板, 然后用角钢焊连竖向角钢龙骨) 角钢龙骨与墙面之间50厚空隙内 , 用聚合物砂浆满贴65 厚防火岩棉板 , 与连接件交接处用软质泡沫塑料塞严( 或现抹 50 厚硅酸盐聚苯颗粒保温层) 外 墙 保 温 做法参 照陕02J12-1 。 其中第 6 页 2.2第 5 条说明中耐 碱 玻 纤 网增 强 改 为 φ0.9 1.27mm×1.27mm 镀 锌钢丝网 . 砖墙面(后装法施工)1.清水湿润洗去浮尘,12 厚 1:3 水泥砂浆打底扫毛或划出纹道2.界面剂一道3.界面剂粘结、锚固件固定EPS保温板4.抹 4 厚抗裂砂浆5.固定热镀锌钢丝网6.5mm厚抗裂砂浆,表面扫毛或划出纹道7. 5厚粘结剂贴6~10 厚面砖,缝宽为 5mm,瓷砖勾缝剂勾缝混凝土墙面(后装法施工)1.刷 YJ-302 型混凝土界面处理剂(随刷随抹灰),或 YJ303 拉毛处理一道12 厚 1:3 水泥砂浆打底扫毛或划出纹道,6 厚 1:2.5水泥砂浆扫毛2.界面剂一道3.界面剂粘结、锚固件固定EPS保温板4.抹 4 厚抗裂砂浆5.固定热镀锌钢丝网6.5mm厚抗裂砂浆,表面扫毛或划出纹道7. 5厚粘结剂贴6~10 厚面砖,缝宽为 5mm,瓷浙江广丰建设有限公司外墙施工方案浙江广丰建设有限公司第 2 页砖勾缝剂勾缝外墙 4 外墙 5 涂 料墙面后砌砖墙面1.1. 墙面用清水润湿并洗去浮尘,12 厚 1:3水泥砂浆 (加建筑胶) 打底扫毛或划出纹道2.界面剂一道3.粘结剂粘结、 锚固件固定EPS保温板 (厚度详见设计总说明节能设计专项说明)抹 4 厚聚合物抗裂砂浆4.4...
