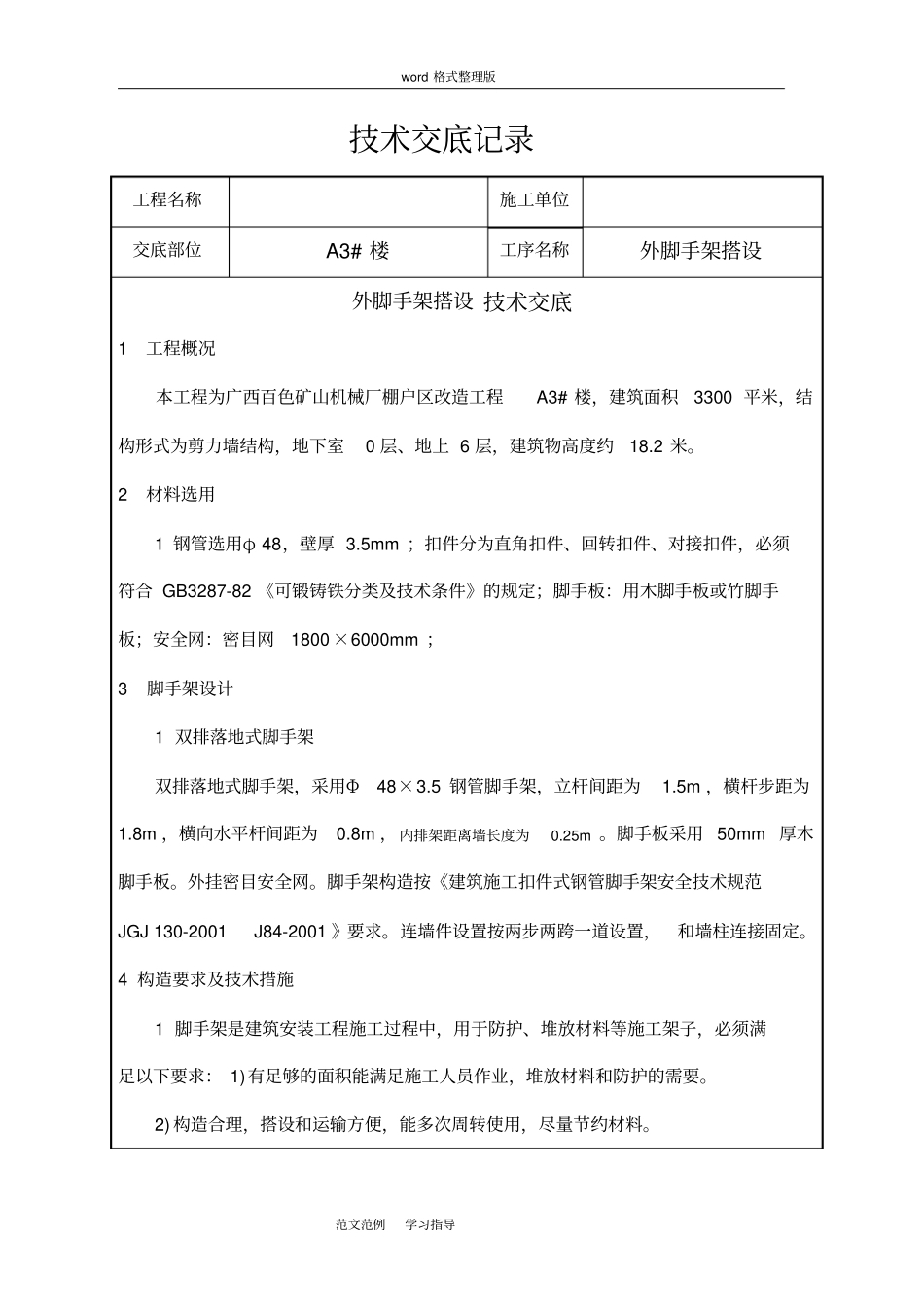

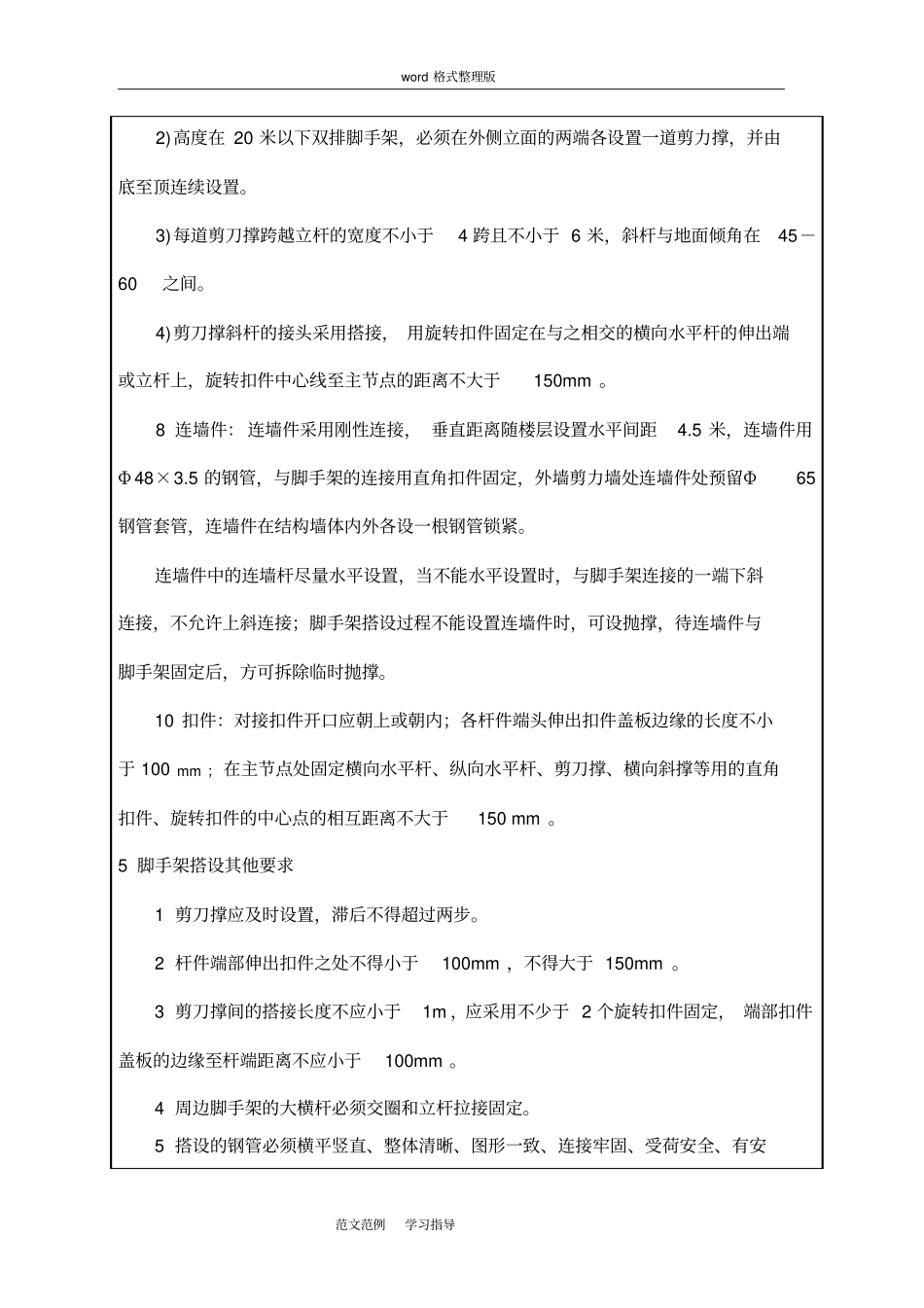

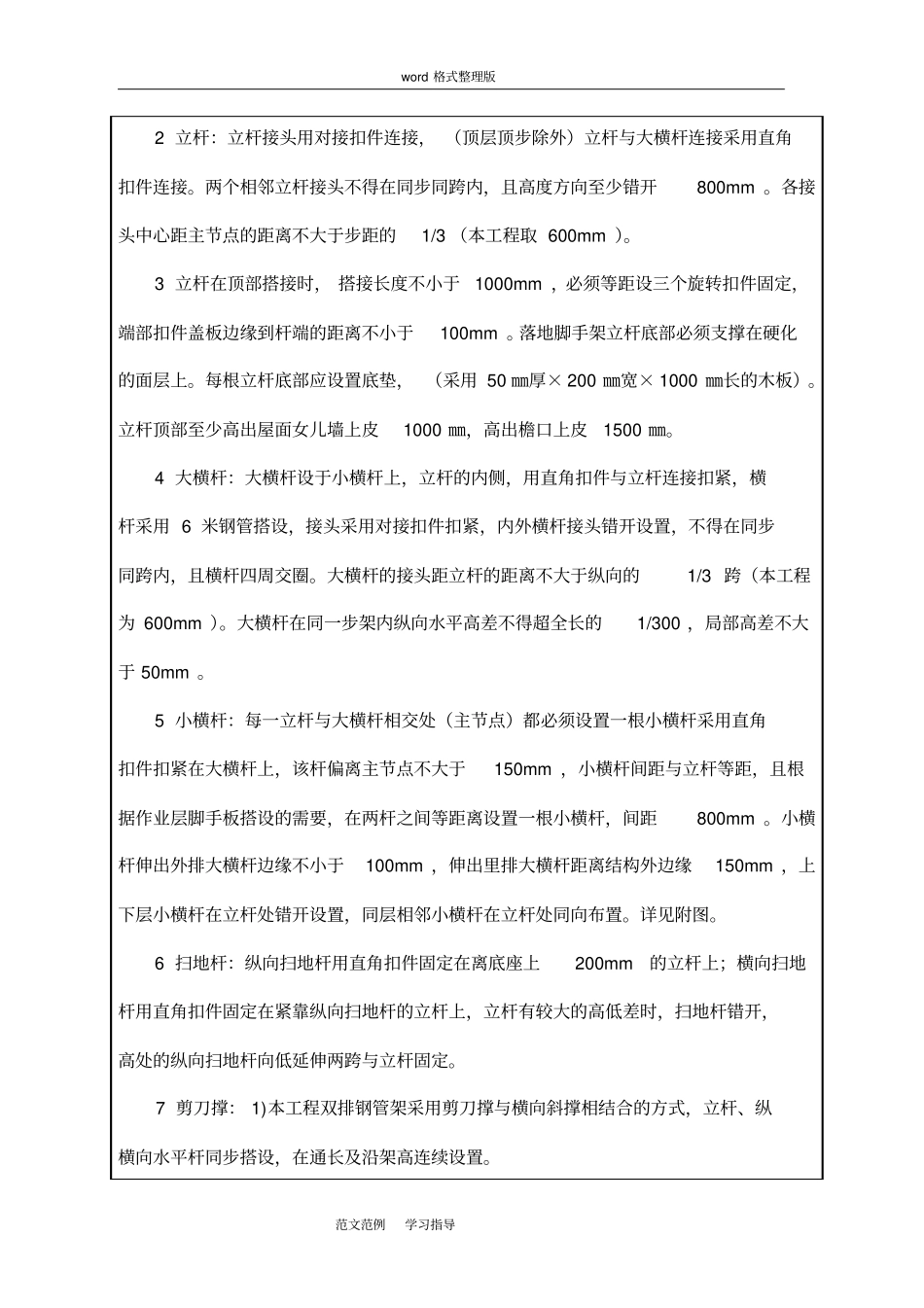

word 格式整理版范文范例学习指导技术交底记录工程名称施工单位交底部位A3# 楼工序名称外脚手架搭设外脚手架搭设 技术交底1工程概况本工程为广西百色矿山机械厂棚户区改造工程A3# 楼,建筑面积3300 平米,结构形式为剪力墙结构,地下室0 层、地上 6 层,建筑物高度约18.2 米。2材料选用1 钢管选用φ 48,壁厚 3.5mm ;扣件分为直角扣件、回转扣件、对接扣件,必须符合 GB3287-82 《可锻铸铁分类及技术条件》的规定;脚手板:用木脚手板或竹脚手板;安全网:密目网1800 ×6000mm ;3 脚手架设计1 双排落地式脚手架双排落地式脚手架,采用Φ48×3.5 钢管脚手架,立杆间距为1.5m ,横杆步距为1.8m ,横向水平杆间距为0.8m ,内排架距离墙长度为0.25m 。脚手板采用 50mm 厚木脚手板。外挂密目安全网。脚手架构造按《建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2001 J84-2001 》要求。连墙件设置按两步两跨一道设置,和墙柱连接固定。4 构造要求及技术措施1 脚手架是建筑安装工程施工过程中,用于防护、堆放材料等施工架子,必须满足以下要求: 1)有足够的面积能满足施工人员作业,堆放材料和防护的需要。2) 构造合理,搭设和运输方便,能多次周转使用,尽量节约材料。word 格式整理版范文范例学习指导2 立杆:立杆接头用对接扣件连接, (顶层顶步除外)立杆与大横杆连接采用直角扣件连接。两个相邻立杆接头不得在同步同跨内,且高度方向至少错开800mm 。各接头中心距主节点的距离不大于步距的1/3 (本工程取 600mm )。3 立杆在顶部搭接时, 搭接长度不小于1000mm ,必须等距设三个旋转扣件固定,端部扣件盖板边缘到杆端的距离不小于100mm 。落地脚手架立杆底部必须支撑在硬化的面层上。每根立杆底部应设置底垫, (采用 50 ㎜厚× 200 ㎜宽× 1000 ㎜长的木板)。立杆顶部至少高出屋面女儿墙上皮1000 ㎜,高出檐口上皮1500 ㎜。4 大横杆:大横杆设于小横杆上,立杆的内侧,用直角扣件与立杆连接扣紧,横杆采用 6 米钢管搭设,接头采用对接扣件扣紧,内外横杆接头错开设置,不得在同步同跨内,且横杆四周交圈。大横杆的接头距立杆的距离不大于纵向的1/3 跨(本工程为 600mm )。大横杆在同一步架内纵向水平高差不得超全长的1/300 ,局部高差不大于 50mm 。5 小横杆:每一立杆与大横杆相交处(主节点)都必须设置一根小横杆采用直角扣件扣紧在大横杆上,该杆偏离主节点不大于150mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外脚手架搭设技术交底记录

爱的疯狂+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
