电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

季节性施工方案全VIP免费

季节性施工方案全_第1页
1/42
季节性施工方案全_第2页
2/42
季节性施工方案全_第3页
3/42

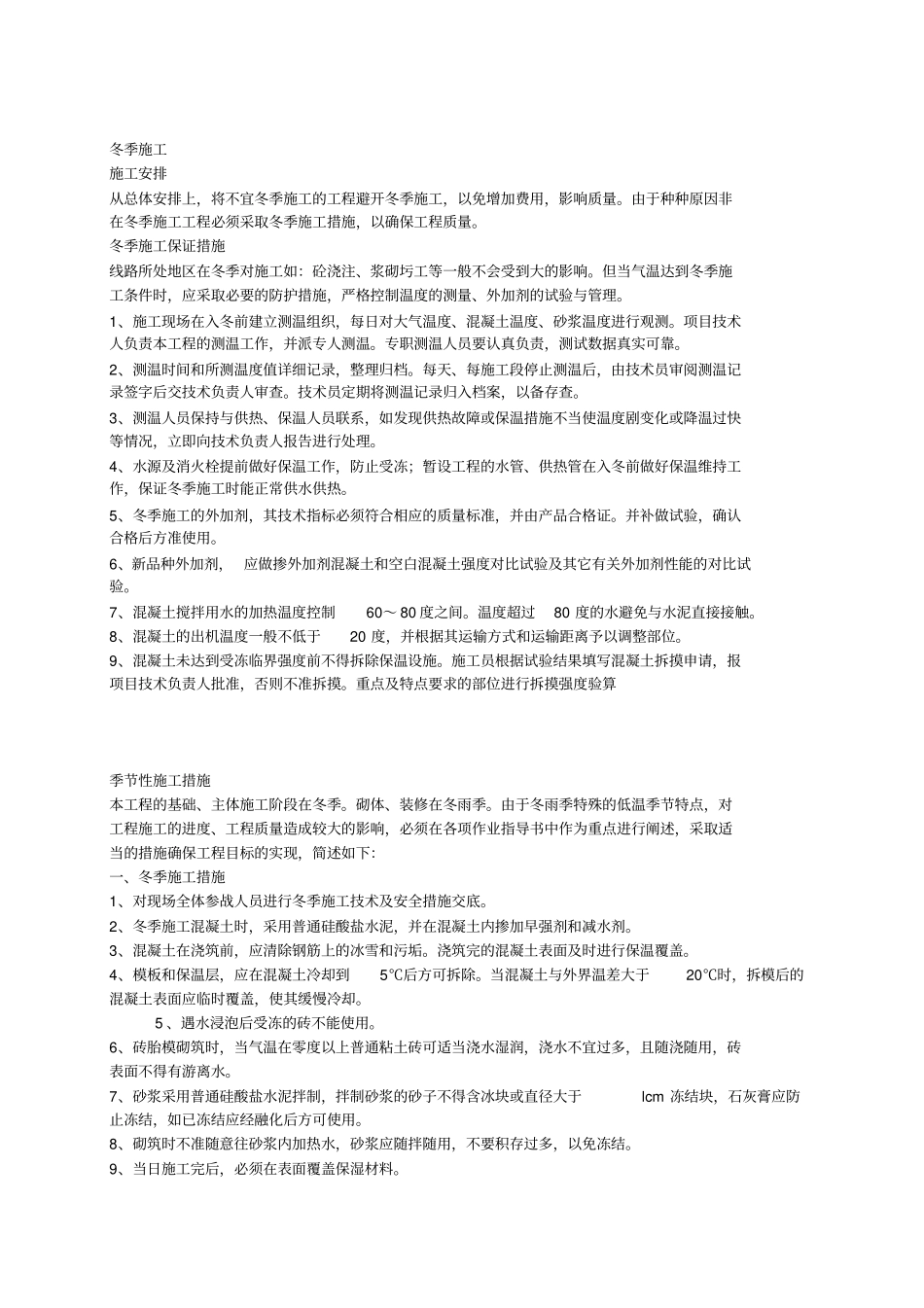

冬季施工施工安排从总体安排上,将不宜冬季施工的工程避开冬季施工,以免增加费用,影响质量。由于种种原因非在冬季施工工程必须采取冬季施工措施,以确保工程质量。冬季施工保证措施线路所处地区在冬季对施工如:砼浇注、浆砌圬工等一般不会受到大的影响。但当气温达到冬季施工条件时,应采取必要的防护措施,严格控制温度的测量、外加剂的试验与管理。1、施工现场在入冬前建立测温组织,每日对大气温度、混凝土温度、砂浆温度进行观测。项目技术人负责本工程的测温工作,并派专人测温。专职测温人员要认真负责,测试数据真实可靠。2、测温时间和所测温度值详细记录,整理归档。每天、每施工段停止测温后,由技术员审阅测温记录签字后交技术负责人审查。技术员定期将测温记录归入档案,以备存查。3、测温人员保持与供热、保温人员联系,如发现供热故障或保温措施不当使温度剧变化或降温过快等情况,立即向技术负责人报告进行处理。4、水源及消火栓提前做好保温工作,防止受冻;暂设工程的水管、供热管在入冬前做好保温维持工作,保证冬季施工时能正常供水供热。5、冬季施工的外加剂,其技术指标必须符合相应的质量标准,并由产品合格证。并补做试验,确认合格后方准使用。6、新品种外加剂, 应做掺外加剂混凝土和空白混凝土强度对比试验及其它有关外加剂性能的对比试验。7、混凝土搅拌用水的加热温度控制60~ 80 度之间。温度超过80 度的水避免与水泥直接接触。8、混凝土的出机温度一般不低于20 度,并根据其运输方式和运输距离予以调整部位。9、混凝土未达到受冻临界强度前不得拆除保温设施。施工员根据试验结果填写混凝土拆摸申请,报项目技术负责人批准,否则不准拆摸。重点及特点要求的部位进行拆摸强度验算季节性施工措施本工程的基础、主体施工阶段在冬季。砌体、装修在冬雨季。由于冬雨季特殊的低温季节特点,对工程施工的进度、工程质量造成较大的影响,必须在各项作业指导书中作为重点进行阐述,采取适当的措施确保工程目标的实现,简述如下:一、冬季施工措施1、对现场全体参战人员进行冬季施工技术及安全措施交底。2、冬季施工混凝土时,采用普通硅酸盐水泥,并在混凝土内掺加早强剂和减水剂。3、混凝土在浇筑前,应清除钢筋上的冰雪和污垢。浇筑完的混凝土表面及时进行保温覆盖。4、模板和保温层,应在混凝土冷却到5℃后方可拆除。当混凝土与外界温差大于20℃时,拆模后的混凝土表面应临时覆盖,使其缓慢冷却。 5 、遇水浸泡后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

季节性施工方案全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
