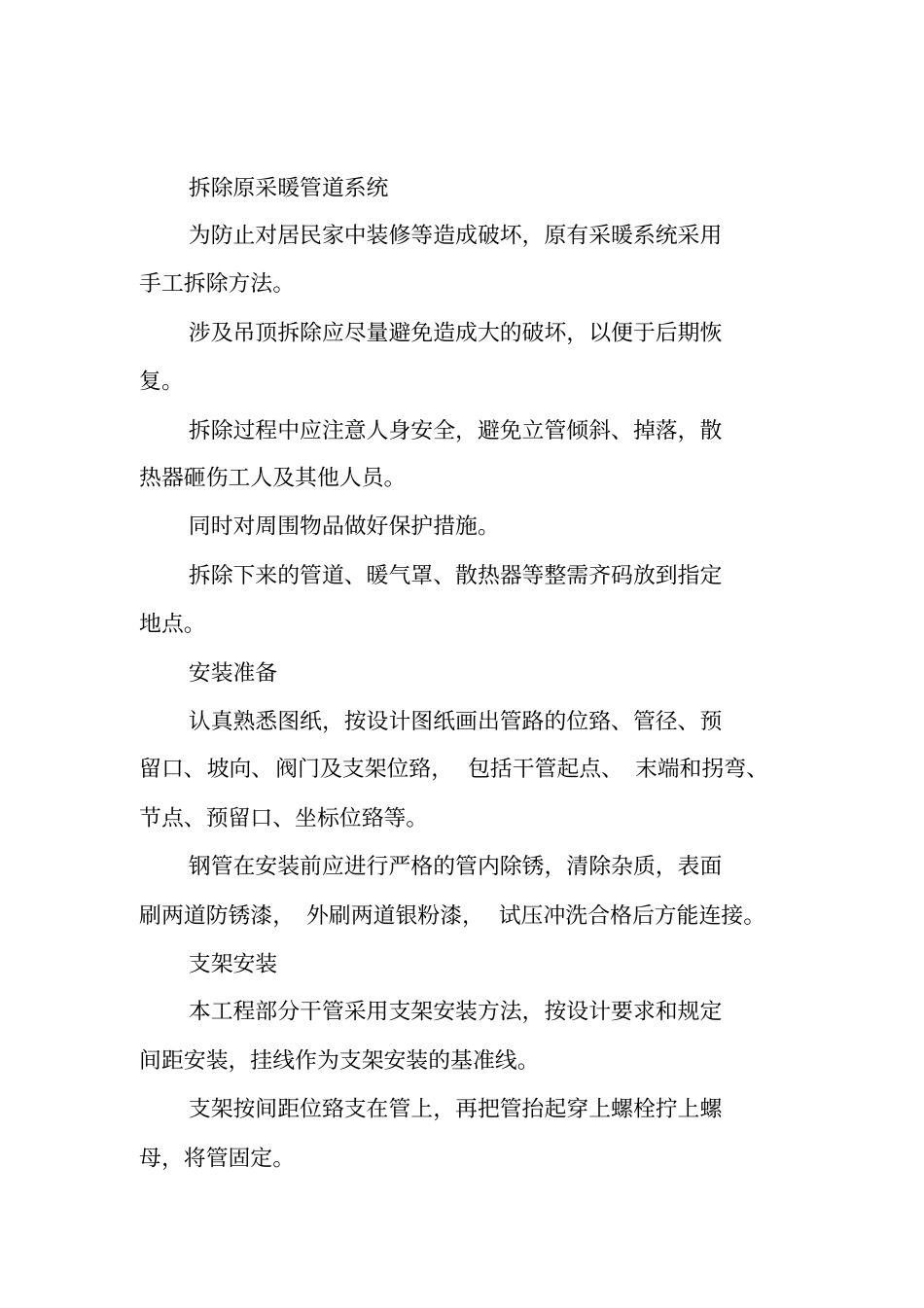

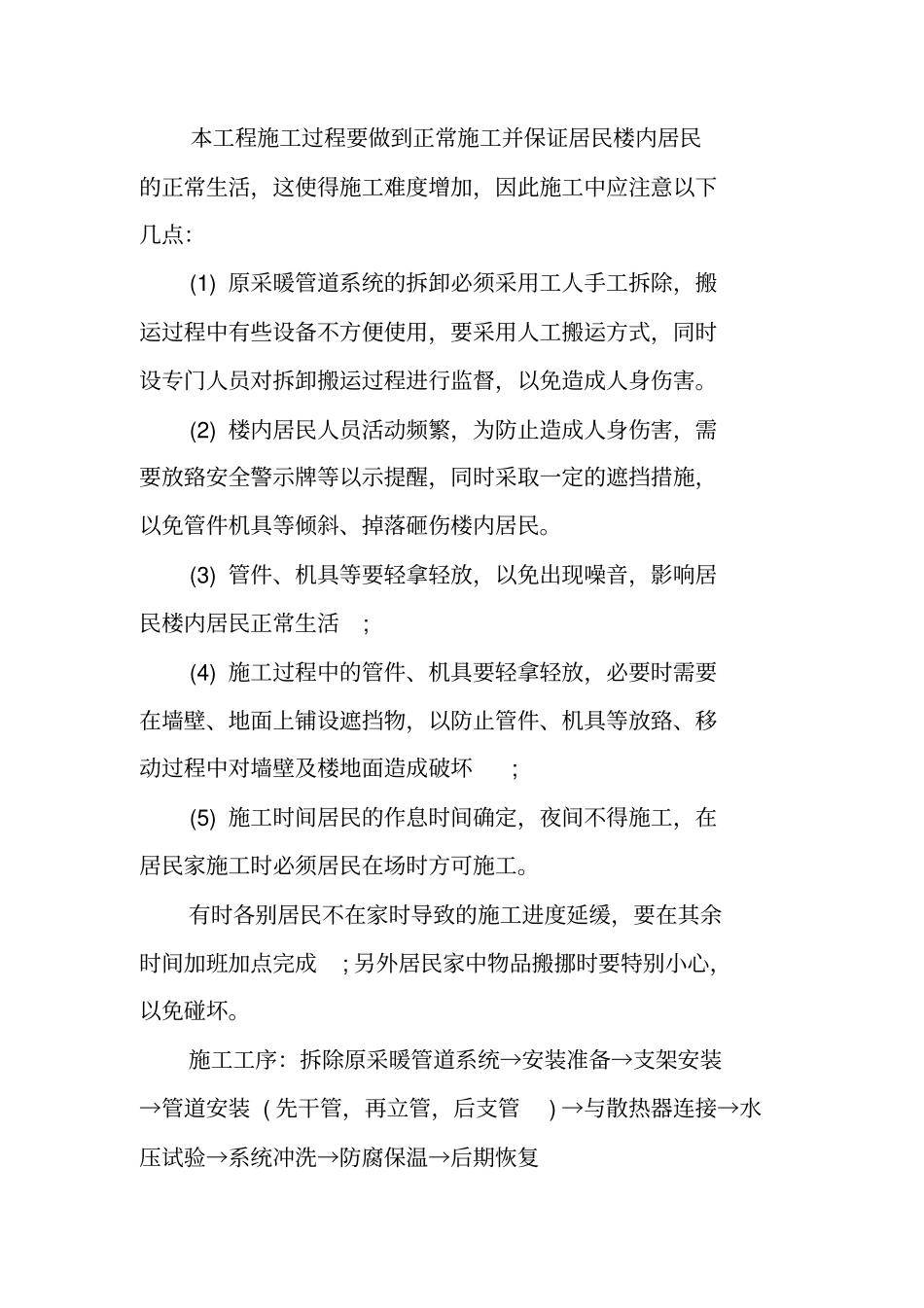

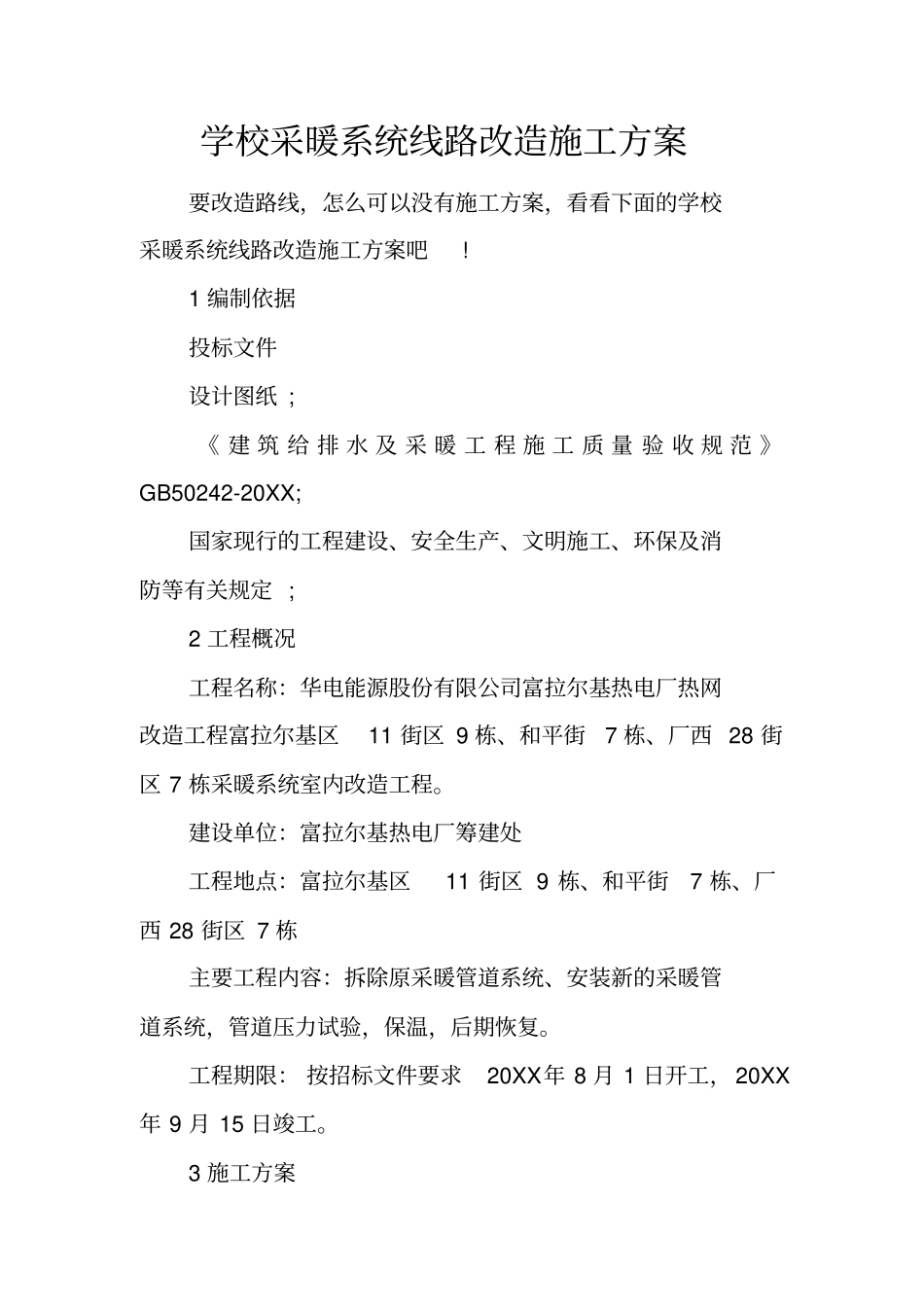

学校采暖系统线路改造施工方案要改造路线,怎么可以没有施工方案,看看下面的学校采暖系统线路改造施工方案吧! 1 编制依据投标文件设计图纸 ; 《 建 筑 给 排 水 及 采 暖 工 程 施 工 质 量 验 收 规 范 》GB50242-20XX; 国家现行的工程建设、安全生产、文明施工、环保及消防等有关规定 ; 2 工程概况工程名称:华电能源股份有限公司富拉尔基热电厂热网改造工程富拉尔基区11 街区 9 栋、和平街7 栋、厂西 28 街区 7 栋采暖系统室内改造工程。建设单位:富拉尔基热电厂筹建处工程地点:富拉尔基区11 街区 9 栋、和平街7 栋、厂西 28 街区 7 栋主要工程内容:拆除原采暖管道系统、安装新的采暖管道系统,管道压力试验,保温,后期恢复。工程期限: 按招标文件要求20XX年 8 月 1 日开工, 20XX年 9 月 15 日竣工。3 施工方案本工程施工过程要做到正常施工并保证居民楼内居民的正常生活,这使得施工难度增加,因此施工中应注意以下几点:(1) 原采暖管道系统的拆卸必须采用工人手工拆除,搬运过程中有些设备不方便使用,要采用人工搬运方式,同时设专门人员对拆卸搬运过程进行监督,以免造成人身伤害。(2) 楼内居民人员活动频繁,为防止造成人身伤害,需要放臵安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内居民。(3) 管件、机具等要轻拿轻放,以免出现噪音,影响居民楼内居民正常生活; (4) 施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放臵、移动过程中对墙壁及楼地面造成破坏; (5) 施工时间居民的作息时间确定,夜间不得施工,在居民家施工时必须居民在场时方可施工。有时各别居民不在家时导致的施工进度延缓,要在其余时间加班加点完成; 另外居民家中物品搬挪时要特别小心,以免碰坏。施工工序:拆除原采暖管道系统→安装准备→支架安装→管道安装 ( 先干管,再立管,后支管) →与散热器连接→水压试验→系统冲洗→防腐保温→后期恢复拆除原采暖管道系统为防止对居民家中装修等造成破坏,原有采暖系统采用手工拆除方法。涉及吊顶拆除应尽量避免造成大的破坏,以便于后期恢复。拆除过程中应注意人身安全,避免立管倾斜、掉落,散热器砸伤工人及其他人员。同时对周围物品做好保护措施。拆除下来的管道、暖气罩、散热器等整需齐码放到指定地点。安装准备认真熟悉图纸,按设计图纸画出管路的位臵、...
