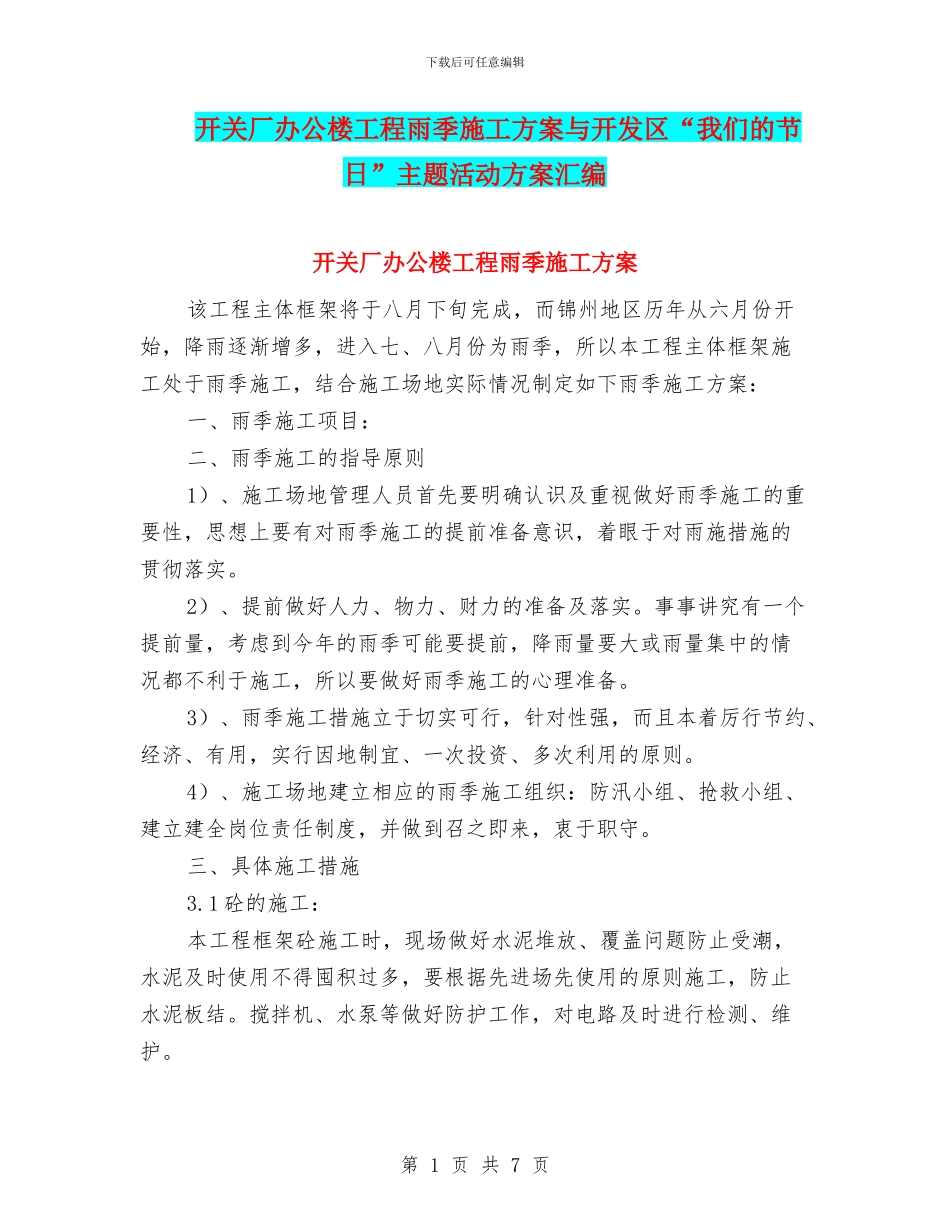

下载后可任意编辑开关厂办公楼工程雨季施工方案与开发区“我们的节日”主题活动方案汇编开关厂办公楼工程雨季施工方案该工程主体框架将于八月下旬完成,而锦州地区历年从六月份开始,降雨逐渐增多,进入七、八月份为雨季,所以本工程主体框架施工处于雨季施工,结合施工场地实际情况制定如下雨季施工方案:一、雨季施工项目:二、雨季施工的指导原则1)、施工场地管理人员首先要明确认识及重视做好雨季施工的重要性,思想上要有对雨季施工的提前准备意识,着眼于对雨施措施的贯彻落实
2)、提前做好人力、物力、财力的准备及落实
事事讲究有一个提前量,考虑到今年的雨季可能要提前,降雨量要大或雨量集中的情况都不利于施工,所以要做好雨季施工的心理准备
3)、雨季施工措施立于切实可行,针对性强,而且本着厉行节约、经济、有用,实行因地制宜、一次投资、多次利用的原则
4)、施工场地建立相应的雨季施工组织:防汛小组、抢救小组、建立建全岗位责任制度,并做到召之即来,衷于职守
三、具体施工措施3

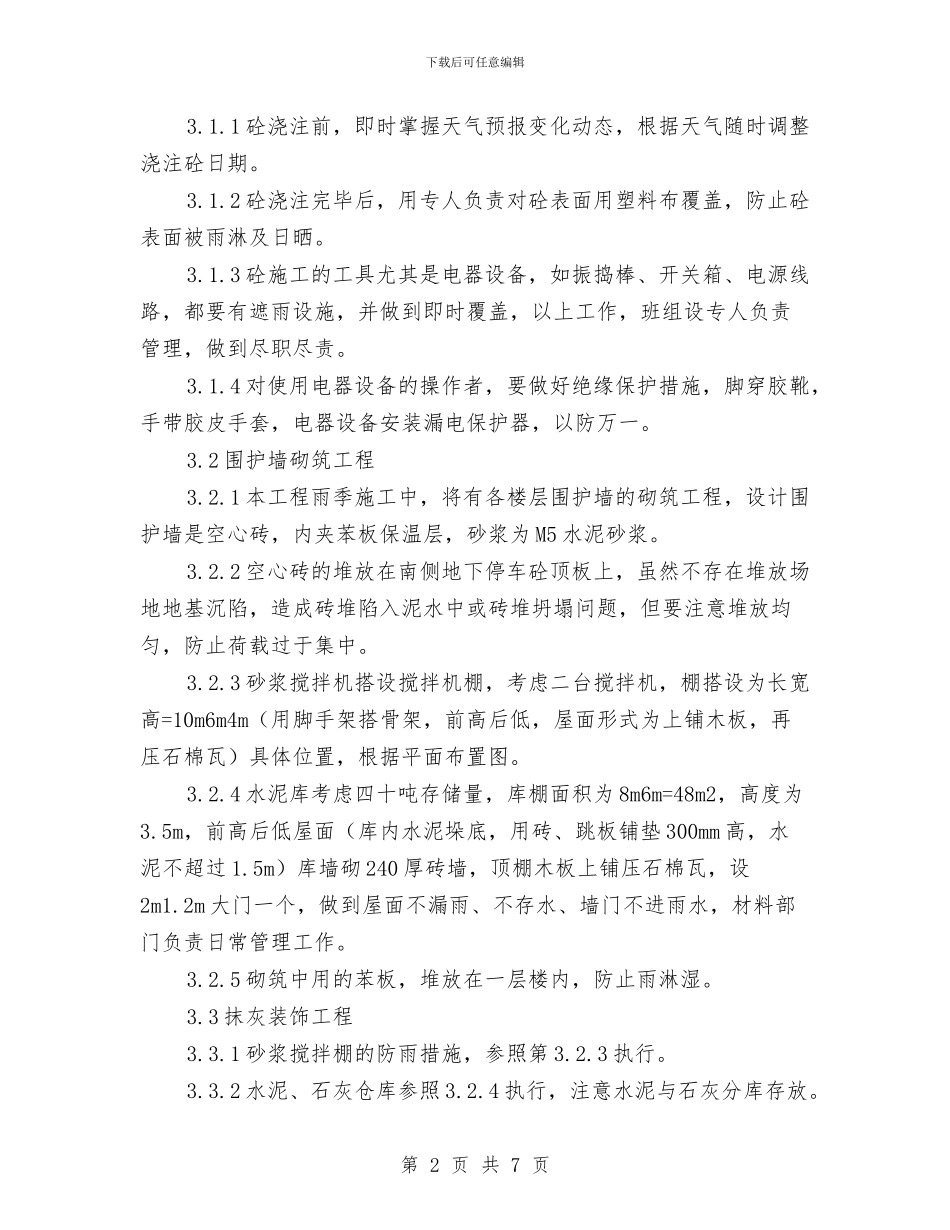

1 砼的施工:本工程框架砼施工时,现场做好水泥堆放、覆盖问题防止受潮,水泥及时使用不得囤积过多,要根据先进场先使用的原则施工,防止水泥板结
搅拌机、水泵等做好防护工作,对电路及时进行检测、维护
第 1 页 共 7 页下载后可任意编辑3
1 砼浇注前,即时掌握天气预报变化动态,根据天气随时调整浇注砼日期
2 砼浇注完毕后,用专人负责对砼表面用塑料布覆盖,防止砼表面被雨淋及日晒
3 砼施工的工具尤其是电器设备,如振捣棒、开关箱、电源线路,都要有遮雨设施,并做到即时覆盖,以上工作,班组设专人负责管理,做到尽职尽责

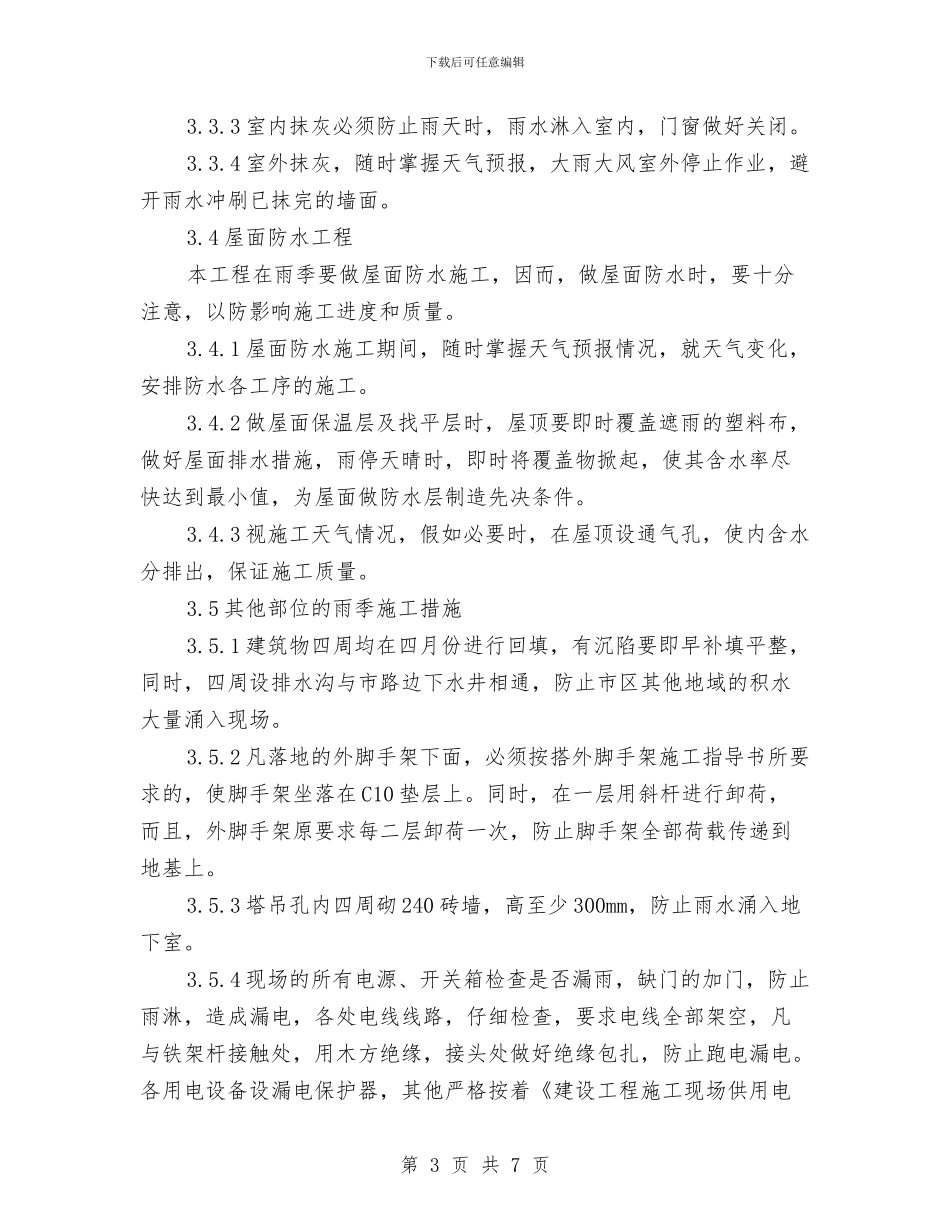

4 对使用电器设备的操作者,要做好绝缘保护措施,脚穿胶靴,手带胶皮手套,电器设备安装漏电保护器,以防万一
2 围护墙砌筑工程3
1 本工程雨季施工中,将有各楼层围护墙的砌筑工程,设计围护墙是空心砖
