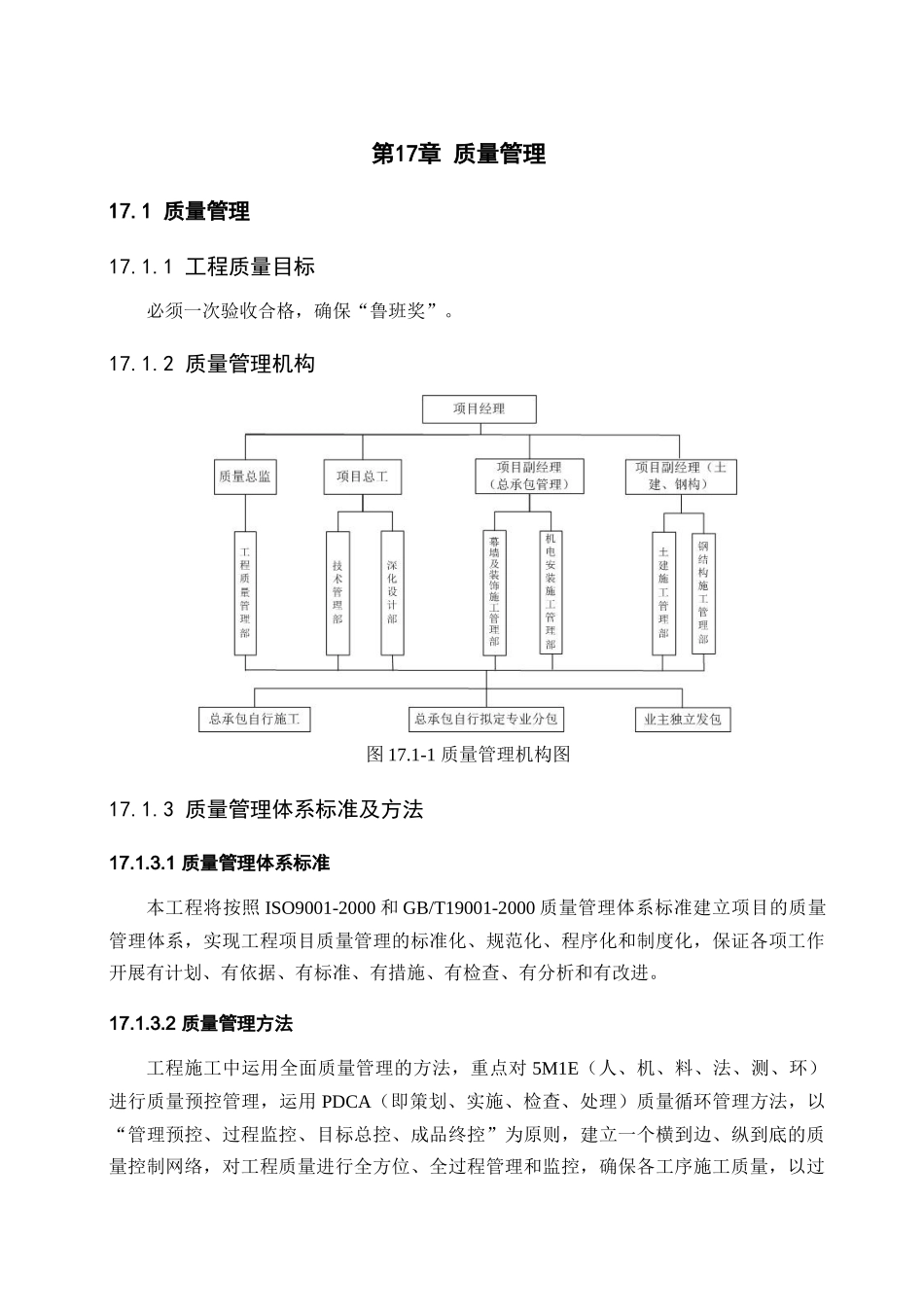

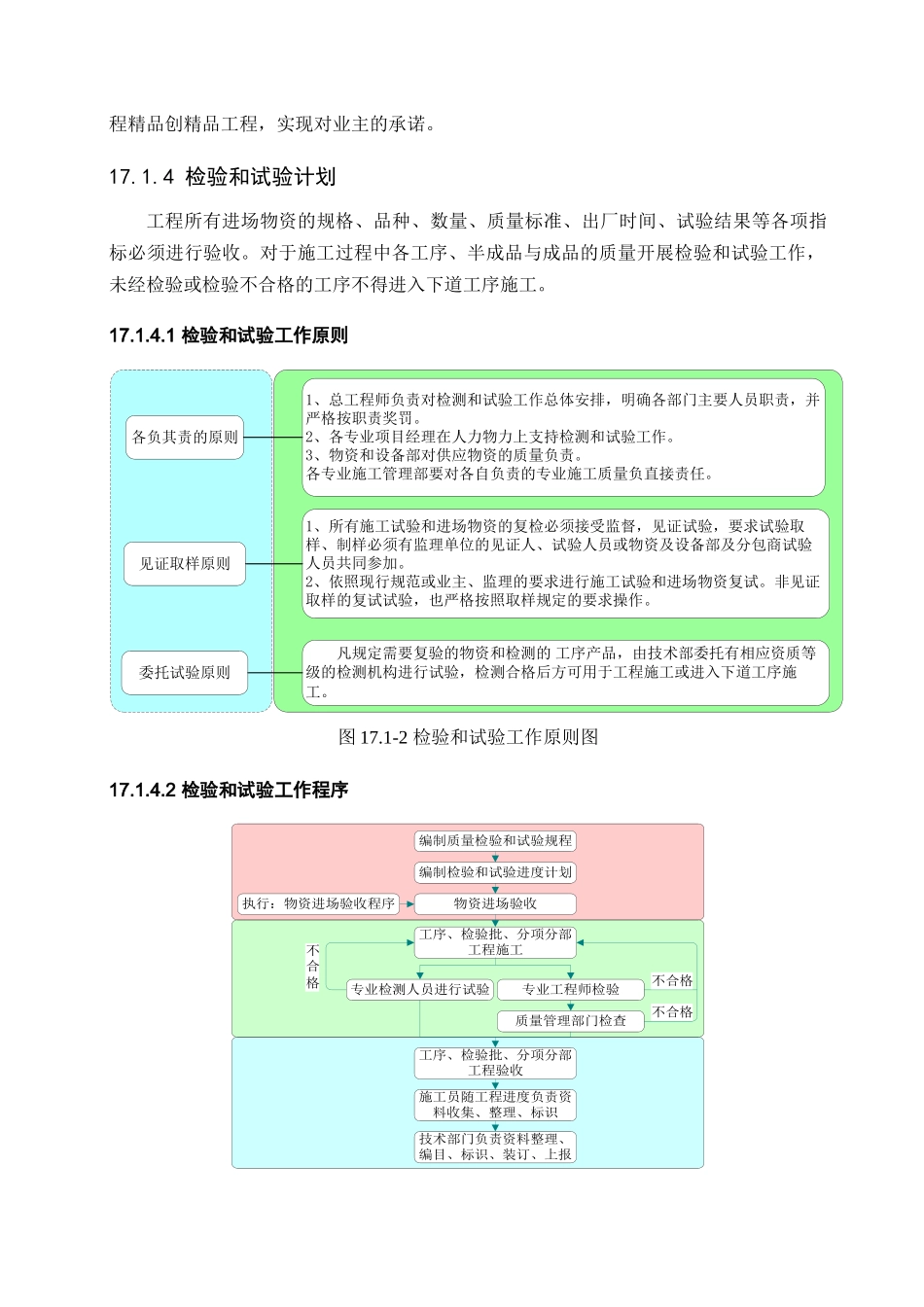

第17章 质量管理17.1 质量管理17.1.1 工程质量目标必须一次验收合格,确保“鲁班奖”。 17.1.2 质量管理机构图 17.1-1 质量管理机构图17.1.3 质量管理体系标准及方法17.1.3.1 质量管理体系标准本工程将按照 ISO9001-2000 和 GB/T19001-2000 质量管理体系标准建立项目的质量管理体系,实现工程项目质量管理的标准化、规范化、程序化和制度化,保证各项工作开展有计划、有依据、有标准、有措施、有检查、有分析和有改进。17.1.3.2 质量管理方法工程施工中运用全面质量管理的方法,重点对 5M1E(人、机、料、法、测、环)进行质量预控管理,运用 PDCA(即策划、实施、检查、处理)质量循环管理方法,以“管理预控、过程监控、目标总控、成品终控”为原则,建立一个横到边、纵到底的质量控制网络,对工程质量进行全方位、全过程管理和监控,确保各工序施工质量,以过程精品创精品工程,实现对业主的承诺。17.1.4 检验和试验计划工程所有进场物资的规格、品种、数量、质量标准、出厂时间、试验结果等各项指标必须进行验收。对于施工过程中各工序、半成品与成品的质量开展检验和试验工作,未经检验或检验不合格的工序不得进入下道工序施工。17.1.4.1 检验和试验工作原则图 17.1-2 检验和试验工作原则图17.1.4.2 检验和试验工作程序各负其责的原则见证取样原则委托试验原则1、总工程师负责对检测和试验工作总体安排,明确各部门主要人员职责,并严格按职责奖罚。2、各专业项目经理在人力物力上支持检测和试验工作。3、物资和设备部对供应物资的质量负责。各专业施工管理部要对各自负责的专业施工质量负直接责任。1、所有施工试验和进场物资的复检必须接受监督,见证试验,要求试验取样、制样必须有监理单位的见证人、试验人员或物资及设备部及分包商试验人员共同参加。2、依照现行规范或业主、监理的要求进行施工试验和进场物资复试。非见证取样的复试试验,也严格按照取样规定的要求操作。 凡规定需要复验的物资和检测的 工序产品,由技术部委托有相应资质等级的检测机构进行试验,检测合格后方可用于工程施工或进入下道工序施工。编制质量检验和试验规程不合格不合格编制检验和试验进度计划物资进场验收执行:物资进场验收程序工序、检验批、分项分部工程施工专业检测人员进行试验专业工程师检验质量管理部门检查不合格工序、检验批、分项分部工程验收施工员随工程进度负责资料收集、整理、标识技术部门负责资料整理、编目、标识...
