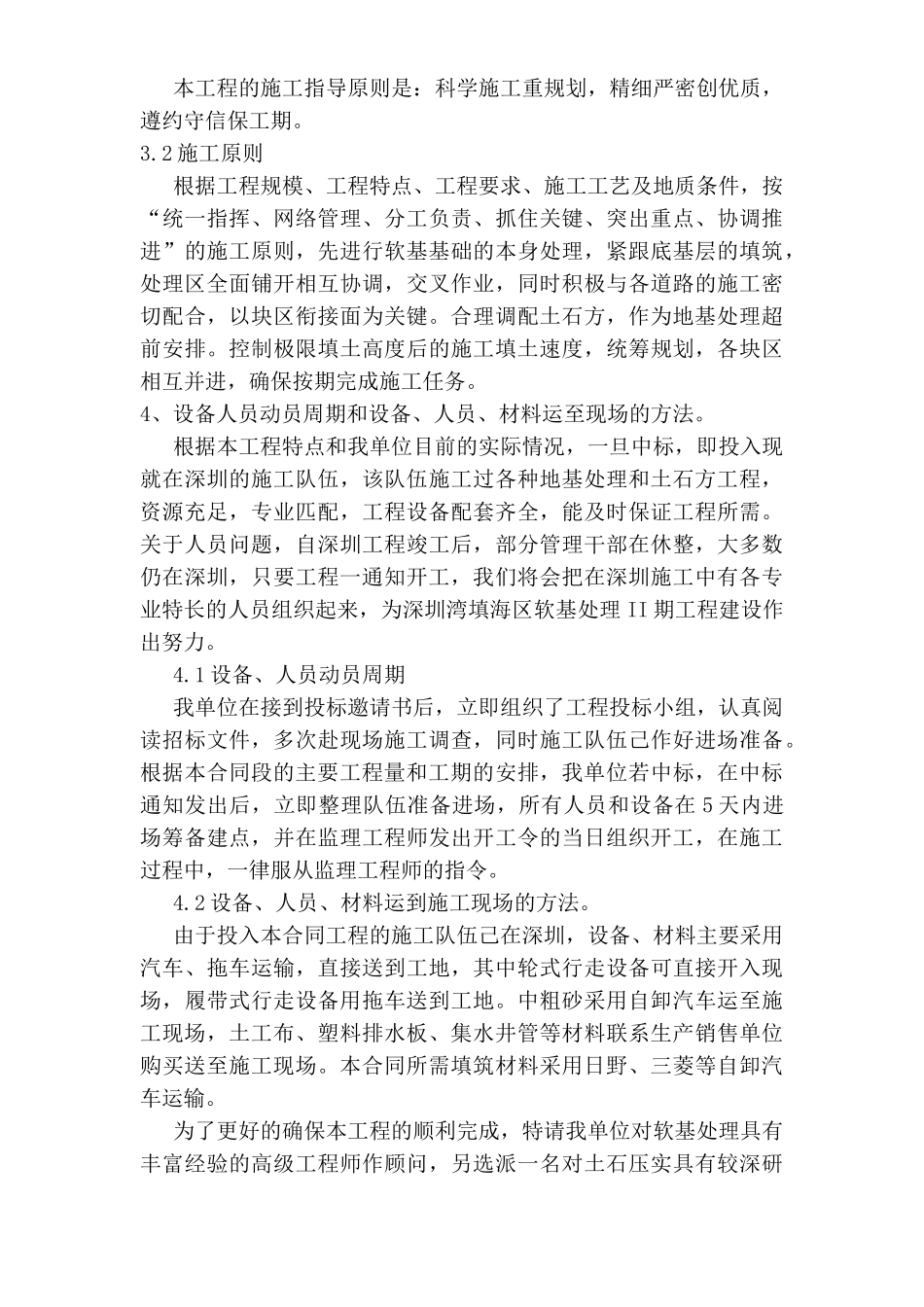

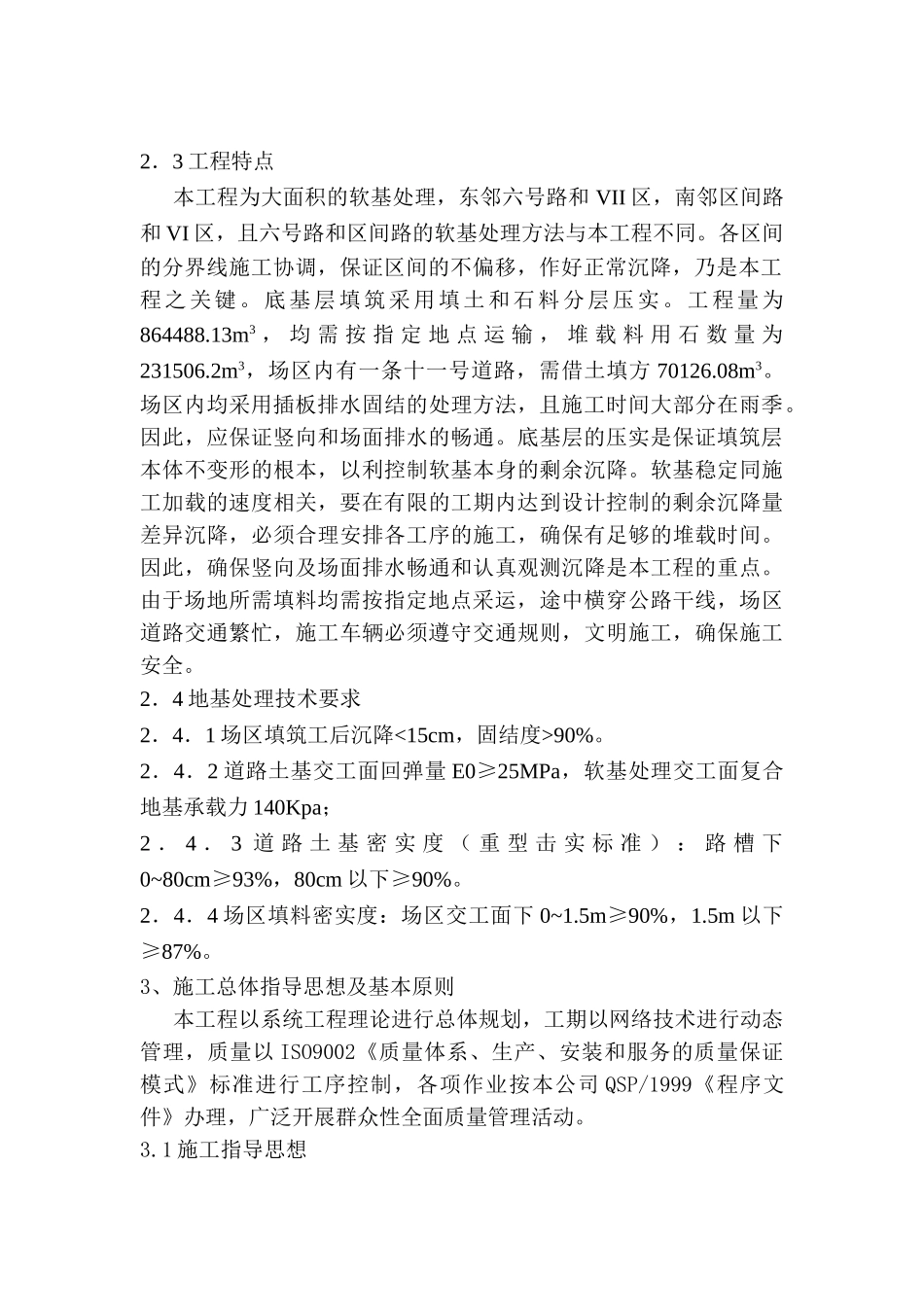

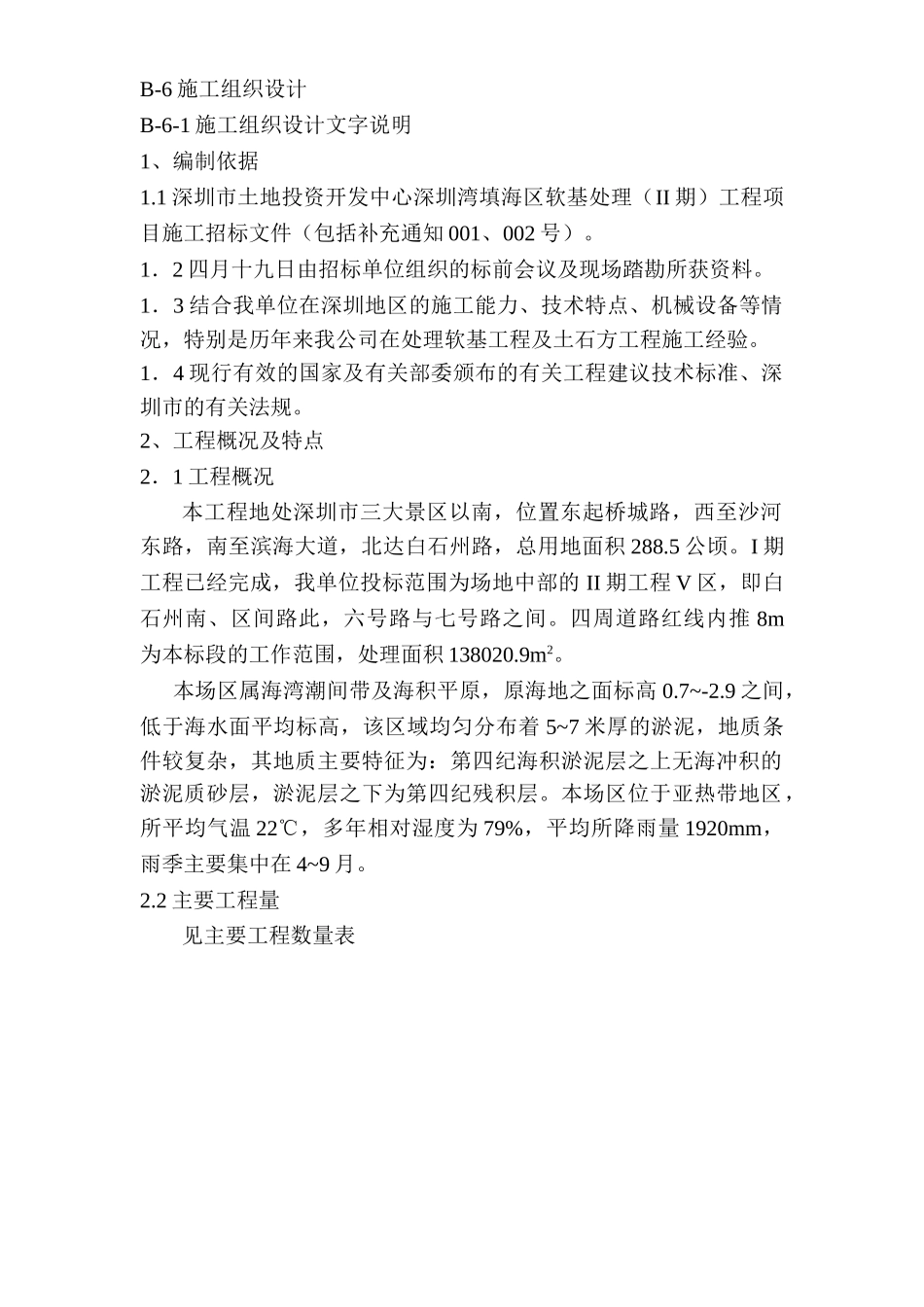

B-6 施工组织设计B-6-1 施工组织设计文字说明1、编制依据1.1 深圳市土地投资开发中心深圳湾填海区软基处理(II 期)工程项目施工招标文件(包括补充通知 001、002 号)。1.2 四月十九日由招标单位组织的标前会议及现场踏勘所获资料。1.3 结合我单位在深圳地区的施工能力、技术特点、机械设备等情况,特别是历年来我公司在处理软基工程及土石方工程施工经验。1.4 现行有效的国家及有关部委颁布的有关工程建议技术标准、深圳市的有关法规。2、工程概况及特点2.1 工程概况本工程地处深圳市三大景区以南,位置东起桥城路,西至沙河东路,南至滨海大道,北达白石州路,总用地面积 288.5 公顷。I 期工程已经完成,我单位投标范围为场地中部的 II 期工程 V 区,即白石州南、区间路此,六号路与七号路之间。四周道路红线内推 8m为本标段的工作范围,处理面积 138020.9m2。本场区属海湾潮间带及海积平原,原海地之面标高 0.7~-2.9 之间,低于海水面平均标高,该区域均匀分布着 5~7 米厚的淤泥,地质条件较复杂,其地质主要特征为:第四纪海积淤泥层之上无海冲积的淤泥质砂层,淤泥层之下为第四纪残积层。本场区位于亚热带地区,所平均气温 22℃,多年相对湿度为 79%,平均所降雨量 1920mm,雨季主要集中在 4~9 月。2.2 主要工程量见主要工程数量表2.3 工程特点本工程为大面积的软基处理,东邻六号路和 VII 区,南邻区间路和 VI 区,且六号路和区间路的软基处理方法与本工程不同。各区间的分界线施工协调,保证区间的不偏移,作好正常沉降,乃是本工程之关键。底基层填筑采用填土和石料分层压实。工程量为864488.13m3 , 均 需 按 指 定 地 点 运 输 , 堆 载 料 用 石 数 量 为231506.2m3,场区内有一条十一号道路,需借土填方 70126.08m3。场区内均采用插板排水固结的处理方法,且施工时间大部分在雨季。因此,应保证竖向和场面排水的畅通。底基层的压实是保证填筑层本体不变形的根本,以利控制软基本身的剩余沉降。软基稳定同施工加载的速度相关,要在有限的工期内达到设计控制的剩余沉降量差异沉降,必须合理安排各工序的施工,确保有足够的堆载时间。因此,确保竖向及场面排水畅通和认真观测沉降是本工程的重点。由于场地所需填料均需按指定地点采运,途中横穿公路干线,场区道路交通繁忙,施工车辆必须遵守交通规则,文明施工,确保施工安全。2.4 地基处理技术要求2.4.1 场区填筑工后...
