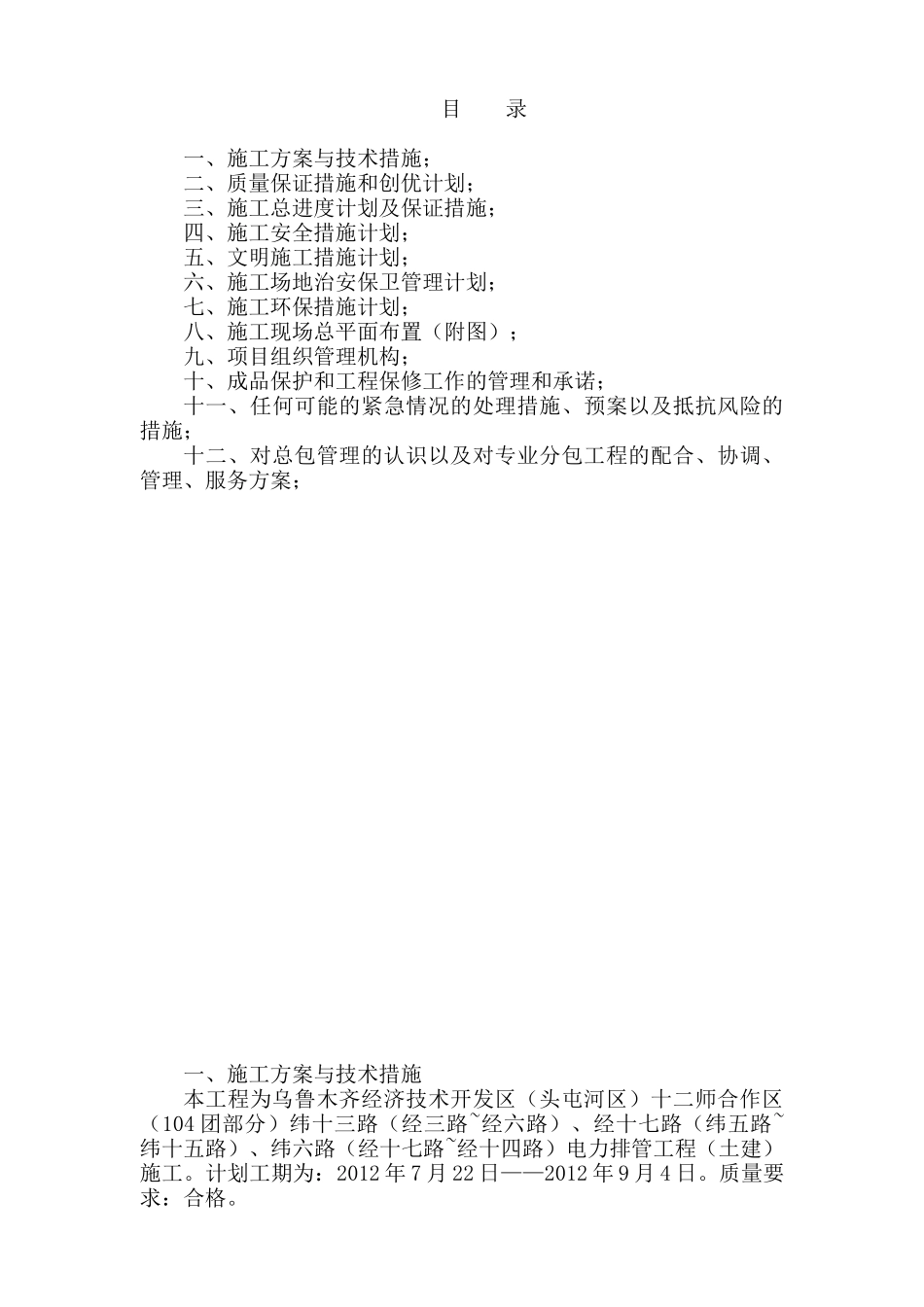

目 录一、施工方案与技术措施;二、质量保证措施和创优计划;三、施工总进度计划及保证措施;四、施工安全措施计划;五、文明施工措施计划;六、施工场地治安保卫管理计划;七、施工环保措施计划;八、施工现场总平面布置(附图);九、项目组织管理机构;十、成品保护和工程保修工作的管理和承诺;十一、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施;十二、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;一、施工方案与技术措施本工程为乌鲁木齐经济技术开发区(头屯河区)十二师合作区(104 团部分)纬十三路(经三路~经六路)、经十七路(纬五路~纬十五路)、纬六路(经十七路~经十四路)电力排管工程(土建)施工
计划工期为:2012 年 7 月 22 日——2012 年 9 月 4 日
质量要求:合格

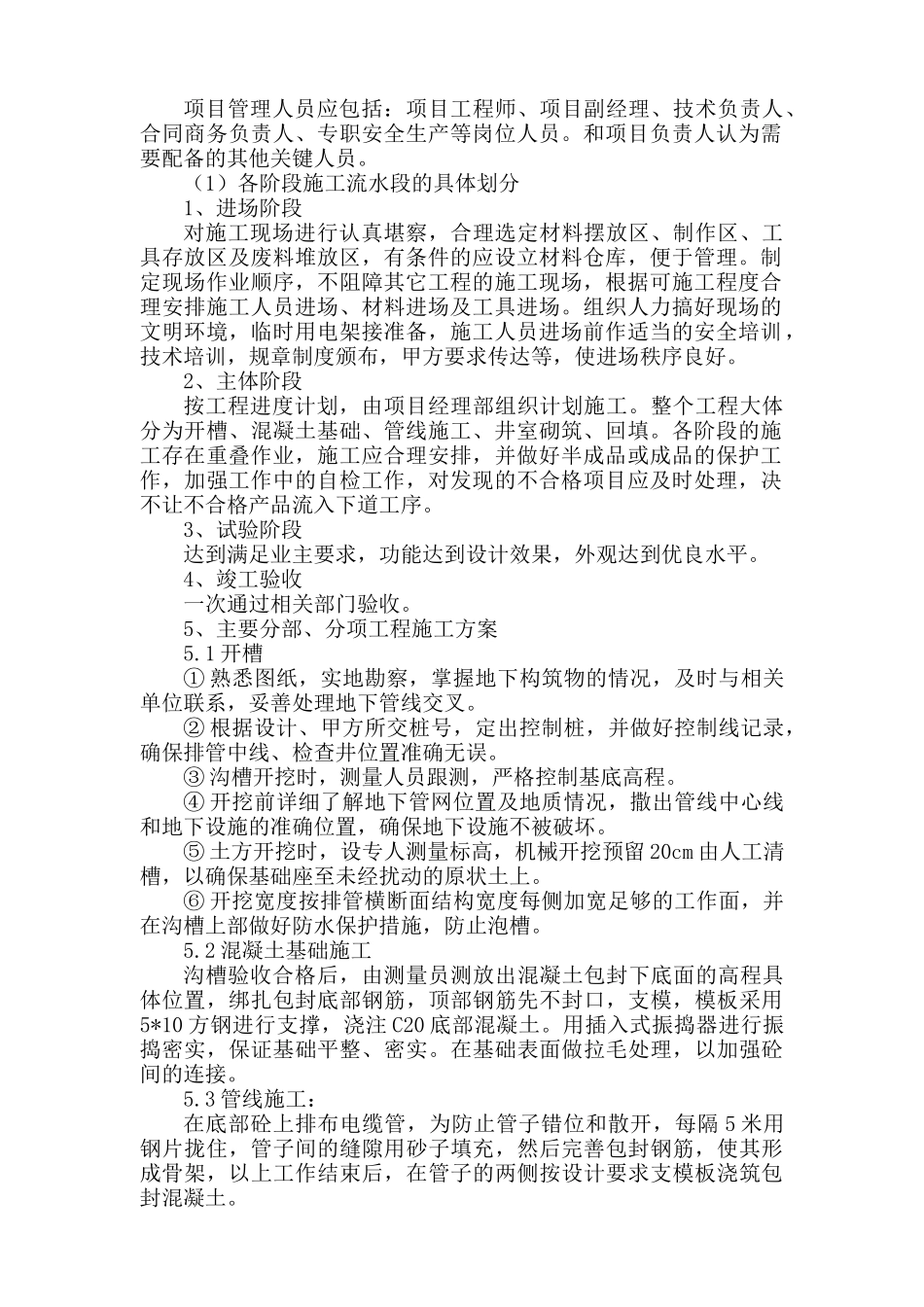

项目管理人员应包括:项目工程师、项目副经理、技术负责人、合同商务负责人、专职安全生产等岗位人员
和项目负责人认为需要配备的其他关键人员
(1)各阶段施工流水段的具体划分1、进场阶段对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理
制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场
组织人力搞好现场的文明环境,临时用电架接准备,施工人员进场前作适当的安全培训,技术培训,规章制度颁布,甲方要求传达等,使进场秩序良好
2、主体阶段按工程进度计划,由项目经理部组织计划施工
整个工程大体分为开槽、混凝土基础、管线施工、井室砌筑、回填
各阶段的施工存在重叠作业,施工应合理安排,并做好半成品或成品的保护工作,加强工作中的自检工作,对发现的不合格项目应及时处理,决不让不合格产品流入下道工序
3、试验阶段达到满足业主要求,功能达到设计效果,外观达到优良水平

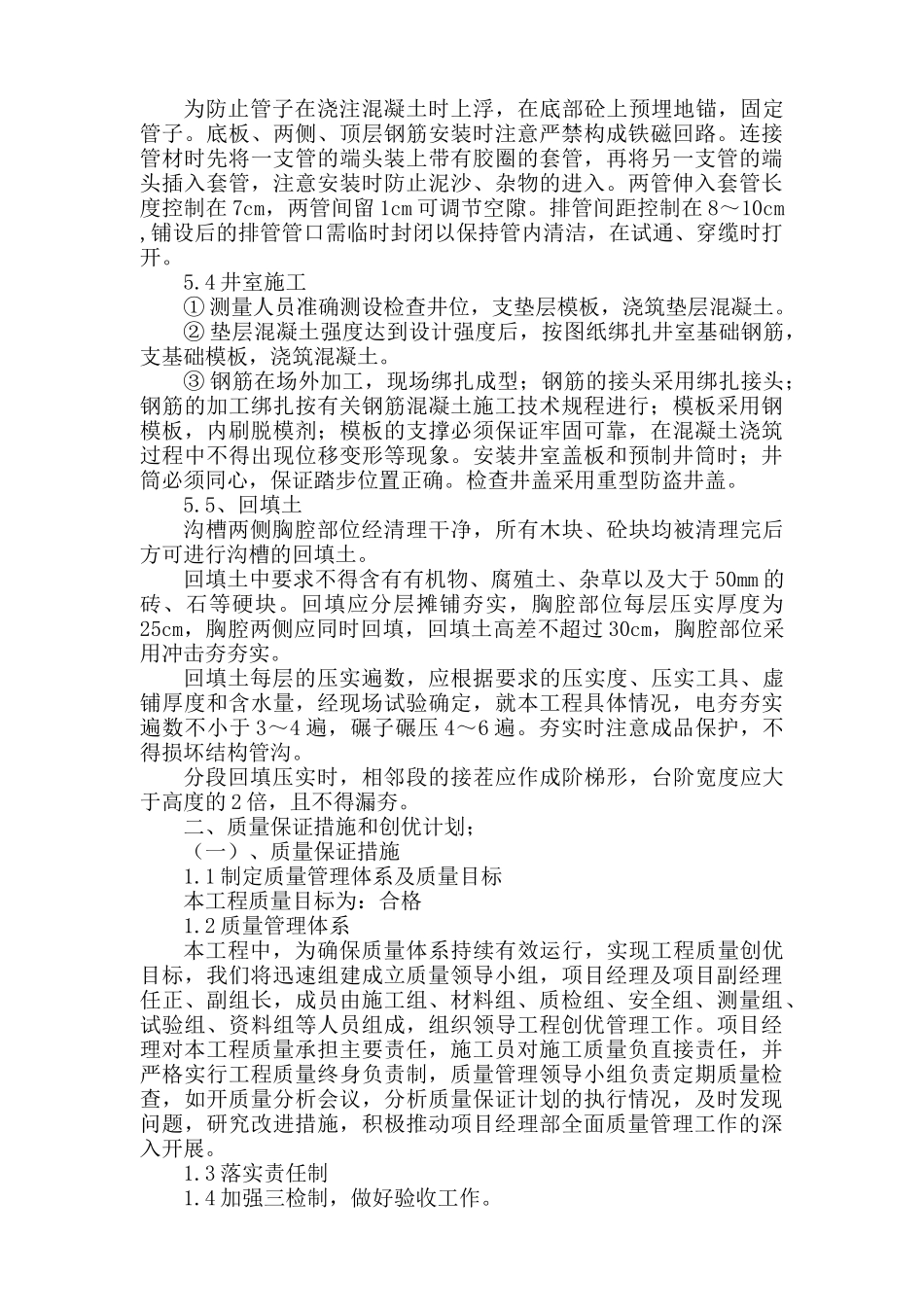

4、竣工验收一次通过相关部门验收
