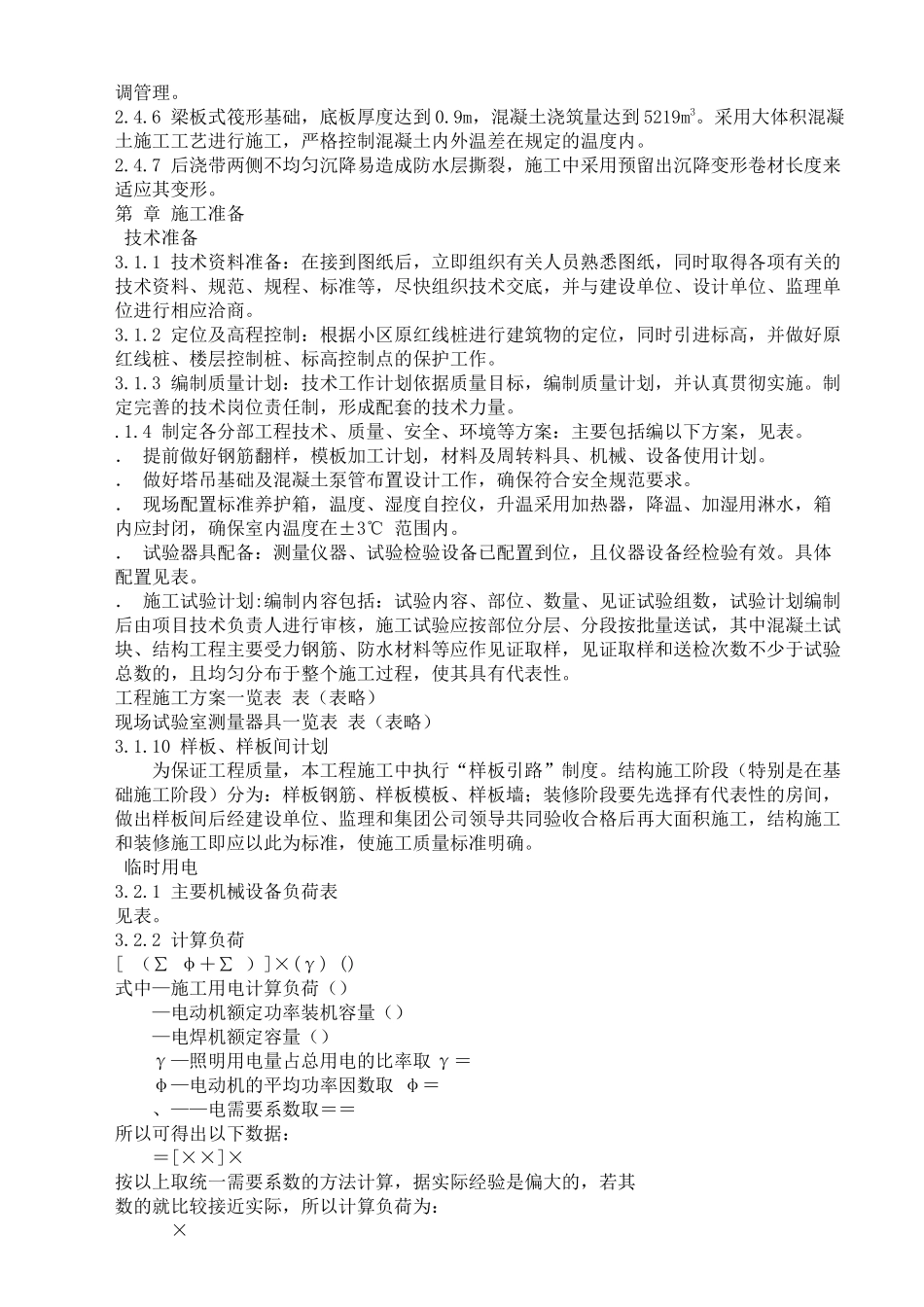

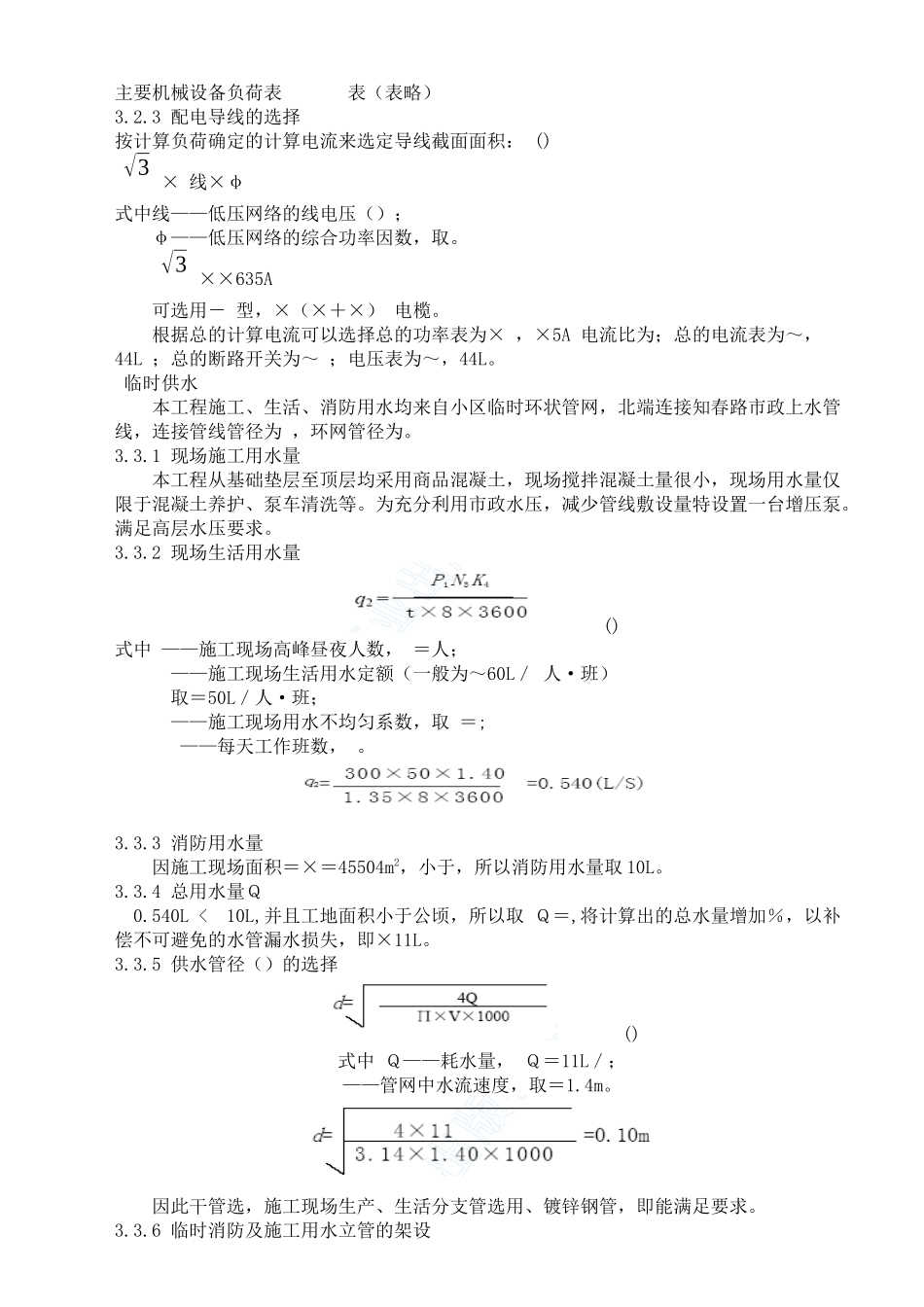

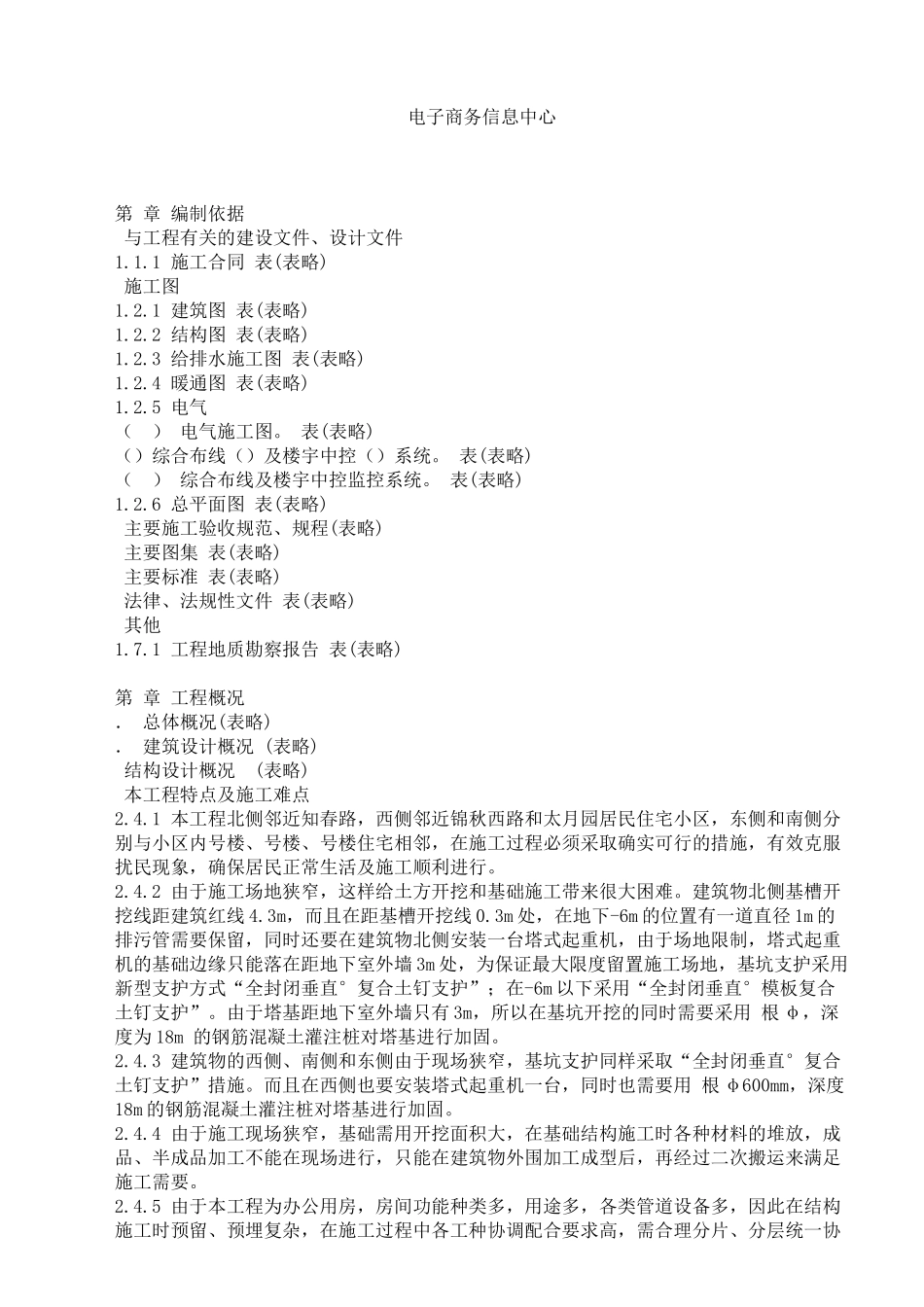

电子商务信息中心第 章 编制依据 与工程有关的建设文件、设计文件1.1.1 施工合同 表(表略) 施工图1.2.1 建筑图 表(表略)1.2.2 结构图 表(表略)1.2.3 给排水施工图 表(表略)1.2.4 暖通图 表(表略)1.2.5 电气( ) 电气施工图。 表(表略)()综合布线()及楼宇中控()系统。 表(表略)( ) 综合布线及楼宇中控监控系统。 表(表略)1.2.6 总平面图 表(表略) 主要施工验收规范、规程(表略) 主要图集 表(表略) 主要标准 表(表略) 法律、法规性文件 表(表略) 其他1.7.1 工程地质勘察报告 表(表略)第 章 工程概况. 总体概况(表略) . 建筑设计概况 (表略) 结构设计概况 (表略) 本工程特点及施工难点2.4.1 本工程北侧邻近知春路,西侧邻近锦秋西路和太月园居民住宅小区,东侧和南侧分别与小区内号楼、号楼、号楼住宅相邻,在施工过程必须采取确实可行的措施,有效克服扰民现象,确保居民正常生活及施工顺利进行。2.4.2 由于施工场地狭窄,这样给土方开挖和基础施工带来很大困难。建筑物北侧基槽开挖线距建筑红线 4.3m,而且在距基槽开挖线 0.3m 处,在地下-6m 的位置有一道直径 1m 的排污管需要保留,同时还要在建筑物北侧安装一台塔式起重机,由于场地限制,塔式起重机的基础边缘只能落在距地下室外墙 3m 处,为保证最大限度留置施工场地,基坑支护采用新型支护方式“全封闭垂直°复合土钉支护”;在-6m 以下采用“全封闭垂直°模板复合土钉支护”。由于塔基距地下室外墙只有 3m,所以在基坑开挖的同时需要采用 根 φ,深度为 18m 的钢筋混凝土灌注桩对塔基进行加固。2.4.3 建筑物的西侧、南侧和东侧由于现场狭窄,基坑支护同样采取“全封闭垂直°复合土钉支护”措施。而且在西侧也要安装塔式起重机一台,同时也需要用 根 φ600mm,深度18m 的钢筋混凝土灌注桩对塔基进行加固。2.4.4 由于施工现场狭窄,基础需用开挖面积大,在基础结构施工时各种材料的堆放,成品、半成品加工不能在现场进行,只能在建筑物外围加工成型后,再经过二次搬运来满足施工需要。2.4.5 由于本工程为办公用房,房间功能种类多,用途多,各类管道设备多,因此在结构施工时预留、预埋复杂,在施工过程中各工种协调配合要求高,需合理分片、分层统一协调管理。2.4.6 梁板式筏形基础,底板厚度达到 0.9m,混凝土浇筑量达到 5219m3。采用大体积混凝土施工工艺进行施工,严格控制混凝土内外温差在规定的温度内。...
