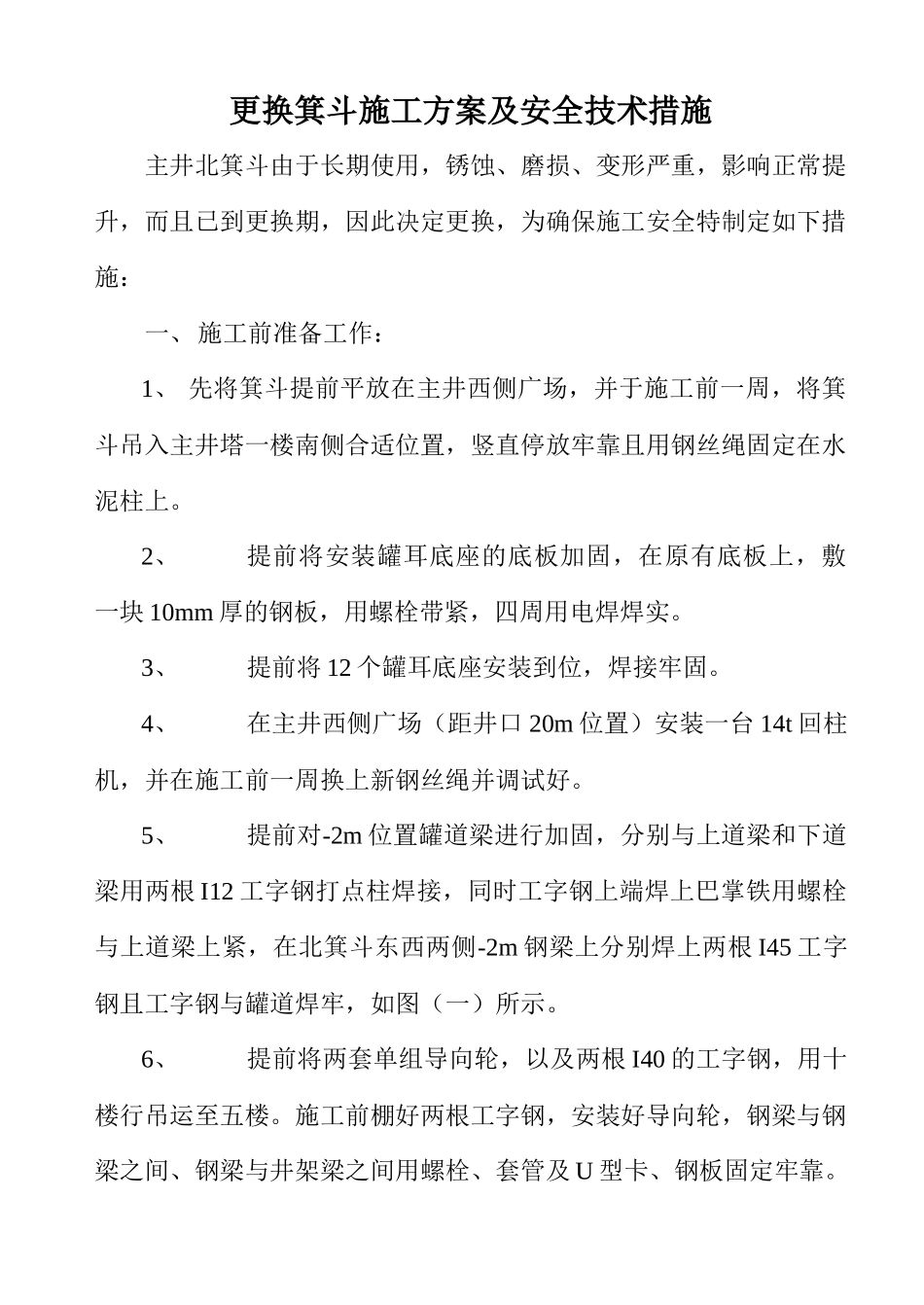

更换箕斗施工方案及安全技术措施主井北箕斗由于长期使用,锈蚀、磨损、变形严重,影响正常提升,而且已到更换期,因此决定更换,为确保施工安全特制定如下措施:一、施工前准备工作:1、 先将箕斗提前平放在主井西侧广场,并于施工前一周,将箕斗吊入主井塔一楼南侧合适位置,竖直停放牢靠且用钢丝绳固定在水泥柱上
2、提前将安装罐耳底座的底板加固,在原有底板上,敷一块 10mm 厚的钢板,用螺栓带紧,四周用电焊焊实
3、提前将 12 个罐耳底座安装到位,焊接牢固
4、在主井西侧广场(距井口 20m 位置)安装一台 14t 回柱机,并在施工前一周换上新钢丝绳并调试好
5、提前对-2m 位置罐道梁进行加固,分别与上道梁和下道梁用两根 I12 工字钢打点柱焊接,同时工字钢上端焊上巴掌铁用螺栓与上道梁上紧,在北箕斗东西两侧-2m 钢梁上分别焊上两根 I45 工字钢且工字钢与罐道焊牢,如图(一)所示
6、提前将两套单组导向轮,以及两根 I40 的工字钢,用十楼行吊运至五楼

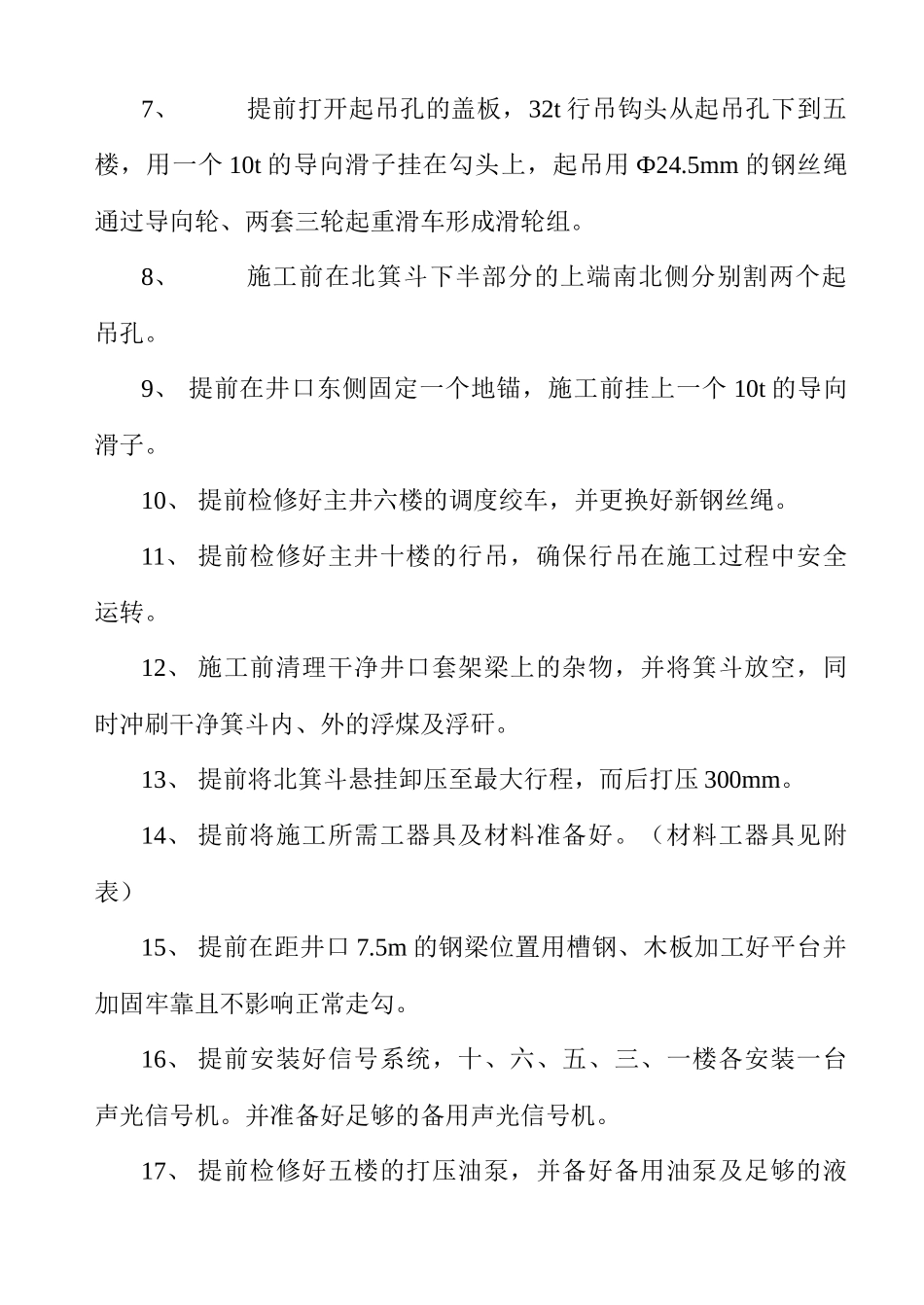

施工前棚好两根工字钢,安装好导向轮,钢梁与钢梁之间、钢梁与井架梁之间用螺栓、套管及 U 型卡、钢板固定牢靠
7、提前打开起吊孔的盖板,32t 行吊钩头从起吊孔下到五楼,用一个 10t 的导向滑子挂在勾头上,起吊用 Ф24
5mm 的钢丝绳通过导向轮、两套三轮起重滑车形成滑轮组
8、施工前在北箕斗下半部分的上端南北侧分别割两个起吊孔
9、 提前在井口东侧固定一个地锚,施工前挂上一个 10t 的导向滑子
10、 提前检修好主井六楼的调度绞车,并更换好新钢丝绳
11、 提前检修好主井十楼的行吊,确保行吊在施工过程中安全运转
12、 施工前清理干净井口套架梁上的杂物,并将箕斗放空,同时冲刷干净箕斗内、外的浮煤及浮矸
13、 提前将北箕斗悬挂卸压至最大行程,而后打压 300mm
14、 提前将施工所需工器具及材料准备好
(材料工器具见附表)15
