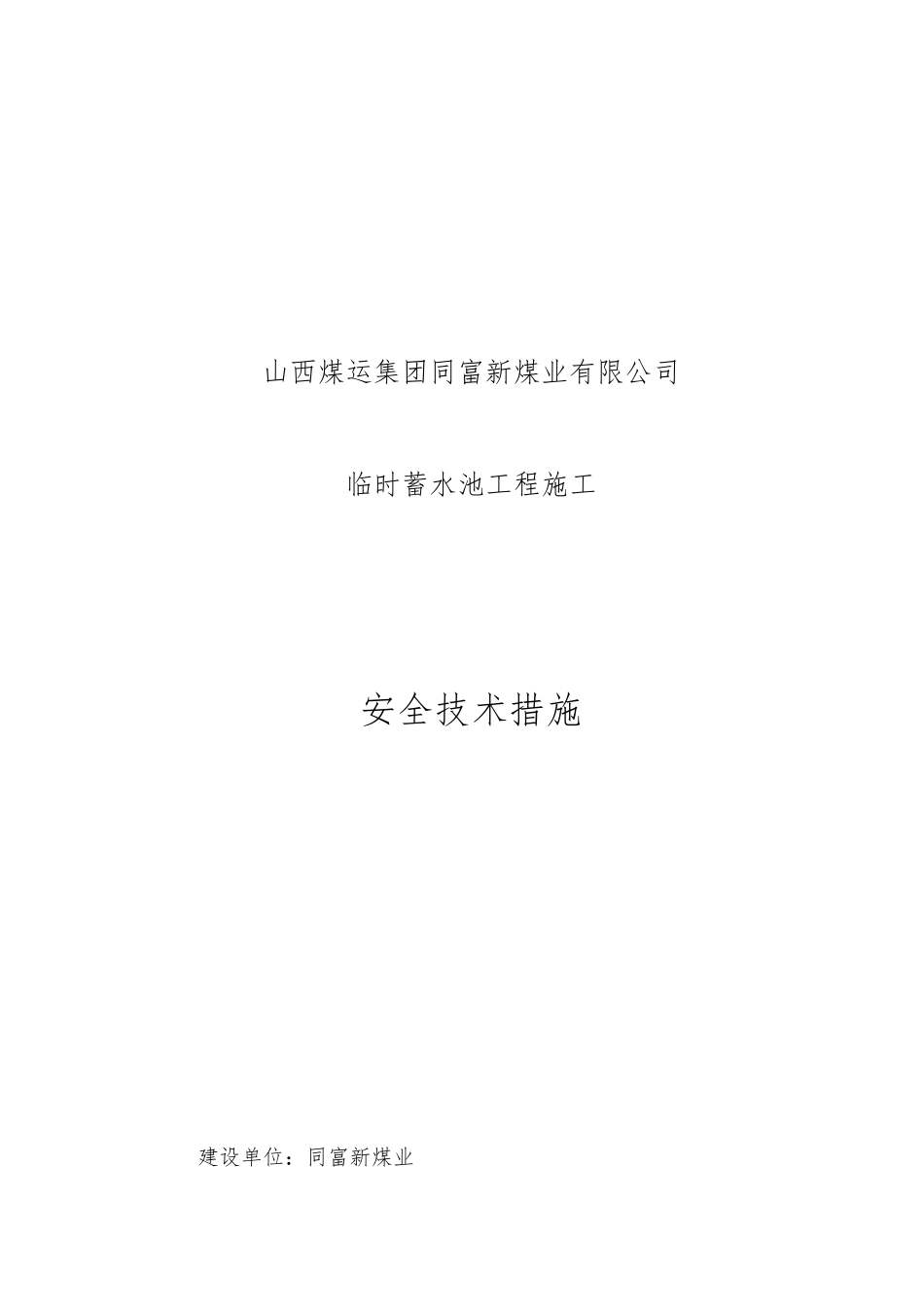

山西煤运集团同富新煤业有限公司临时蓄水池工程施工安全技术措施建设单位:同富新煤业施工单位:金信公司同富新建设项目部编制人:董立峰编制日期: 2011 年 9 月 24 日山西煤销集团同富新煤业有限公司 安全技术措施项目部会审会审人员会审意见及人员签字项目经理年 月 日项目负责人年 月 日技术负责人年 月 日安全负责人年 月 日生产负责人年 月 日机电负责人年 月 日山西煤销集团同富新煤业有限公司安全技术措施审批表措施名称施工单位施工地点施工负责人编制人审批单位意见及人员签字单位审批单位意见及人员签字技术科年 月 日工程科年 月 日安全科年 月 日机电科年 月 日通风科年 月 日调度室年 月 日矿长助理年 月 日生产矿长年 月 日安全矿长年 月 日机电矿长年 月 日总工程师年 月 日监理年 月 日矿长意见年 月 日临时蓄水池工程施工安全技术措施一、工程概况同富新煤业地处水源不足地带,矿井生活与生产供水是不可缺少的工作之一,由于矿井回风斜井东北山坳有一小股水源溢出,经化验,水质优良,可作为自然饮用水,给矿井生活和生产带来有利条件
因建井期间用水量大,需建一座临时蓄水池储存溪水,经实地勘察,根据现场地形地貌情况,确定在回风斜井北偏东 45°前 150m 沟底处挖砌蓄水池 1座,长 15
5m、宽 6m、深 4
5m,容量约 420m3
二、施工顺序修路→截流→挖池→风镐凿平底板→砌墙(铺设排污管和静压水管)→勾缝→铺底→粉刷防漏水材料→抹面→做沉淀池→排水明渠→做自流明渠→拆除截流管→放水① 沟底采用 SY215C-8 型挖掘机挖石填沟,50 铲车推土平整路面,长度 60m
② 在距挖池上方 40m 处(高台点)做 1m 见方截流小水池 1 座,采用矿方现有 4 吋排水管引水过开挖地点
③ 挖掘机挖槽,土石方用铲车外运填至沟底,压实护坝
④ 采用毛石配合粗料石先从左侧、上部、右侧
