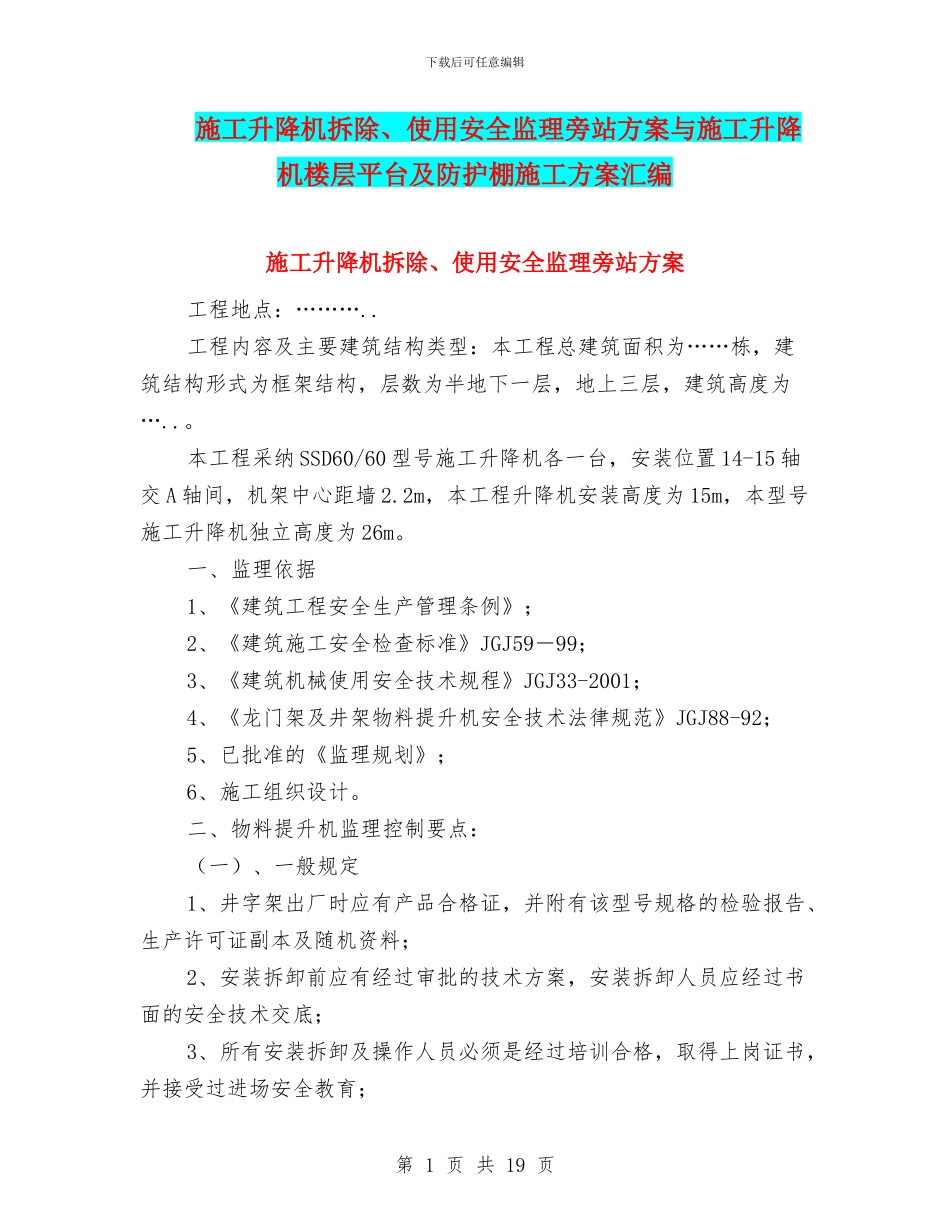

下载后可任意编辑施工升降机拆除、使用安全监理旁站方案与施工升降机楼层平台及防护棚施工方案汇编施工升降机拆除、使用安全监理旁站方案工程地点:………
工程内容及主要建筑结构类型:本工程总建筑面积为……栋,建筑结构形式为框架结构,层数为半地下一层,地上三层,建筑高度为…
本工程采纳 SSD60/60 型号施工升降机各一台,安装位置 14-15 轴交 A 轴间,机架中心距墙 2
2m,本工程升降机安装高度为 15m,本型号施工升降机独立高度为 26m
一、监理依据1、《建筑工程安全生产管理条例》;2、《建筑施工安全检查标准》JGJ59-99;3、《建筑机械使用安全技术规程》JGJ33-2001;4、《龙门架及井架物料提升机安全技术法律规范》JGJ88-92;5、已批准的《监理规划》;6、施工组织设计

二、物料提升机监理控制要点:(一)、一般规定1、井字架出厂时应有产品合格证,并附有该型号规格的检验报告、生产许可证副本及随机资料;2、安装拆卸前应有经过审批的技术方案,安装拆卸人员应经过书面的安全技术交底;3、所有安装拆卸及操作人员必须是经过培训合格,取得上岗证书,并接受过进场安全教育;第 1 页 共 19 页下载后可任意编辑4、安装拆卸人员应遵守高处作业法律规范,佩戴安全帽、安全带、穿软底鞋,并设立警戒区禁止人员和车辆进入;5、安装拆卸作业中,应通过设置临时缆风绳或支撑确保架体的稳定,架体自由高度不得超过 2 个标准节(一般不大于 8m),作业时严禁抛掷物件;6、井字架安装完毕,必须经过验收后方可投入使用;7、施工单位应根据井字架的类型制订操作规程,建立管理制度及检修制度,并对每台井字架建立设备技术档案;8、安装顺序(拆除除最后一项外逆向操作)基础梁安装→吊笼基座就位→基础节→标准节及轨道→缆风绳(或者附墙)→安装标准节→再附墙→天梁→卷扬机→吊笼→穿绕钢丝绳→空载试机→搭设过
