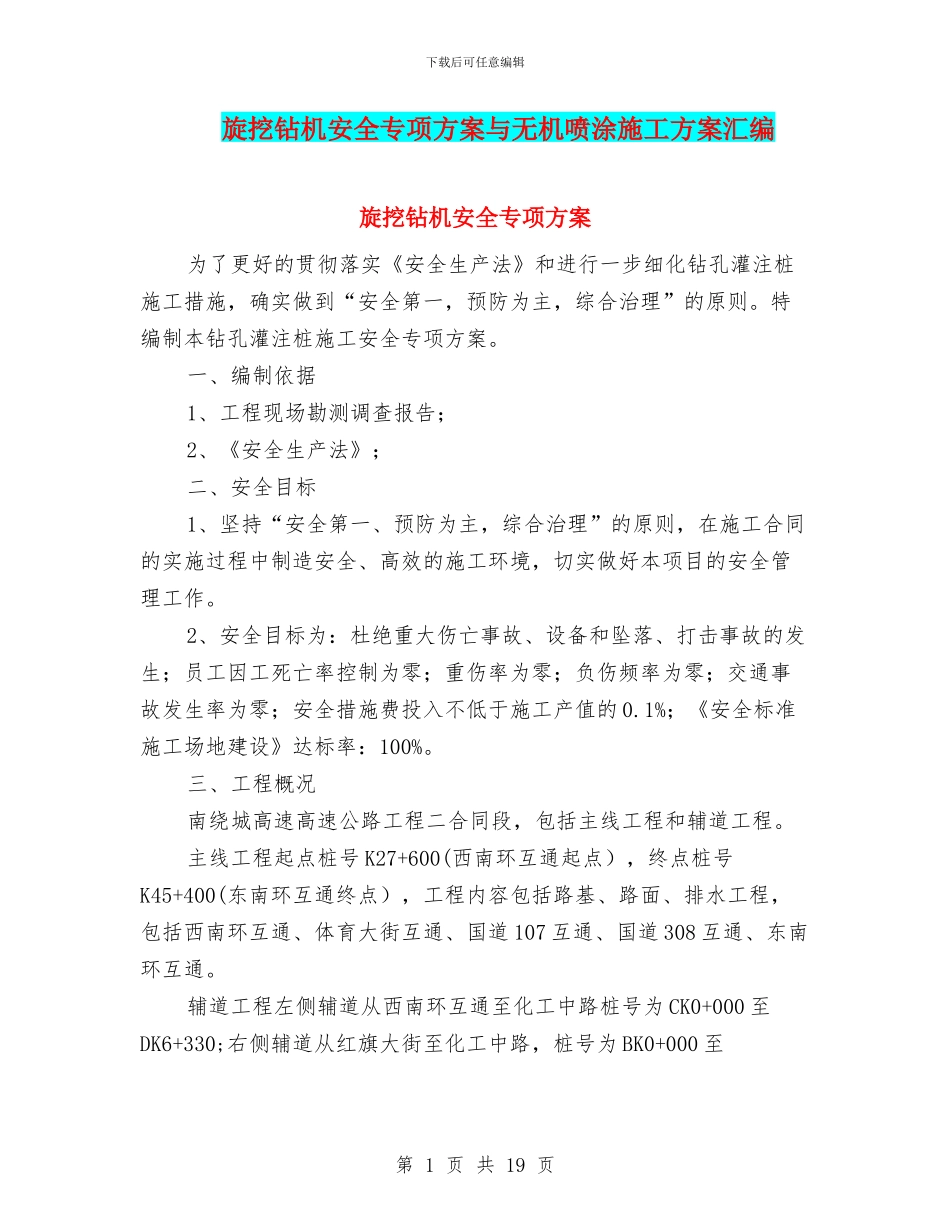

下载后可任意编辑旋挖钻机安全专项方案与无机喷涂施工方案汇编旋挖钻机安全专项方案为了更好的贯彻落实《安全生产法》和进行一步细化钻孔灌注桩施工措施,确实做到“安全第一,预防为主,综合治理”的原则
特编制本钻孔灌注桩施工安全专项方案
一、编制依据1、工程现场勘测调查报告;2、《安全生产法》;二、安全目标1、坚持“安全第一、预防为主,综合治理”的原则,在施工合同的实施过程中制造安全、高效的施工环境,切实做好本项目的安全管理工作
2、安全目标为:杜绝重大伤亡事故、设备和坠落、打击事故的发生;员工因工死亡率控制为零;重伤率为零;负伤频率为零;交通事故发生率为零;安全措施费投入不低于施工产值的 0
1%;《安全标准施工场地建设》达标率:100%
三、工程概况南绕城高速高速公路工程二合同段,包括主线工程和辅道工程
主线工程起点桩号 K27+600(西南环互通起点),终点桩号K45+400(东南环互通终点),工程内容包括路基、路面、排水工程,包括西南环互通、体育大街互通、国道 107 互通、国道 308 互通、东南环互通
辅道工程左侧辅道从西南环互通至化工中路桩号为 CK0+000 至DK6+330;右侧辅道从红旗大街至化工中路,桩号为 BK0+000 至第 1 页 共 19 页下载后可任意编辑EK7+200

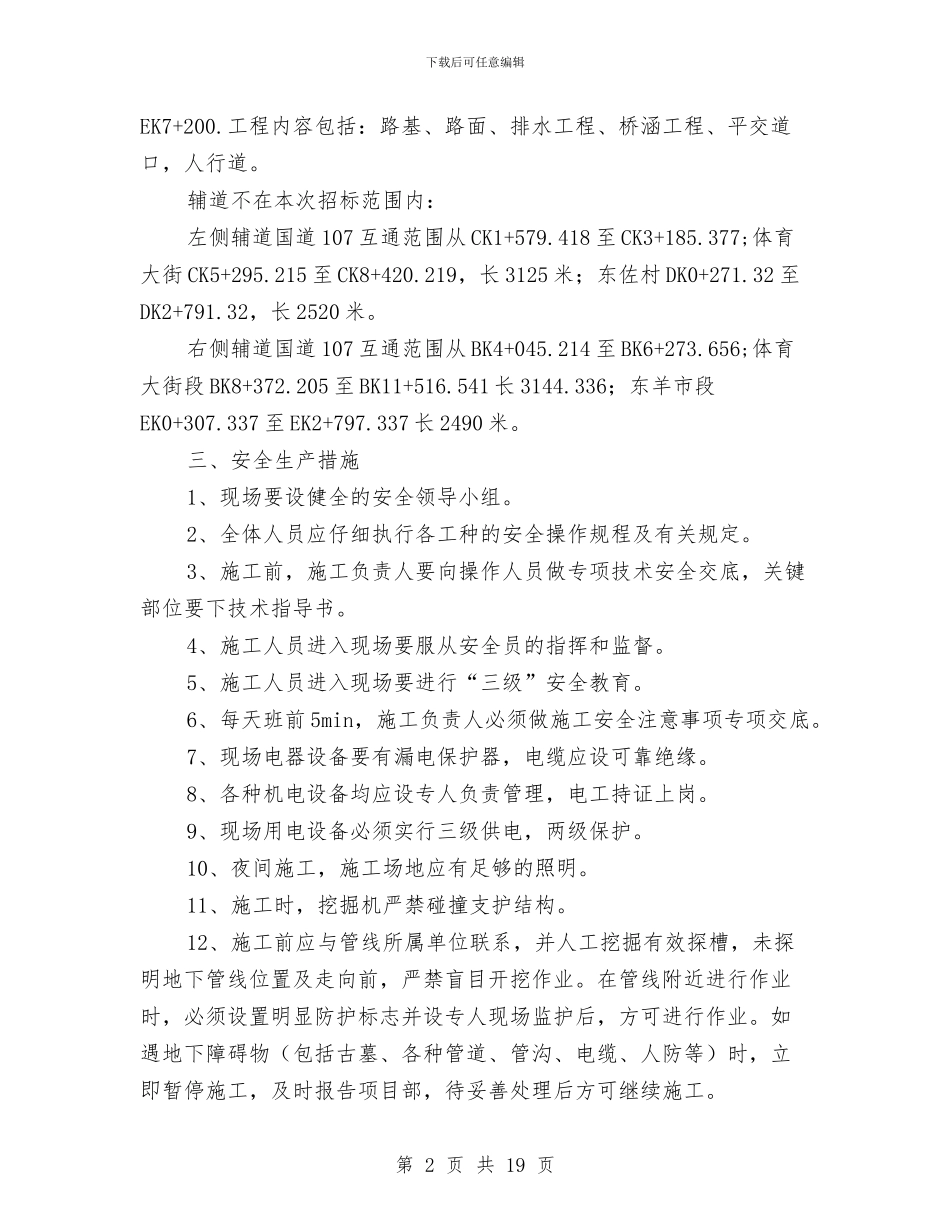

工程内容包括:路基、路面、排水工程、桥涵工程、平交道口,人行道
辅道不在本次招标范围内:左侧辅道国道 107 互通范围从 CK1+579
418 至 CK3+185
377;体育大街 CK5+295
215 至 CK8+420
219,长 3125 米;东佐村 DK0+271
32 至DK2+791
32,长 2520 米
右侧辅道国道 107 互通范围从 BK4+045
214 至 BK6+273
656;体育大街段 BK8+372
205 至 BK11+516
541 长 3144
