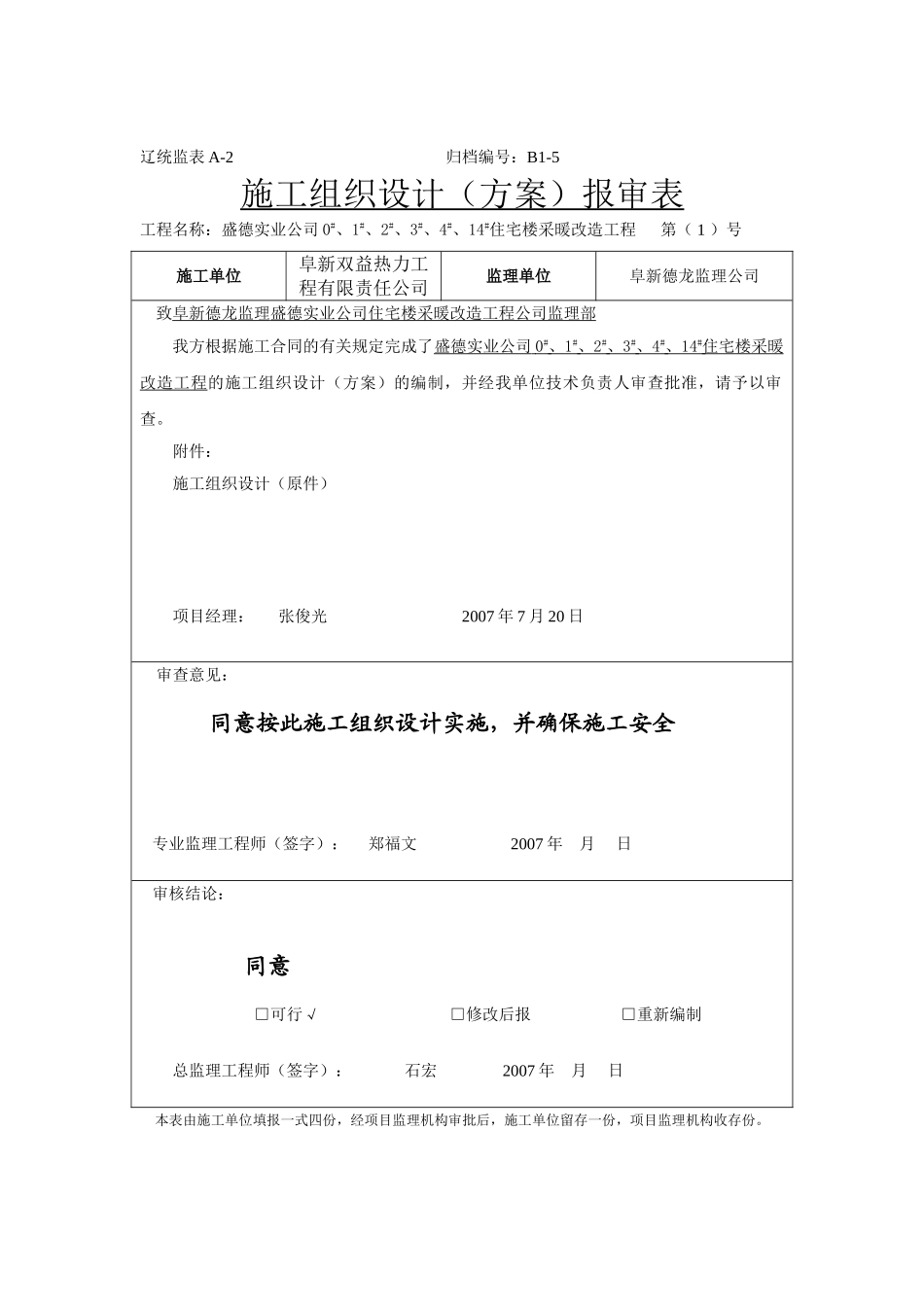

辽统监表 A-2 归档编号:B1-5施工组织设计(方案)报审表工程名称:盛德实业公司 0#、1#、2#、3#、4#、14#住宅楼采暖改造工程 第( 1 )号施工单位阜新双益热力工程有限责任公司监理单位阜新德龙监理公司 致阜新德龙监理 盛德实业公司住宅楼采暖改造工程 公司监理部 我方根据施工合同的有关规定完成了盛德实业公司 0 # 、 1 # 、 2 # 、 3 # 、 4 # 、 14 # 住宅楼采暖 改造工程的施工组织设计(方案)的编制,并经我单位技术负责人审查批准,请予以审查。附件:施工组织设计(原件) 项目经理: 张俊光 2007 年 7 月 20 日 审查意见:同意按此施工组织设计实施,并确保施工安全 专业监理工程师(签字): 郑福文 2007 年 月 日 审核结论:同意□可行√ □修改后报 □重新编制 总监理工程师(签字): 石宏 2007 年 月 日本表由施工单位填报一式四份,经项目监理机构审批后,施工单位留存一份,项目监理机构收存份。工程名称:承德市第三医院新院采暖改造工程施工组织设计 施工组织设计审批页 工程名称承德市第三医院新院采暖改造工程文件名称施工组织设计编制人张俊光总工程师(技术负责人)审批意见: 签字: 年 月 日生产部门审批意见: 签字: 年 月 日安监部门审批意见: 签字: 年 月 日质监部门审批意见: 签字: 年 月 日一、工程概况 本标段为承德市第三医院新院采暖改造工程,其中:总建筑面积 4928m2。设计要求:拆除旧管道,按一户一阀方式改造,即供回水立管设在楼梯间,在各户供回水支管上设锁闭控制阀,使各户形成独立的供回水采暖系统。楼梯间内及地下埋设的管道采用焊接钢管,管径小于等于 DN32 毫米为丝扣连接,管径大于 DN32 毫米为焊接,底层供回水立管上安装闸阀;户内管道均采用 De32*4.4PPR 管,热溶连接,户内阀门采用 PPR 球阀。原 TFD-700-Ⅲ 型散热器的数量及位置不变,旧管道拆除后须对散热器进行冲洗除垢。合同工期为 2007 年 7 月 25 日至 2007 年 10 月 10 日,共 78 天。二、编制依据1. 施工承包合同2. 施工设计图纸3.《建筑给水排水及采暖工程施工质量验收规范》 ( GB50242-2013)4.《建设工程强制性标准》 (2012 版)5.《建设工程质量验收统一标准》 (GB50300-2013)6.《建筑机械使用安全技术规程》 (JGJ33-2012)7. 标准图集 (1)采暖管道设计安装图(2)采暖设备安装图 三、施工部署、组织机...
