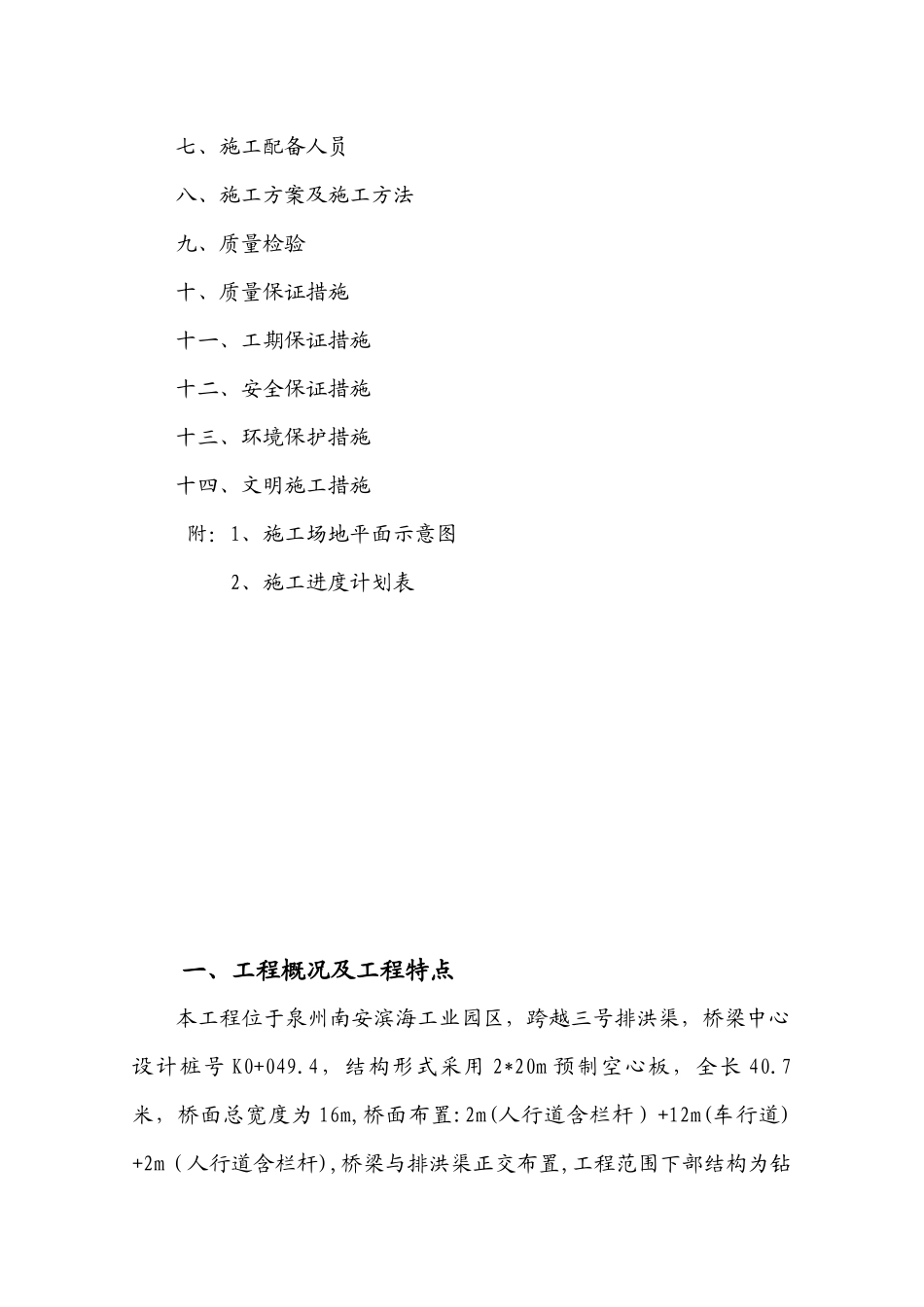

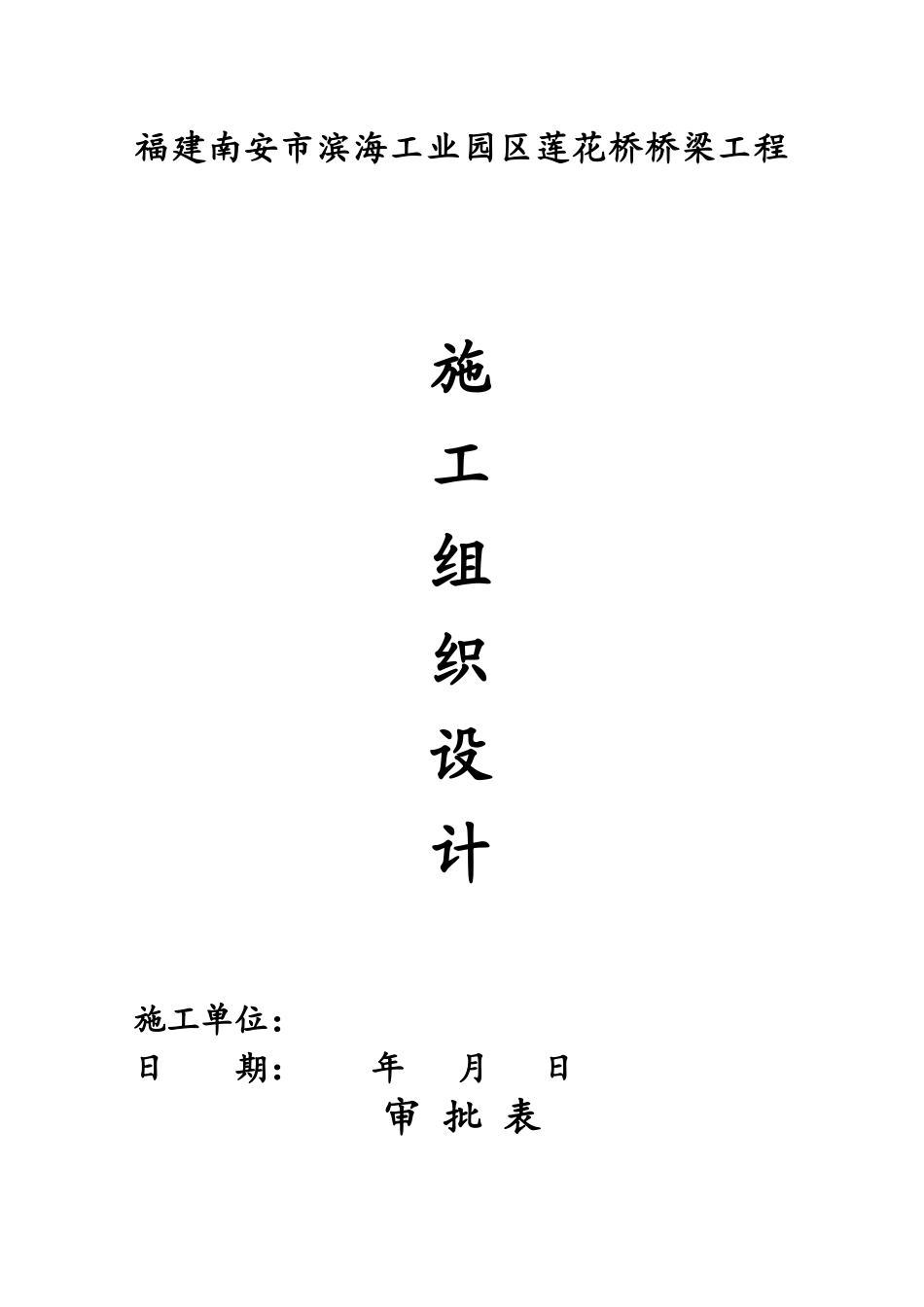

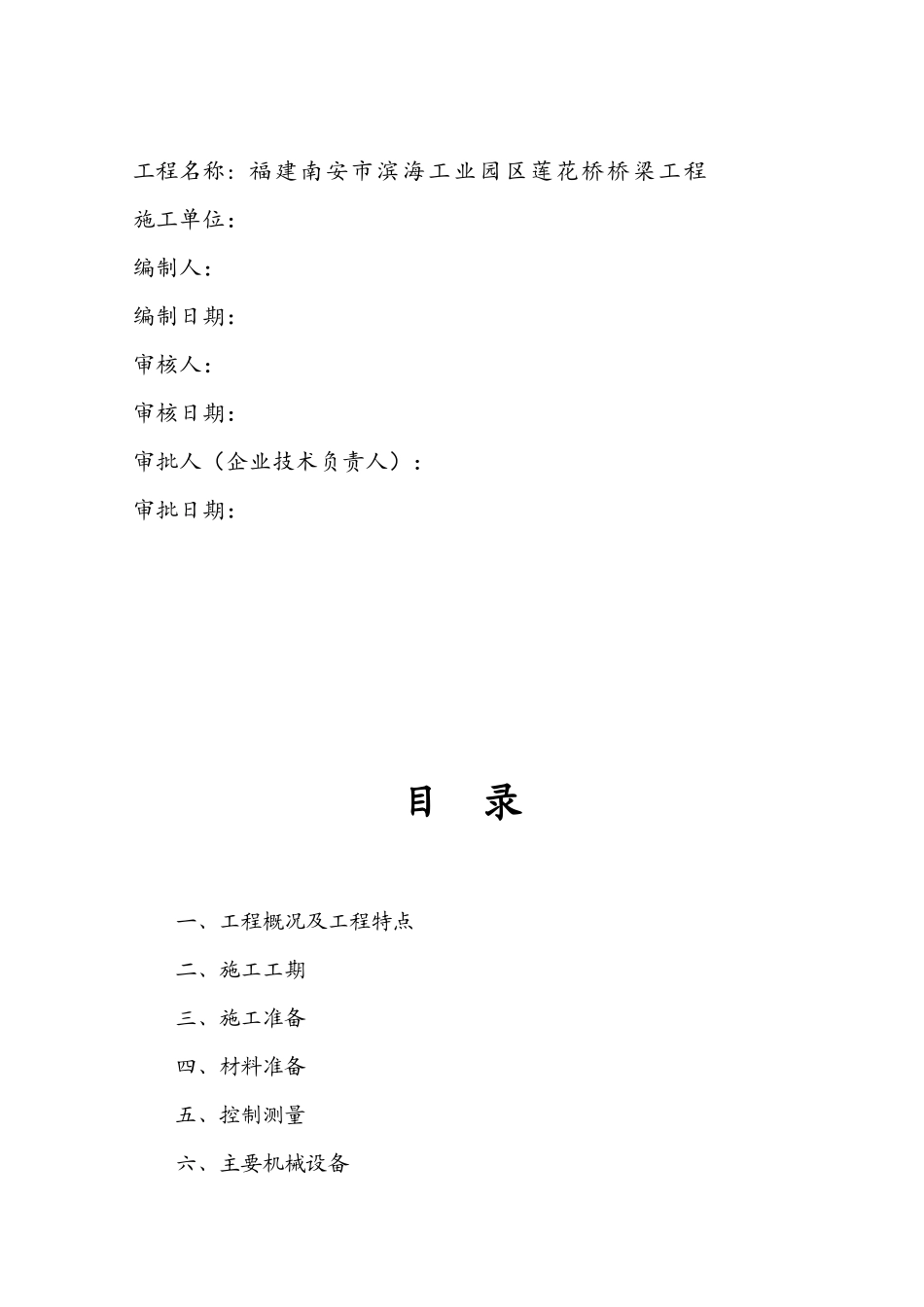

福建南安市滨海工业园区莲花桥桥梁工程施工组织设计施工单位: 日 期: 年 月 日审 批 表 工程名称: 福建南安市滨海工业园区莲花桥桥梁工程 施工单位: 编制人: 编制日期: 审核人: 审核日期: 审批人(企业技术负责人): 审批日期: 目 录 一、工程概况及工程特点二、施工工期三、施工准备四、材料准备五、控制测量六、主要机械设备 七、施工配备人员八、施工方案及施工方法九、质量检验十、质量保证措施十一、工期保证措施十二、安全保证措施十三、环境保护措施十四、文明施工措施 附:1、施工场地平面示意图 2、施工进度计划表一、工程概况及工程特点本工程位于泉州南安滨海工业园区,跨越三号排洪渠,桥梁中心设计桩号 K0+049
4,结构形式采用 2*20m 预制空心板,全长 40
7米,桥面总宽度为 16m,桥面布置:2m(人行道含栏杆)+12m(车行道)+2m(人行道含栏杆),桥梁与排洪渠正交布置,工程范围下部结构为钻孔灌注桩基础、台帽;上部结构为 20m 后张预应力混凝土空心板梁,横桥向由 12 片空心板梁组成;桥面系及其附属工程
预期工期为 106天(日历天),质量目标为合格
该桥位施工现场土地已征用完毕,施工用水、用电将根据施工要求进行现场调节
现场交通及施工条件较为方便,施工区域有线、无线通讯畅通,通讯方便
二、施工工期计划开工日期:2015 年 7 月 1 日计划完工日期:2015 年 10 月 15 日总工期:106 天三、施工准备1)场地清理:完成施工准备期间,平整场地,修筑便道,对于各个桩位,必须做好清除场地杂物、淤泥,挖好排水沟等工作
四、材料准备水泥采用 P
5 普通硅酸盐水泥;混凝土采用商品砼,结构钢材中线材采用三钢产品
钢材的试验待第一批钢材进驻工地后现场取样送检
材料经检测合格后根据批需求量购进工地仓库堆放使用
五、控制测量工程进场后,测量工程师对现
