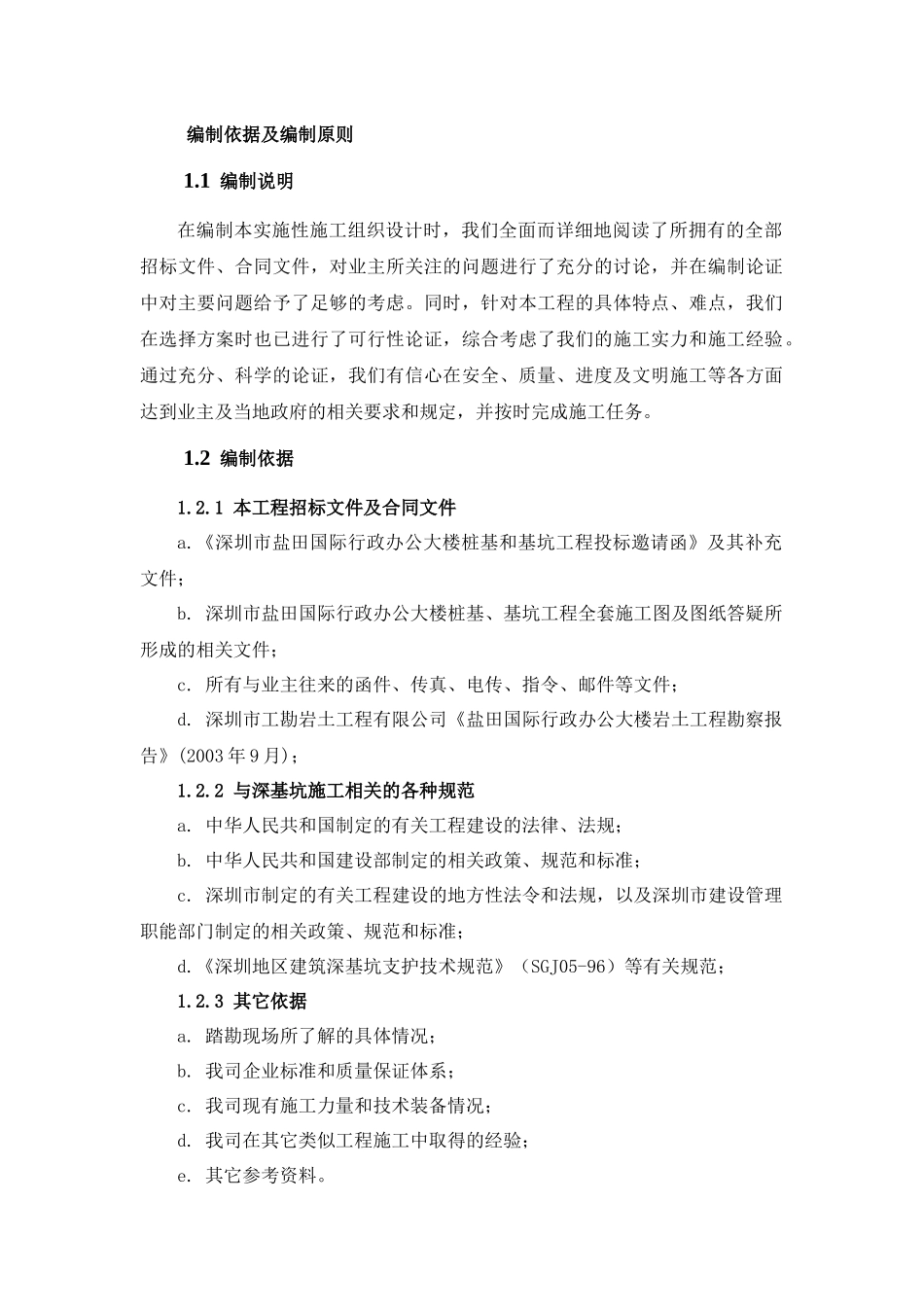

编制依据及编制原则 1
1 编制说明 在编制本实施性施工组织设计时,我们全面而详细地阅读了所拥有的全部招标文件、合同文件,对业主所关注的问题进行了充分的讨论,并在编制论证中对主要问题给予了足够的考虑
同时,针对本工程的具体特点、难点,我们在选择方案时也已进行了可行性论证,综合考虑了我们的施工实力和施工经验
通过充分、科学的论证,我们有信心在安全、质量、进度及文明施工等各方面达到业主及当地政府的相关要求和规定,并按时完成施工任务
2 编制依据1
1 本工程招标文件及合同文件a
《深圳市盐田国际行政办公大楼桩基和基坑工程投标邀请函》及其补充文件;b
深圳市盐田国际行政办公大楼桩基、基坑工程全套施工图及图纸答疑所形成的相关文件;c
所有与业主往来的函件、传真、电传、指令、邮件等文件;d
深圳市工勘岩土工程有限公司《盐田国际行政办公大楼岩土工程勘察报告》(2003 年 9 月);1
2 与深基坑施工相关的各种规范a
中华人民共和国制定的有关工程建设的法律、法规;b
中华人民共和国建设部制定的相关政策、规范和标准;c
深圳市制定的有关工程建设的地方性法令和法规,以及深圳市建设管理职能部门制定的相关政策、规范和标准;d
《深圳地区建筑深基坑支护技术规范》(SGJ05-96)等有关规范;1
3 其它依据a
踏勘现场所了解的具体情况;b
我司企业标准和质量保证体系;c
我司现有施工力量和技术装备情况;d
我司在其它类似工程施工中取得的经验;e
其它参考资料
3 编制原则a、服务业主,履行合同,信誉第一的原则;b、方案最优,确保质量、安全的原则;c、科学、系统,确保工程工期的原则;d、树誉社会,服务社会的原则;2

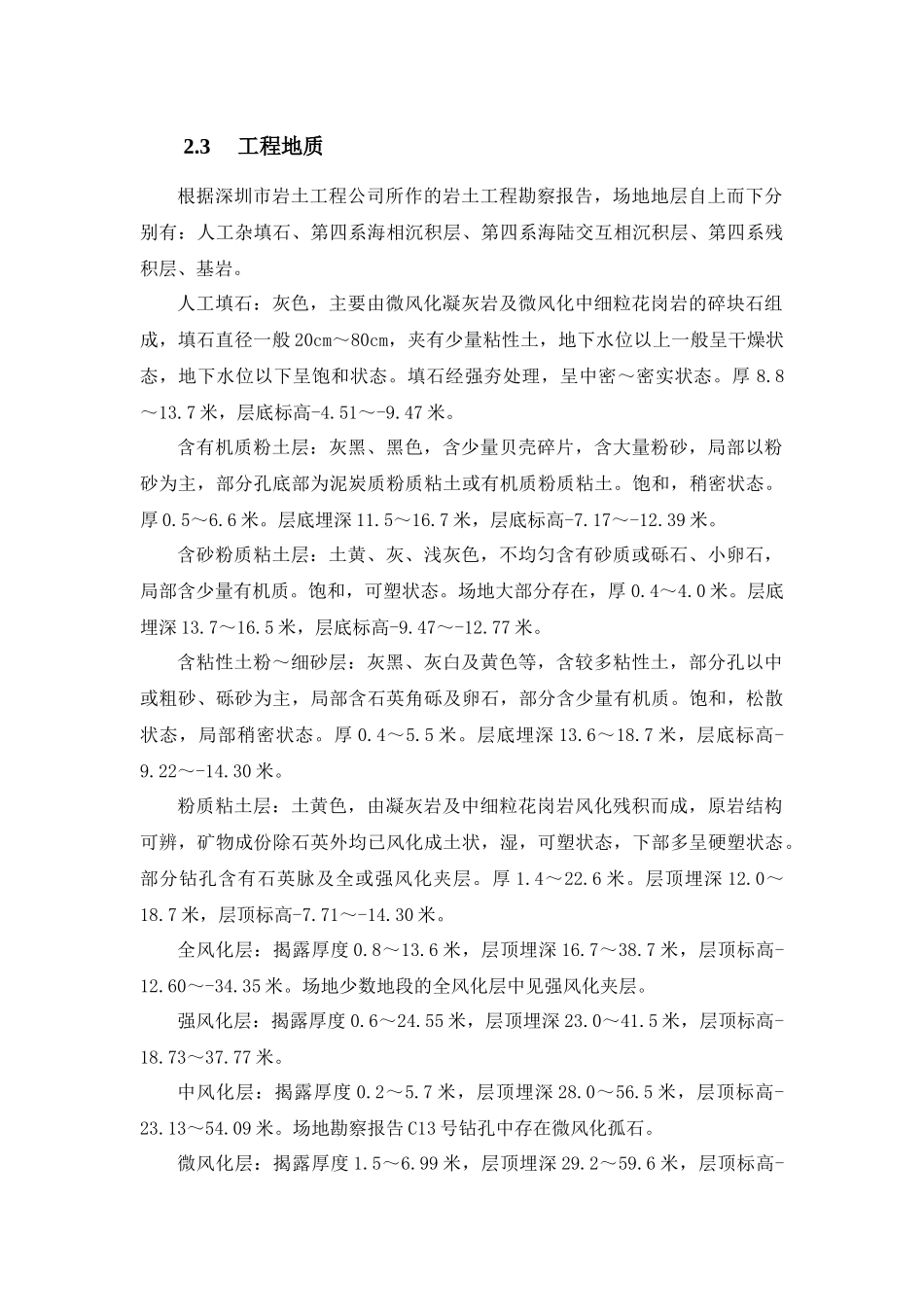

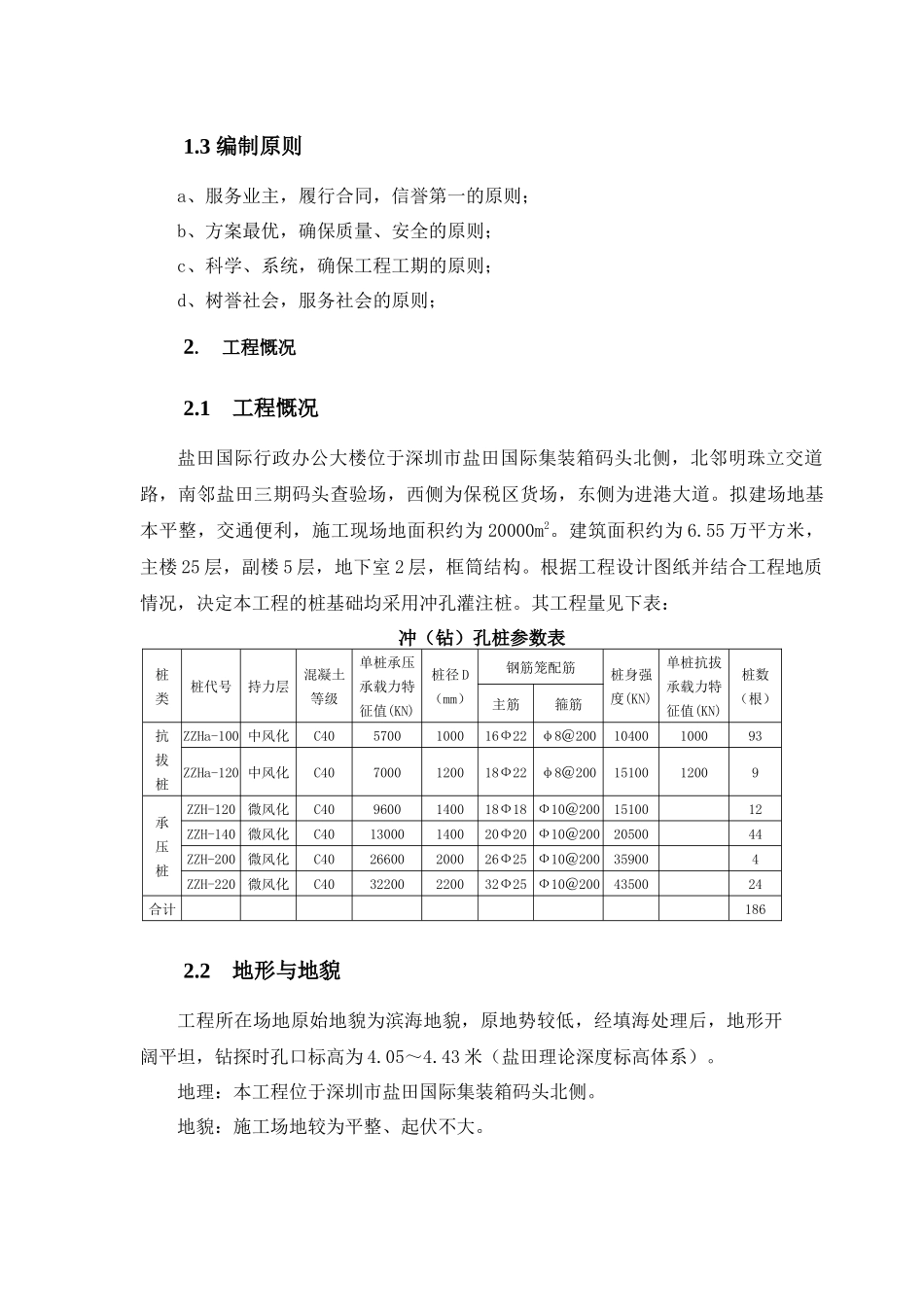

1 工程慨况盐田国际行政办公大楼位于深圳市盐田国际集装箱码头北侧,北邻明珠立交道路,南邻盐田三期码头查验场,西侧为保税区货场
