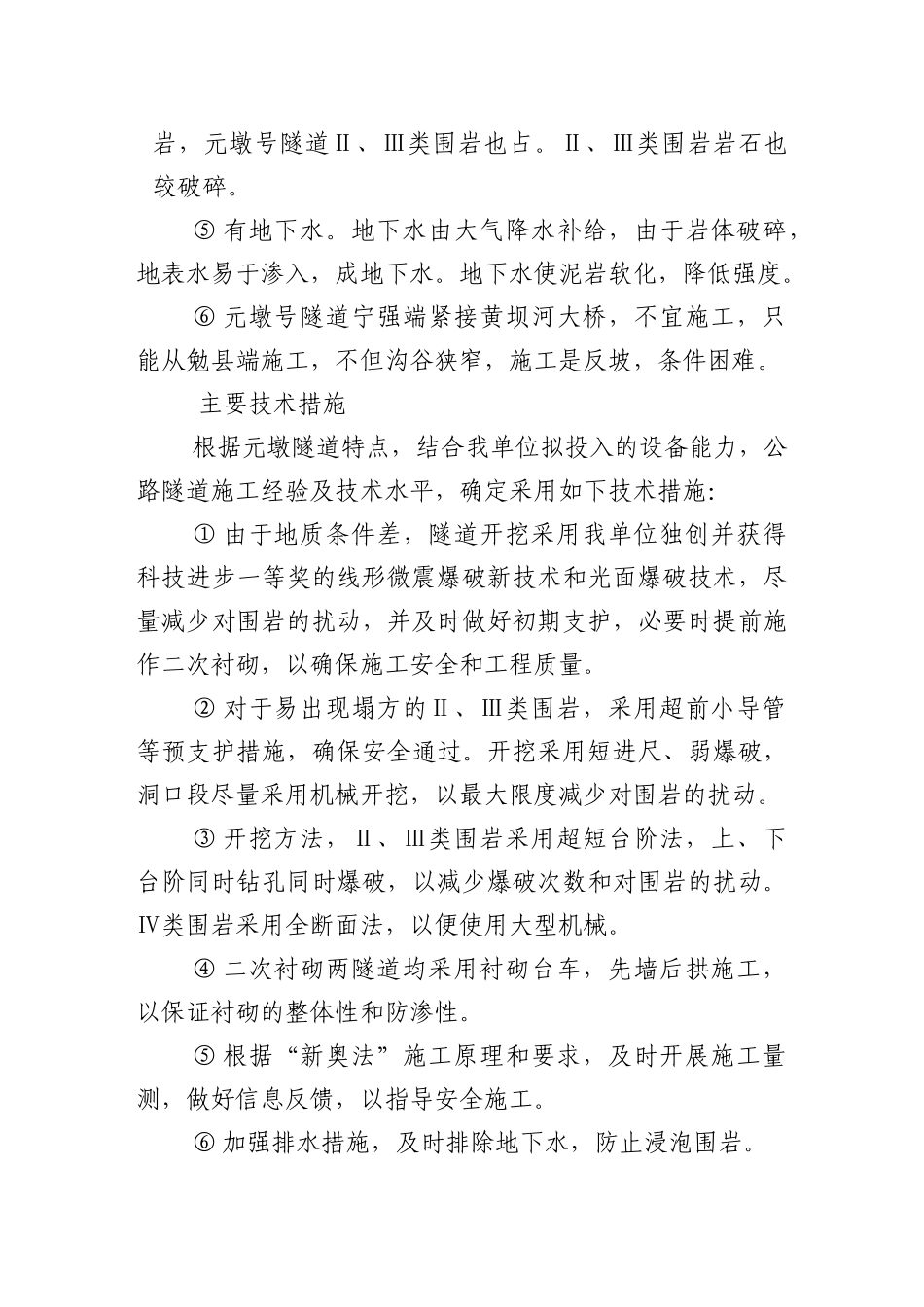

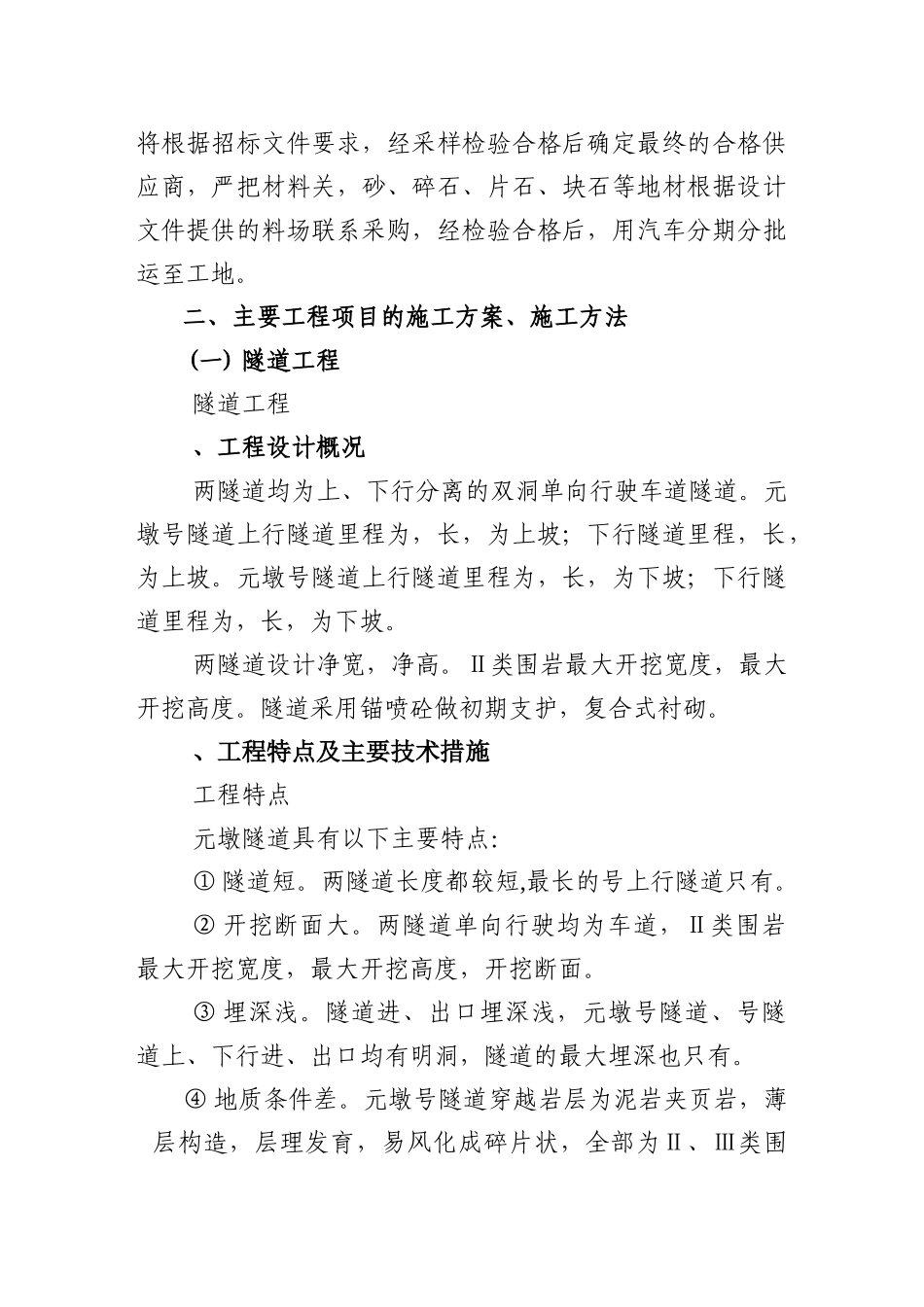

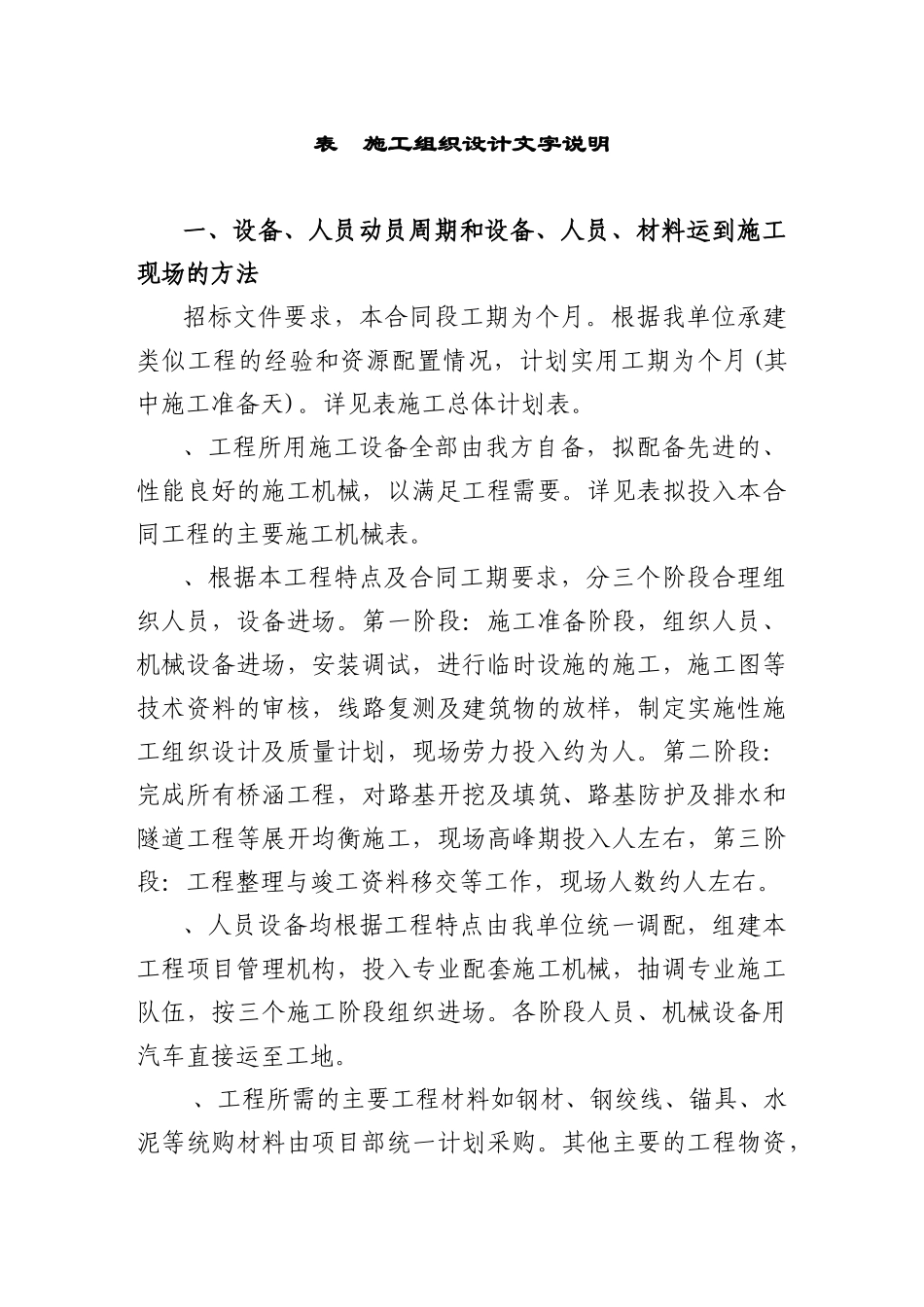

表 施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法招标文件要求,本合同段工期为个月。根据我单位承建类似工程的经验和资源配置情况,计划实用工期为个月(其中施工准备天)。详见表施工总体计划表。、工程所用施工设备全部由我方自备,拟配备先进的、性能良好的施工机械,以满足工程需要。详见表拟投入本合同工程的主要施工机械表。、根据本工程特点及合同工期要求,分三个阶段合理组织人员,设备进场。第一阶段:施工准备阶段,组织人员、机械设备进场,安装调试,进行临时设施的施工,施工图等技术资料的审核,线路复测及建筑物的放样,制定实施性施工组织设计及质量计划,现场劳力投入约为人。第二阶段:完成所有桥涵工程,对路基开挖及填筑、路基防护及排水和隧道工程等展开均衡施工,现场高峰期投入人左右,第三阶段:工程整理与竣工资料移交等工作,现场人数约人左右。、人员设备均根据工程特点由我单位统一调配,组建本工程项目管理机构,投入专业配套施工机械,抽调专业施工队伍,按三个施工阶段组织进场。各阶段人员、机械设备用汽车直接运至工地。、工程所需的主要工程材料如钢材、钢绞线、锚具、水泥等统购材料由项目部统一计划采购。其他主要的工程物资,将根据招标文件要求,经采样检验合格后确定最终的合格供应商,严把材料关,砂、碎石、片石、块石等地材根据设计文件提供的料场联系采购,经检验合格后,用汽车分期分批运至工地。二、主要工程项目的施工方案、施工方法(一) 隧道工程隧道工程、工程设计概况两隧道均为上、下行分离的双洞单向行驶车道隧道。元墩号隧道上行隧道里程为,长,为上坡;下行隧道里程,长,为上坡。元墩号隧道上行隧道里程为,长,为下坡;下行隧道里程为,长,为下坡。两隧道设计净宽,净高。Ⅱ类围岩最大开挖宽度,最大开挖高度。隧道采用锚喷砼做初期支护,复合式衬砌。、工程特点及主要技术措施工程特点元墩隧道具有以下主要特点:① 隧道短。两隧道长度都较短,最长的号上行隧道只有。② 开挖断面大。两隧道单向行驶均为车道,Ⅱ类围岩最大开挖宽度,最大开挖高度,开挖断面。③ 埋深浅。隧道进、出口埋深浅,元墩号隧道、号隧道上、下行进、出口均有明洞,隧道的最大埋深也只有。④ 地质条件差。元墩号隧道穿越岩层为泥岩夹页岩,薄层构造,层理发育,易风化成碎片状,全部为Ⅱ、Ⅲ类围岩,元墩号隧道Ⅱ、Ⅲ类围岩也占。Ⅱ、Ⅲ类围岩岩石也较破碎。⑤ 有地下...
