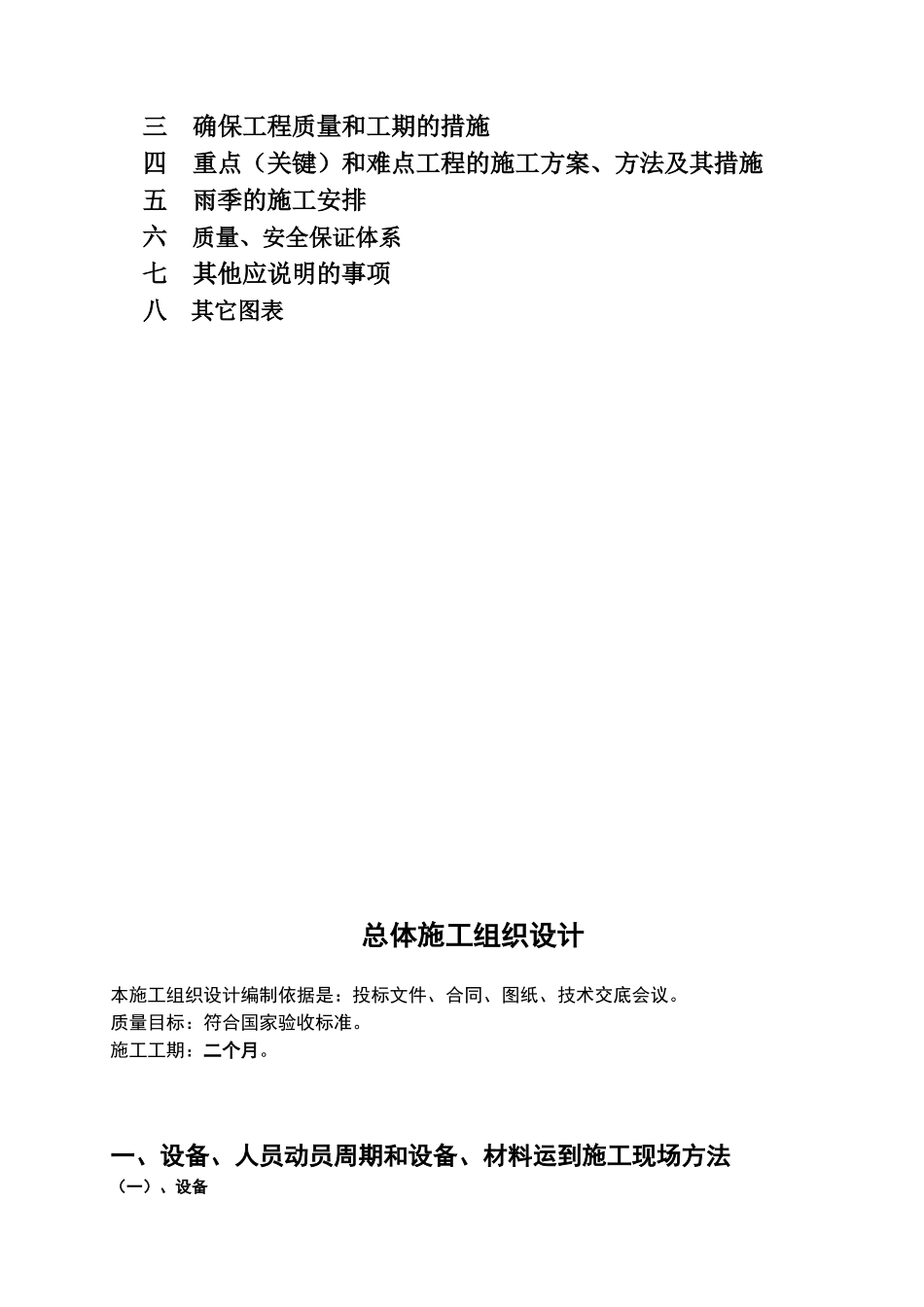

杭甬高速公路余姚东连接线中修罩面工程(K0+225~K5+463 段)项目开工申请报告承包单位:温州交通建设集团有限公司 合同号: 监理单位:余姚交通工程咨询监理有限公司 编 号: 浙路(GL)102 年 月 日计划完工日期2011.11.7申请开工日期2011.9.9共计划日历天 60 天同规定工日期 自 2011 年 9 月 9 日至 2011 年 11 月 7 日止60 天承包人主要施工准备工作情况自检说明监理检查意见主要施工管理人员到位情况(含合同定人员替换情况)主要施工机具设备到场情况主要材料采购意向及进场情况质量保证(或IS09002 管理)体系建立情况安全质量自检机构建立情况施工驻地及临时工程(含借地)设备情况工地试验室建立临时资质报批情况基准点、线、地面线复测情况其他有关情况说 明附件1、以上自检情况的有关资料共 份; 3、其他:2、合同段工程实施性施工组织设计方案; 项目经理: 技术负责人: 年 月 日监理审批意见试验工程师测量工程师结构工程师道路工程师驻地监理工程师签名日期注:合同段工程只有当本表内容审核符合合同或有关要求时,才可进行“分项工程”的开工审批。浙江省交通厅工程质量监督站杭甬高速公路余姚东连接线中修罩面工程(K0+225~K5+463 段)实施性施工组织设计温州交通建设集团有限公司2011 年 9 月 3 日实施性施工组织设计 一 设备、人员动员周期和设备、材料运到施工现场方法二 主要工程项目的施工方案、施工方法三 确保工程质量和工期的措施四 重点(关键)和难点工程的施工方案、方法及其措施五 雨季的施工安排六 质量、安全保证体系七 其他应说明的事项八 其它图表总体施工组织设计 本施工组织设计编制依据是:投标文件、合同、图纸、技术交底会议。质量目标:符合国家验收标准。施工工期:二个月。一、设备、人员动员周期和设备、材料运到施工现场方法(一)、设备承包人根据施工需要所配置的机械设备型号、种类、数量在接到业主的中标通知书后的 14 天内,将前期施工所需的机械设备进场到位,在此同时将做好场地租用和各种政策处理手续的办理工作,并利用先进场的挖掘机、压路机及汽车等设备进行场地的清理、整平和碾压,以便于其它设备的进场安装和调试,争取各种机械设备能够以最佳的状态投入到工程的施工当中去。(二)、人员 承包人所编排的人员中主要管理人员在接到业主的中标通知书后的 7 天内全部到位,其它施工技术人员根据总体计划安排的需要及时到位。(三)、...
