装修拆除施工方案第 1 章 编制依据1
1现行国家规范及行业标准1
2业主提供资料本楼层原始建筑结构设计说明及图纸
3现场实际情况结合图纸对现场实际情况考察
第 2 章工程概况2
1工程名称:2016 年中西大区办公室装修拆除施工
序号名称编号1《中华人民共和国安全生产法》2《中华人民共和国环境保护法》3《中华人民共和国消防法》4《建设工程安全生产管理条例》5《城市建筑垃圾管理规定》6《建筑机械使用安全技术规程》JGJ33-20127《建筑拆除工程安全技术规范》JGJ147-20048《施工现场临时用电安全技术规范》JGJ46-20052

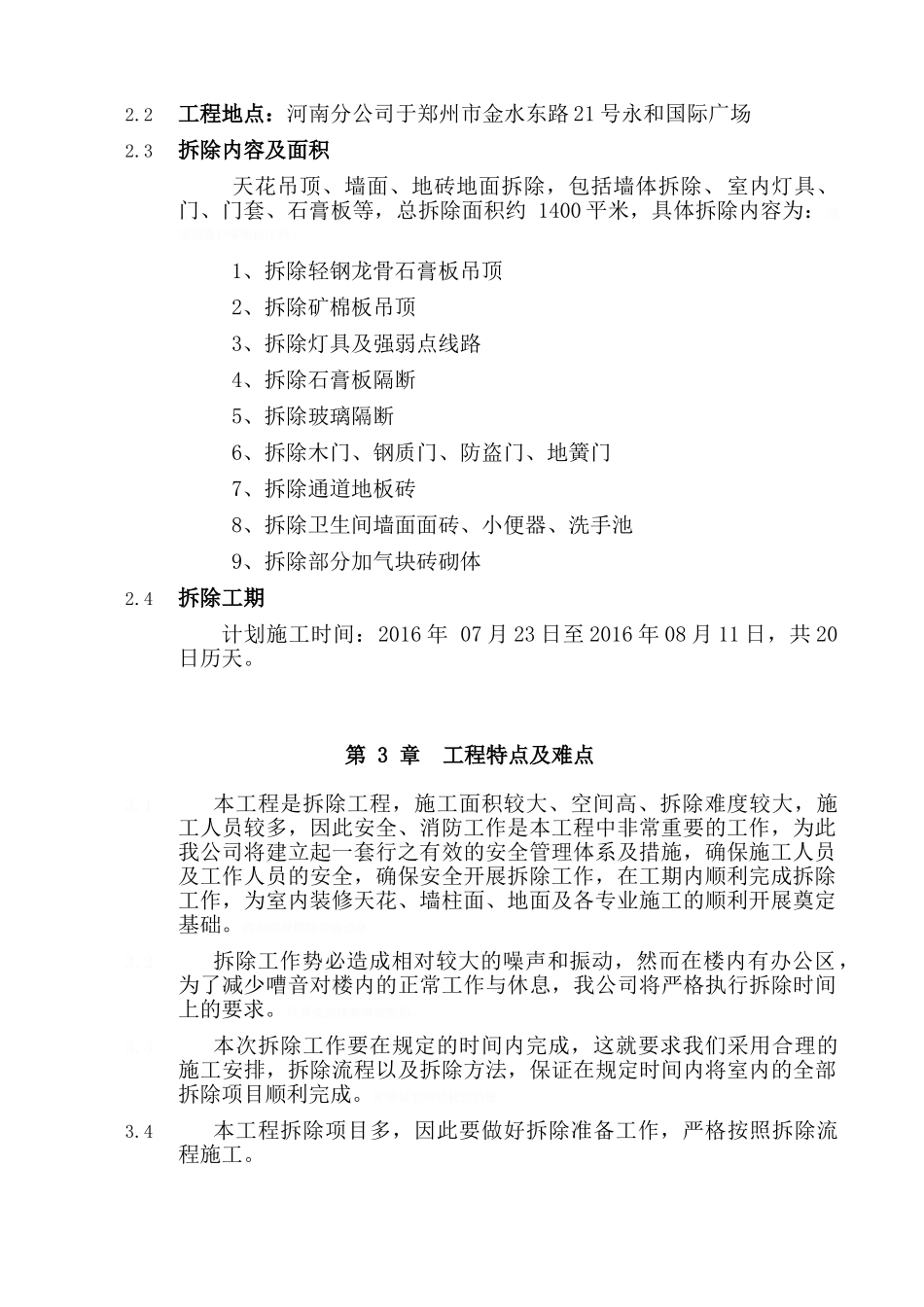

2工程地点:河南分公司于郑州市金水东路 21 号永和国际广场2
3拆除内容及面积天花吊顶、墙面、地砖地面拆除,包括墙体拆除、室内灯具、门、门套、石膏板等,总拆除面积约 1400 平米,具体拆除内容为:矚慫润厲钐瘗睞枥庑赖
1、拆除轻钢龙骨石膏板吊顶2、拆除矿棉板吊顶3、拆除灯具及强弱点线路4、拆除石膏板隔断5、拆除玻璃隔断6、拆除木门、钢质门、防盗门、地簧门7、拆除通道地板砖8、拆除卫生间墙面面砖、小便器、洗手池9、拆除部分加气块砖砌体2
4拆除工期计划施工时间:2016 年 07 月 23 日至 2016 年 08 月 11 日,共 20日历天
第 3 章工程特点及难点3
1 本工程是拆除工程,施工面积较大、空间高、拆除难度较大,施工人员较多,因此安全、消防工作是本工程中非常重要的工作,为此我公司将建立起一套行之有效的安全管理体系及措施,确保施工人员及工作人员的安全,确保安全开展拆除工作,在工期内顺利完成拆除工作,为室内装修天花、墙柱面、地面及各专业施工的顺利开展奠定基础
聞創沟燴鐺險爱氇谴净
2 拆除工作势必造成相对较大的噪声和振动,然而在楼内有办公区,为了减少嘈音对楼内的正常工作与休息,我公司将严格执行拆除时间上的要求
