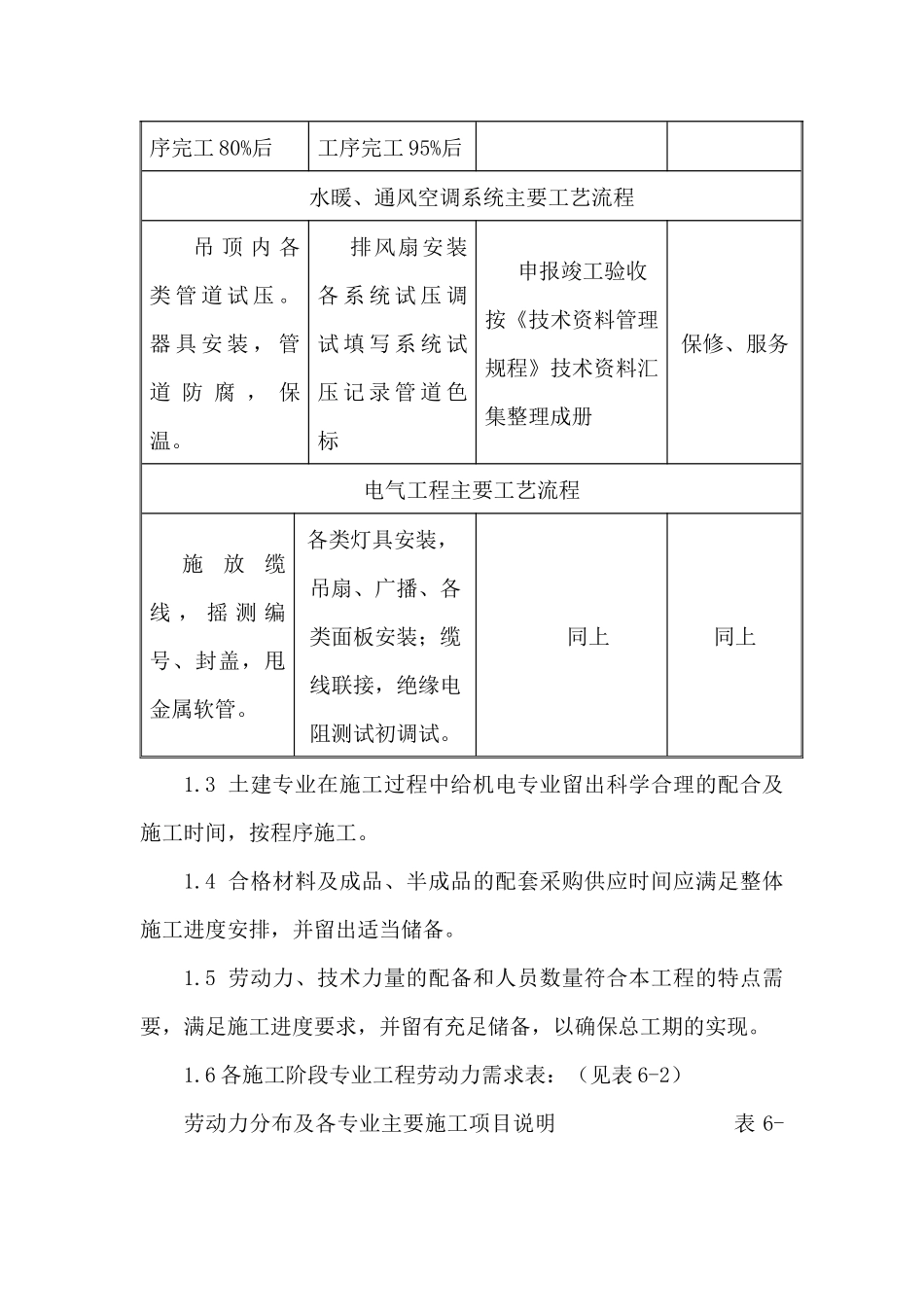

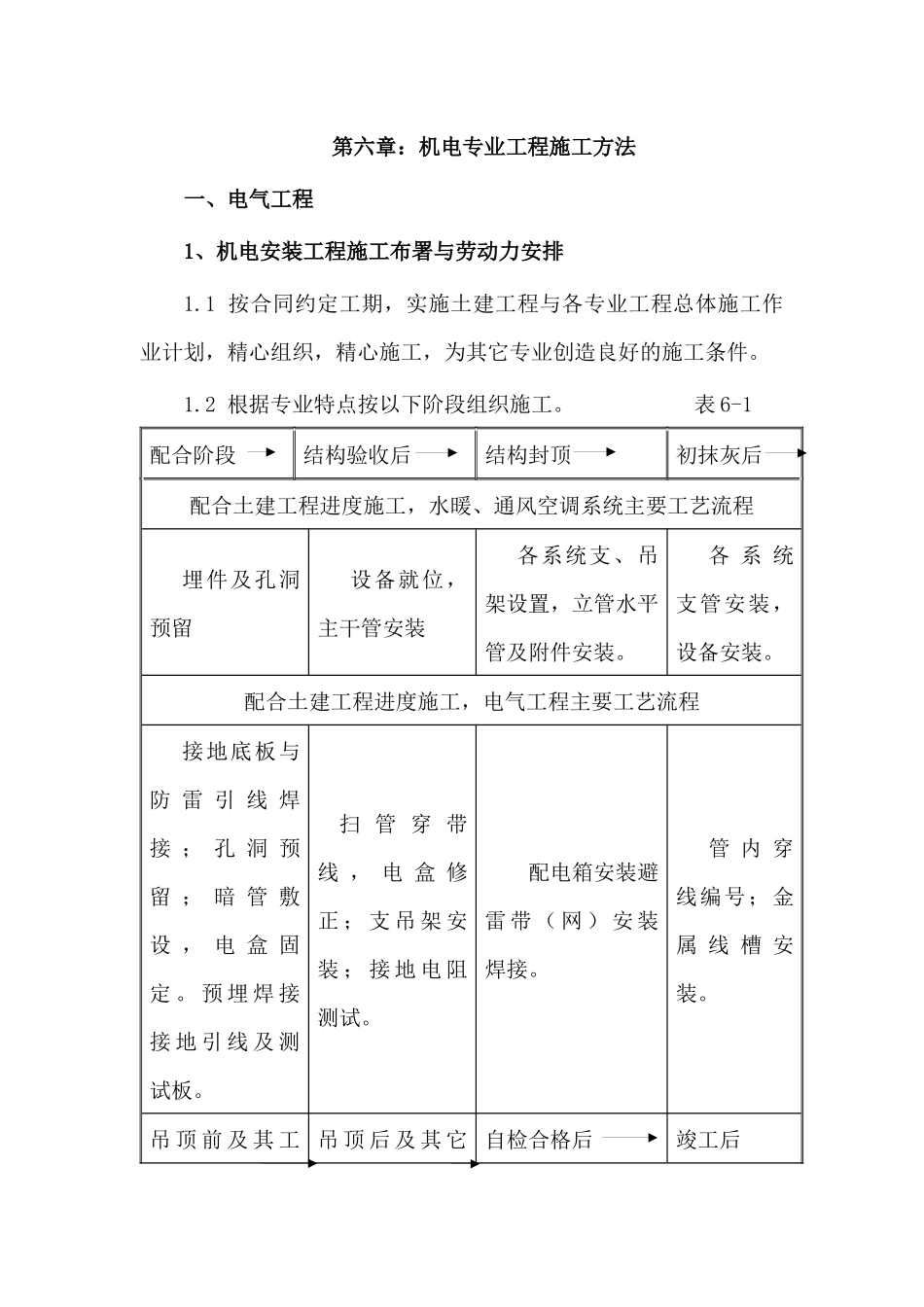

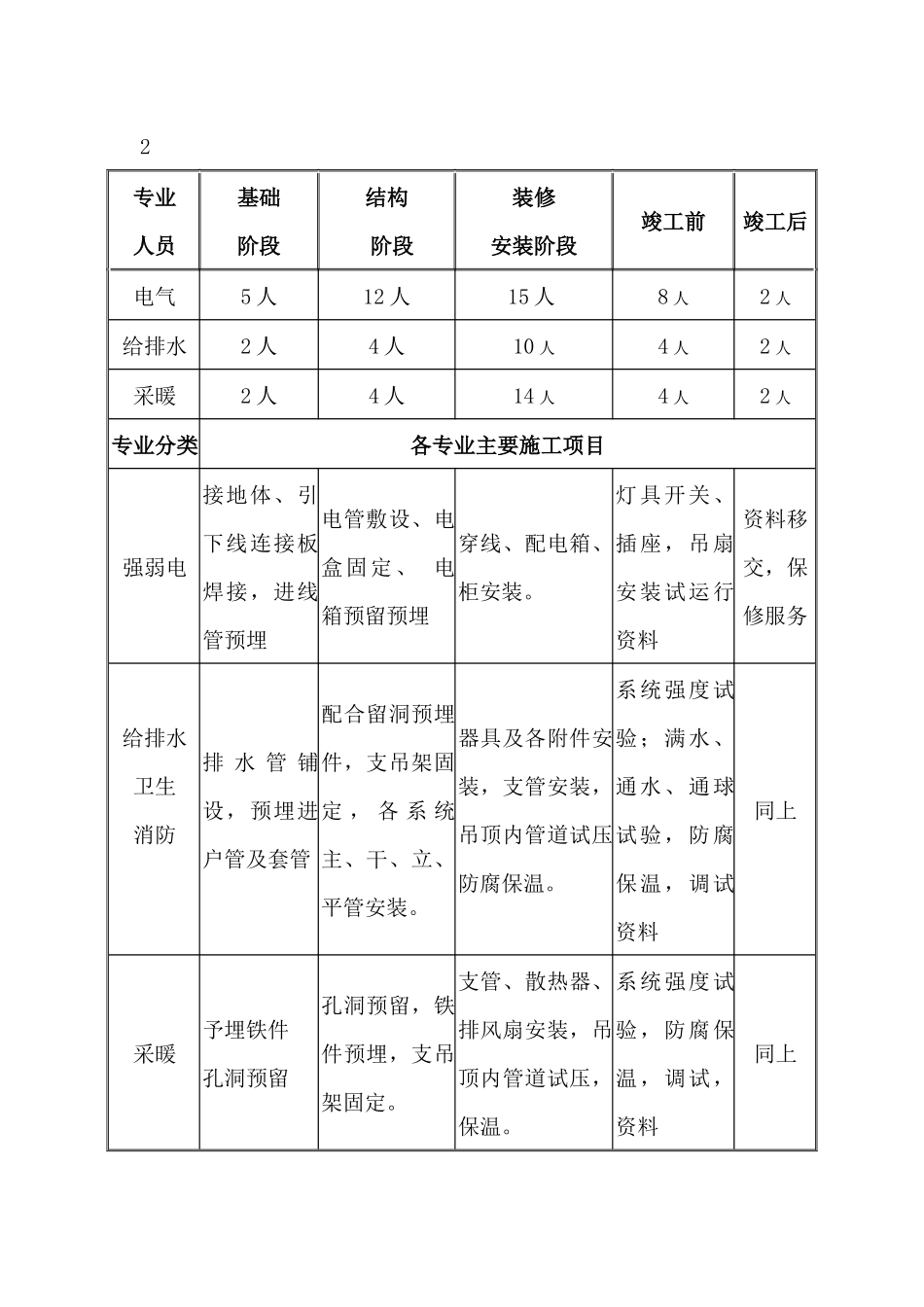

第六章:机电专业工程施工方法一、电气工程1、机电安装工程施工布署与劳动力安排 1.1 按合同约定工期,实施土建工程与各专业工程总体施工作业计划,精心组织,精心施工,为其它专业创造良好的施工条件。1.2 根据专业特点按以下阶段组织施工。 表 6-1配合阶段结构验收后结构封顶初抹灰后配合土建工程进度施工,水暖、通风空调系统主要工艺流程埋件及孔洞预留设备就位,主干管安装各系统支、吊架设置,立管水平管及附件安装。 各 系 统支管安装,设备安装。配合土建工程进度施工,电气工程主要工艺流程接地底板与防 雷 引 线 焊接 ; 孔 洞 预留 ; 暗 管 敷设 , 电 盒 固定 。 预 埋 焊 接接 地 引 线 及 测试板。扫 管 穿 带线 , 电 盒 修正 ; 支 吊 架 安装 ; 接 地 电 阻测试。配电箱安装避雷 带 ( 网 ) 安 装 焊接。管 内 穿线编号;金属 线 槽 安装。吊 顶 前 及 其 工 吊 顶 后 及 其 它 自检合格后竣工后序完工 80%后工序完工 95%后水暖、通风空调系统主要工艺流程吊 顶 内 各类 管 道 试 压 。器 具 安 装 , 管道 防 腐 , 保温。排风扇安装各 系 统 试 压 调试 填 写 系 统 试压 记 录 管 道 色标申报竣工验收按《技术资料管理规程》技术资料汇集整理成册保修、服务电气工程主要工艺流程施放缆线 , 摇 测 编号、封盖,甩金属软管。各类灯具安装,吊扇、广播、各类面板安装;缆线联接,绝缘电阻测试初调试。同上同上1.3 土建专业在施工过程中给机电专业留出科学合理的配合及施工时间,按程序施工。1.4 合格材料及成品、半成品的配套采购供应时间应满足整体施工进度安排,并留出适当储备。1.5 劳动力、技术力量的配备和人员数量符合本工程的特点需要,满足施工进度要求,并留有充足储备,以确保总工期的实现。1.6 各施工阶段专业工程劳动力需求表:(见表 6-2) 劳动力分布及各专业主要施工项目说明 表 6-2 专业 人员基础阶段结构 阶段装修安装阶段竣工前竣工后电气5 人12 人15 人8 人2 人给排水2 人4 人10 人4 人2 人采暖2 人4 人14 人4 人2 人专业分类各专业主要施工项目强弱电接地体、引下线连接板焊接,进线管预埋电管敷设、电盒固定、 电箱预留预埋穿线、配电箱、柜安装。灯具开关、 插座,吊扇安装试运行资料资料移交,保修服务给排水卫生消防排 水 管 铺设,预埋进户管及...
