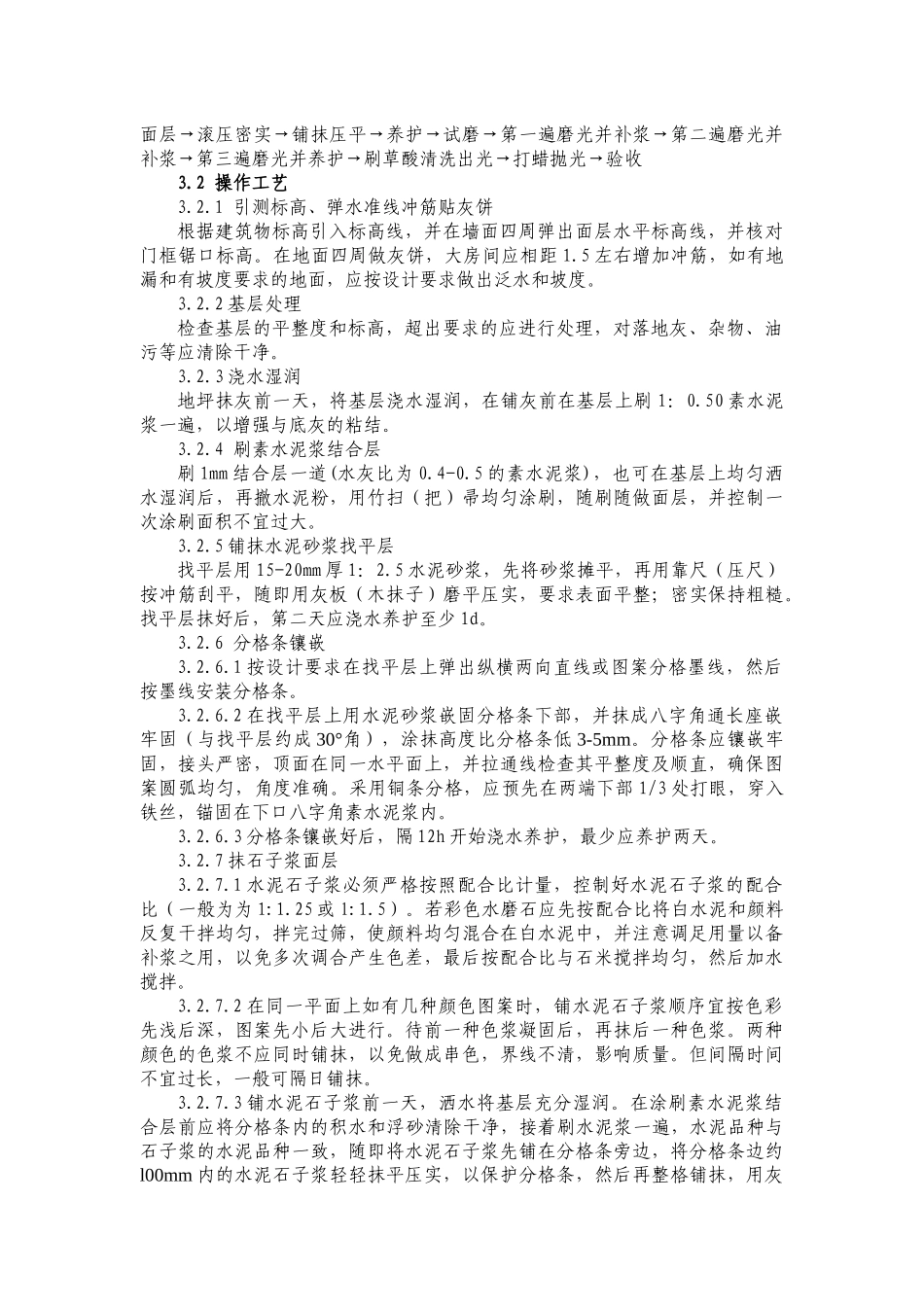

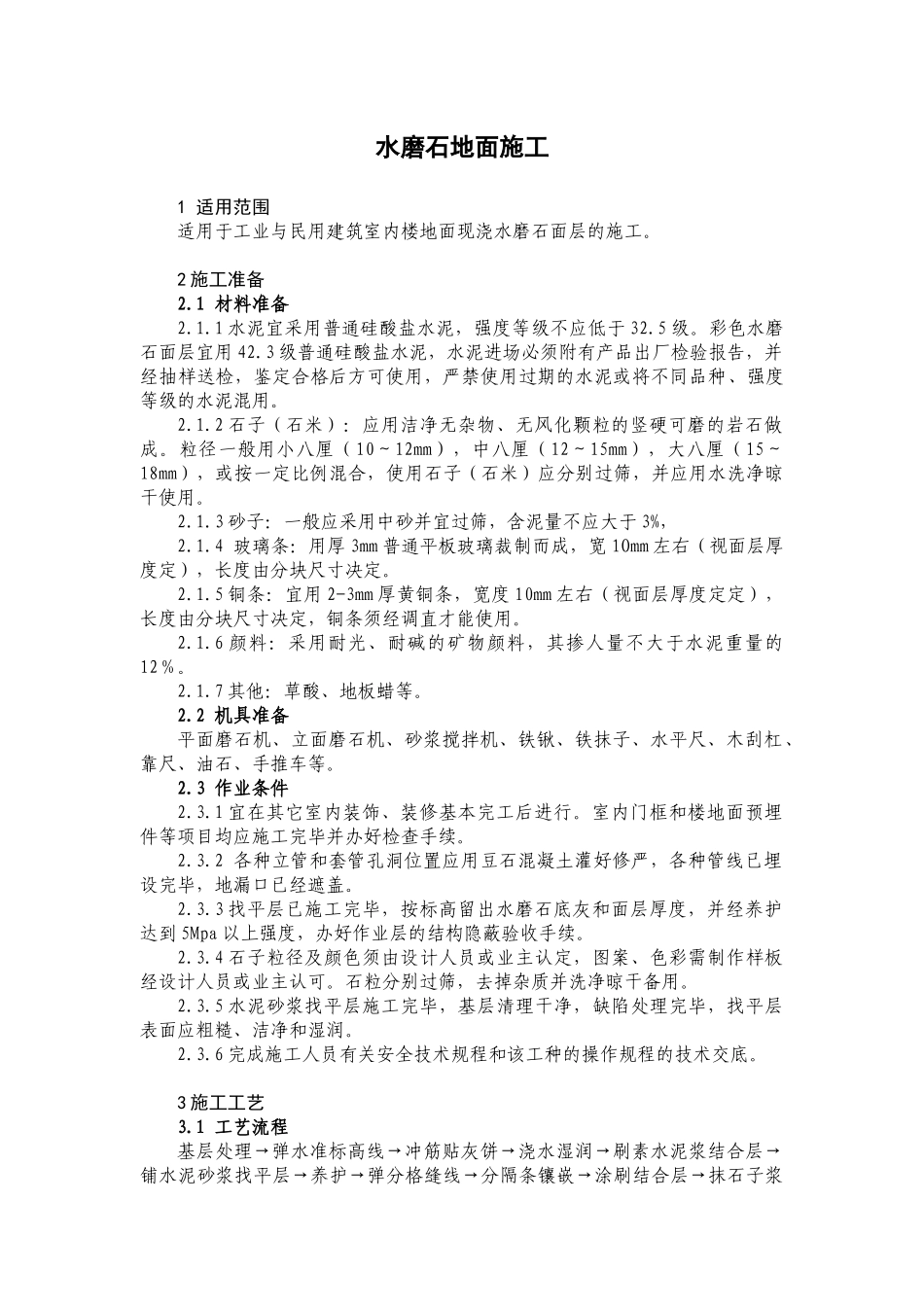

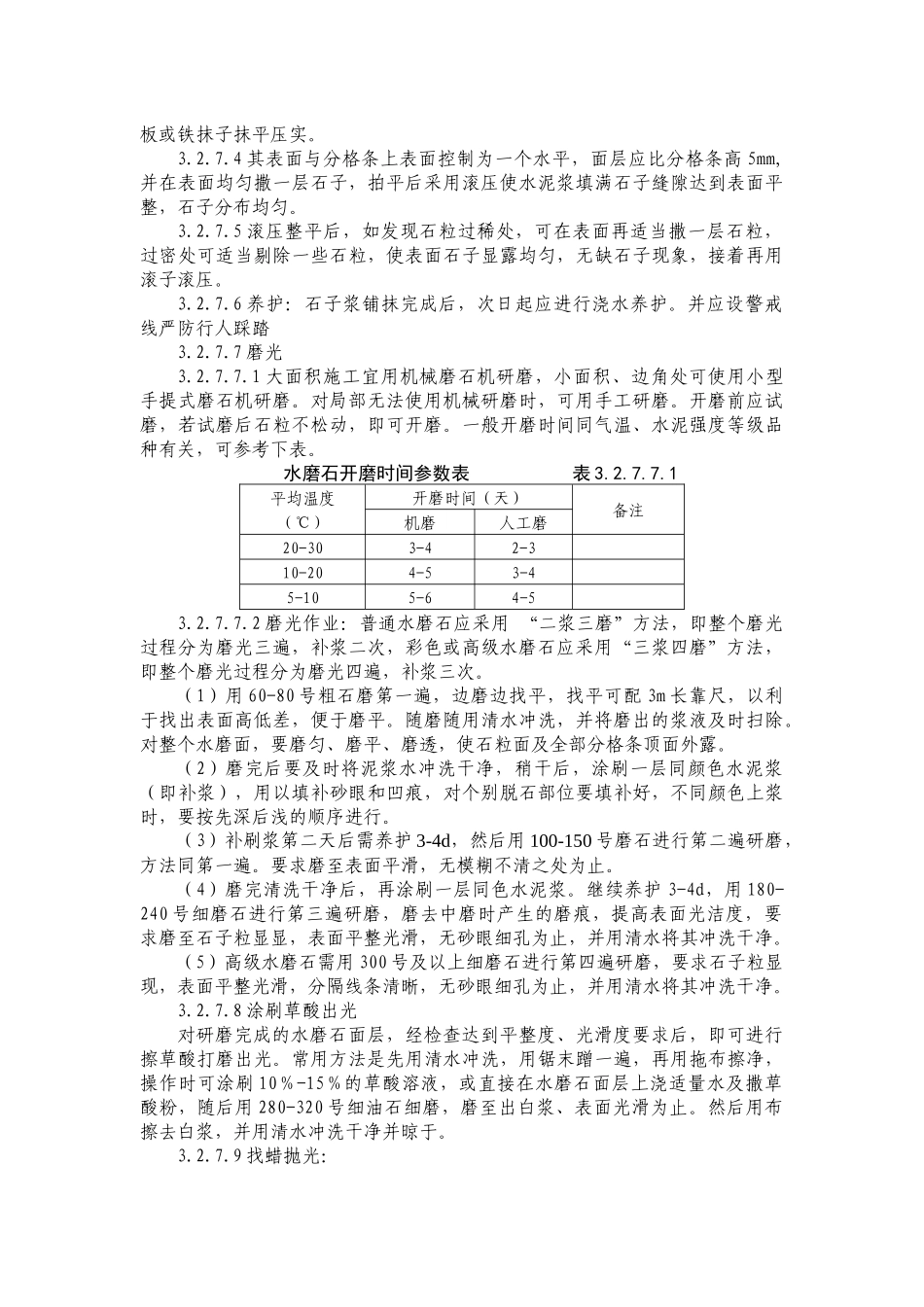

水磨石地面施工1 适用范围适用于工业与民用建筑室内楼地面现浇水磨石面层的施工。2 施工准备2.1 材料准备2.1.1 水泥宜采用普通硅酸盐水泥,强度等级不应低于 32.5 级。彩色水磨石面层宜用 42.3 级普通硅酸盐水泥,水泥进场必须附有产品出厂检验报告,并经抽样送检,鉴定合格后方可使用,严禁使用过期的水泥或将不同品种、强度等级的水泥混用。2.1.2 石子(石米):应用洁净无杂物、无风化颗粒的竖硬可磨的岩石做成。粒径一般用小八厘(10~12mm),中八厘(12~15mm),大八厘(15~18mm),或按一定比例混合,使用石子(石米)应分别过筛,并应用水洗净晾干使用。2.1.3 砂子:一般应采用中砂并宜过筛,含泥量不应大于 3%,2.1.4 玻璃条:用厚 3mm 普通平板玻璃裁制而成,宽 1Omm 左右(视面层厚度定),长度由分块尺寸决定。2.1.5 铜条:宜用 2-3mm 厚黄铜条,宽度 10mm 左右(视面层厚度定定),长度由分块尺寸决定,铜条须经调直才能使用。2.1.6 颜料:采用耐光、耐碱的矿物颜料,其掺人量不大于水泥重量的12%。2.1.7 其他:草酸、地板蜡等。2.2 机具准备平面磨石机、立面磨石机、砂浆搅拌机、铁锹、铁抹子、水平尺、木刮杠、靠尺、油石、手推车等。2.3 作业条件2.3.1 宜在其它室内装饰、装修基本完工后进行。室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。2.3.2 各种立管和套管孔洞位置应用豆石混凝土灌好修严,各种管线已埋设完毕,地漏口已经遮盖。2.3.3 找平层已施工完毕,按标高留出水磨石底灰和面层厚度,并经养护达到 5Mpa 以上强度,办好作业层的结构隐蔽验收手续。2.3.4 石子粒径及颜色须由设计人员或业主认定,图案、色彩需制作样板经设计人员或业主认可。石粒分别过筛,去掉杂质并洗净晾干备用。2.3.5 水泥砂浆找平层施工完毕,基层清理干净,缺陷处理完毕,找平层表面应粗糙、洁净和湿润。2.3.6 完成施工人员有关安全技术规程和该工种的操作规程的技术交底。3 施工工艺3.1 工艺流程基层处理→弹水准标高线→冲筋贴灰饼→浇水湿润→刷素水泥浆结合层→铺水泥砂浆找平层→养护→弹分格缝线→分隔条镶嵌→涂刷结合层→抹石子浆面层→滚压密实→铺抹压平→养护→试磨→第一遍磨光并补浆→第二遍磨光并补浆→第三遍磨光并养护→刷草酸清洗出光→打蜡抛光→验收3.2 操作工艺3.2.1 引测标高、弹水准线冲筋贴灰饼根据建筑物标高引入标高线,并在墙面四周弹出面层水平标高线,并核对门框...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

书海行舟+ 关注
实名认证
内容提供者

热爱教学事业,对互联网知识分享很感兴趣

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
