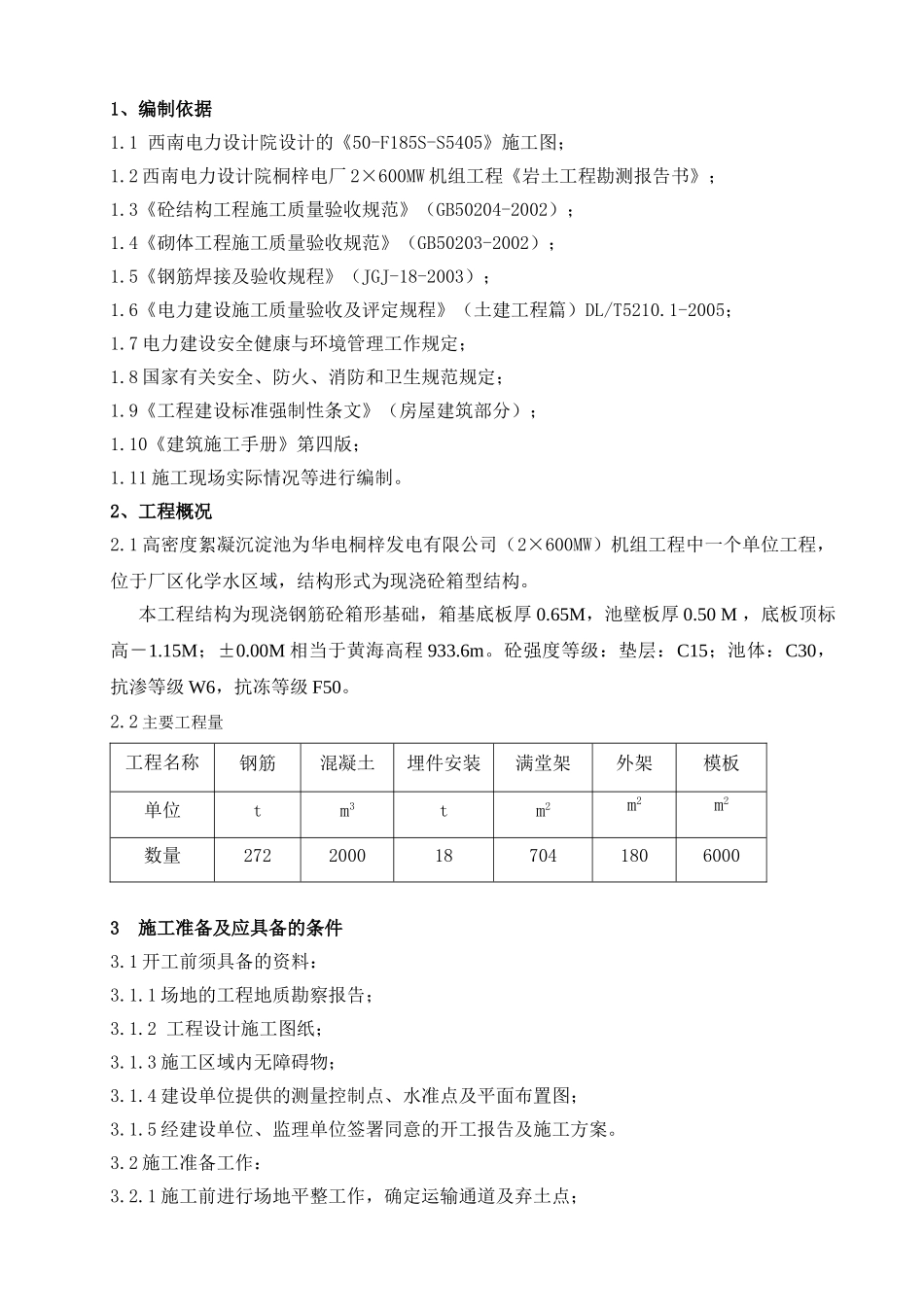

1、编制依据1
1 西南电力设计院设计的《50-F185S-S5405》施工图;1
2 西南电力设计院桐梓电厂 2×600MW 机组工程《岩土工程勘测报告书》;1
3《砼结构工程施工质量验收规范》(GB50204-2002);1
4《砌体工程施工质量验收规范》(GB50203-2002);1
5《钢筋焊接及验收规程》(JGJ-18-2003);1
6《电力建设施工质量验收及评定规程》(土建工程篇)DL/T5210
1-2005;1
7 电力建设安全健康与环境管理工作规定;1
8 国家有关安全、防火、消防和卫生规范规定;1
9《工程建设标准强制性条文》(房屋建筑部分);1
10《建筑施工手册》第四版;1
11 施工现场实际情况等进行编制
2、工程概况2
1 高密度絮凝沉淀池为华电桐梓发电有限公司(2×600MW)机组工程中一个单位工程,位于厂区化学水区域,结构形式为现浇砼箱型结构
本工程结构为现浇钢筋砼箱形基础,箱基底板厚 0
65M,池壁板厚 0
50 M ,底板顶标高-1
15M;±0
00M 相当于黄海高程 933
砼强度等级:垫层:C15;池体:C30,抗渗等级 W6,抗冻等级 F50

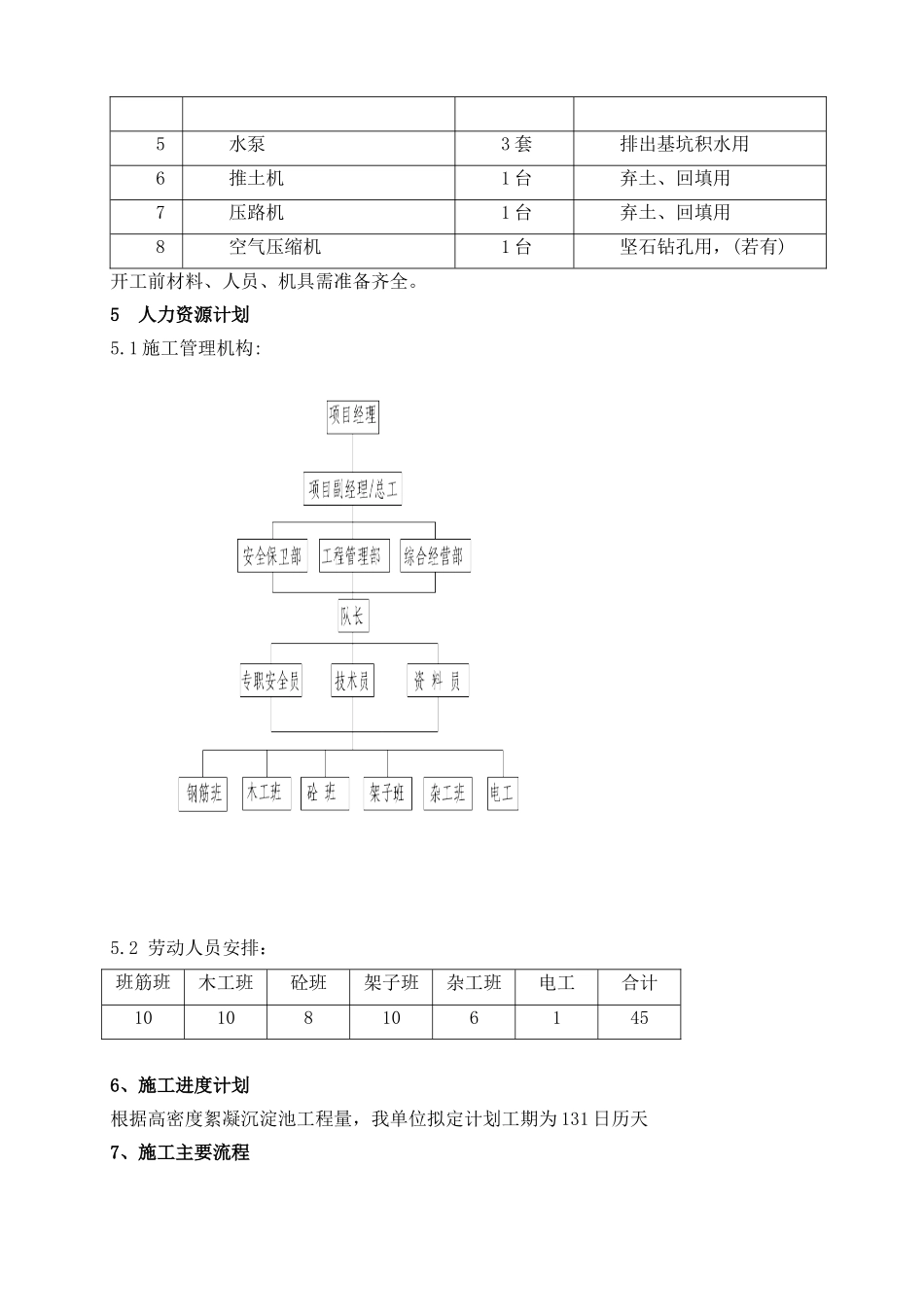

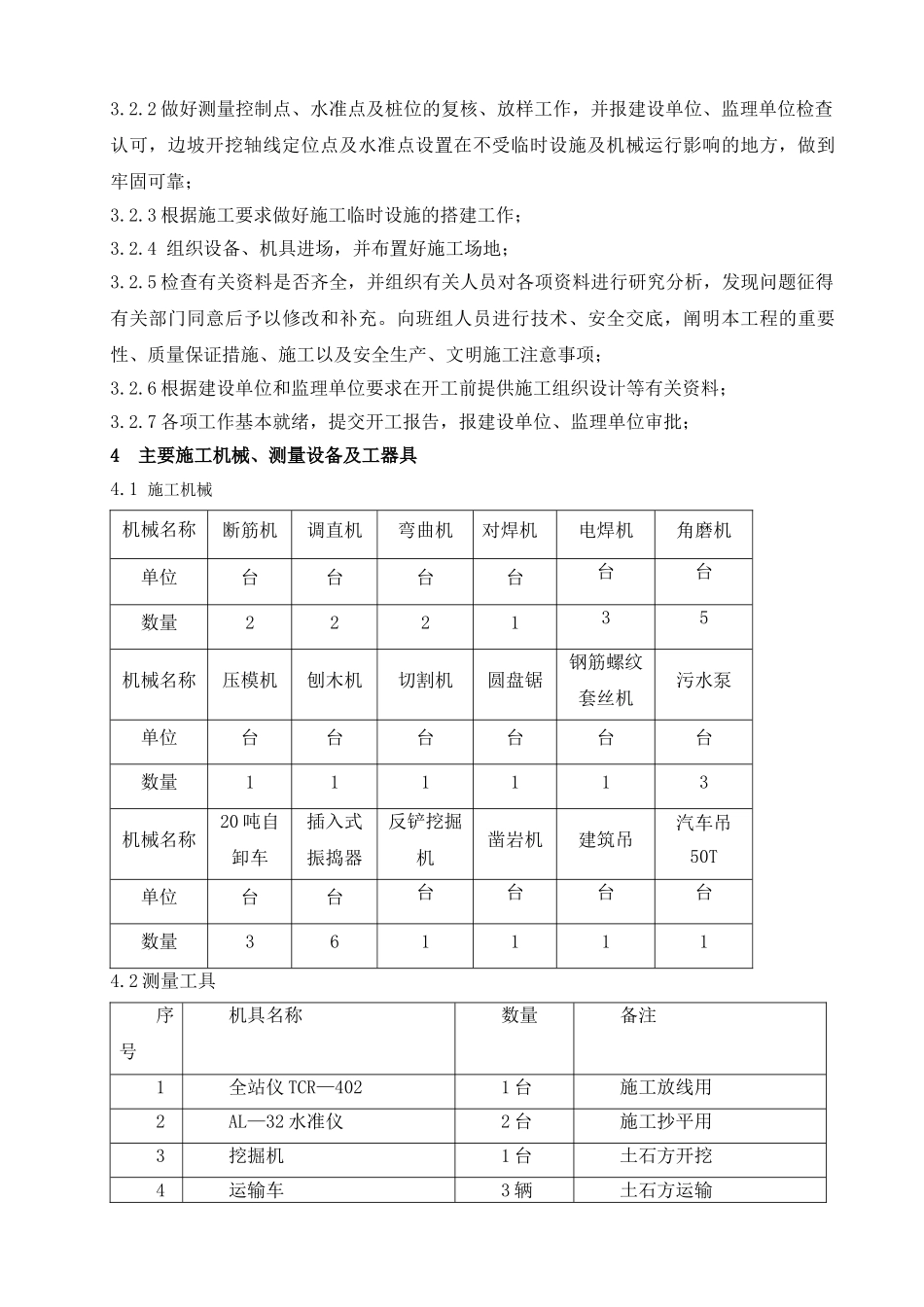

2 主要工程量工程名称钢筋混凝土埋件安装满堂架外架模板单位tm3tm2m2m2数量27220001870418060003 施工准备及应具备的条件3
1 开工前须具备的资料:3
1 场地的工程地质勘察报告;3
2 工程设计施工图纸;3
3 施工区域内无障碍物;3
4 建设单位提供的测量控制点、水准点及平面布置图;3
5 经建设单位、监理单位签署同意的开工报告及施工方案
2 施工准备工作:3
1 施工前进行场地平整工作,确定运输通道及弃土点;3
2 做好测量控制点、水准点及桩位的复核、放样工作,并报建设单位、监理单位检查认可,边坡开挖轴线定位点及
