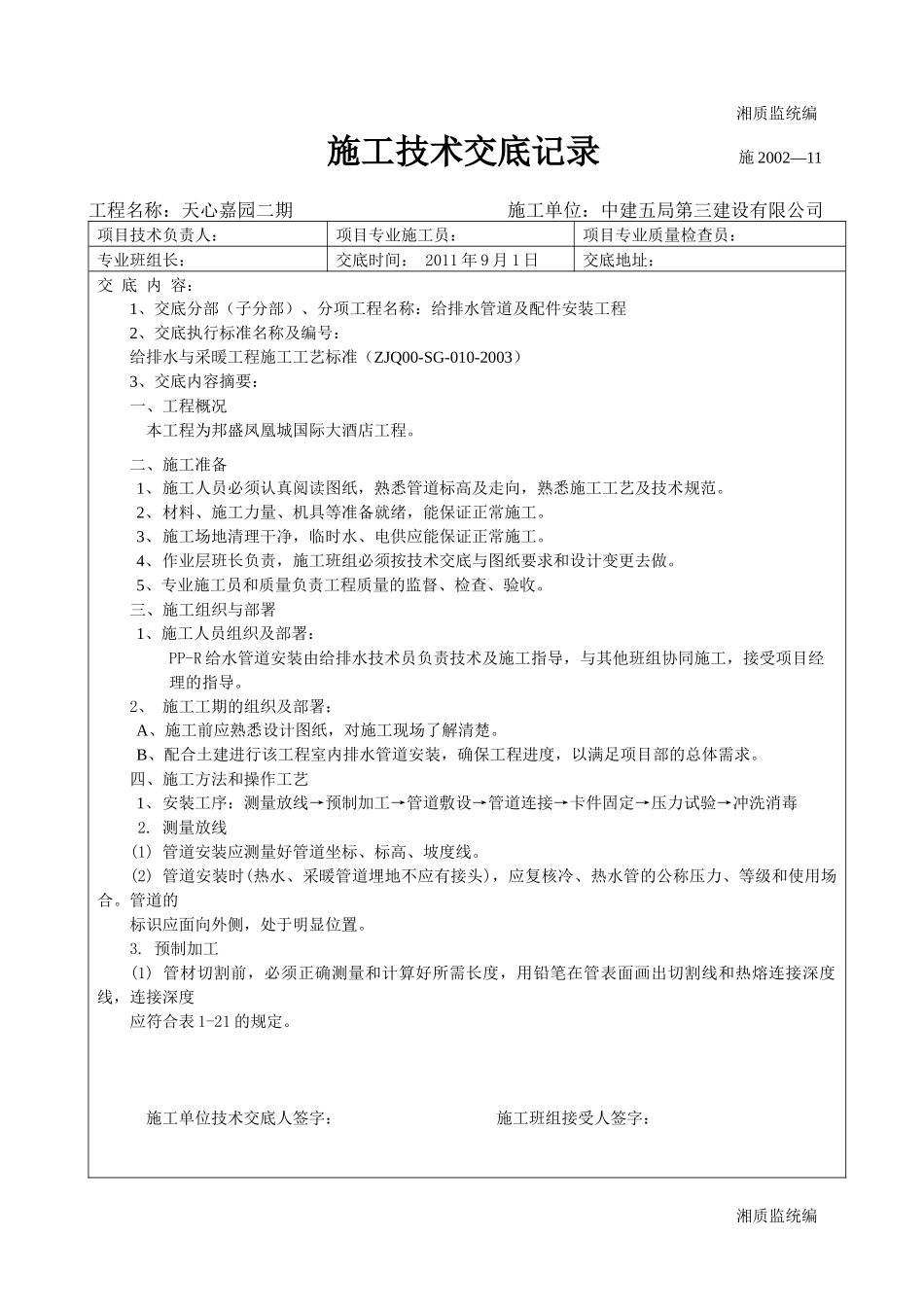

湘质监统编施工技术交底记录 施 2002—11工程名称:天心嘉园二期 施工单位:中建五局第三建设有限公司 项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间: 2011 年 9 月 1 日交底地址:交 底 内 容:1、交底分部(子分部)、分项工程名称:给排水管道及配件安装工程2、交底执行标准名称及编号:给排水与采暖工程施工工艺标准(ZJQ00-SG-010-2003)3、交底内容摘要:一、工程概况 本工程为邦盛凤凰城国际大酒店工程
二、施工准备1、施工人员必须认真阅读图纸,熟悉管道标高及走向,熟悉施工工艺及技术规范
2、材料、施工力量、机具等准备就绪,能保证正常施工
3、施工场地清理干净,临时水、电供应能保证正常施工
4、作业层班长负责,施工班组必须按技术交底与图纸要求和设计变更去做
5、专业施工员和质量负责工程质量的监督、检查、验收
三、施工组织与部署1、施工人员组织及部署:PP-R 给水管道安装由给排水技术员负责技术及施工指导,与其他班组协同施工,接受项目经理的指导
2、 施工工期的组织及部署:A、施工前应熟悉设计图纸,对施工现场了解清楚
B、配合土建进行该工程室内排水管道安装,确保工程进度,以满足项目部的总体需求
四、施工方法和操作工艺1、安装工序:测量放线→预制加工→管道敷设→管道连接→卡件固定→压力试验→冲洗消毒2
测量放线(1) 管道安装应测量好管道坐标、标高、坡度线
(2) 管道安装时(热水、采暖管道埋地不应有接头),应复核冷、热水管的公称压力、等级和使用场合
管道的标识应面向外侧,处于明显位置

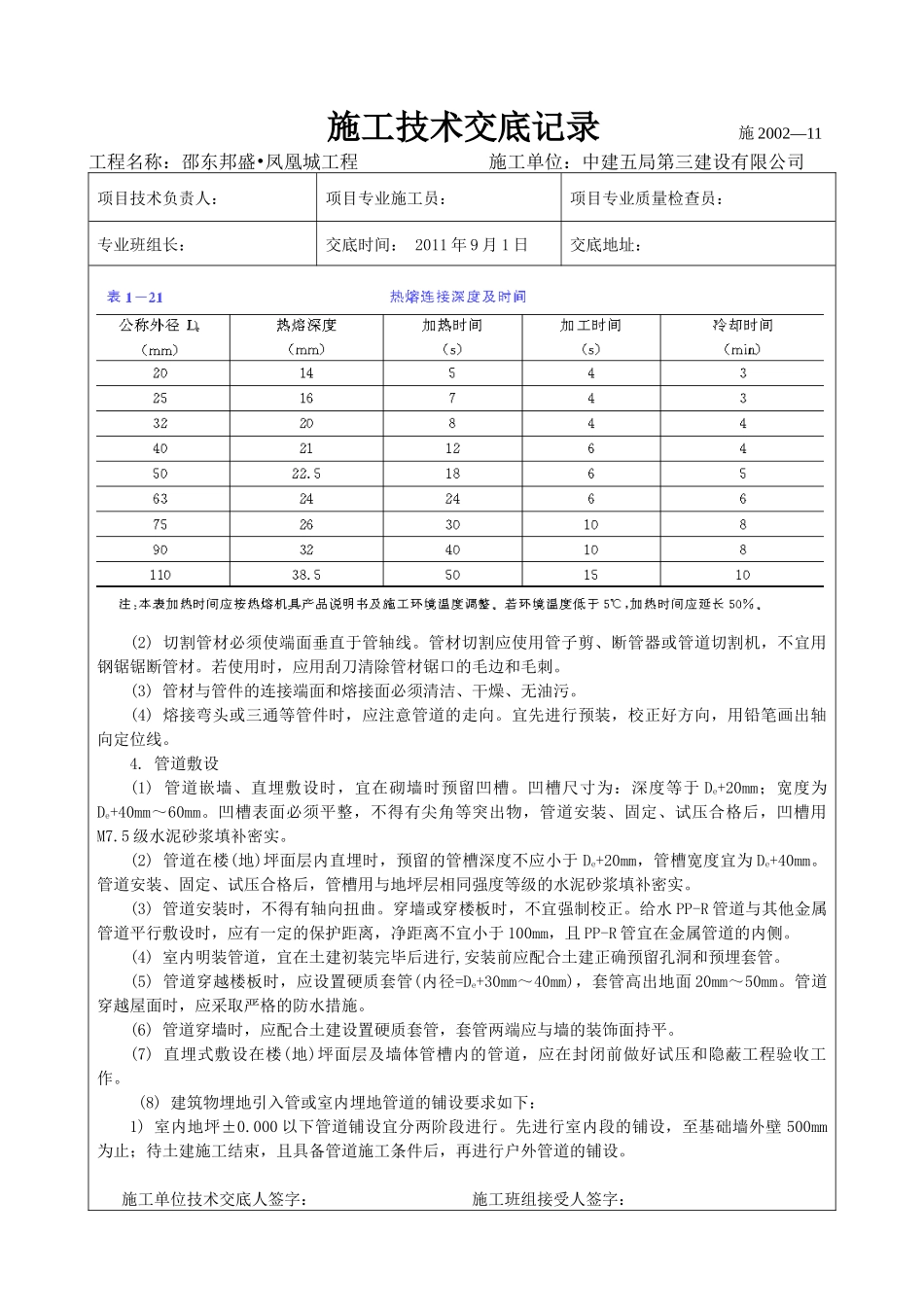

预制加工(1) 管材切割前,必须正确测量和计算好所需长度,用铅笔在管表面画出切割线和热熔连接深度线,连接深度应符合表 1-21 的规定
施工单位技术交底人签字: 施工班组接受人签字:湘质监统编施工技术交底记录 施 2002—11工程名称:
