15万吨水厂安装工程施工组织设计方案VIP免费

15万吨水厂安装工程施工组织设计方案_第1页
1/60
15万吨水厂安装工程施工组织设计方案_第2页
2/60
15万吨水厂安装工程施工组织设计方案_第3页
3/60

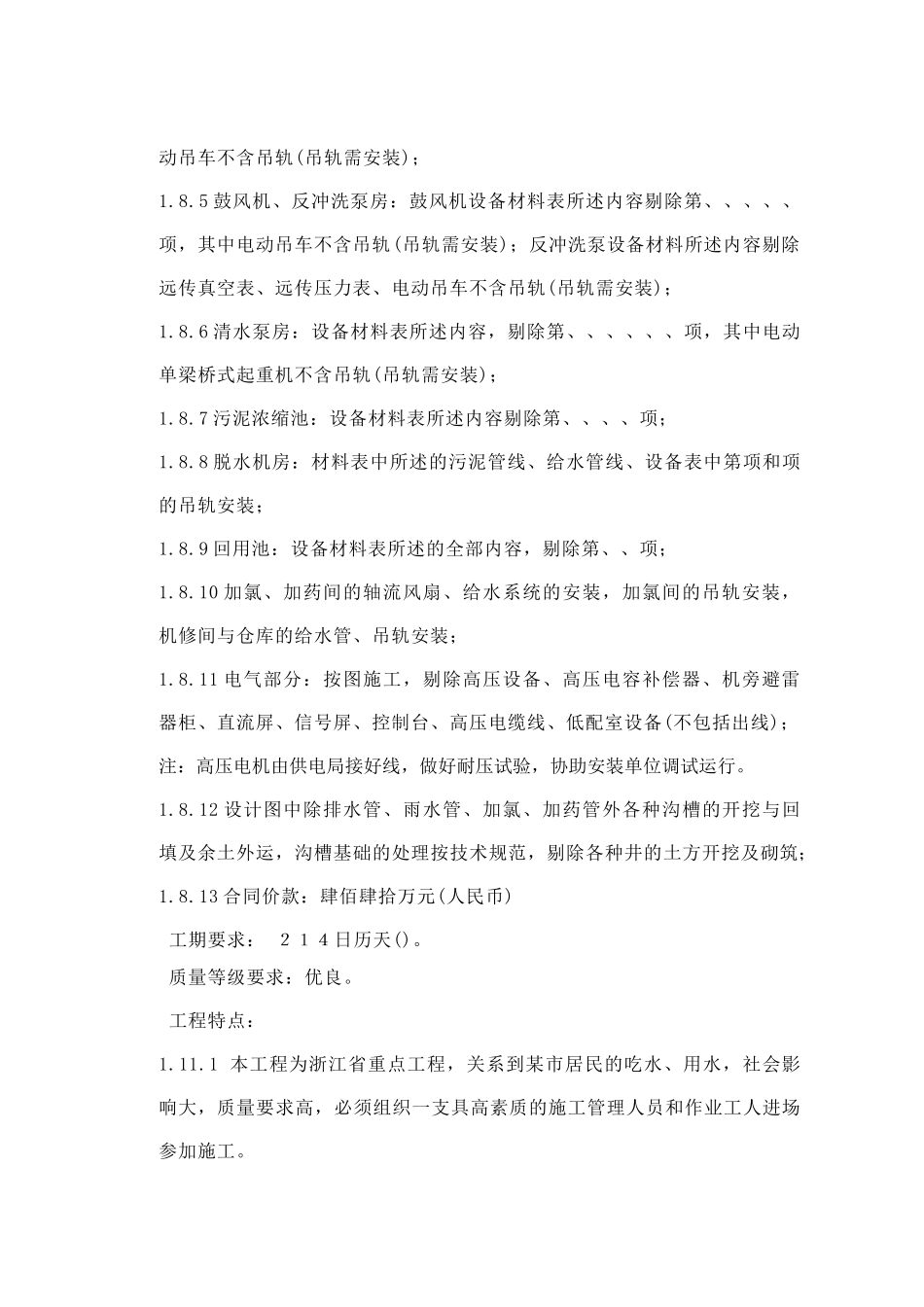

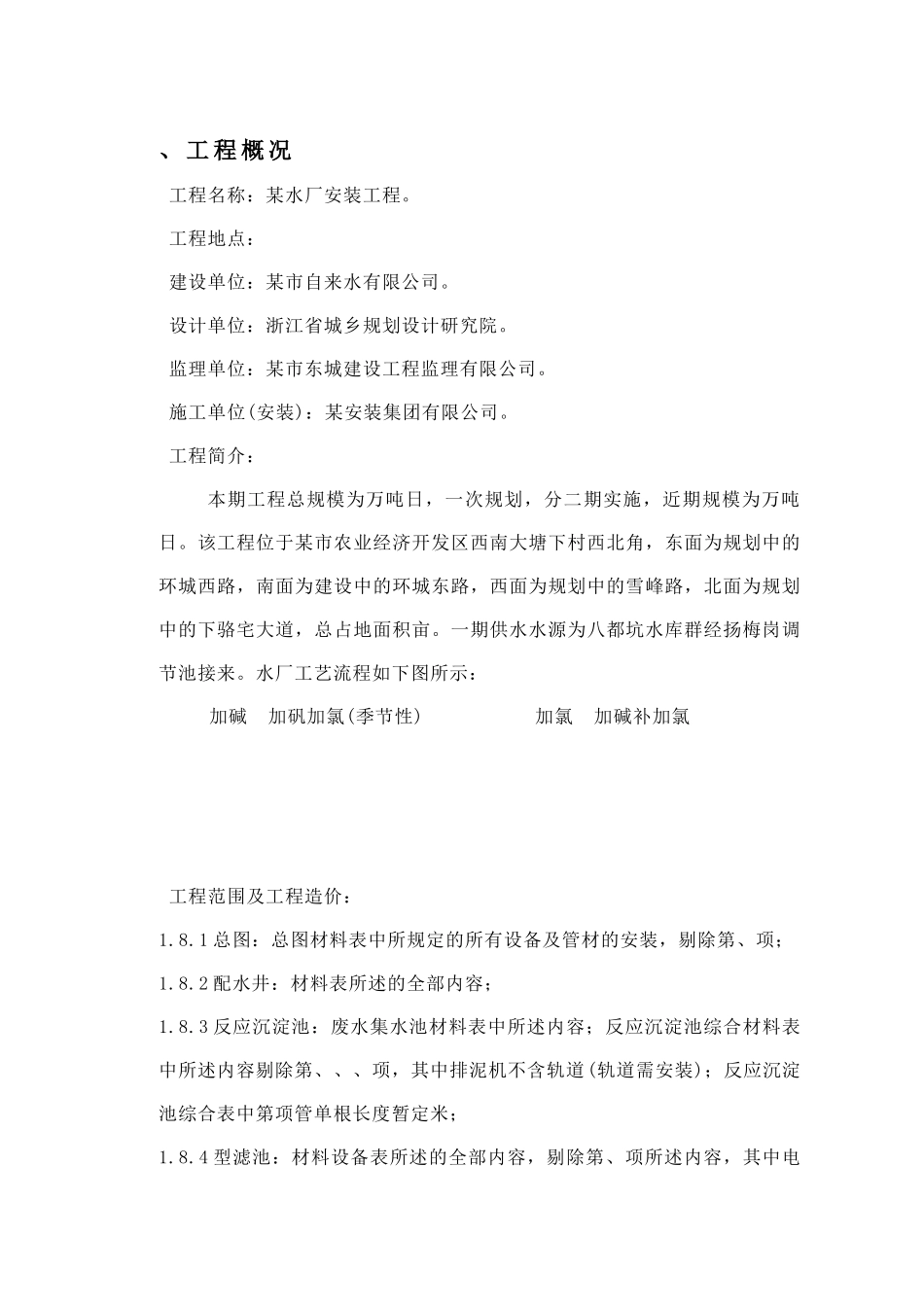

、 工 程 概 况 工程名称:某水厂安装工程。 工程地点: 建设单位:某市自来水有限公司。 设计单位:浙江省城乡规划设计研究院。 监理单位:某市东城建设工程监理有限公司。 施工单位(安装):某安装集团有限公司。 工程简介:本期工程总规模为万吨日,一次规划,分二期实施,近期规模为万吨日。该工程位于某市农业经济开发区西南大塘下村西北角,东面为规划中的环城西路,南面为建设中的环城东路,西面为规划中的雪峰路,北面为规划中的下骆宅大道,总占地面积亩。一期供水水源为八都坑水库群经扬梅岗调节池接来。水厂工艺流程如下图所示: 加碱 加矾加氯(季节性) 加氯 加碱补加氯 工程范围及工程造价:1.8.1 总图:总图材料表中所规定的所有设备及管材的安装,剔除第、项;1.8.2 配水井:材料表所述的全部内容;1.8.3 反应沉淀池:废水集水池材料表中所述内容;反应沉淀池综合材料表中所述内容剔除第、、、项,其中排泥机不含轨道(轨道需安装);反应沉淀池综合表中第项管单根长度暂定米;1.8.4 型滤池:材料设备表所述的全部内容,剔除第、项所述内容,其中电动吊车不含吊轨(吊轨需安装);1.8.5 鼓风机、反冲洗泵房:鼓风机设备材料表所述内容剔除第、、、、、项,其中电动吊车不含吊轨(吊轨需安装);反冲洗泵设备材料所述内容剔除远传真空表、远传压力表、电动吊车不含吊轨(吊轨需安装);1.8.6 清水泵房:设备材料表所述内容,剔除第、、、、、、项,其中电动单梁桥式起重机不含吊轨(吊轨需安装);1.8.7 污泥浓缩池:设备材料表所述内容剔除第、、、、项;1.8.8 脱水机房:材料表中所述的污泥管线、给水管线、设备表中第项和项的吊轨安装;1.8.9 回用池:设备材料表所述的全部内容,剔除第、、项;1.8.10 加氯、加药间的轴流风扇、给水系统的安装,加氯间的吊轨安装,机修间与仓库的给水管、吊轨安装;1.8.11 电气部分:按图施工,剔除高压设备、高压电容补偿器、机旁避雷器柜、直流屏、信号屏、控制台、高压电缆线、低配室设备(不包括出线);注:高压电机由供电局接好线,做好耐压试验,协助安装单位调试运行。1.8.12 设计图中除排水管、雨水管、加氯、加药管外各种沟槽的开挖与回填及余土外运,沟槽基础的处理按技术规范,剔除各种井的土方开挖及砌筑;1.8.13 合同价款:肆佰肆拾万元(人民币) 工期要求: 214日历天()。 质量等级要求:优良。 工程特点:1.11.1 本工程为浙江省重点工程,关系到某市居民的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

15万吨水厂安装工程施工组织设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
