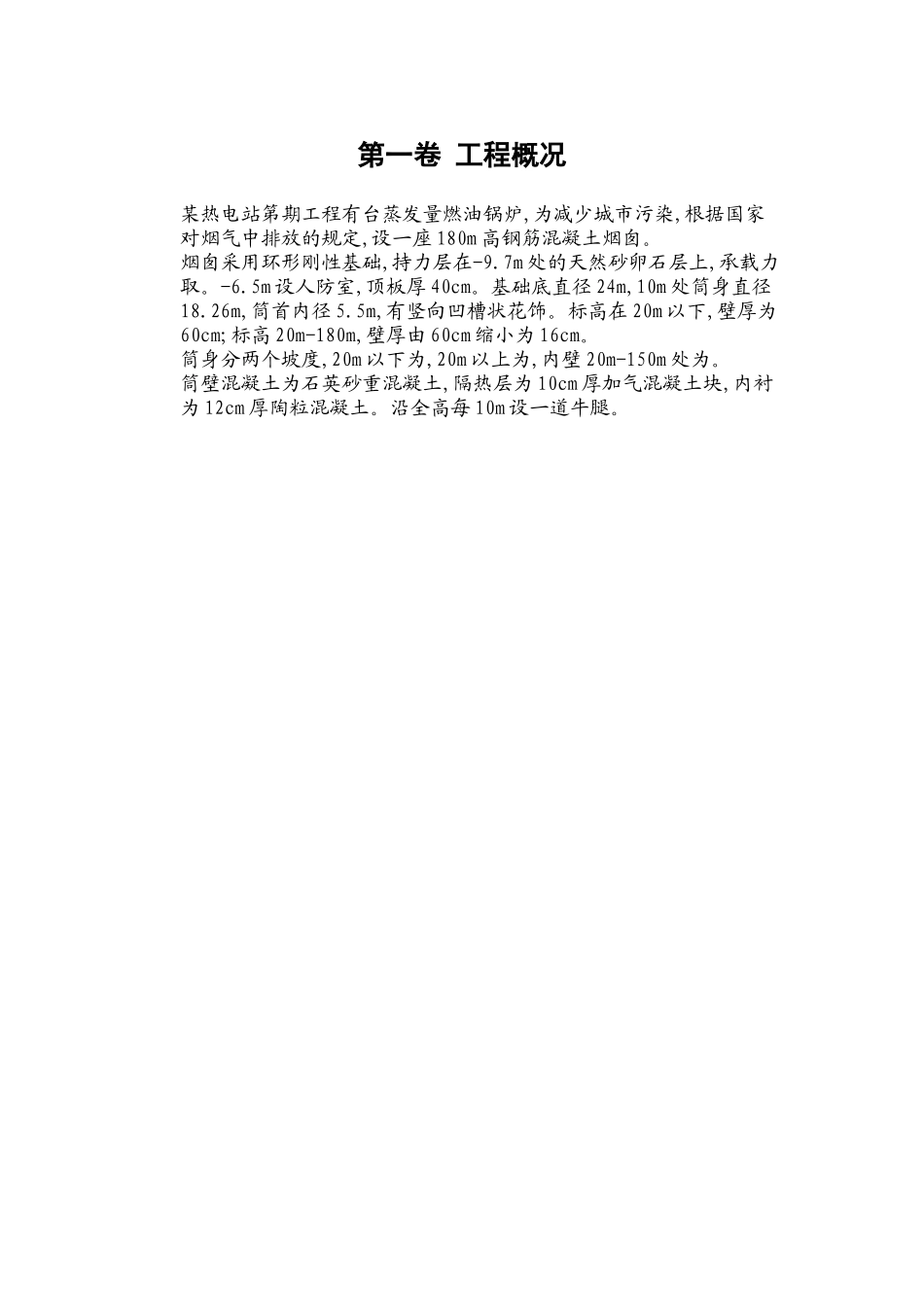

滑动模板烟囱工程编制日期:年月日编制单位:目录第一卷 工程概况某热电站第期工程有台蒸发量燃油锅炉,为减少城市污染,根据国家对烟气中排放的规定,设一座 180m 高钢筋混凝土烟囱
烟囱采用环形刚性基础,持力层在-9
7m 处的天然砂卵石层上,承载力取
5m 设人防室,顶板厚 40cm
基础底直径 24m,10m 处筒身直径18
26m,筒首内径 5
5m,有竖向凹槽状花饰
标高在 20m 以下,壁厚为60cm;标高 20m-180m,壁厚由 60cm 缩小为 16cm
筒身分两个坡度,20m 以下为,20m 以上为,内壁 20m-150m 处为
筒壁混凝土为石英砂重混凝土,隔热层为 10cm 厚加气混凝土块,内衬为 12cm 厚陶粒混凝土
沿全高每 10m 设一道牛腿
第二卷 施工部署施工部署根据施工环境、设备情况、劳动力的技术能力作以下安排
一、工期安排基础挖土到混凝土浇筑、回填土完毕共个工作日
4m 为,5
4m 滑升到 180m 为
二、工序安排全套滑模装置包括操作平台、模板、千斤顶与支承杆
为适应构筑物结构尺寸变化,计划进行三次组模
第一次平台组装的标高(指辐射梁上翼缘)为 7
5m,混凝土筒壁的标高为 6m;第二次改装平台标高为20
65m,混凝土停歇在 19
5m 圈梁下平;第三次改装平台标高为107
7m,混凝土停歇在 107m
第三卷 施工进度施工进度的快慢,取决于能否保证连续施工,针对具体情况应采取以下措施
()保证用电,除外部供电外,自设发电机一台
()坚持小到中雨、风力小于级时施工作业不停
()组织专门的排除施工障碍小组,解决临时遇到的问题,同时负责对悬索拉杆、上下钢圈、斜撑、护身栏、活动围圈及吊挂脚手板等维修及中间拆改工作
准备工作小组要根据方案计划,插入各项工作,为整体顺利连续滑升施工创造条件
()中间平台的改装工作必须按统一安
