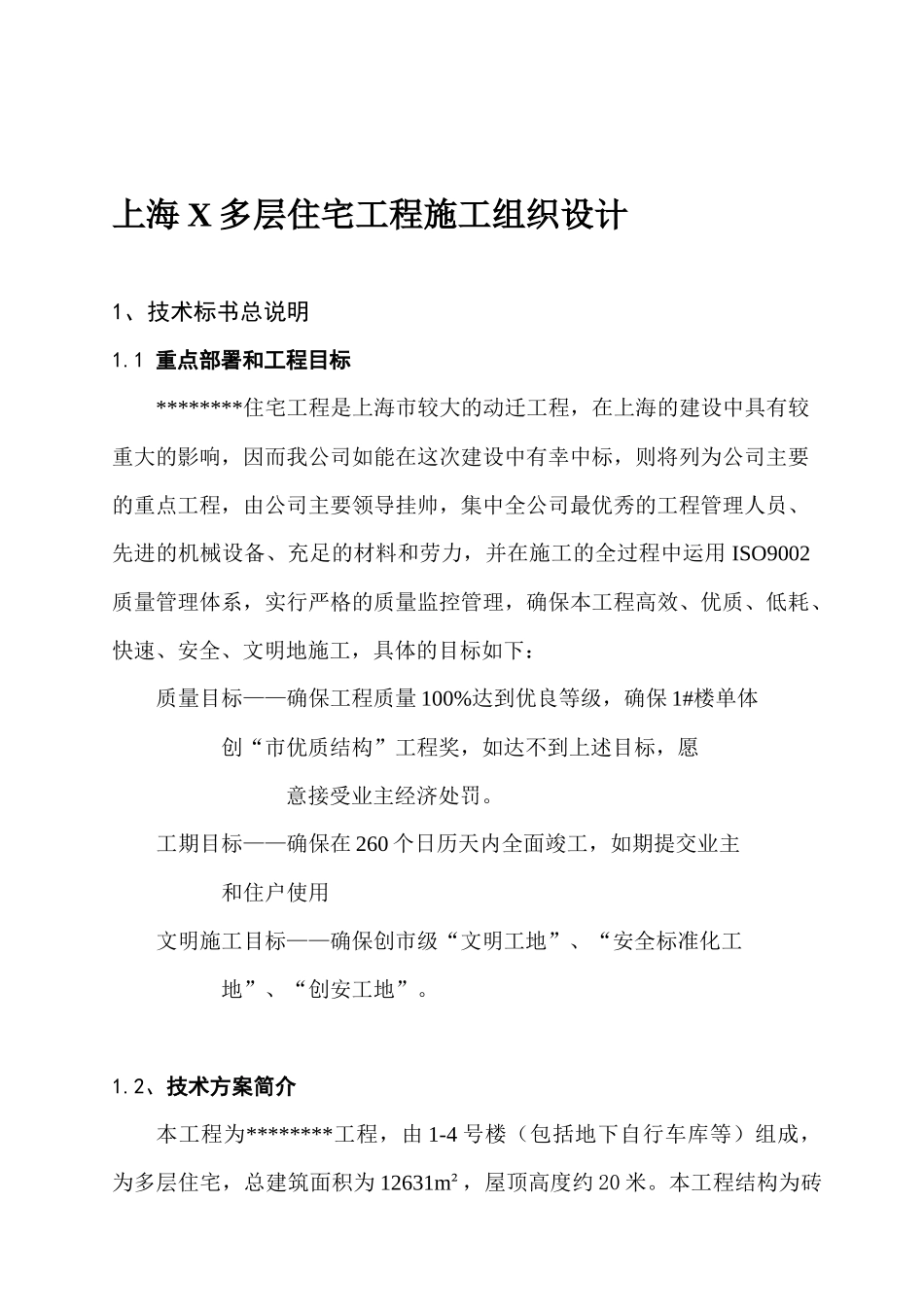

上海 X 多层住宅工程施工组织设计1、技术标书总说明1
1 重点部署和工程目标********住宅工程是上海市较大的动迁工程,在上海的建设中具有较重大的影响,因而我公司如能在这次建设中有幸中标,则将列为公司主要的重点工程,由公司主要领导挂帅,集中全公司最优秀的工程管理人员、先进的机械设备、充足的材料和劳力,并在施工的全过程中运用 ISO9002质量管理体系,实行严格的质量监控管理,确保本工程高效、优质、低耗、快速、安全、文明地施工,具体的目标如下:质量目标——确保工程质量 100%达到优良等级,确保 1#楼单体 创“市优质结构”工程奖,如达不到上述目标,愿意接受业主经济处罚
工期目标——确保在 260 个日历天内全面竣工,如期提交业主 和住户使用文明施工目标——确保创市级“文明工地”、“安全标准化工 地”、“创安工地”
2、技术方案简介本工程为********工程,由 1-4 号楼(包括地下自行车库等)组成,为多层住宅,总建筑面积为 12631m²,屋顶高度约 20 米
本工程结构为砖混体系

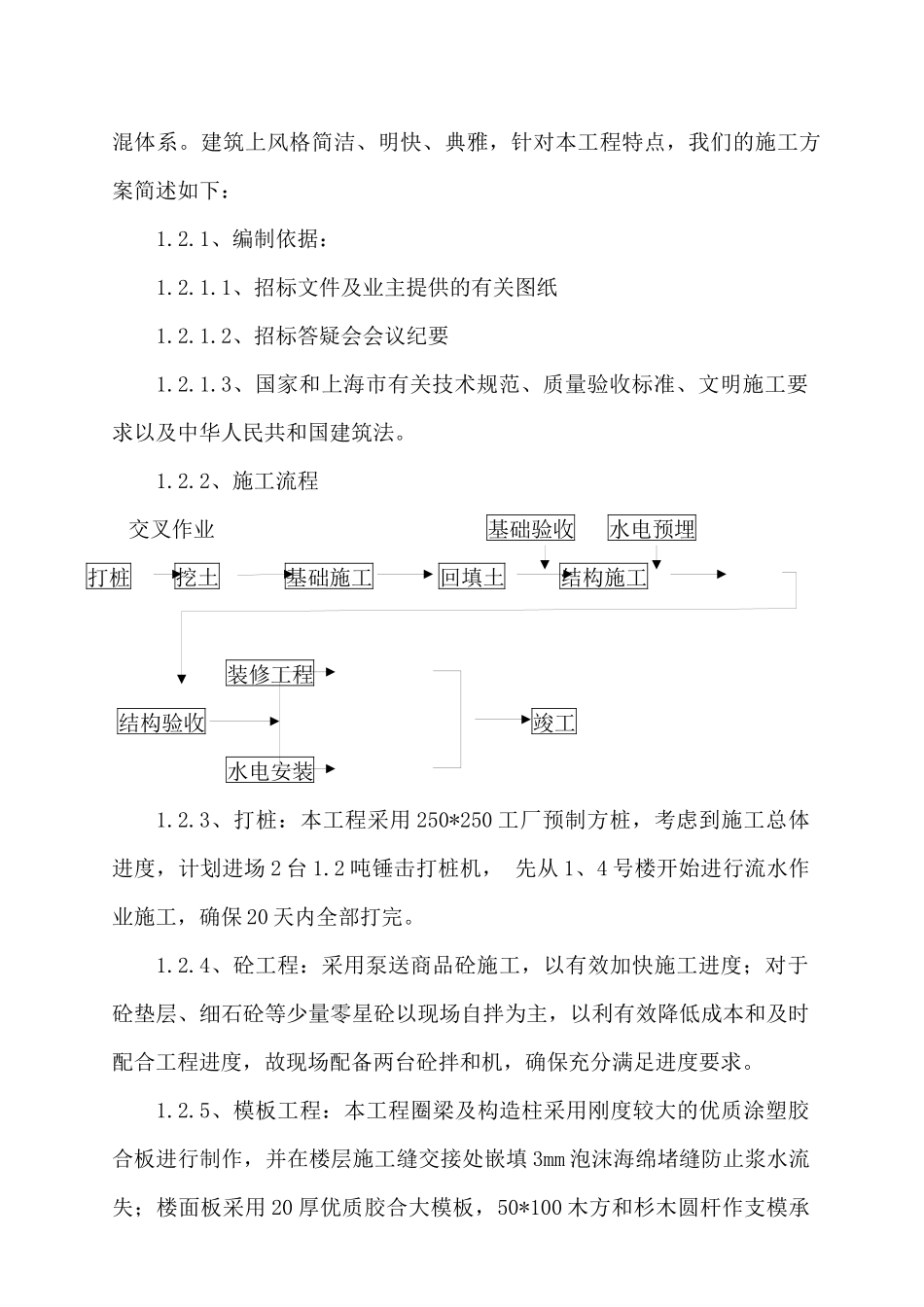

建筑上风格简洁、明快、典雅,针对本工程特点,我们的施工方案简述如下:1
1、编制依据:1
1、招标文件及业主提供的有关图纸1
2、招标答疑会会议纪要1
3、国家和上海市有关技术规范、质量验收标准、文明施工要求以及中华人民共和国建筑法
2、施工流程 交叉作业 基础验收 水电预埋 打桩 挖土 基础施工 回填土 结构施工 装修工程 结构验收 竣工 水电安装 1
3、打桩:本工程采用 250*250 工厂预制方桩,考虑到施工总体进度,计划进场 2 台 1
2 吨锤击打桩机, 先从 1、4 号楼开始进行流水作业施工,确保 20 天内全部打完
4、砼工程:采用泵送商品砼施工,以有效加快施工进度;对于砼垫层、细石砼等少量零星砼以现场自拌为主,以利有
