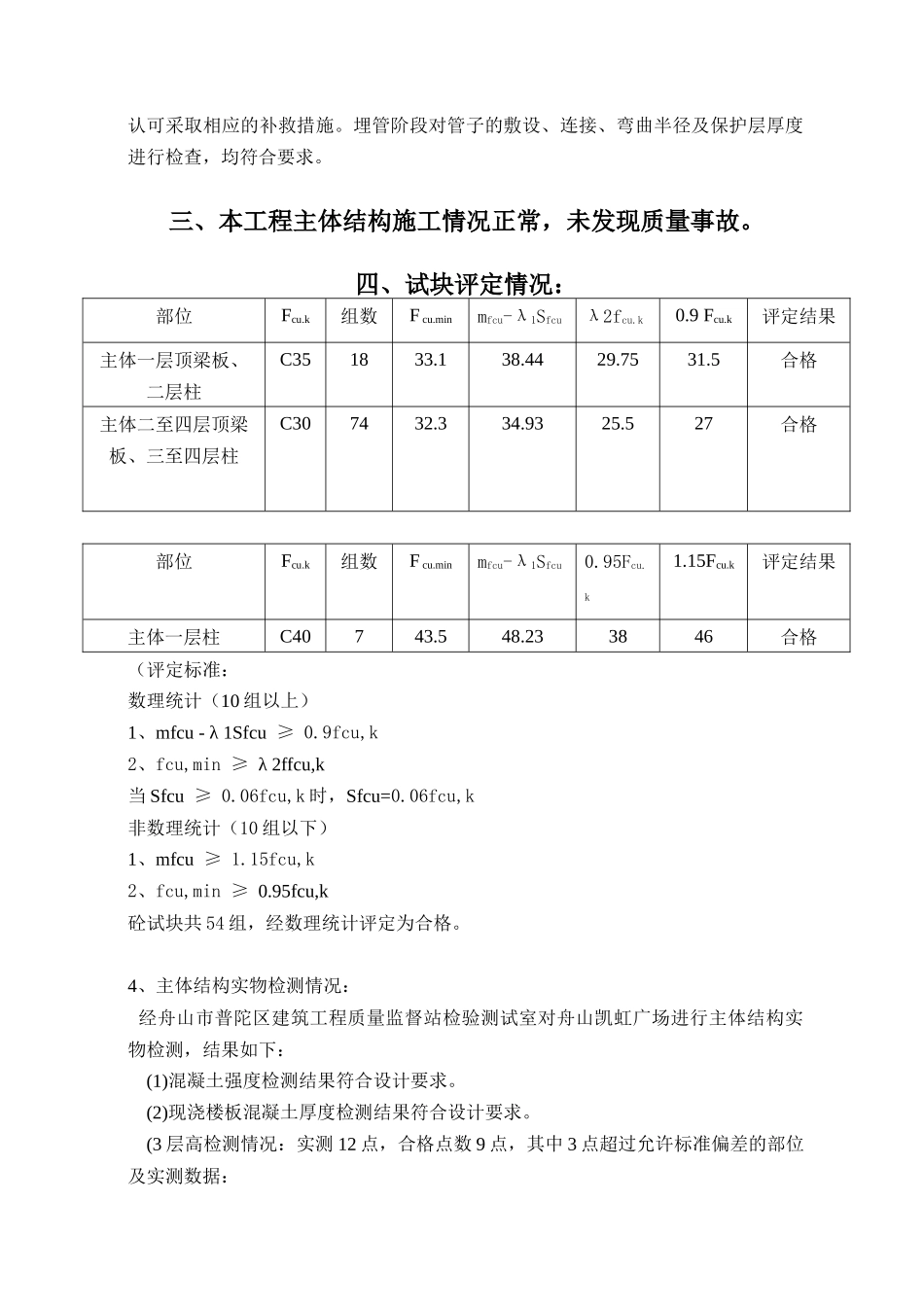

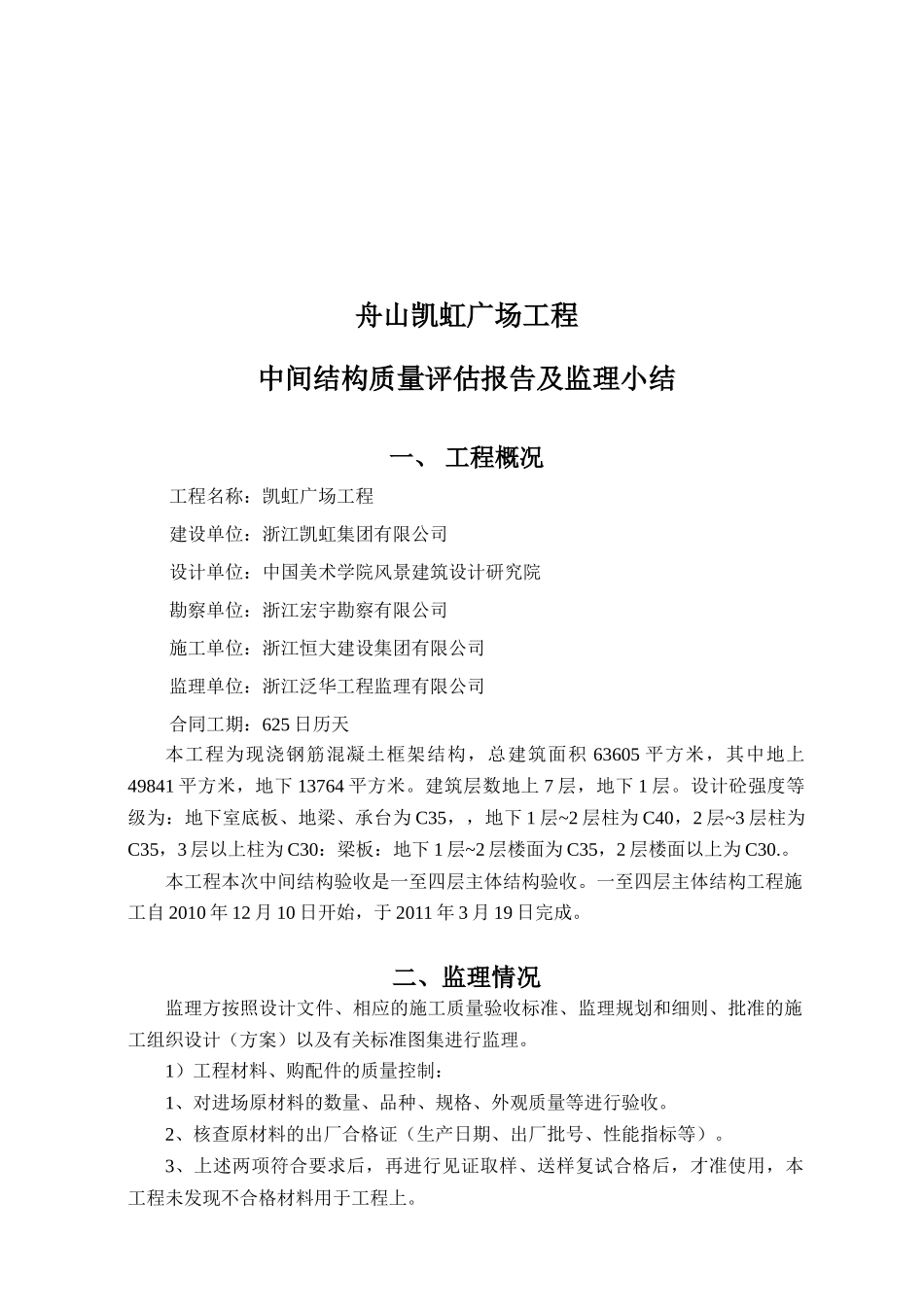

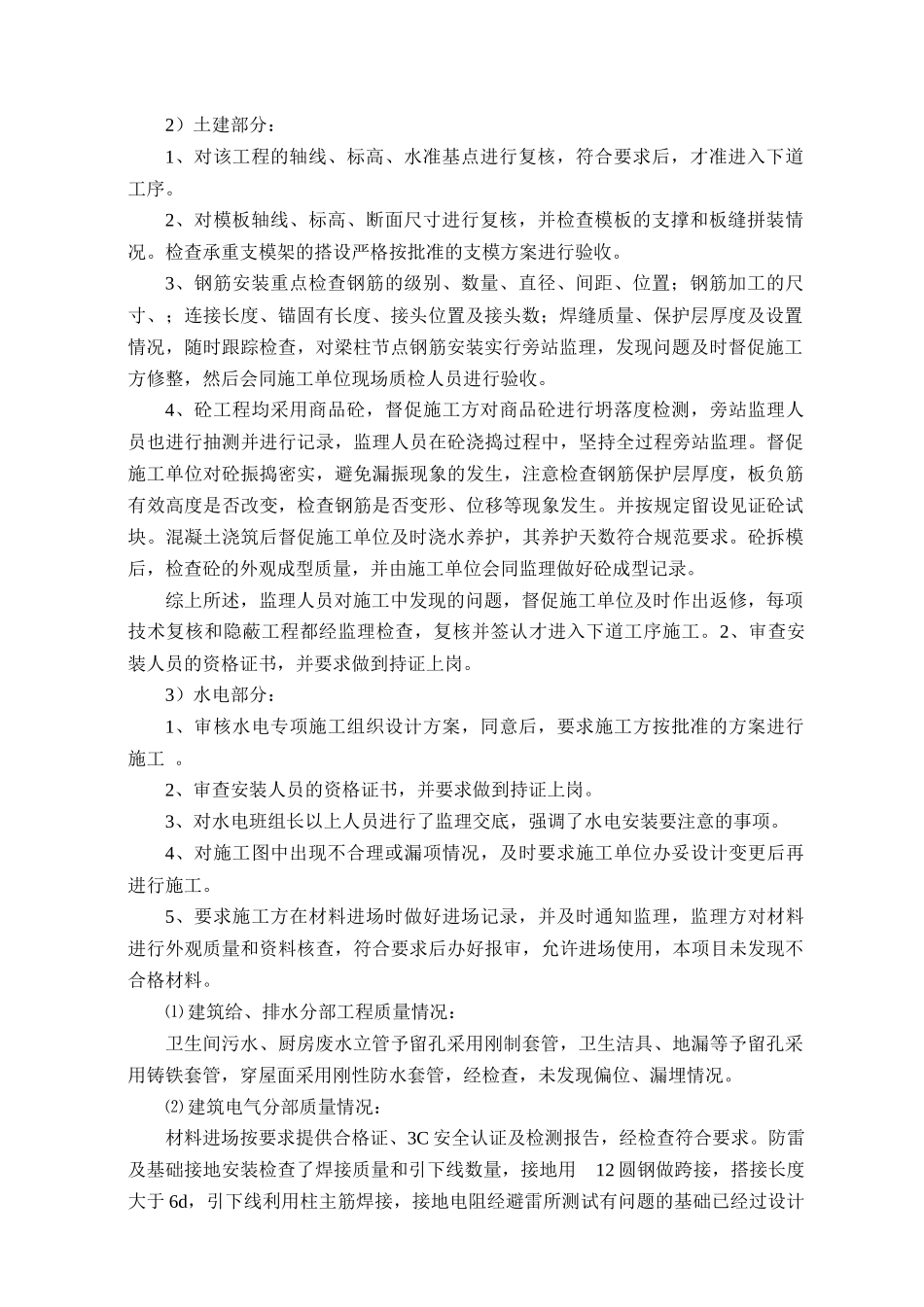

舟山凯虹广场工程中间结构质量评估报告及监理小结一、 工程概况工程名称:凯虹广场工程建设单位:浙江凯虹集团有限公司设计单位:中国美术学院风景建筑设计研究院勘察单位:浙江宏宇勘察有限公司施工单位:浙江恒大建设集团有限公司监理单位:浙江泛华工程监理有限公司合同工期:625 日历天本工程为现浇钢筋混凝土框架结构,总建筑面积 63605 平方米,其中地上49841 平方米,地下 13764 平方米。建筑层数地上 7 层,地下 1 层。设计砼强度等级为:地下室底板、地梁、承台为 C35,,地下 1 层~2 层柱为 C40,2 层~3 层柱为C35,3 层以上柱为 C30:梁板:地下 1 层~2 层楼面为 C35,2 层楼面以上为 C30.。本工程本次中间结构验收是一至四层主体结构验收。一至四层主体结构工程施工自 2010 年 12 月 10 日开始,于 2011 年 3 月 19 日完成。二、监理情况监理方按照设计文件、相应的施工质量验收标准、监理规划和细则、批准的施工组织设计(方案)以及有关标准图集进行监理。1)工程材料、购配件的质量控制:1、对进场原材料的数量、品种、规格、外观质量等进行验收。2、核查原材料的出厂合格证(生产日期、出厂批号、性能指标等)。3、上述两项符合要求后,再进行见证取样、送样复试合格后,才准使用,本工程未发现不合格材料用于工程上。2)土建部分:1、对该工程的轴线、标高、水准基点进行复核,符合要求后,才准进入下道工序。2、对模板轴线、标高、断面尺寸进行复核,并检查模板的支撑和板缝拼装情况。检查承重支模架的搭设严格按批准的支模方案进行验收。3、钢筋安装重点检查钢筋的级别、数量、直径、间距、位置;钢筋加工的尺寸、;连接长度、锚固有长度、接头位置及接头数;焊缝质量、保护层厚度及设置情况,随时跟踪检查,对梁柱节点钢筋安装实行旁站监理,发现问题及时督促施工方修整,然后会同施工单位现场质检人员进行验收。4、砼工程均采用商品砼,督促施工方对商品砼进行坍落度检测,旁站监理人员也进行抽测并进行记录,监理人员在砼浇捣过程中,坚持全过程旁站监理。督促施工单位对砼振捣密实,避免漏振现象的发生,注意检查钢筋保护层厚度,板负筋有效高度是否改变,检查钢筋是否变形、位移等现象发生。并按规定留设见证砼试块。混凝土浇筑后督促施工单位及时浇水养护,其养护天数符合规范要求。砼拆模后,检查砼的外观成型质量,并由施工单位会同监理做好砼成型记录。综上所述,监理人员对施...
