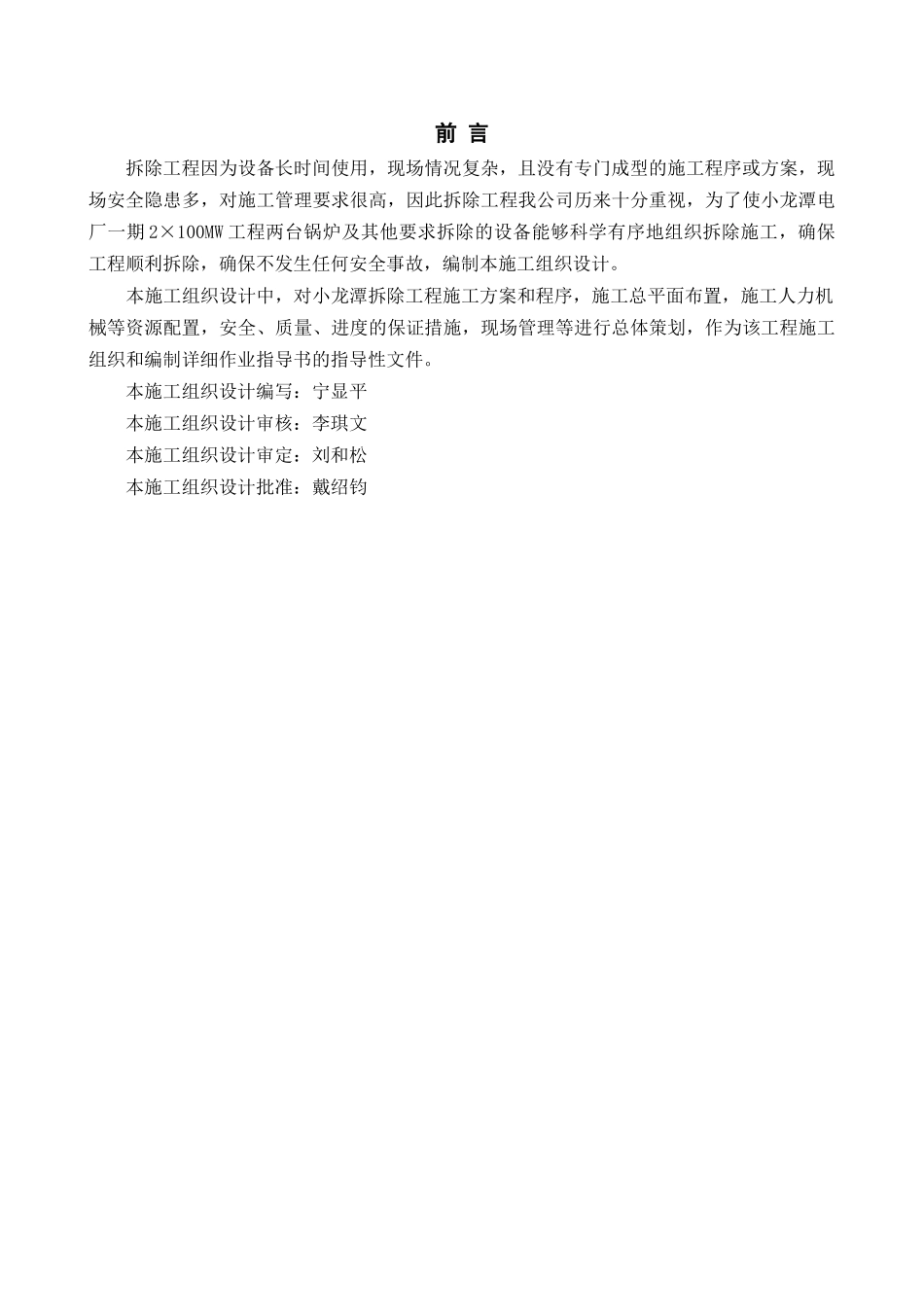

小龙潭电厂一期 2×100MW 拆除工程施工组织设计云南省火电建设公司二○○七年十月前 言拆除工程因为设备长时间使用,现场情况复杂,且没有专门成型的施工程序或方案,现场安全隐患多,对施工管理要求很高,因此拆除工程我公司历来十分重视,为了使小龙潭电厂一期 2×100MW 工程两台锅炉及其他要求拆除的设备能够科学有序地组织拆除施工,确保工程顺利拆除,确保不发生任何安全事故,编制本施工组织设计。 本施工组织设计中,对小龙潭拆除工程施工方案和程序,施工总平面布置,施工人力机械等资源配置,安全、质量、进度的保证措施,现场管理等进行总体策划,作为该工程施工组织和编制详细作业指导书的指导性文件。本施工组织设计编写:宁显平本施工组织设计审核:李琪文本施工组织设计审定:刘和松本施工组织设计批准:戴绍钧目 次附图 01 #1 锅炉 cc1400 吊机平面布置图附图 02 锅炉 cc1400 立面布置图附图 03 锅炉顶板平面图附图 04 #1 锅炉现场平面图附图 05 锅筒拆除设施布置图附图 06 钢架立面图附图 07 钢架平面图1 概述1.1 目的和范围1.1.1 目的 1) 为了使小龙潭电厂一期 2×100MW 工程能够科学有序地组织拆除施工,确保工程顺利拆除,确保不发生安全事故和设备损坏事故。 2) 对小龙潭拆除工程施工方案和程序,施工总平面布置,施工人力机械等资源配置,安全、质量、进度的保证措施,现场管理等进行总体策划,作为该工程施工组织和编制详细作业文件的指导性文件。1.1.2 范围 本施工组织设计包含了小龙潭电厂一期 2100MW 工程机组设备拆除的总体要求,并按工程招标书要求覆盖了锅炉、汽机、除尘器的内容。适用于我公司在本工程上的施工组织。1.2 编制依据1) 小龙潭电厂一期(2×100MW)工程相关设计说明书、相关图纸资料等;2) 现场实际情况;3) 原国电公司:《火力发电工程施工组织设计导则》(国电电源)[2002]第 849 号;4) 云南省火电建设公司质量体系文件的有关部分,及本公司有关管理规章制度;5) 以往工程的施工经验和施工组织总设计;6) 原电力部:《焊工技术考核规程》(DL/T679-1999);7) 原国电公司:《电力建设工程施工技术管理导则》(国电电源)[2002]第 896 号;8) 原电力部:《电力建设文明施工规定及考核办法 》电建[1995] 543 号文;9) 国家经贸委:《电力建设安全工作规程 》(DL5009.1-2002); 10) 原国电公司:《电力建设安全健康与环境管理工作规定》(国电电源...
