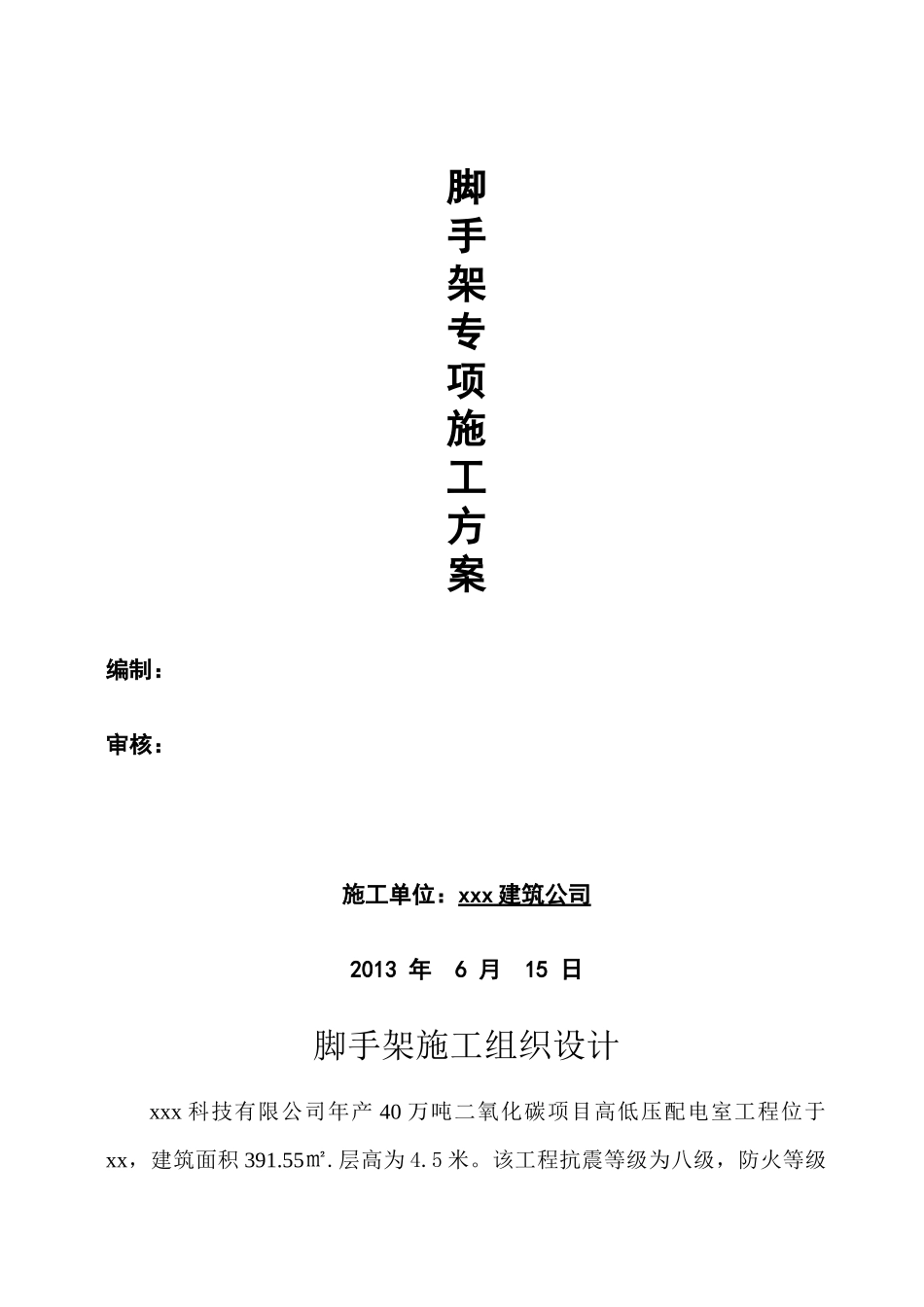

脚手架专项 施工组织设计(方案)报审表工程名称:xx 有限公司年产 40 万吨二氧化碳项目 编号:致: xx 有限责任公司 (监理单位)我 方 已 根 据 施 工 合 同 的 有 关 规 定 完 成 了 高 低 压 配 电 室 脚 手 架 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案) 承包单位(章) xx 建筑公司 项目经理 日 期 专业监理工程师审查意见: 监理工程师 日 期 总监理工程师审查意见: 项目监理机构 总监理工程师 日 期 注:本表由承包单位填表,一式四份。宁夏德大气体高低压配电室脚手架专项施工方案编制:审核:施工单位:xxx 建筑公司 2013 年 6 月 15 日脚手架施工组织设计xxx 科技有限公司年产 40 万吨二氧化碳项目高低压配电室工程位于xx,建筑面积 391.55㎡.层高为 4.5 米。该工程抗震等级为八级,防火等级为二级。防水为一级防水,采用聚氯乙烯卷材与聚氯乙烯涂抹组合。本工程采用落地式双排钢管脚手架,搭设高度 7.4 米。一、 主要参数:1、 落地架:材料:钢管 φ48×3.5,可锻铸铁扣件(对接、直角、旋转),脚手板为竹笆片脚手板,栏杆挡板为竹笆片脚手板挡板; 搭设:双排脚手架,搭设高度 22.4m,立杆采用单立杆,纵距 1.5m,横距为 1.05m,步距 1.8m; 小横杆在上,搭接在大横杆上的小横杆根数为 2 根;内排架离墙 300mm; 连墙件采用两步三跨,双扣件连接; 脚手板铺设 2 层(底层、作业层);2、 悬挑架:材料:钢管 φ48×3.5,可锻铸铁扣件(对接、直角、旋转),脚手板为竹笆片脚手板,栏杆挡板为竹笆片脚手板挡板; 搭设:双排脚手架,搭设高度 15m,立杆采用单立管,纵距 1.5m,横距为 1.05m,步距 1.8m; 小横杆在上,搭接在大横杆上的小横杆根数为 2 根,内排架离墙 300mm; 连墙件采用两步三跨,连墙件连接方式为双扣件连接;脚手板铺设 2 层(底层、作业层及其上下层)悬挑主梁采用 16 号工字钢,其中建筑物外悬挑段长度 1.5m,建筑物内锚固段长度 2.3 m。主梁间距为立杆间距的 2 倍,水平联梁采用 12.6 号槽钢;拉绳为 6×19+1 型,最小直径 15.5mm,拉点离墙距离 800mm,拉环最小直径 20mm,锚固压点螺栓直径 12mm。二、脚手架安装示意图1、落地式 2、悬挑式三、施工工艺流程1、落地式:立杆基础夯实和硬化处理→排水沟→定位→垫板→立两边...
