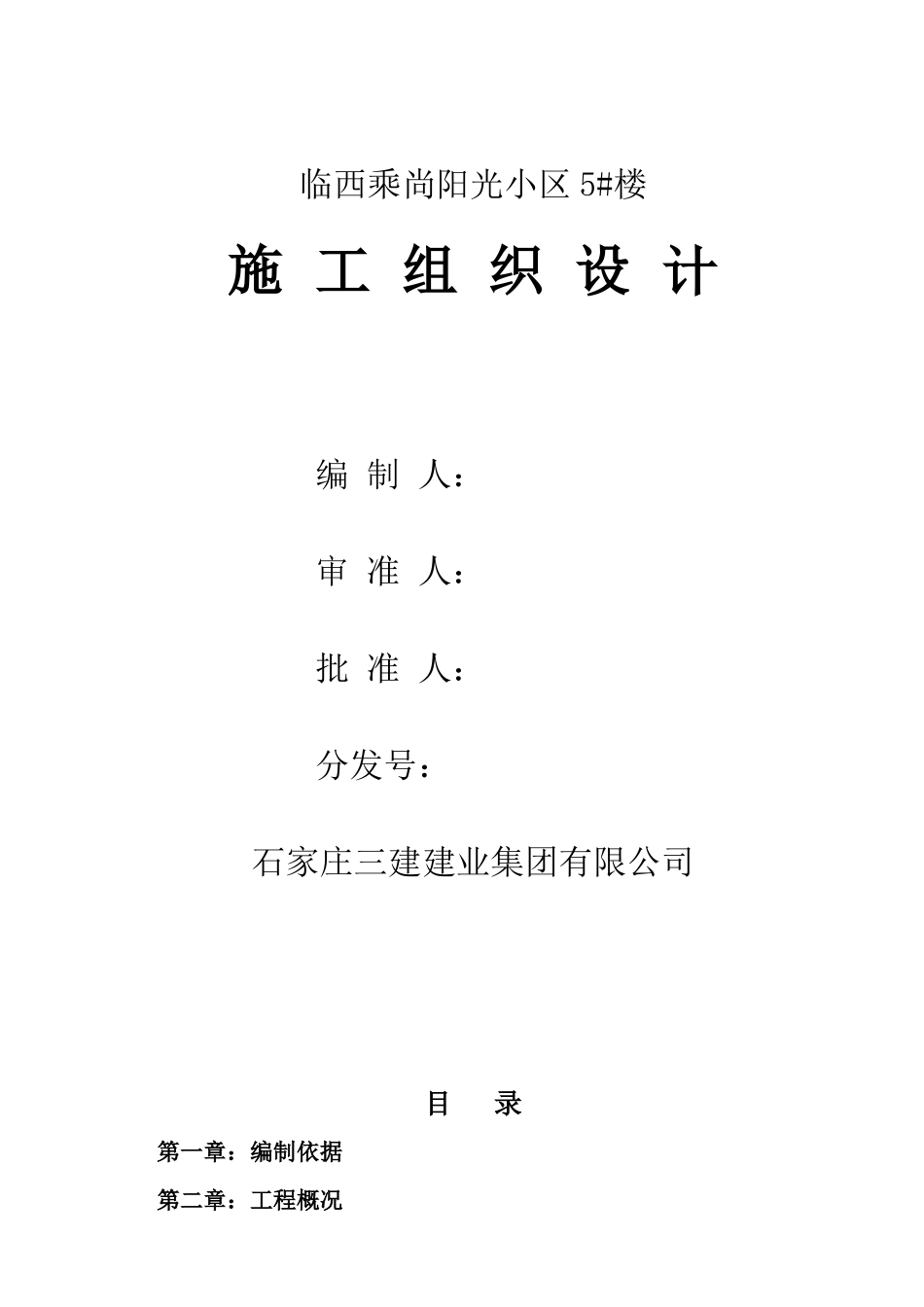

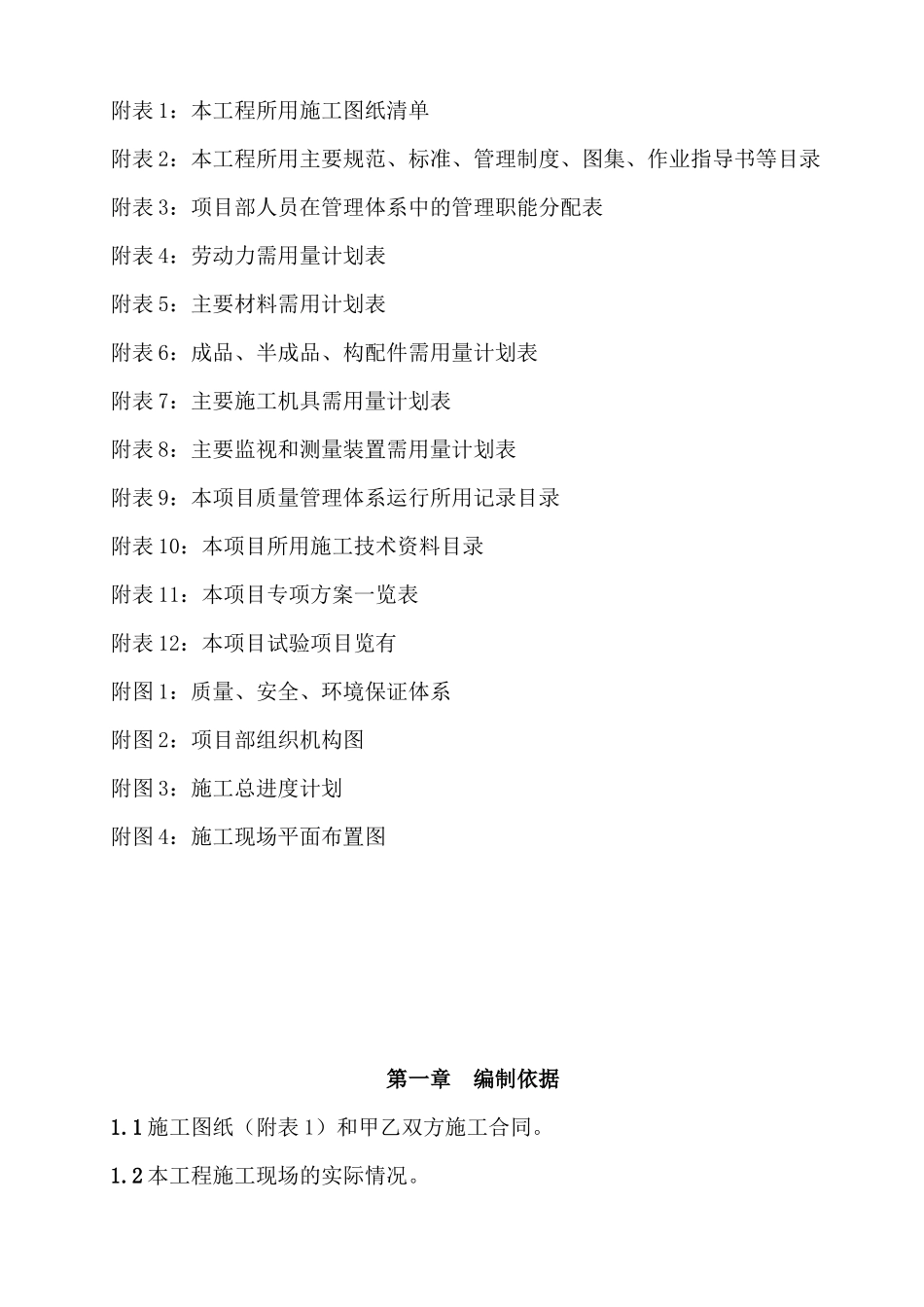

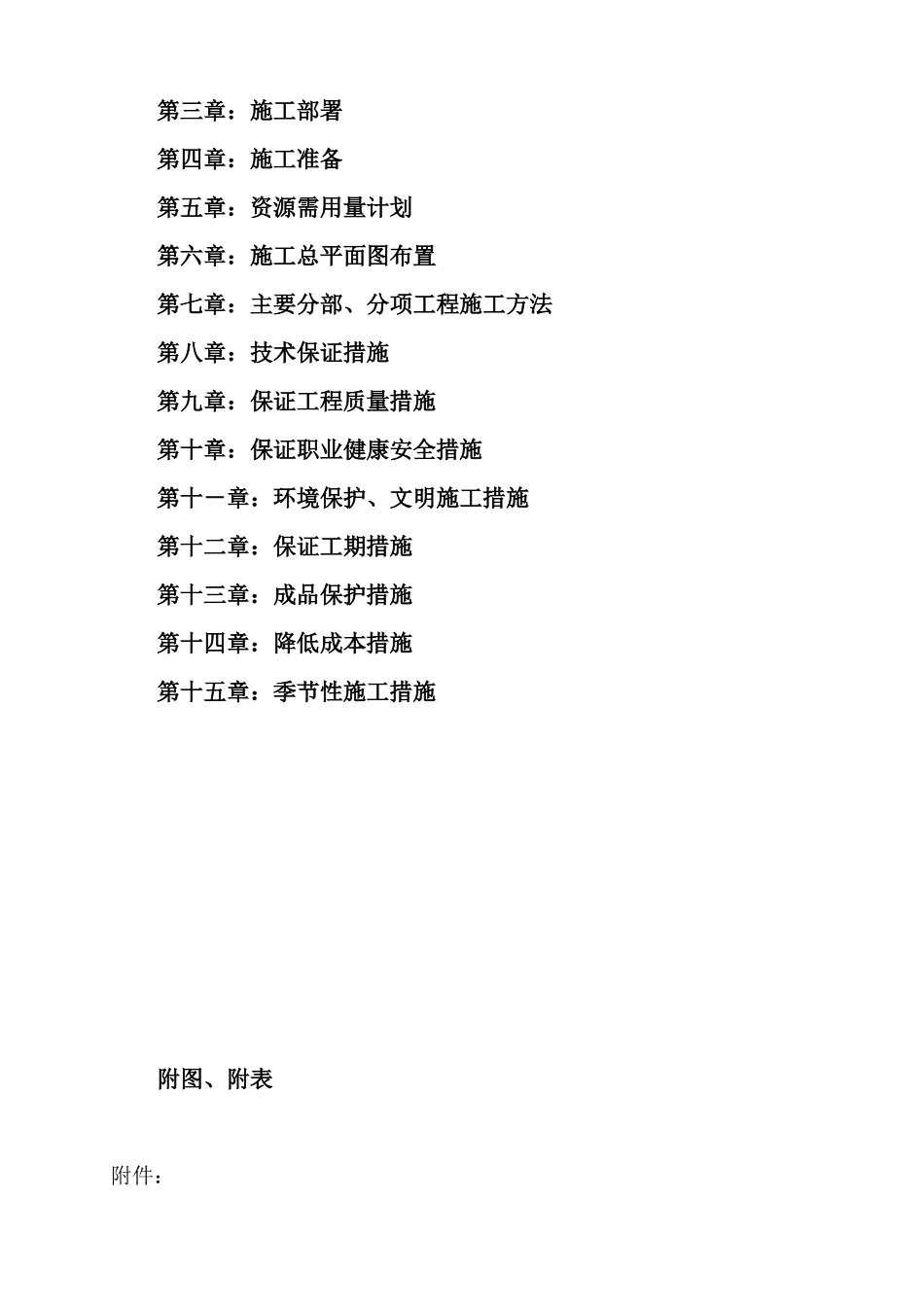

临西乘尚阳光小区 5#楼施 工 组 织 设 计编 制 人:审 准 人:批 准 人:分发号:石家庄三建建业集团有限公司目 录第一章:编制依据第二章:工程概况第三章:施工部署第四章:施工准备第五章:资源需用量计划第六章:施工总平面图布置第七章:主要分部、分项工程施工方法第八章:技术保证措施第九章:保证工程质量措施第十章:保证职业健康安全措施第十-章:环境保护、文明施工措施第十二章:保证工期措施第十三章:成品保护措施第十四章:降低成本措施第十五章:季节性施工措施附图、附表附件:附表 1:本工程所用施工图纸清单附表 2:本工程所用主要规范、标准、管理制度、图集、作业指导书等目录附表 3:项目部人员在管理体系中的管理职能分配表附表 4:劳动力需用量计划表附表 5:主要材料需用计划表附表 6:成品、半成品、构配件需用量计划表附表 7:主要施工机具需用量计划表附表 8:主要监视和测量装置需用量计划表附表 9:本项目质量管理体系运行所用记录目录附表 10:本项目所用施工技术资料目录附表 11:本项目专项方案一览表附表 12:本项目试验项目览有附图 1:质量、安全、环境保证体系附图 2:项目部组织机构图附图 3:施工总进度计划附图 4:施工现场平面布置图第一章 编制依据1.1 施工图纸(附表 1)和甲乙双方施工合同。1.2 本工程施工现场的实际情况。1.3 本工程所使用的主要规范、标准、图集等:详见附表 21.4 有关建筑安装工程的施工及安全操作规程。1.5 依据国家及地方有关建筑施工的法律、法规、规定。1.6 依据本公司的三标一体化《管理手册》(Q/SSJ GLCX 01-2004)和《程序文件》(Q/SSJ GLCX 01-2004)以及公司其它有关质量、技术、职业健康安全、环境等方面的管理性文件、管理规定、作业指导书等。1.7 依据本公司的技术力量、机械设备、劳动力等情况以及近年来同类工程施工经验等。第二章 工程概况2.1 工程建设概况:本工程为临西乘尚阳光小区 5#住宅工程,地处临西县阳光大道西侧、太行北侧,由北京市淇洋房地产开发有限公司建设,石家庄中远建筑设计有限公司设计,河北瑞和管理咨询有限公司监理,石家庄三建建业集团有限公司承建。工程计划于 2009 年 3 月 15 日开工,2009 年 10 月 15 日竣工,施工总工期为 210 日历天。本工程的施工范围包括设计施工图纸范围内的全部土建、装修、安装工程。工程质量标准为:合格;承包方式为:包工包料。2.2 建筑设...
