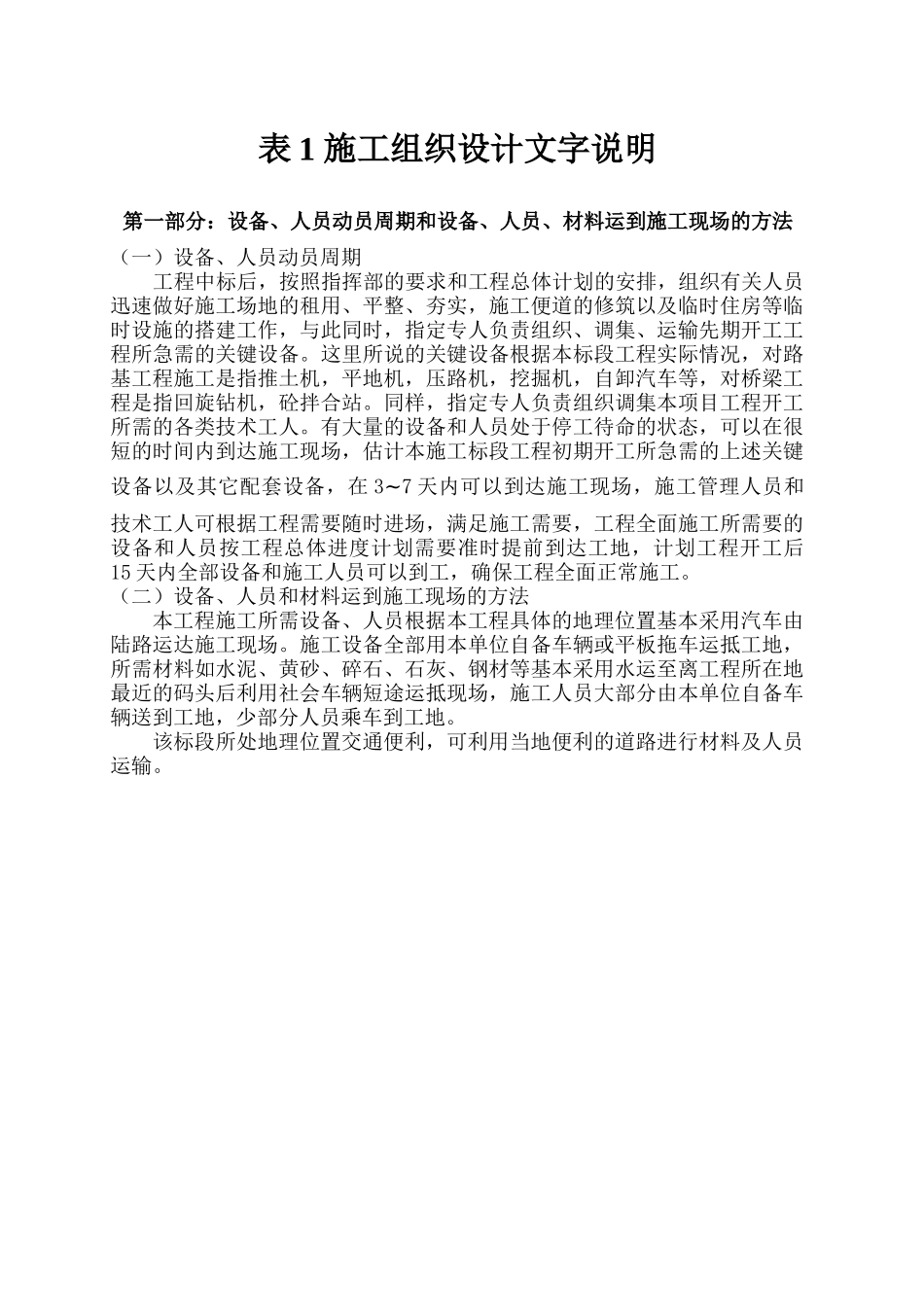

宁靖盐高速公路青墩连接线工程道路路基施工组织设计江苏华源建设集团有限公司二 OO 八年五月表 1 施工组织设计文字说明第一部分:设备、人员动员周期和设备、人员、材料运到施工现场的方法(一)设备、人员动员周期 工程中标后,按照指挥部的要求和工程总体计划的安排,组织有关人员迅速做好施工场地的租用、平整、夯实,施工便道的修筑以及临时住房等临时设施的搭建工作,与此同时,指定专人负责组织、调集、运输先期开工工程所急需的关键设备
这里所说的关键设备根据本标段工程实际情况,对路基工程施工是指推土机,平地机,压路机,挖掘机,自卸汽车等,对桥梁工程是指回旋钻机,砼拌合站
同样,指定专人负责组织调集本项目工程开工所需的各类技术工人
有大量的设备和人员处于停工待命的状态,可以在很短的时间内到达施工现场,估计本施工标段工程初期开工所急需的上述关键设备以及其它配套设备,在 3~7 天内可以到达施工现场,施工管理人员和技术工人可根据工程需要随时进场,满足施工需要,工程全面施工所需要的设备和人员按工程总体进度计划需要准时提前到达工地,计划工程开工后15 天内全部设备和施工人员可以到工,确保工程全面正常施工
(二)设备、人员和材料运到施工现场的方法本工程施工所需设备、人员根据本工程具体的地理位置基本采用汽车由陆路运达施工现场
施工设备全部用本单位自备车辆或平板拖车运抵工地,所需材料如水泥、黄砂、碎石、石灰、钢材等基本采用水运至离工程所在地最近的码头后利用社会车辆短途运抵现场,施工人员大部分由本单位自备车辆送到工地,少部分人员乘车到工地
该标段所处地理位置交通便利,可利用当地便利的道路进行材料及人员运输

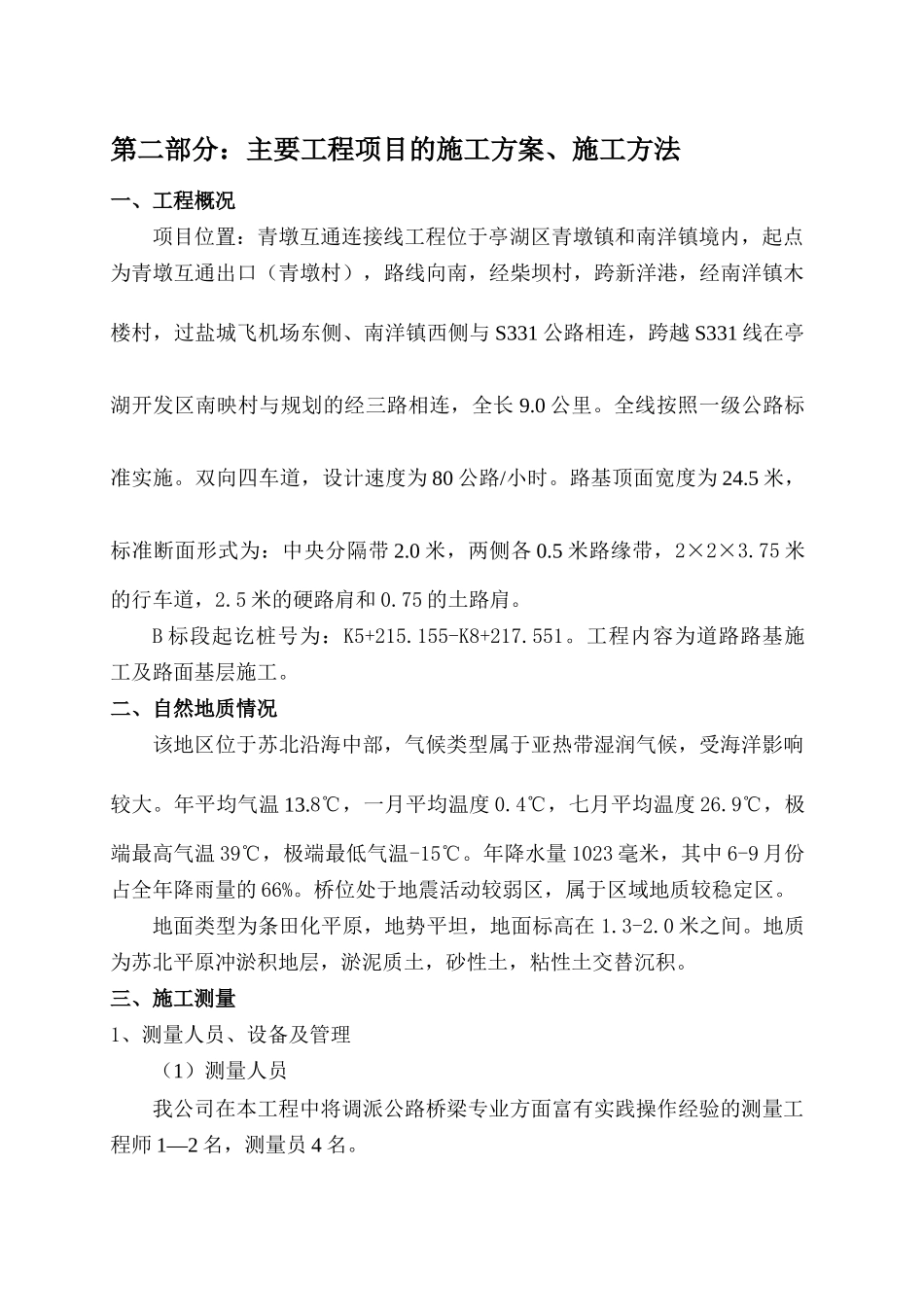

第二部分:主要工程项目的施工方案、施工方法一、工程概况项目位置:青墩互通连接线工程位于亭湖区青墩镇和南洋镇境内,起点为青墩互通出口(青墩村),路线向南,经柴坝村,跨新洋港,经南洋镇木楼村,过盐城飞机场东侧、
