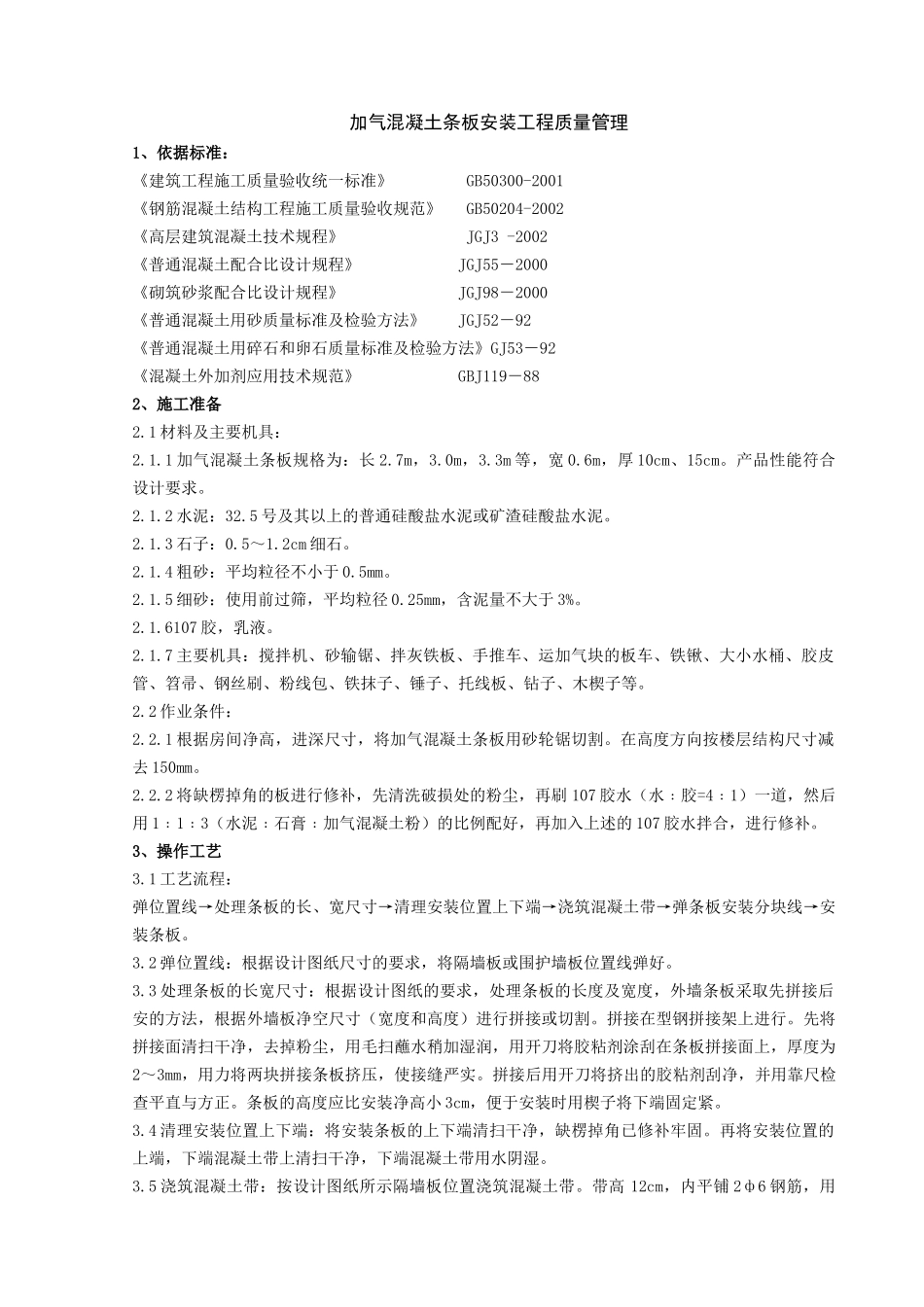

加气混凝土条板安装工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收规范》 GB50204-2002《高层建筑混凝土技术规程》 JGJ3 -2002《普通混凝土配合比设计规程》 JGJ55-2000《砌筑砂浆配合比设计规程》 JGJ98-2000《普通混凝土用砂质量标准及检验方法》 JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》 GBJ119-882、施工准备2.1 材料及主要机具:2.1.1 加气混凝土条板规格为:长 2.7m,3.0m,3.3m 等,宽 0.6m,厚 10cm、15cm。产品性能符合设计要求。2.1.2 水泥:32.5 号及其以上的普通硅酸盐水泥或矿渣硅酸盐水泥。2.1.3 石子:0.5~1.2cm 细石。2.1.4 粗砂:平均粒径不小于 0.5mm。2.1.5 细砂:使用前过筛,平均粒径 0.25mm,含泥量不大于 3%。2.1.6107 胶,乳液。2.1.7 主要机具:搅拌机、砂输锯、拌灰铁板、手推车、运加气块的板车、铁锹、大小水桶、胶皮管、笤帚、钢丝刷、粉线包、铁抹子、锤子、托线板、钻子、木楔子等。2.2 作业条件:2.2.1 根据房间净高,进深尺寸,将加气混凝土条板用砂轮锯切割。在高度方向按楼层结构尺寸减去 150mm。2.2.2 将缺楞掉角的板进行修补,先清洗破损处的粉尘,再刷 107 胶水(水﹕胶=4﹕1)一道,然后用 1﹕1﹕3(水泥﹕石膏﹕加气混凝土粉)的比例配好,再加入上述的 107 胶水拌合,进行修补。3、操作工艺3.1 工艺流程:弹位置线→处理条板的长、宽尺寸→清理安装位置上下端→浇筑混凝土带→弹条板安装分块线→安装条板。3.2 弹位置线:根据设计图纸尺寸的要求,将隔墙板或围护墙板位置线弹好。3.3 处理条板的长宽尺寸:根据设计图纸的要求,处理条板的长度及宽度,外墙条板采取先拼接后安的方法,根据外墙板净空尺寸(宽度和高度)进行拼接或切割。拼接在型钢拼接架上进行。先将拼接面清扫干净,去掉粉尘,用毛扫蘸水稍加湿润,用开刀将胶粘剂涂刮在条板拼接面上,厚度为2~3mm,用力将两块拼接条板挤压,使接缝严实。拼接后用开刀将挤出的胶粘剂刮净,并用靠尺检查平直与方正。条板的高度应比安装净高小 3cm,便于安装时用楔子将下端固定紧。3.4 清理安装位置上下端:将安装条板的上下端清扫干净,缺楞掉角已修补牢固。再将安装位置的上端,下端混凝土带上清扫干净,下端混凝土带用水阴湿。3.5 浇筑混凝土带:按设计图纸所示隔墙板位置浇筑混凝土带。带...
