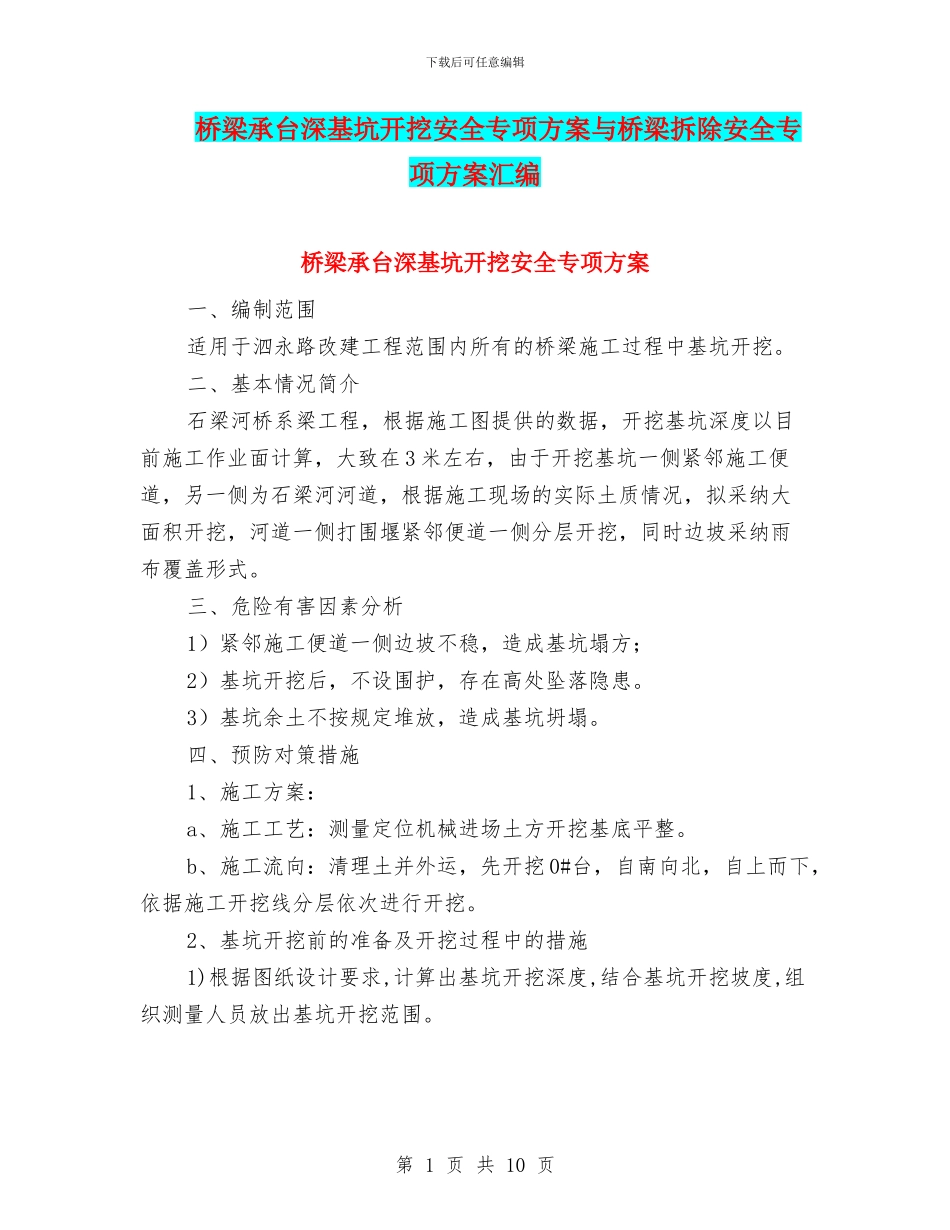

下载后可任意编辑桥梁承台深基坑开挖安全专项方案与桥梁拆除安全专项方案汇编桥梁承台深基坑开挖安全专项方案一、编制范围适用于泗永路改建工程范围内所有的桥梁施工过程中基坑开挖
二、基本情况简介石梁河桥系梁工程,根据施工图提供的数据,开挖基坑深度以目前施工作业面计算,大致在 3 米左右,由于开挖基坑一侧紧邻施工便道,另一侧为石梁河河道,根据施工现场的实际土质情况,拟采纳大面积开挖,河道一侧打围堰紧邻便道一侧分层开挖,同时边坡采纳雨布覆盖形式
三、危险有害因素分析1)紧邻施工便道一侧边坡不稳,造成基坑塌方;2)基坑开挖后,不设围护,存在高处坠落隐患
3)基坑余土不按规定堆放,造成基坑坍塌
四、预防对策措施1、施工方案:a、施工工艺:测量定位机械进场土方开挖基底平整
b、施工流向:清理土并外运,先开挖 0#台,自南向北,自上而下,依据施工开挖线分层依次进行开挖
2、基坑开挖前的准备及开挖过程中的措施1)根据图纸设计要求,计算出基坑开挖深度,结合基坑开挖坡度,组织测量人员放出基坑开挖范围

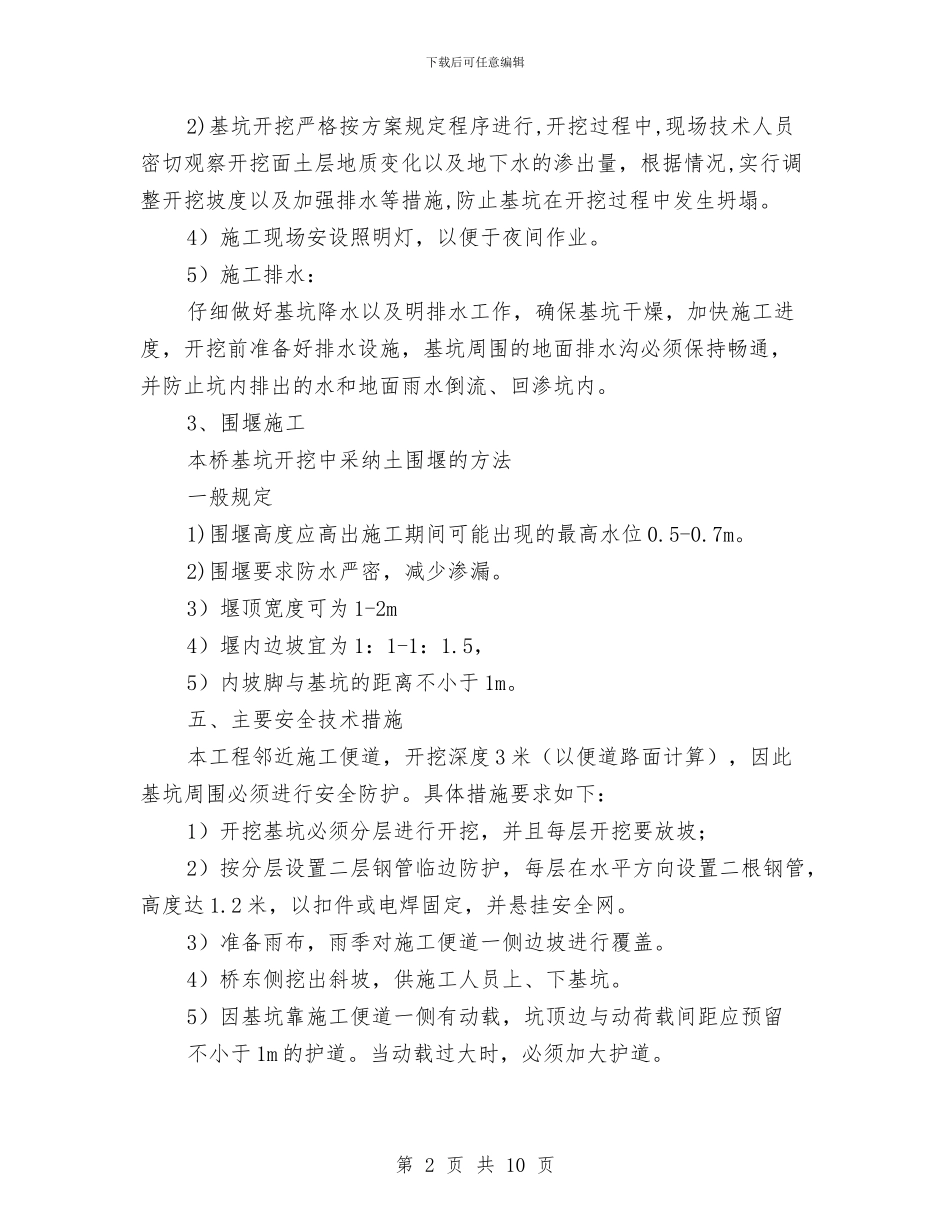

第 1 页 共 10 页下载后可任意编辑2)基坑开挖严格按方案规定程序进行,开挖过程中,现场技术人员密切观察开挖面土层地质变化以及地下水的渗出量,根据情况,实行调整开挖坡度以及加强排水等措施,防止基坑在开挖过程中发生坍塌
4)施工现场安设照明灯,以便于夜间作业
5)施工排水:仔细做好基坑降水以及明排水工作,确保基坑干燥,加快施工进度,开挖前准备好排水设施,基坑周围的地面排水沟必须保持畅通,并防止坑内排出的水和地面雨水倒流、回渗坑内
3、围堰施工本桥基坑开挖中采纳土围堰的方法一般规定1)围堰高度应高出施工期间可能出现的最高水位 0
2)围堰要求防水严密,减少渗漏
3)堰顶宽度可为 1-2m4)堰内边坡宜为 1:1-1:1
5,5)内坡脚与基坑的距离不小于 1m
五、主要安全技术措施本工程邻近
