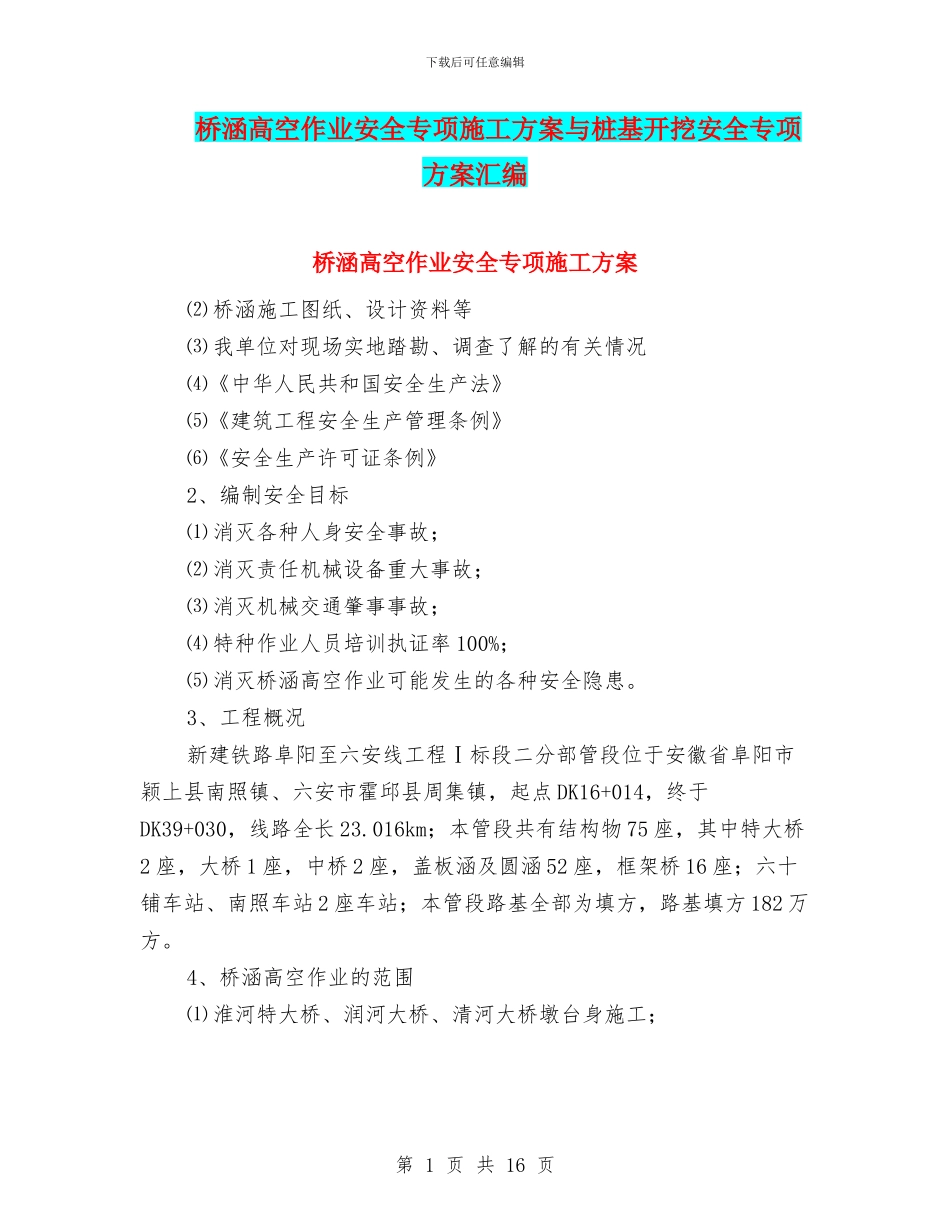

下载后可任意编辑桥涵高空作业安全专项施工方案与桩基开挖安全专项方案汇编桥涵高空作业安全专项施工方案⑵ 桥涵施工图纸、设计资料等⑶ 我单位对现场实地踏勘、调查了解的有关情况⑷《中华人民共和国安全生产法》⑸《建筑工程安全生产管理条例》⑹《安全生产许可证条例》2、编制安全目标⑴ 消灭各种人身安全事故;⑵ 消灭责任机械设备重大事故;⑶ 消灭机械交通肇事事故;⑷ 特种作业人员培训执证率 100%;⑸ 消灭桥涵高空作业可能发生的各种安全隐患
3、工程概况新建铁路阜阳至六安线工程Ⅰ标段二分部管段位于安徽省阜阳市颖上县南照镇、六安市霍邱县周集镇,起点 DK16+014,终于DK39+030,线路全长 23
016km;本管段共有结构物 75 座,其中特大桥2 座,大桥 1 座,中桥 2 座,盖板涵及圆涵 52 座,框架桥 16 座;六十铺车站、南照车站 2 座车站;本管段路基全部为填方,路基填方 182 万方

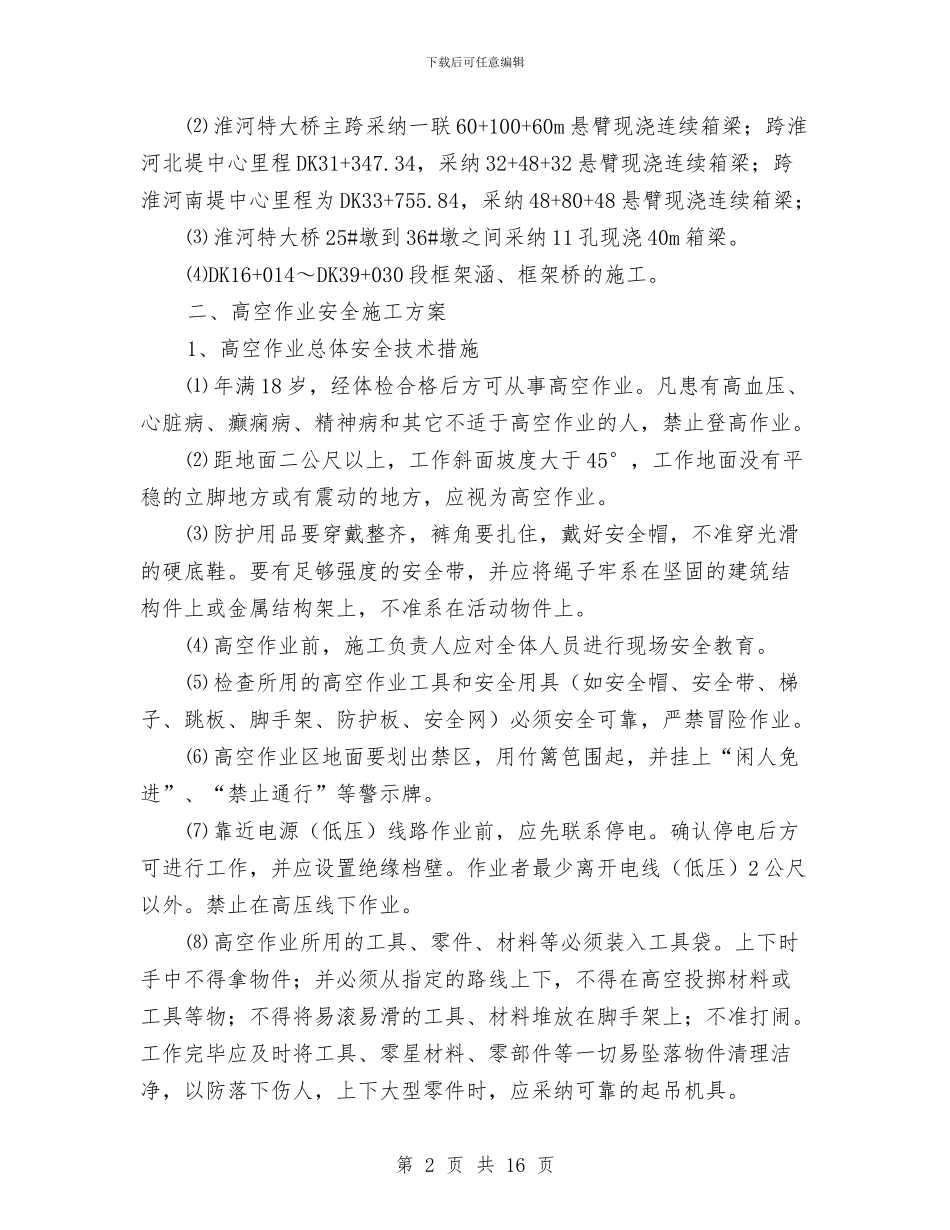

4、桥涵高空作业的范围⑴ 淮河特大桥、润河大桥、清河大桥墩台身施工;第 1 页 共 16 页下载后可任意编辑⑵ 淮河特大桥主跨采纳一联 60+100+60m 悬臂现浇连续箱梁;跨淮河北堤中心里程 DK31+347
34,采纳 32+48+32 悬臂现浇连续箱梁;跨淮河南堤中心里程为 DK33+755
84,采纳 48+80+48 悬臂现浇连续箱梁;⑶ 淮河特大桥 25#墩到 36#墩之间采纳 11 孔现浇 40m 箱梁
⑷DK16+014~DK39+030 段框架涵、框架桥的施工
二、高空作业安全施工方案1、高空作业总体安全技术措施⑴ 年满 18 岁,经体检合格后方可从事高空作业
凡患有高血压、心脏病、癫痫病、精神病和其它不适于高空作业的人,禁止登高作业
⑵ 距地面二公尺以上,工作斜面坡度大于 45°,工作地面没有平稳的立脚地方或有震动的地方,应视为高空作业
⑶ 防护用品要穿戴整齐,
