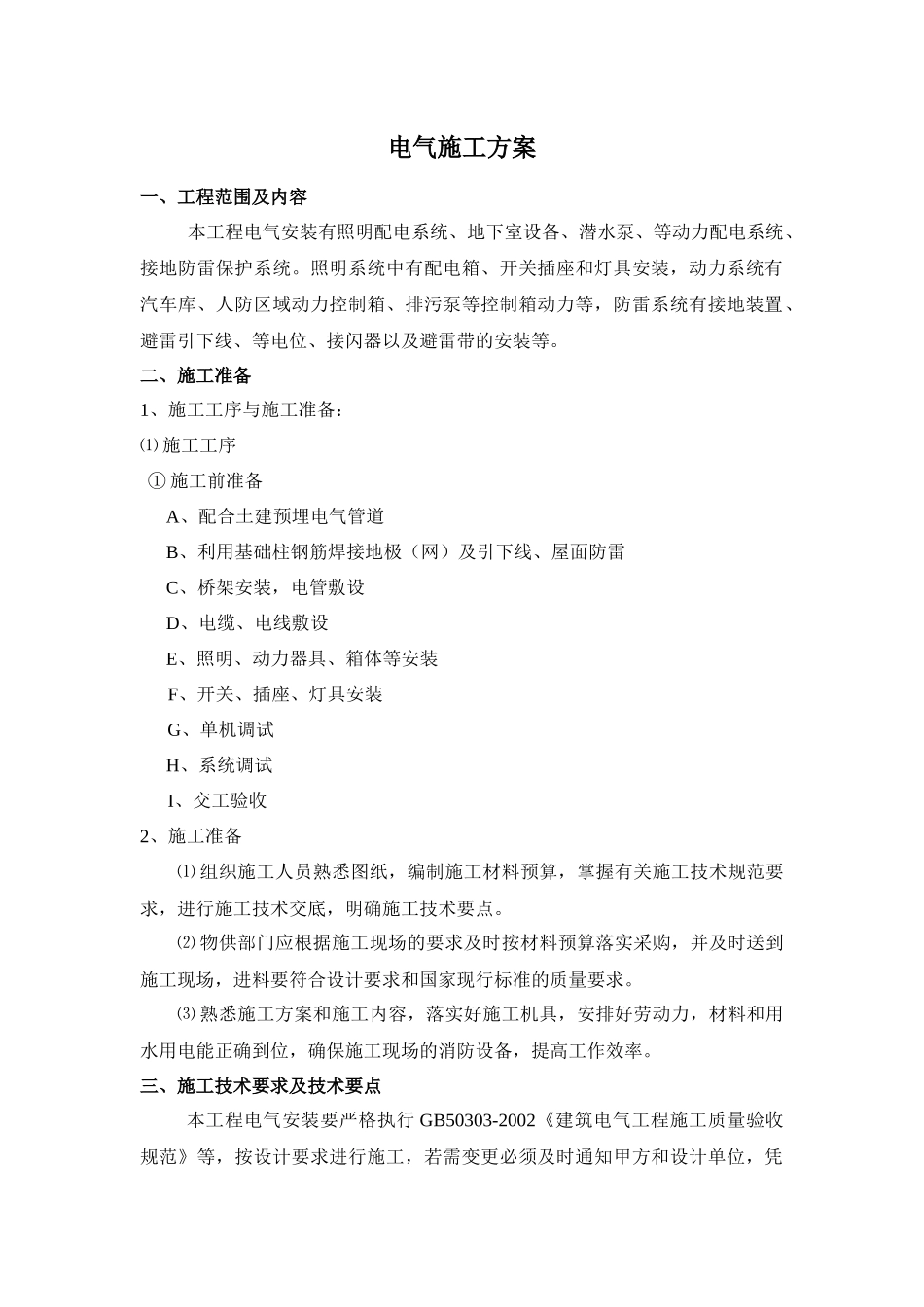

电气施工方案一、工程范围及内容本工程电气安装有照明配电系统、地下室设备、潜水泵、等动力配电系统、接地防雷保护系统
照明系统中有配电箱、开关插座和灯具安装,动力系统有汽车库、人防区域动力控制箱、排污泵等控制箱动力等,防雷系统有接地装置、避雷引下线、等电位、接闪器以及避雷带的安装等
二、施工准备1、施工工序与施工准备:⑴ 施工工序① 施工前准备A、配合土建预埋电气管道B、利用基础柱钢筋焊接地极(网)及引下线、屋面防雷C、桥架安装,电管敷设D、电缆、电线敷设E、照明、动力器具、箱体等安装F、开关、插座、灯具安装G、单机调试H、系统调试I、交工验收2、施工准备⑴ 组织施工人员熟悉图纸,编制施工材料预算,掌握有关施工技术规范要求,进行施工技术交底,明确施工技术要点
⑵ 物供部门应根据施工现场的要求及时按材料预算落实采购,并及时送到施工现场,进料要符合设计要求和国家现行标准的质量要求
⑶ 熟悉施工方案和施工内容,落实好施工机具,安排好劳动力,材料和用水用电能正确到位,确保施工现场的消防设备,提高工作效率

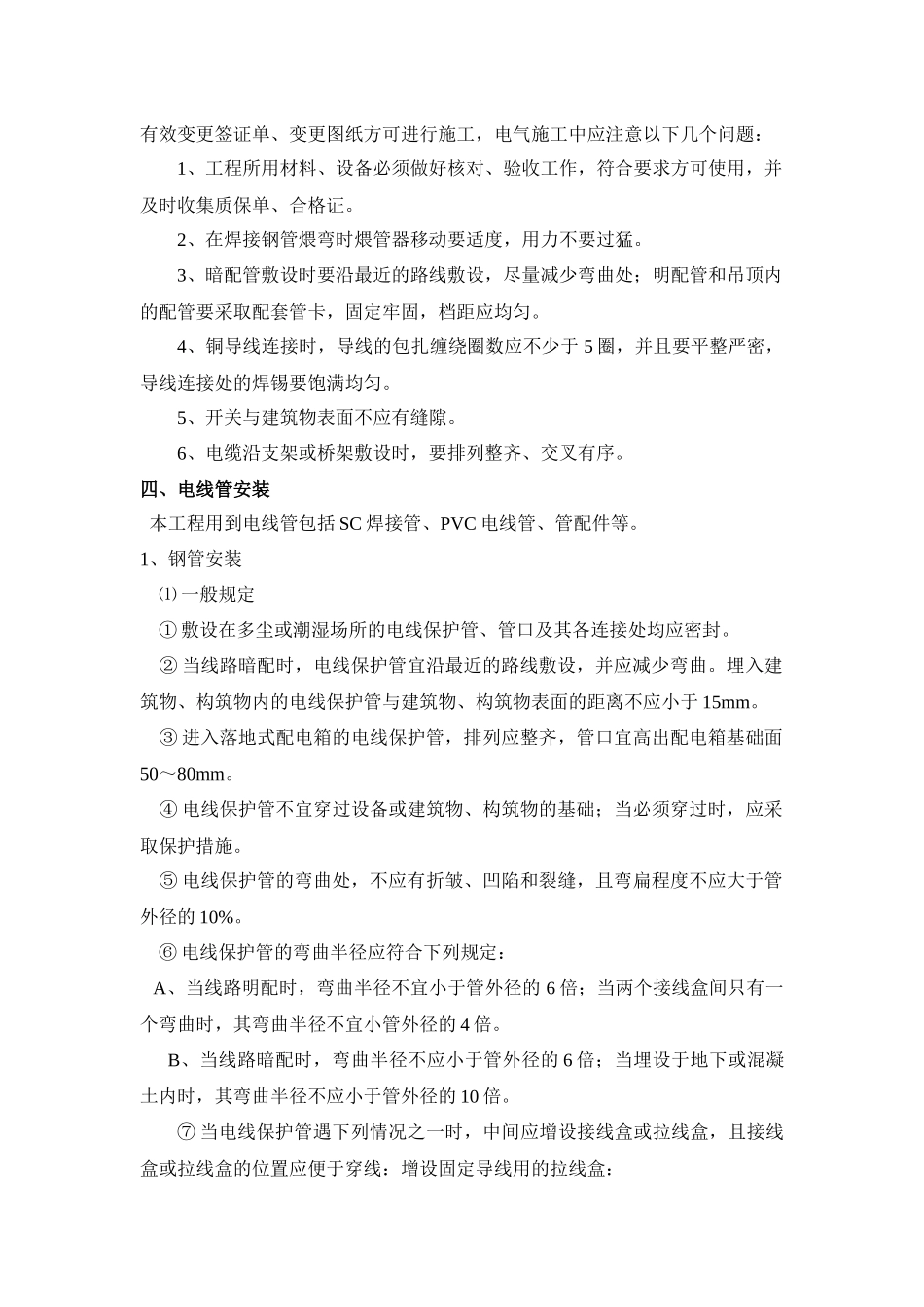

三、施工技术要求及技术要点本工程电气安装要严格执行 GB50303-2002《建筑电气工程施工质量验收规范》等,按设计要求进行施工,若需变更必须及时通知甲方和设计单位,凭有效变更签证单、变更图纸方可进行施工,电气施工中应注意以下几个问题:1、工程所用材料、设备必须做好核对、验收工作,符合要求方可使用,并及时收集质保单、合格证
2、在焊接钢管煨弯时煨管器移动要适度,用力不要过猛
3、暗配管敷设时要沿最近的路线敷设,尽量减少弯曲处;明配管和吊顶内的配管要采取配套管卡,固定牢固,档距应均匀
4、铜导线连接时,导线的包扎缠绕圈数应不少于 5 圈,并且要平整严密,导线连接处的焊锡要饱满均匀
5、开关与建筑物表面不应有缝隙

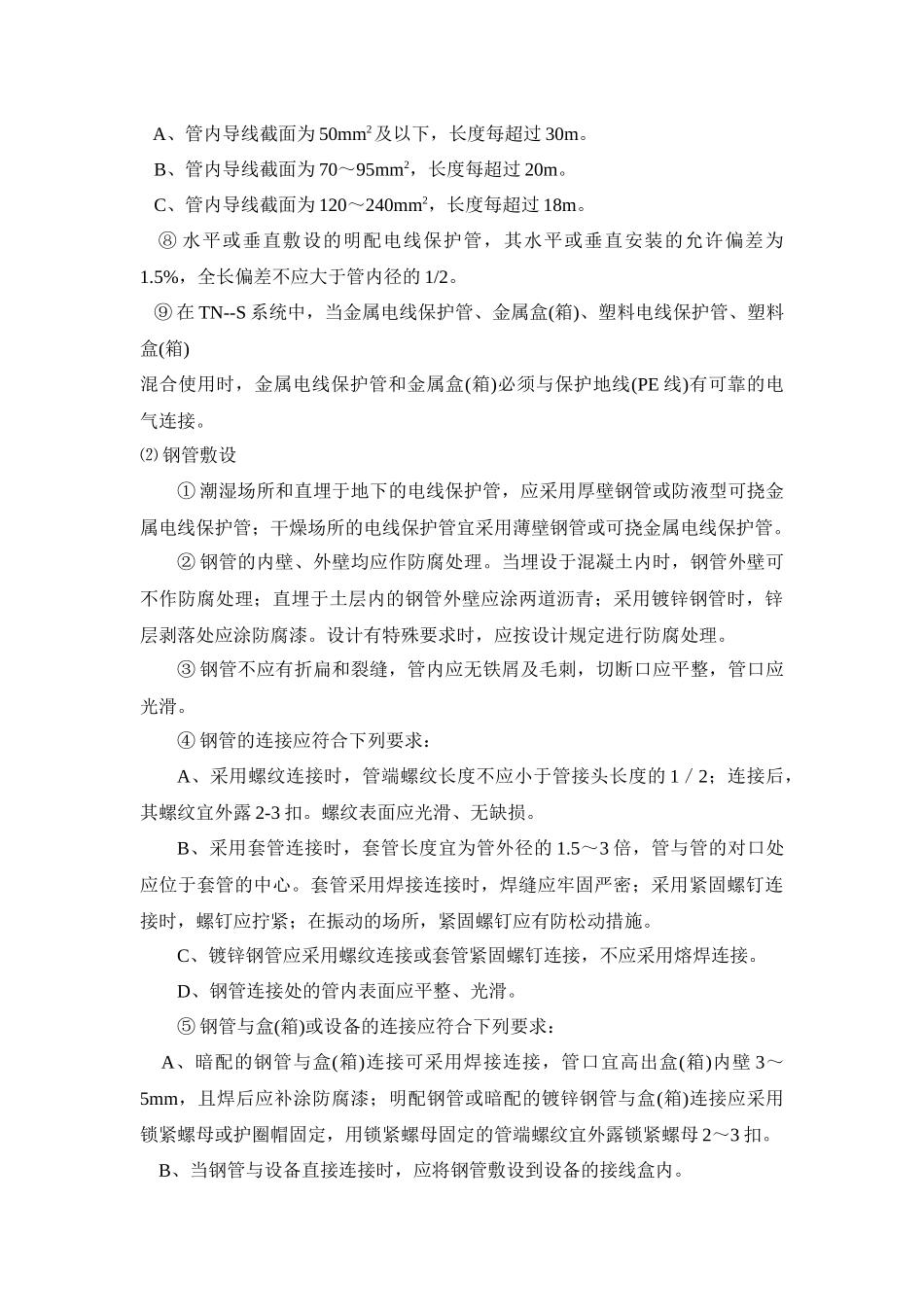

6、电缆沿支架或桥架敷设时,要排列整齐、交叉有序
