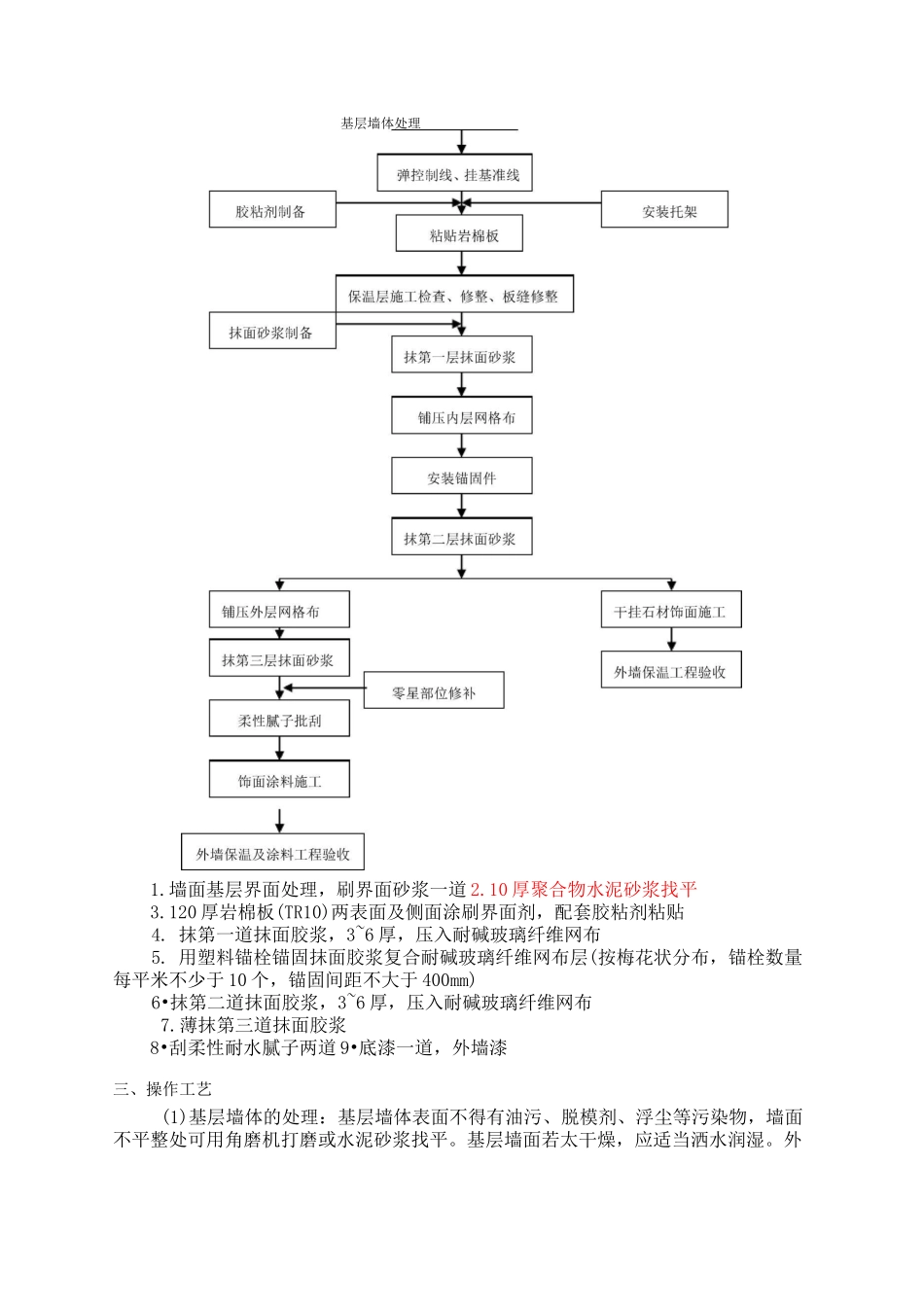

技术父底记录表 C2-1资料编号工程名称衡水恒大城二期 14-15 号住宅楼交底日期施工单位江苏南通三建集团股份有限公司分项工程名称外墙保温交底提要外墙保温施工交底内容:一、1.1 施工准备1、施工工具:水桶、剪刀、搅拌机、冲击钻、钻头、切割机、手推车、铁锹、锯齿形批刀、平口批刀、铝合金刮杠等;施工材料:岩棉板、粘接剂、钢网、玻纤网、锚栓、抹面胶浆等。2、外架、吊篮搭设完毕并通过验收。3、外门窗框、百叶框安装完毕通过验收并有相应成品保护措施。4、外墙预留洞口,包括空调洞口的预留。5、岩棉板体系正常施工温度 5°C 以上,风力超过 5 级或雨天不得施工。施工完毕后应防止阳光直晒。6、施工材料进场(120/30/70mm/20mm 厚岩棉板)、机械安装、防护设施已完成。2.2 主要材料性能指标1、岩棉保耐火等级 A 级,导热系数 W0.045W/(m・k),表观密度 140kg/m3,尺寸收缩率小于 1.5%,吸水率小于 1.5%。2、热固型改性聚苯板(TPA),耐火等级 A 级,导热系数 W0.036W/(m・k),表观密度 40kg/m3。3、FTC 自调温相变保温材料,耐火等级 A 级,导热系数 W0.028W/(m・k),表观密度 350kg/m3。4、耐碱玻纤网格布,单位面积质量 2160g/m2,拉伸断裂强力 21250N/50mm5、镀锌钢丝网丝径 0.9mm,网孔 12.7mm*12.7mm6、锚栓抗拉承载力>0.6KN,圆盘抗拔力>0.5KN7、镀锌角钢托架 L100X80X6mm,M10*50 膨胀螺栓、工艺流程(涂料饰面)基层墙体处理1.墙面基层界面处理,刷界面砂浆一道 2.10 厚聚合物水泥砂浆找平3.120 厚岩棉板(TR10)两表面及侧面涂刷界面剂,配套胶粘剂粘贴4. 抹第一道抹面胶浆,3~6 厚,压入耐碱玻璃纤维网布5. 用塑料锚栓锚固抹面胶浆复合耐碱玻璃纤维网布层(按梅花状分布,锚栓数量每平米不少于 10 个,锚固间距不大于 400mm)6•抹第二道抹面胶浆,3~6 厚,压入耐碱玻璃纤维网布7.薄抹第三道抹面胶浆8•刮柔性耐水腻子两道 9•底漆一道,外墙漆三、操作工艺(1)基层墙体的处理:基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处可用角磨机打磨或水泥砂浆找平。基层墙面若太干燥,应适当洒水润湿。外墙墙体抹 10 厚聚合物水泥砂浆,在加气块墙体与混凝土交界处挂钢丝网(丝径 0.9,孔径 12.7*12.7,网宽 250)外墙施工前,外墙上的螺栓孔应进行防水封堵,具体做法为:将螺栓孔外侧 30mm穿墙塑料套管清除干净,然后用膨胀型防水砂浆封堵密实,螺栓眼周围再涂刷一道聚氨酯防水;内侧螺栓孔采...
