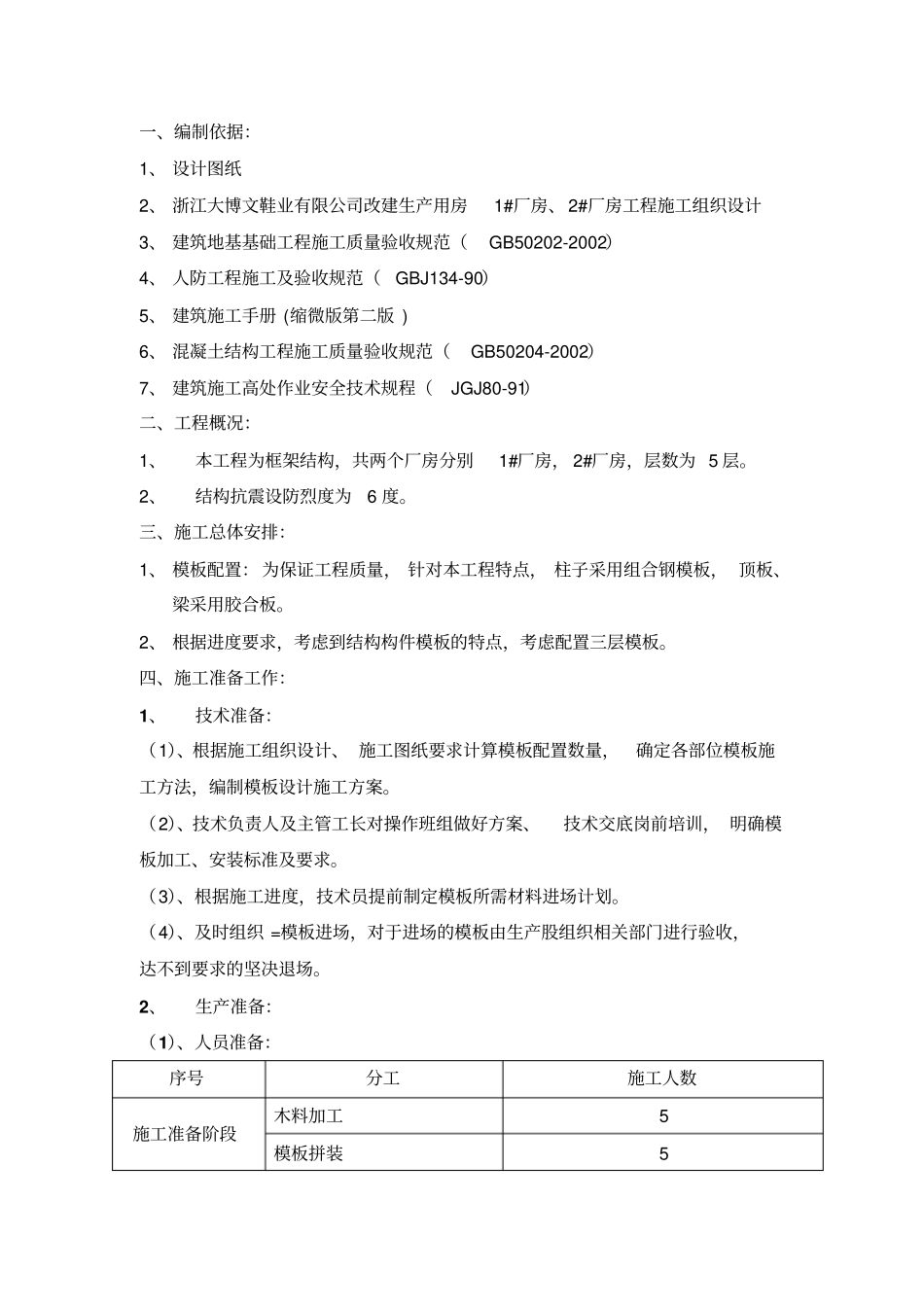

模板工程专项施工方案温州职业技术学院建筑工程系第三工程部10 年 9 月 10 日一、编制依据:1、 设计图纸2、 浙江大博文鞋业有限公司改建生产用房1#厂房、 2#厂房工程施工组织设计3、 建筑地基基础工程施工质量验收规范(GB50202-2002)4、 人防工程施工及验收规范(GBJ134-90)5、 建筑施工手册 (缩微版第二版 ) 6、 混凝土结构工程施工质量验收规范(GB50204-2002)7、 建筑施工高处作业安全技术规程(JGJ80-91)二、工程概况:1、本工程为框架结构,共两个厂房分别1#厂房, 2#厂房,层数为 5 层
2、结构抗震设防烈度为6 度
三、施工总体安排:1、 模板配置: 为保证工程质量, 针对本工程特点, 柱子采用组合钢模板, 顶板、梁采用胶合板
2、 根据进度要求,考虑到结构构件模板的特点,考虑配置三层模板
四、施工准备工作:1、技术准备:(1)、根据施工组织设计、 施工图纸要求计算模板配置数量,确定各部位模板施工方法,编制模板设计施工方案
(2)、技术负责人及主管工长对操作班组做好方案、技术交底岗前培训, 明确模板加工、安装标准及要求
(3)、根据施工进度,技术员提前制定模板所需材料进场计划
(4)、及时组织 =模板进场,对于进场的模板由生产股组织相关部门进行验收,达不到要求的坚决退场

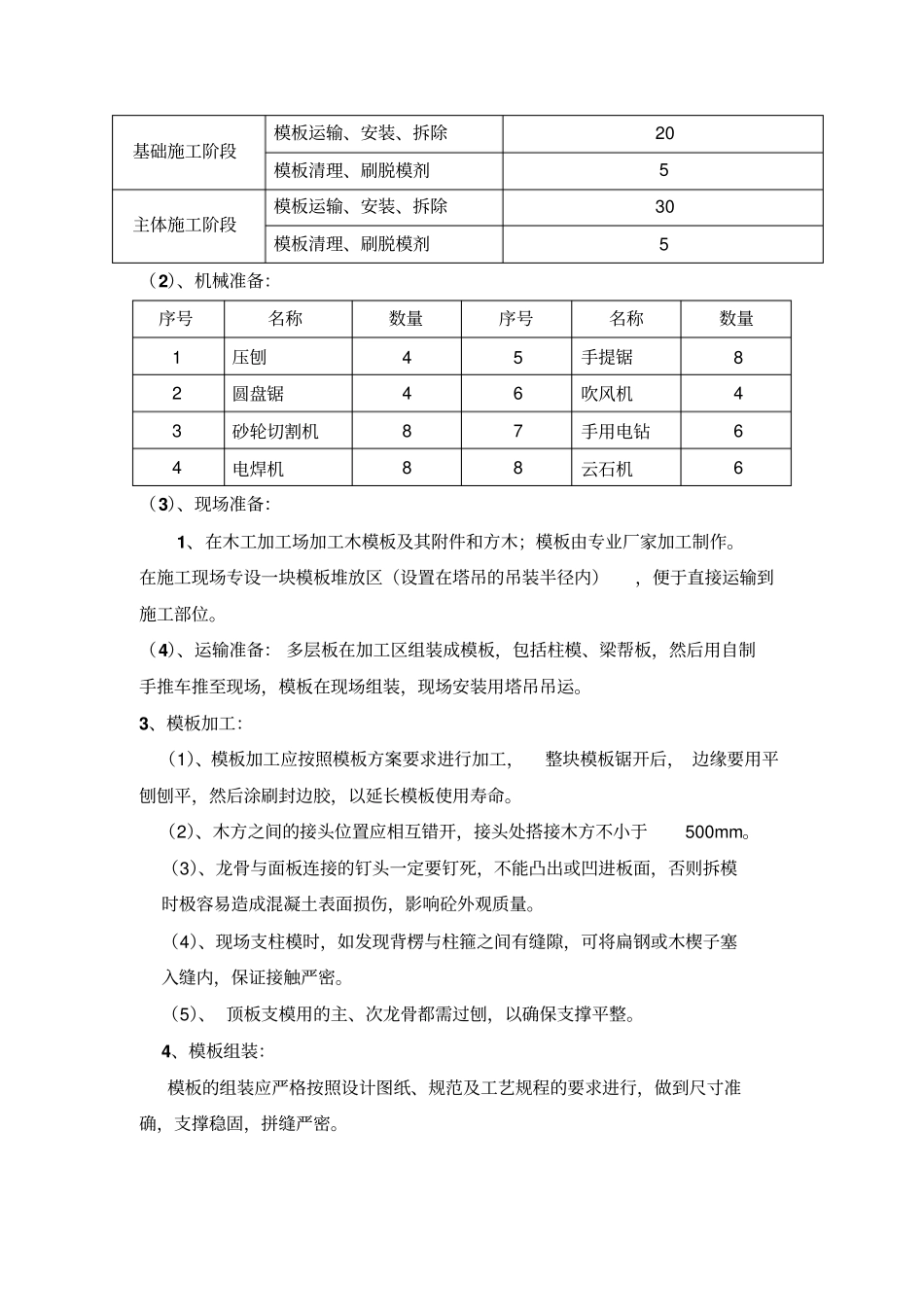

2、生产准备:(1)、人员准备:序号分工施工人数施工准备阶段木料加工5 模板拼装5 基础施工阶段模板运输、安装、拆除20 模板清理、刷脱模剂5 主体施工阶段模板运输、安装、拆除30 模板清理、刷脱模剂5 (2)、机械准备:序号名称数量序号名称数量1 压刨4 5 手提锯8 2 圆盘锯4 6 吹风机4 3 砂轮切割机8 7 手用电钻6 4 电焊机8 8 云石机6 (3)、现场准备:1、在木工加工场加工木模板及其附件和方木;模板由专业厂家加工制作
