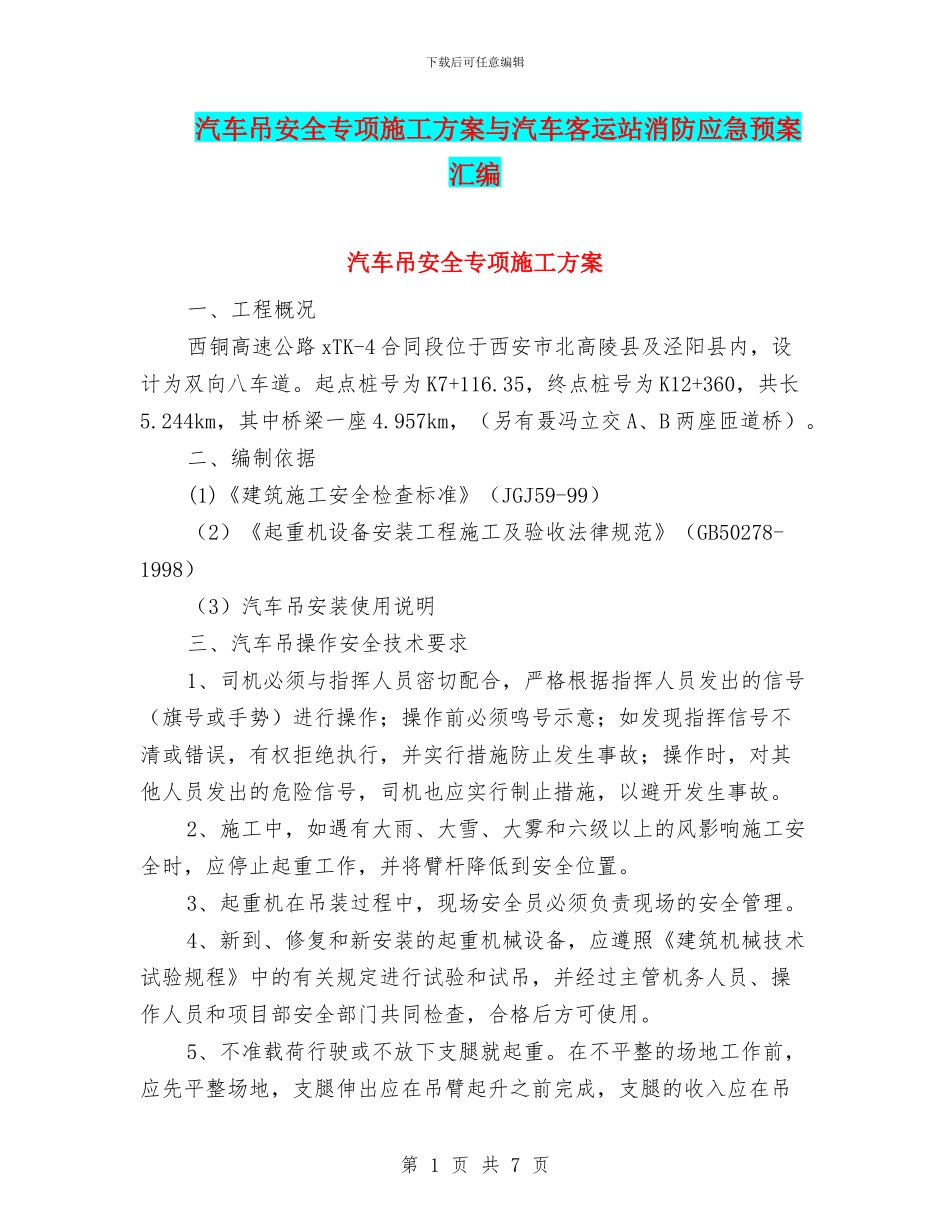

下载后可任意编辑汽车吊安全专项施工方案与汽车客运站消防应急预案汇编汽车吊安全专项施工方案一、工程概况西铜高速公路 xTK-4 合同段位于西安市北高陵县及泾阳县内,设计为双向八车道
起点桩号为 K7+116
35,终点桩号为 K12+360,共长5
244km,其中桥梁一座 4
957km,(另有聂冯立交 A、B 两座匝道桥)
二、编制依据(1)《建筑施工安全检查标准》(JGJ59-99)(2)《起重机设备安装工程施工及验收法律规范》(GB50278-1998)(3)汽车吊安装使用说明三、汽车吊操作安全技术要求1、司机必须与指挥人员密切配合,严格根据指挥人员发出的信号(旗号或手势)进行操作;操作前必须鸣号示意;如发现指挥信号不清或错误,有权拒绝执行,并实行措施防止发生事故;操作时,对其他人员发出的危险信号,司机也应实行制止措施,以避开发生事故
2、施工中,如遇有大雨、大雪、大雾和六级以上的风影响施工安全时,应停止起重工作,并将臂杆降低到安全位置
3、起重机在吊装过程中,现场安全员必须负责现场的安全管理
4、新到、修复和新安装的起重机械设备,应遵照《建筑机械技术试验规程》中的有关规定进行试验和试吊,并经过主管机务人员、操作人员和项目部安全部门共同检查,合格后方可使用
5、不准载荷行驶或不放下支腿就起重
在不平整的场地工作前,应先平整场地,支腿伸出应在吊臂起升之前完成,支腿的收入应在吊第 1 页 共 7 页下载后可任意编辑臂放睛搁稳之后进行
支腿下要垫硬木块,在支点不平的情况上,应加厚垫木调低,以保持机身水平
操作前应检查距尾部迥转范围 50cm内无障碍物
6、动臂式起重机起重时,臂杆的最大仰角不得超过原厂规定,无资料可查时最大不超过 78°;如需超过 78°,须与有关人员讨论,订出安全措施,经技术负责人批准后,方可起吊
7、不同型号和不同规格的起重机械设备,按其出厂具体规定装设
