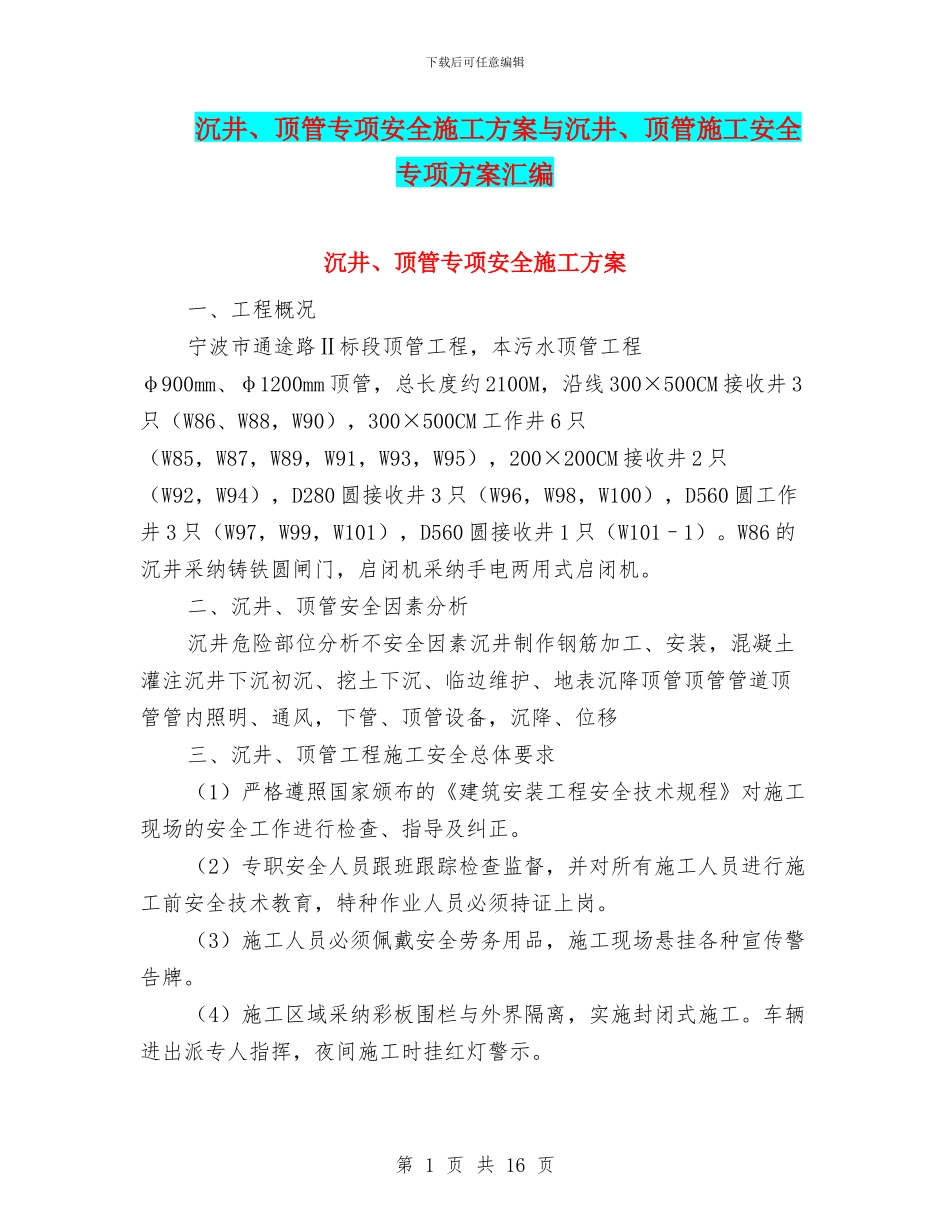

下载后可任意编辑沉井、顶管专项安全施工方案与沉井、顶管施工安全专项方案汇编沉井、顶管专项安全施工方案一、工程概况宁波市通途路Ⅱ标段顶管工程,本污水顶管工程φ900mm、φ1200mm 顶管,总长度约 2100M,沿线 300×500CM 接收井 3只(W86、W88,W90),300×500CM 工作井 6 只(W85,W87,W89,W91,W93,W95),200×200CM 接收井 2 只(W92,W94),D280 圆接收井 3 只(W96,W98,W100),D560 圆工作井 3 只(W97,W99,W101),D560 圆接收井 1 只(W101–1)
W86 的沉井采纳铸铁圆闸门,启闭机采纳手电两用式启闭机
二、沉井、顶管安全因素分析沉井危险部位分析不安全因素沉井制作钢筋加工、安装,混凝土灌注沉井下沉初沉、挖土下沉、临边维护、地表沉降顶管顶管管道顶管管内照明、通风,下管、顶管设备,沉降、位移三、沉井、顶管工程施工安全总体要求(1)严格遵照国家颁布的《建筑安装工程安全技术规程》对施工现场的安全工作进行检查、指导及纠正
(2)专职安全人员跟班跟踪检查监督,并对所有施工人员进行施工前安全技术教育,特种作业人员必须持证上岗
(3)施工人员必须佩戴安全劳务用品,施工现场悬挂各种宣传警告牌
(4)施工区域采纳彩板围栏与外界隔离,实施封闭式施工
车辆进出派专人指挥,夜间施工时挂红灯警示
第 1 页 共 16 页下载后可任意编辑(5)所有施工用电设备和配电箱金属外壳接地保护
用电系统实行灵敏可靠的两级以上触电保护
(6)配电箱引入、引出线要采纳套管,进出电线要整齐并从箱体底部进入,严禁使用绝缘差、老化、破皮电线
(7)现场配电箱要实行防雨措施,门锁齐全,有色标,并配备一机一闸一保护,箱内无杂物
严禁动力、照明混用
动力电缆转换接插前,要先切断电源,后拔出插头
严禁用其它金属
