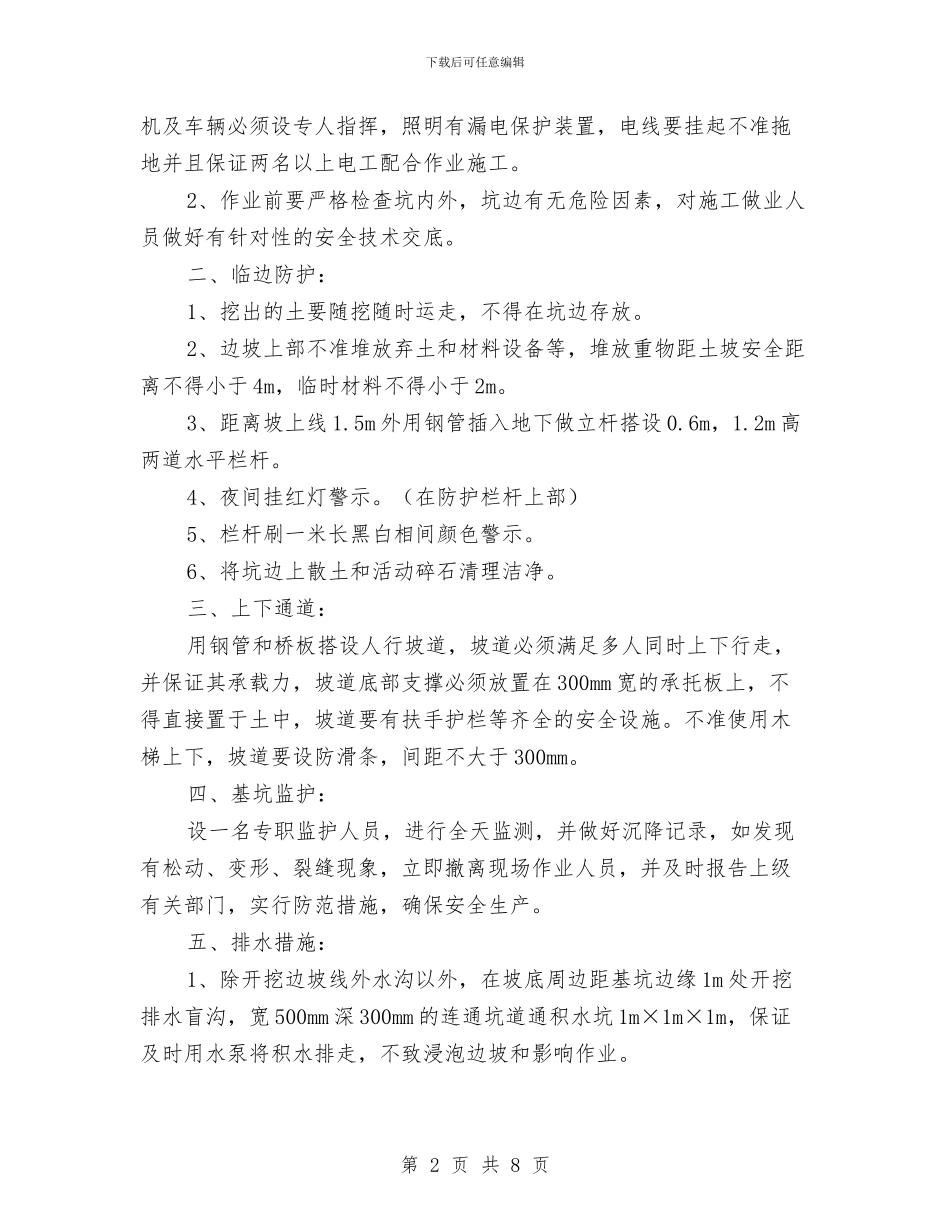

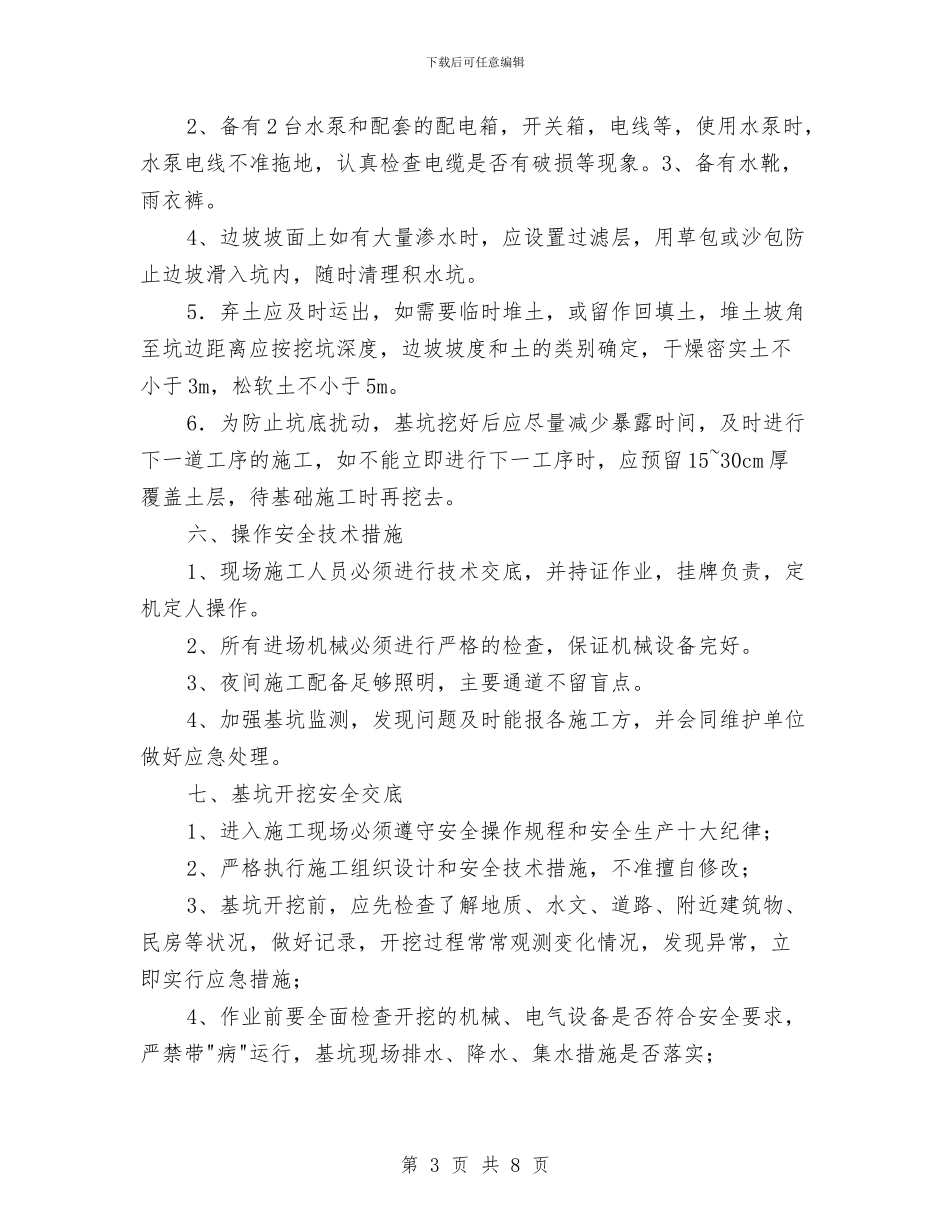

下载后可任意编辑深基坑施工安全方案与深基坑施工突发事件应急预案汇编深基坑施工安全方案在基坑施工过程中,施工现场基坑的安全管理工作占有很重要的地位,因此如何加强基坑施工现场的安全管理,减少基坑坍塌事故的发生,是保证施工安全的重要环节
一、基坑边坡支护措施开挖边坡坡比为 1:1
5,采纳锚网喷支护
坡面护坡采纳垂直坡面插入直径 10mm 长 40cm 的短钢筋,纵横间隔 1m,上挂 20 号钢丝网,表面喷射厚 50mmC20 细石砼
施工期间,开挖边坡线外侧 3~5m 附近设置临时排水沟,沟宽 30cm,沟深 40cm,材料采纳 M7
5 浆砌片石
二、施工注意事项1、喷射混凝土前应将坡面浮土、碎石清除,并用高压水冲洗
2、机械喷射作业前应进行试喷,调节水灰比,使喷射表面光泽平整,骨料分布均匀,回弹量小
3、喷射作业应自上而下分层喷射,灰体达到初凝后,立即进行洒水养护,持续 7~10 天
4、严禁在雨中进行喷射作业
三、安全措施一、挖土方:1、土方开挖过程中,确保边坡稳定,设一名专职人员在作业前作业中进行全方位监护,并做好记录
机械挖土和人工清边修角时起重臂回转半径内严禁站人,按合理的顺序挖土,边挖边清,但不准机械和人同时在一个地点作业
如夜间施工时要有足够的照明设施,挖掘第 1 页 共 8 页下载后可任意编辑机及车辆必须设专人指挥,照明有漏电保护装置,电线要挂起不准拖地并且保证两名以上电工配合作业施工
2、作业前要严格检查坑内外,坑边有无危险因素,对施工做业人员做好有针对性的安全技术交底
二、临边防护:1、挖出的土要随挖随时运走,不得在坑边存放
2、边坡上部不准堆放弃土和材料设备等,堆放重物距土坡安全距离不得小于 4m,临时材料不得小于 2m
3、距离坡上线 1
5m 外用钢管插入地下做立杆搭设 0
2m 高两道水平栏杆
4、夜间挂红灯警示
(在防护栏杆上部)5、栏
