(楼承板)压型金属板安装施工方案 1 压型钢板安装施工工艺流程 OkNot okOkOkNot okNot okOk施工准备绘制压型钢板布置图钢结构楼层验收压型钢板位置放线压型钢板分层、分区供应打包压型钢板吊装至安装层铺设临时马道铺设压型钢板边角处切割点焊固定检验安装封头板封边、堵漏清理现场工序交接配件加工压型钢板加工运输到现场抽检割开返修合格运输到现场抽检合格返修合格调直压实返修Not ok检验返修合格 2 压型钢板安装施工 1、放样 A、放样时需先检查钢构大部尺寸,以免因钢构安装误差导致放样错误
B、楼承板安装时,于楼承板两端端部弹设基准线,距钢梁翼缘边至少 50mm处
C、楼承板以对接方式施工时,于楼承板两端端部弹设基准线,位于钢梁梁中心线
D、边模施工放样,按边模底板扣除悬挑尺寸后,要求与钢梁搭接不少于50mm
E、曲线悬挑处挡板作业,无需放样但需力求与曲线平行
2、铺设 A、楼承板的铺设应由下往上逐层施工
B、需确认钢结构已完成校正、焊接、检测后方可施工
C、需确认所需的各种补强构件安装完工后,方可施工(边模补强除外)
D、铺设时以楼承板母肋为基准起始边,依次铺设
E、铺设时每片楼承板以确实宽度定位,并以片为单位,边铺设边定位方式作业
梁上搭接 大于 50m m 铺设时压型钢板的搭接长度应大于 50m m F、压型钢板在铺设时,纵、横向压型钢板要注意沟槽的对直沟通,以便于钢筋绑扎
要保证平面绷直,铺设好以后,不允许产生下凹现象

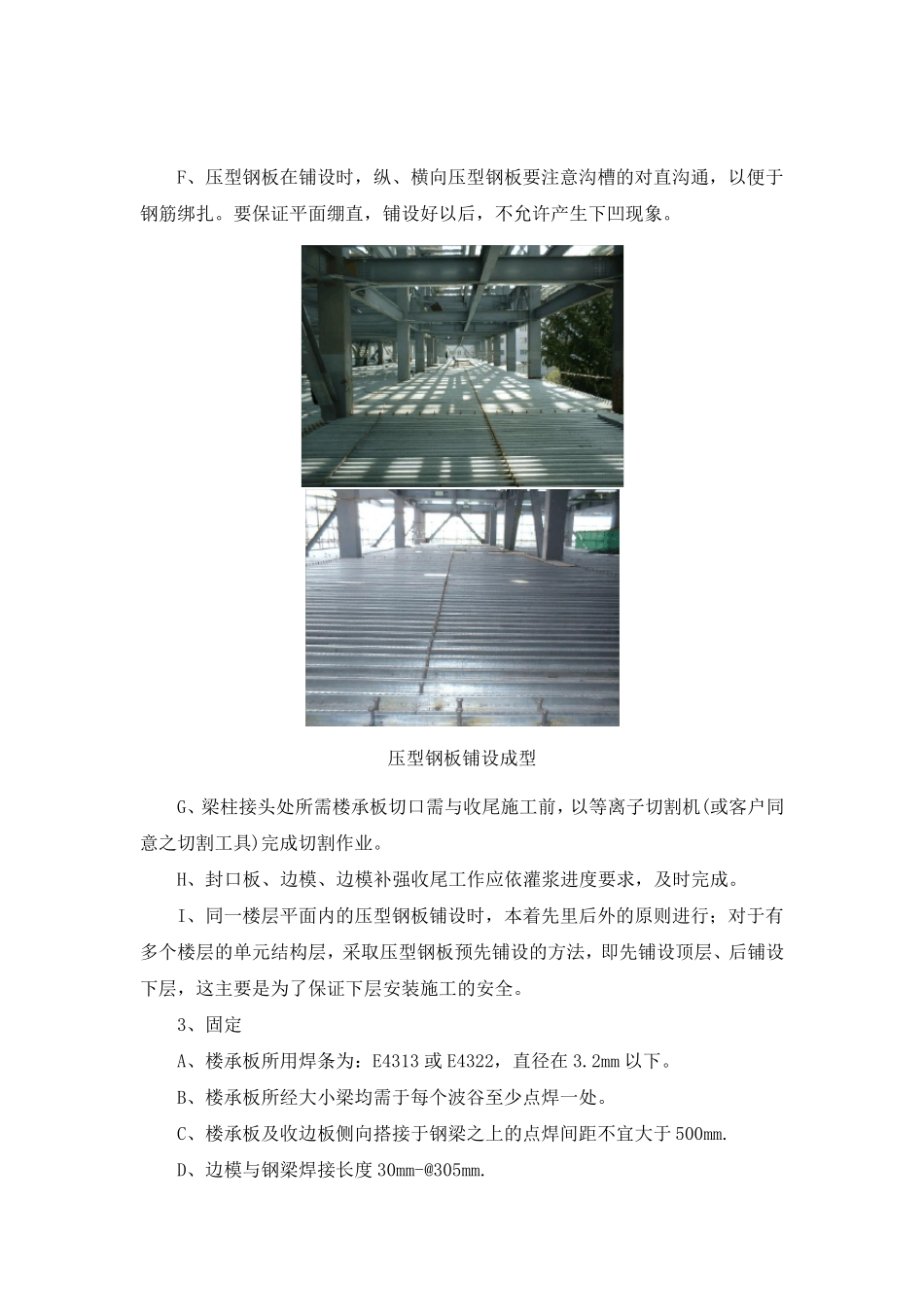

压型钢板铺设成型 G、梁柱接头处所需楼承板切口需与收尾施工前,以等离子切割机(或客户同意之切割工具)完成切割作业
H、封口板、边模、边模补强收尾工作应依灌浆进度要求,及时完成
I、同一楼层平面内的压型钢板铺设时,本着先里后外的原则进行;对于有多个楼层的单元结构层,采取压型钢板预先铺设的方法,即先铺设顶层、后铺设下层
